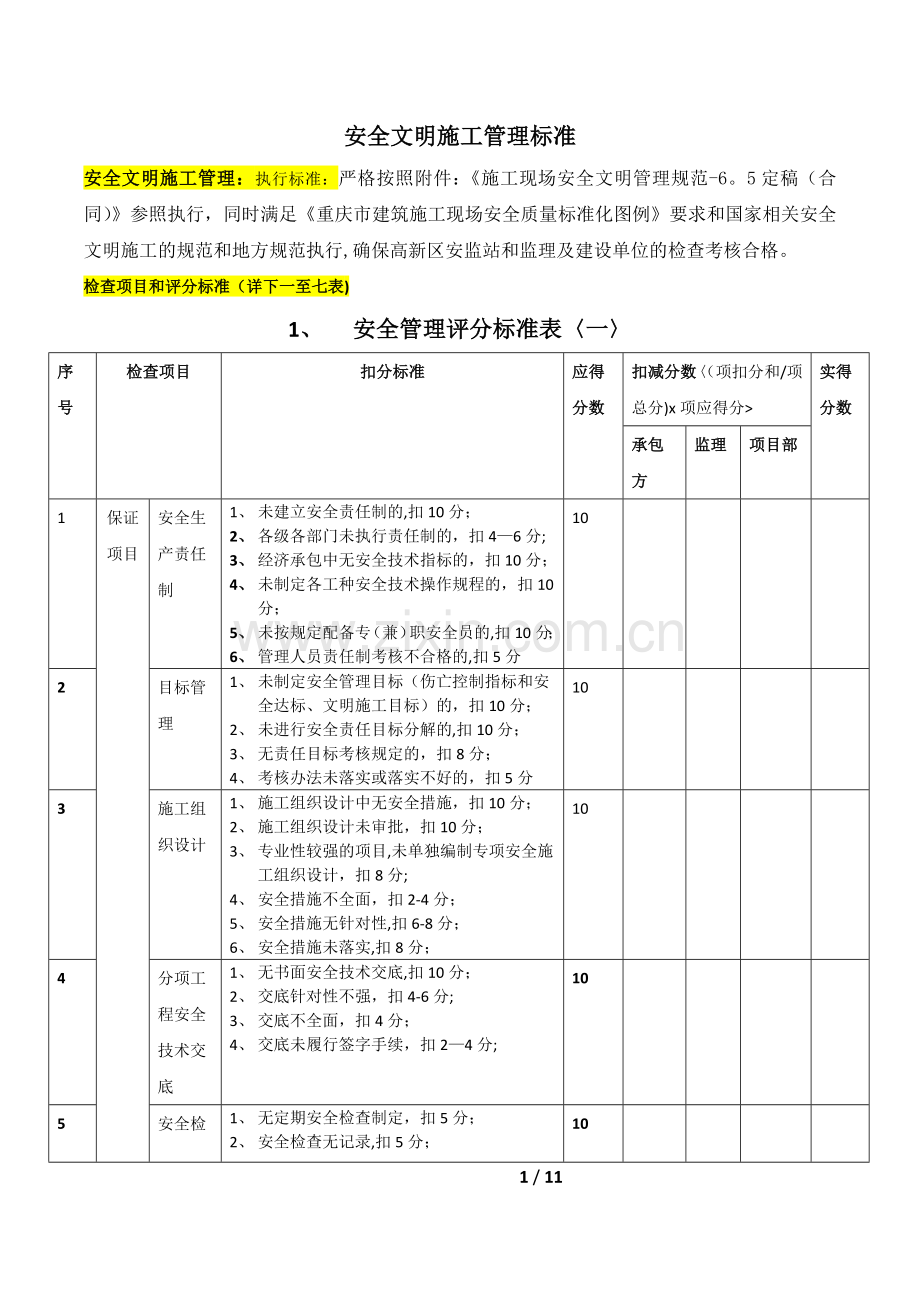

安全文明施工管理标准
安全文明施工管理:执行标准:严格按照附件:《施工现场安全文明管理规范-6。5定稿(合同)》参照执行,同时满足《重庆市建筑施工现场安全质量标准化图例》要求和国家相关安全文明施工的规范和地方规范执行,确保高新区安监站和监理及建设单位的检查考核合格。
检查项目和评分标准(详下一至七表)
1、 安全管理评分标准表〈一〉
序号
检查项目
扣分标准
应得分数
扣减分数〈(项扣分和/项总分)x项应得分>
实得分数
承包方
监理
项目部
1
保证项目
安全生产责任制
1、 未建立安全责任制的,扣10分;
2、 各级各部门未执行责任制的,扣4—6分;
3、 经济承包中无安全技术指标的,扣10分;
4、 未制定各工种安全技术操作规程的,扣10分;
5、 未按规定配备专(兼)职安全员的,扣10分;
6、 管理人员责任制考核不合格的,扣5分
10
2
目标管理
1、 未制定安全管理目标(伤亡控制指标和安全达标、文明施工目标)的,扣10分;
2、 未进行安全责任目标分解的,扣10分;
3、 无责任目标考核规定的,扣8分;
4、 考核办法未落实或落实不好的,扣5分
10
3
施工组织设计
1、 施工组织设计中无安全措施,扣10分;
2、 施工组织设计未审批,扣10分;
3、 专业性较强的项目,未单独编制专项安全施工组织设计,扣8分;
4、 安全措施不全面,扣2-4分;
5、 安全措施无针对性,扣6-8分;
6、 安全措施未落实,扣8分;
10
4
分项工程安全技术交底
1、 无书面安全技术交底,扣10分;
2、 交底针对性不强,扣4-6分;
3、 交底不全面,扣4分;
4、 交底未履行签字手续,扣2—4分;
10
5
安全检查
1、 无定期安全检查制定,扣5分;
2、 安全检查无记录,扣5分;
3、 检查出事故隐患整改做不到定人、定时间、定措施,扣2—6分;
4、 对重大事故隐患整改通知书所列项目未如期完成,扣5分;
10

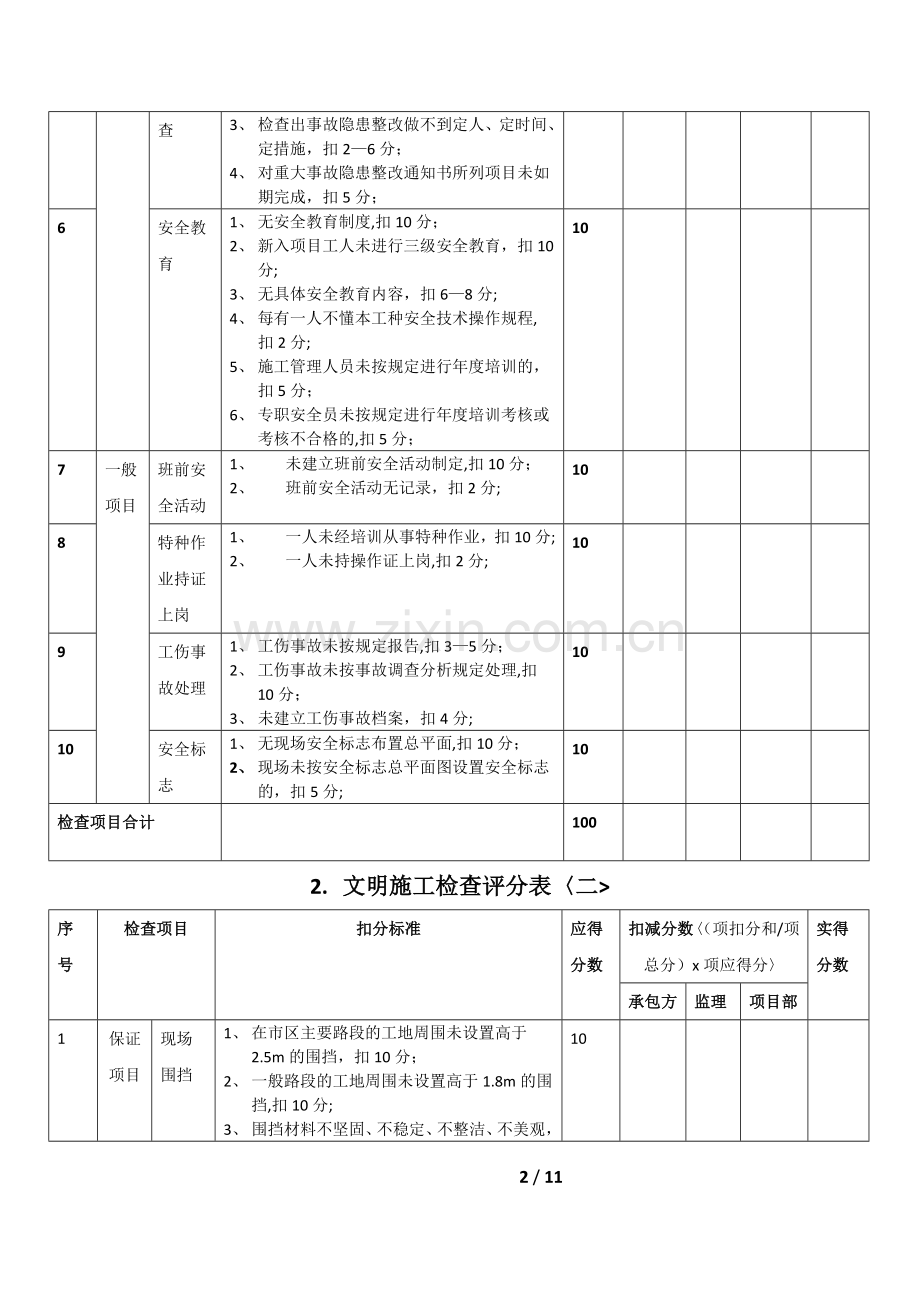

6
安全教育
1、 无安全教育制度,扣10分;
2、 新入项目工人未进行三级安全教育,扣10分;
3、 无具体安全教育内容,扣6—8分;
4、 每有一人不懂本工种安全技术操作规程,扣2分;
5、 施工管理人员未按规定进行年度培训的,扣5分;
6、 专职安全员未按规定进行年度培训考核或考核不合格的,扣5分;
10
7
一般项目
班前安全活动
1、 未建立班前安全活动制定,扣10分;
2、 班前安全活动无记录,扣2分;
10
8
特种作业持证上岗
1、 一人未经培训从事特种作业,扣10分;
2、 一人未持操作证上岗,扣2分;
10
9
工伤事故处理
1、 工伤事故未按规定报告,扣3—5分;
2、 工伤事故未按事故调查分析规定处理,扣10分;
3、 未建立工伤事故档案,扣4分;
10
10
安全标志
1、 无现场安全标志布置总平面,扣10分;
2、 现场未按安全标志总平面图设置安全标志的,扣5分;
10
检查项目合计
100
2. 文明施工检查评分表〈二>
序号
检查项目
扣分标准
应得分数
扣减分数〈(项扣分和/项总分)x项应得分〉
实得分数
承包方
监理
项目部
1
保证项目
现场围挡
1、 在市区主要路段的工地周围未设置高于2.5m的围挡,扣10分;
2、 一般路段的工地周围未设置高于1.8m的围挡,扣10分;
3、 围挡材料不坚固、不稳定、不整洁、不美观,扣5-7分;
4、 围挡没有沿工地四周连续设置的,扣3—5分;
10
2
封闭管理
1、 施工现场进出口无大门的,扣3分;
2、 无门卫和门卫制度的,扣3分;
3、 进入施工现场不佩戴工作卡的,扣3分;
4、 门头未设置企业标志的,扣3分;
10
3
施工场地
1、 工地地面未做硬化处理的,扣5分;
2、 道路不通畅的,扣5分;
3、 无排水设施,排水不畅的,扣4分;
4、 无防止泥浆、无水、废水外流或堵塞下水道和排水河道措施的,扣2分;
5、 工地未设置吸烟处、随意吸烟的,扣2分;
6、 温暖季节无绿化布置的,扣4分;
10
4
材料堆放
1、 建筑材料、构件、料具不按总平面布局堆放的,扣4分;
2、 料堆未挂名称、品种、规格等标牌的,扣2分;
3、 堆放不整齐、未标出名称、品种的,扣3分;
4、 易燃易爆物品未分类存放的,扣4分;
10
5
现场住宿
1、 在建工程兼作住宿的,扣8分;
2、 施工作业区与办公、生活区不能明显划分的,扣6分;
3、 宿舍无保暖和防煤气中毒措施的,扣5分;
4、 宿舍无消暑和防蚊虫叮咬措施的,扣3分;
5、 床铺、生活用品放置不整齐的,扣2分;
6、 宿舍周围环境不卫生、不安全的,扣3分;
10
6
现场防火
1、 无消防措施、制度或无灭火器材的,扣10分;
2、 灭火器材料配置不合理的,扣5分;
3、 无消防水源(高层建筑)或不能满足消防要求的,扣8分;
4、 无动火审批手续和动火监护的,扣5分;
10
小计
60
7
一般项目
治安综合治理
1、 生活区未给工人设置学习和娱乐场所的,扣4分;
2、 未建立治安保卫制度、责任未分解到人的,扣3-5分;
3、 治安防范措施不利,常发生失盗事件的,扣3—5分;
8
8
施工现场标牌
1、 大门口处挂的五牌一图内容不全,缺一项,扣2分;
2、 标牌不规范、不整齐的,扣3分;
3、 无安全标语,扣5分;
4、 无宣传栏、读报栏、黑板报等,扣5分;
8
9
生活设施
6.15.1 厕所不符合卫生要求,扣4分;
6.15.2 无厕所,随地大小便,扣8分;
6.15.3 食堂不符合卫生要求,扣8分;
6.15.4 无卫生责任制,扣5分;
6.15.5 不能保证供应卫生饮水的,扣5分;
6.15.6 生活垃圾未及时清理,未装容器,无专人管理的,扣3—5分
8
10
保健急救
1、 无保健医药箱的,扣5分;
2、 无急救措施和急救器材的,扣8分;
3、 无经培训的急救人员,扣4分;
4、 未开展卫生防病宣传教育的,扣4分;
8
11
社会服务
1、 无防粉尘、防噪音措施的,扣5分;
2、 夜间未经许可施工的,扣5分;
3、 现场焚烧有毒、有害物质的,扣5分;
4、 未建立施工不扰民措施的,扣5分;
8
小计
40
检查项目合计
100
3. 塔吊检查评分表〈三〉
序号
检查项目
扣分标准
应得分数
扣减分数〈(项扣分和/项总分)x项应得分>
实得分数
承包方
监理
项目部
1
保证项目
力矩限制器
1、 无力矩限制器,扣13分;
2、 力矩限制器不灵敏,扣13分;
13
2
限位器
1、无超高、变幅、行走限位的每项,扣5分
13
3
保险装置
1、 吊钩无保险装置的,扣5分;
2、 卷扬机卷筒无保险装置,扣5分;
3、 上人爬梯无护圈或护圈不符合要求的,扣5分;
7
4
附墙装置与夹轨钳
1、 塔吊高度超过规定不安装附墙装置的,扣10分;
2、 附墙装置安装不符合说明书要求的,扣3-7分;
3、 无夹轨钳的,扣10分
4、 有夹轨钳不用每一处,扣3分
10
5
安装与拆卸
1、 未制定安装拆卸方案的,扣10分;
2、 作业队伍没有取得资格证的,扣10分
10
6
塔吊指挥
1、 司机无证上岗,扣7分;
2、 指挥无证上岗,扣4分;
3、 高塔指挥不使用旗语或对讲机的,扣7分;
7
小计
60
7
一般项目
路基与轨道
1、 路基不坚实,不平整,无防范措施,扣3分;
2、 枕木铺设不符合要求,扣3分
3、 轨距偏差超过规定的,扣2分;
4、 道钉与接头螺栓数量不足,扣3分;
5、 轨道无极限位置阻挡器,扣5分;
6、 高塔基础不符合设计要求,扣10分;
10
8
电气安全
1、 行走塔吊无卷线器或失灵,扣6分;
2、 塔吊与架空线路小于安全距离又无防护措施,扣10分;
3、 防护措施不符合要求,扣2-5分;
4、 导轨无接地、接零,扣4分;
5、 接地、接零不符合要求,扣2分;
10
9
多塔作业
1、 两台以上塔吊作业、无防碰撞措施,扣10分;
2、 措施不可靠,扣3-7分;
10
10
安装验收
1、 安装完毕无验收资料或责任人签字的,扣10分;
2、 验收单上无量化验收内容,扣5分;
10
11
小计
40
检查项目合计
100
4. “三宝”、“四口"防护检查评分表〈四>
序号
检查项目
扣分标准
应得分数
扣减分数〈(项扣分和/项总分)x项应得分>
实得分数
承包方
监理
项目部
1
安全帽
1、 有一人不戴安全帽,扣5分;
2、 安全帽不符合标准的每发现一顶,扣1分;
3、 不按规定佩戴安全帽的有一人,扣1分;
20
2
安全网
1、 在建工程外侧未用安全网封闭的,扣25分;
2、 安全网规格、材质不符合要求的,扣25分;
3、 安全网未取得建筑安全监督管理部门准用证的,扣25分;
25
3
安全带
1、 每有一个未系安全带的,扣5分;
2、 有一个安全带系挂不符合要求的,扣3分;
3、 安全带不符合标准,每发现一条,扣2分;
10
4
楼梯口、电梯井口防护
1、 每一处无防护措施的,扣6分;
2、 每一处防护措施不符合要求或不严密的,扣3分;
3、 防护设施未形成定型化,工具化的,扣6分;
4、 电梯井内每隔两层(不大于10m)少一道平网的,扣6分;
12
5
预留洞口、坑井防护
1、 每一处无防护措施,扣7分;
2、 防护设施未形成定型化、工具化的,扣6分;
3、 每一处防护措施不符合要求的或不严密的,扣3分;
13
6
通道口防护
1、 每一处无防护棚,扣5分;
2、 每一处防护棚不严,扣2—3分;
3、 每一处防护棚不牢固、材质不符合要求的,扣3分;
10
7
阳台、楼板、屋面等临边防护
1、 每一处临边无防护的,扣5分
2、 每一处临边防护不严、不符合要求的,扣3分
10
检查项目合计
100
5. 施工用电检查评分表〈五>
序号
检查项目
扣分标准
应得分数
扣减分数〈(项扣分和/项总分)x项应得分〉
实得分数
承包方
监理
项目部
1
保证项目
外电防护
1、 小于安全距离又无防护措施的,扣20分;
2、 防护措施不符合要求、封闭不严密的,扣5-10分;
20
2
接地与接零保护系统
1、 工地接地与重复接地不符合要求的,扣7-10分;
2、 未采用TN—S系统的,扣10分;
3、 专用保护零线设置不符合要求的,扣5—8分;
4、 保护零线与工作零线混接的,扣10分;
10
3
配电箱开关箱
1、 不符合“三级配电两级保护”要求的,扣10分;
2、 开关箱(末级)无漏电保护或保护器失灵,每一处,扣5分;
3、 漏电保护装置参数不匹配,每发现一处,扣2分;
4、 电箱内无隔离开关每一处,扣2分;
5、 违反“一机、一闸、一漏、一箱”的每一处,扣5—7分;
6、 安装位置不当、周围杂物多等不便操作的,每一处,扣5分;
7、 闸具损坏、闸具不符合要求的每一处,扣5分;
8、 配电箱内多路配电无标记的每一处,扣5分;
9、 电箱下引线混乱每一处,扣2分;
10、 电箱无门、无锁、无防雨措施的每一处,扣2分;
4
现场照明
1、 照明专用回路无漏电保护,扣5分;
2、 灯具金属外壳未作接零保护的每一处,扣2分;
3、 室内线路及灯具安装高度低于2.4m未使用安全电压供电的,扣10分;
4、 潮湿作业未使用36v以下安全电压的,扣10分;
5、 使用36v以下安全电压照明线路混乱和接头处未使用绝缘布包扎的,扣5分;
6、 手持照明灯未使用36v及以下电源供电,扣10分;
10
小计
60
5
一般项目
配电线路
1、 电线老化、破皮未包扎的每一处,扣10分;
2、 线路过道无保护的每一处,扣5分;
3、 电杆、横担不符合要求的,扣5分;
4、 架空线路不符合要求的,扣7-10分;
5、 未是使用五芯线(电缆)的,扣10分;
6、 使用四芯缆外加一根线替代五芯电缆的,扣10分;
7、 电缆架设或埋设不符合要求的,扣7—10分;
10
6
电器装置
1、 闸具、熔断器参数与设备容量不匹配、安装不合要求的每一处,扣3分;
2、 用其他金属丝代替熔丝的,扣10分
10
7
变配电装置
不符合安全规定的,扣3分
5
8
用电档案
1、 无专项用电施工组织的,扣10分;
2、 无地极阻值摇测记录的,扣4分;
3、 无电工巡视维修记录或填写不真实的,扣4分;
4、 档案乱、内容不全、无专人管理的,扣3分
10
小计
40
检查项目合计
100
6. 模板工程安全检查评分表〈六>
序号
检查项目
扣分标准
应得分数
扣减分数〈(项扣分和/项总分)x项应得分〉
实得分数
承包方
监理
项目部
1
保证项目
施工方案
1、 模板工程无施工方案或施工方案未经审批的,扣10分;
2、 未根据混凝土输送方法制定有针对性安全措施的,扣8分;
10
2
支撑系统
1、 现浇混凝土模板的支撑系统无设计计算的,扣6分;
2、 支撑系统不符合设计要求的,扣10分;
10
3
立柱稳定
1、 支撑模板的立柱材料不符合要求的,扣6分;
2、 立柱底部无垫板或用砖垫高的,扣6分;
3、 不按规定设置纵横向支撑的,扣4分;
4、 立柱间距不符合规定的,扣5分
10
4
施工荷载
1、 模板上施工荷载超过规定的,扣10分;
2、 模板上堆料不均匀的,扣5分;
10
5
模板存放
1、 大模板存放无防倾倒措施的,扣10分;
2、 各种模板存放不整齐、过高等不符合安全要求的,扣5分;
10
6
支拆模板
1、2m以上高处作业无可靠立足点的,扣8分;
2、拆除区域未设置警戒线且无监护人的,扣5分;
留有未拆除的悬空模板的,扣4分;
10
小计
60
7
一般项目
模板验收
1、 模板拆除前未经拆模申请批准的,扣5分;
2、 模板工程无验收手续的,扣6分;
3、 验收单无量化验收内容的,扣4分;
4、 支拆模板未进行安全技术交底的,扣5分
10
8
混凝土强度
1、 模板拆除前无混凝土强度报告的,扣5分;
2、 混凝土强度未达规定前提拆模的,扣8分;
10
7
运输道路
1、 在模板上运输混凝土无走道垫板的,扣7分;
2、 走道垫板不稳定不牢的,扣3分
10
8
作业环境
1、 作业面孔洞及临边无防护措施的,扣10分;
2、 垂直作业上下无隔离防护措施的,扣10分
10
小计
40
检查项目合计
100
7. 施工机具检查评分表<七〉
序号
检查项目
扣分标准
应得分数
扣减分数<(项扣分和/项总分)x项应得分〉
实得分数
承包方
监理
项目部
1
平刨
1、 平刨安装后无验收合格手续,扣5分;
2、 无护手安全装置,扣5分;
3、 传动部位无防护罩,扣5分;
4、 未做保护接零、无漏点保护的,各扣5分;
5、 无人操作时未切断电源的,扣3分;
6、 使用平刨和圆盘锯合用一台电机的多功能木工机具的,平刨和圆盘锯两项,扣20分;
10
2
圆盘踞
1、 电锯安装后无验收合格手续,扣5分;
2、 无锯盘护罩、分料器、防护挡板安全装置和传动部位无防护每缺一的,扣5分;
3、 未做保护接零、无漏电保护器的,各扣5分;
4、 无人操作时未切断电源的,扣3分;
10
3
手持电动工具
1、 I类手持电动工具无保护接零的,扣10分;
2、 使用I类手持电动工具不按规定穿戴绝缘用品的,扣5分;
3、 使用手持电动工具随意长电源线或更换插头的,扣5分;
10
4
钢筋机械
1、 机械安装后无验收合格手续的,扣5分;
2、 未做保护接零、无漏电保护器的,各扣5分;
3、 钢筋冷拉作业区对焊作业区无防护措施的,扣5分;
4、 传动位无防护的,扣3分
10
5
电焊机
11 电焊机安装后无验收合格手续的,扣5分;
12 未做保护接零、无漏电保护器的,各扣5分;
13 无二次空载降压器或无触电保护器的,扣5分;
14 一次线长度超过规定或不穿管保护的,扣5分;
15 电源不使用自动开关的,扣3分;
16 焊把线接头超3处或绝缘老化的,扣5分;
17 电焊机无防雨罩的,扣4分;
10
6
搅拌机
1、 搅拌机安装后无验收合格手续的,扣5分;
2、 未做保护接零、无漏电保护器的,扣5分;
3、 离合器、制动器、钢丝绳达不到要求的,每项扣3分;
4、 操作手柄无保险装置的,扣3分;
5、 搅拌机无防雨棚和作业台不安全的,扣4分;
6、 料斗无保险挂钩或挂钩不使用的,扣3分;
7、 传动部位无防护罩的,扣4分;
8、 作业平台不稳定的,扣3分
10
7
气瓶
1、 各种气瓶无标准色标的,扣5分;
2、 气瓶间距小于5米、距明火小于10米又无隔离措施的,各扣5分;
3、 乙炔瓶使用或存放时平放的,扣5分;
4、 气瓶存放不符合要求的,扣5分;
5、 气瓶无防震圈和防护帽的每一个,扣2分;
10
8
翻斗车
1、 翻斗车未取得准用证的,扣5分;
2、 翻斗车制动装置不灵敏的,扣5分;
3、 无证司机驾车的,扣5分;
4、 行车载人或违章行车的每发现一次,扣5分;
10
9
潜水泵
1、 未做保护接零、无漏电保护器的,各扣5分;
2、 保护装置不灵敏、使用不合理的,扣5分;
10
10
打桩机械
1、 打桩机未取得准用证和安装后无验收合格手续的,扣5分;
2、 打桩机无超高限位装置的,扣5分;
3、 打桩机行走路线地耐力不符合说明书要求的,扣5分;
4、 打桩机作业无方案的,扣5分;
5、 打桩机操作违反操作规程的,扣5分
10
检查项目合计
100
考核原则、违约和奖励办法:
一、考核评分原则:
1. 考评周期:为每月进行,由监理组织牵头,发包方工程师参加对总分包的各项考核落实;
2. 每项最多扣减分数不大于该项应得分数;扣减分数=(项扣分和/项总分)x项应得分;实得分数=三项(监理、项目部和集团)得分的算数平均分;例:第七表第10项:1—5项各扣分2分,则:扣减分数=(项扣分和/项总分)x项应得分=(2x5/25)x10=4分,实得分数=10-4=6分;
3. 保证项目有一项不得分或保证项目小计得分不足40分,检查评分表计零分;一至七表中任意检查项目合计分数低于65分,视为不合格。
二、违约金处理原则:
1、 表〈一至七〉中,任何一表中任一项得分65%分以下:违约金=500-2000元/一项,并按规范和合同整改;
2、 表〈一至七>中,任何一表中违反第一款第3条:违约金=当期所报安全文明施工费用X60%,并按规范和合同整改;
3、 表〈一至七〉检查项目合计算数平均总分65~75分:违约金=当期所报安全文明施工费用X25%,并按规范和合同整改;
4、 表<一至七>检查项目合计算数平均总分75~85分:违约金=当期所报安全文明施工费用X15%,并按规范和合同整改;
5、 表〈一至七〉检查项目合计算数平均总分85~90分(〈90):违约金=0,合格;
6、 以上1—5中违约金将在本期进度款中直接扣除,结算时均不返回。
