收藏 分销(赏)

建筑给排水采暖工程监理细则.doc

上传人:w****g 文档编号:4030690 上传时间:2024-07-25 格式:DOC 页数:18 大小:113.54KB
下载 相关 举报
建筑给排水采暖工程监理细则.doc_第1页
第1页 / 共18页
建筑给排水采暖工程监理细则.doc_第2页
第2页 / 共18页
建筑给排水采暖工程监理细则.doc_第3页
第3页 / 共18页
建筑给排水采暖工程监理细则.doc_第4页
第4页 / 共18页
建筑给排水采暖工程监理细则.doc_第5页
第5页 / 共18页
点击查看更多>>
资源描述

1、 工程 建筑给排水采暖工程监理实施细则编制: 审批:德圣工程有限公司2016年2月目 录1、给排水采暖工程的专业特点22、监理工作流程(附图)23、监理控制要点和目标值43。1 一般规定43。2 室内给水系统73.3 室内排水系统93.4 卫生器具安装123.5 室内采暖系统安装134、监理的工作方法及措施154。1 事前预控154.2 事中控制174.3 事后控制185、给排水采暖工程竣工验收资料185。1 给水工程185。2 排水工程195.3 采暖系统195。4 综合资料201、给排水采暖工程的专业特点现代建筑特别是高层建筑的迅速发展,以及高科技产业的飞速发展带动了现代化的大型工业厂房和

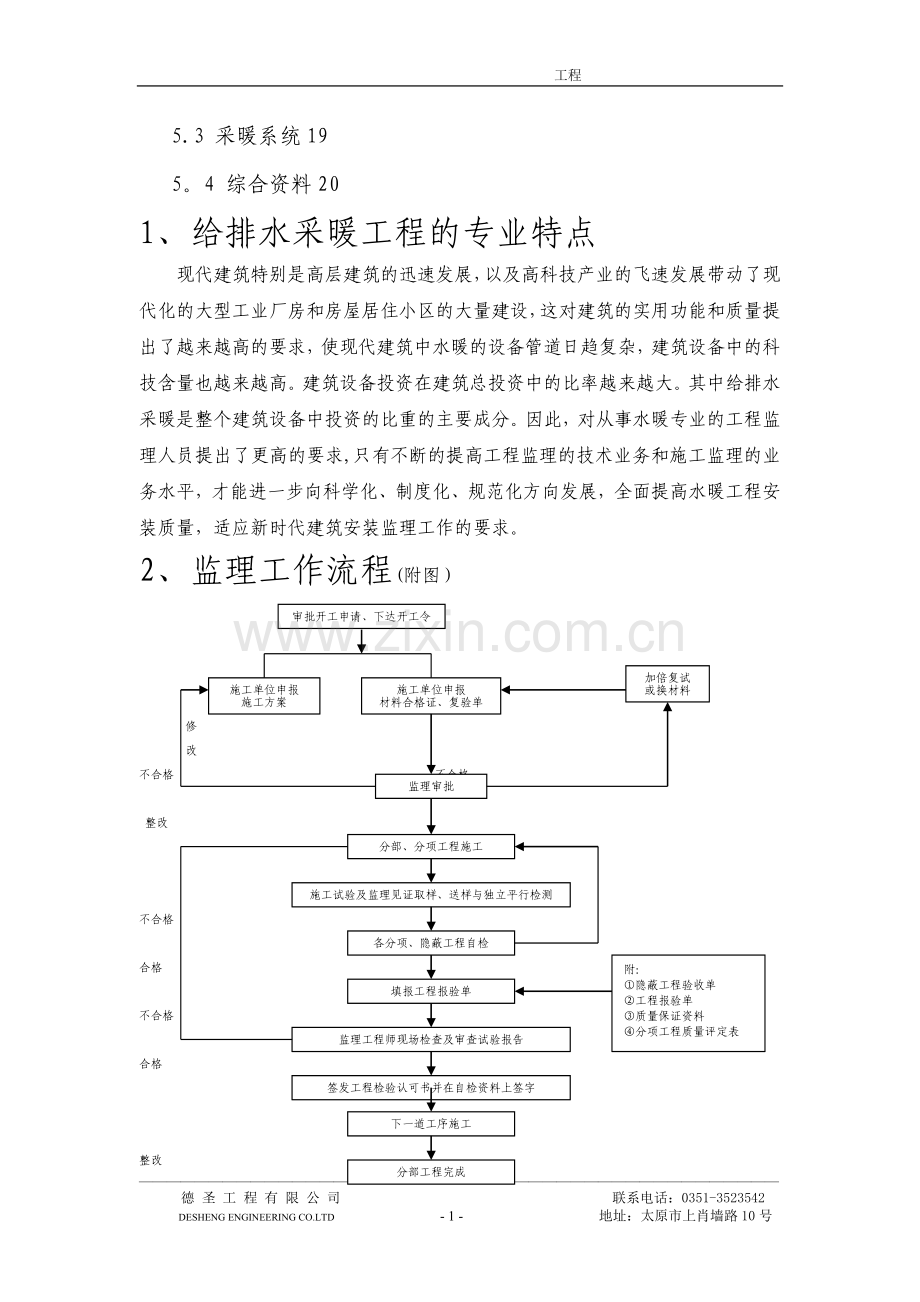

2、房屋居住小区的大量建设,这对建筑的实用功能和质量提出了越来越高的要求,使现代建筑中水暖的设备管道日趋复杂,建筑设备中的科技含量也越来越高。建筑设备投资在建筑总投资中的比率越来越大。其中给排水采暖是整个建筑设备中投资的比重的主要成分。因此,对从事水暖专业的工程监理人员提出了更高的要求,只有不断的提高工程监理的技术业务和施工监理的业务水平,才能进一步向科学化、制度化、规范化方向发展,全面提高水暖工程安装质量,适应新时代建筑安装监理工作的要求。2、监理工作流程(附图)审批开工申请、下达开工令施工单位申报材料合格证、复验单施工单位申报施工方案加倍复试或换材料修改监理审批不合格 不合格 整改分部、分项工

3、程施工施工试验及监理见证取样、送样与独立平行检测不合格各分项、隐蔽工程自检附:隐蔽工程验收单工程报验单质量保证资料分项工程质量评定表合格填报工程报验单不合格监理工程师现场检查及审查试验报告合格签发工程检验认可书并在自检资料上签字下一道工序施工分部工程完成整改分项(隐蔽)工程报验单和分项工程检验认可书填写分部工程报验单施工单位附内业资料检查监理工程师现场检查监理工程师不合格检查结果合格签发分部工程检验认可书核定分项分部工程质量等级监理工程师施工质量监理程序图3、监理控制要点和目标值3。1 一般规定3.1。1基本规定3。1。1.1 施工现场应具有必要的施工技术标准,健全的质量管理体系和工程质量检测

4、制度,实现施工全过程的控制。3.1。1。2 应按照批准的工程设计文件和施工技术标准进行施工,修改设计应有设计单位出具的设计变更通知单.3。1.1。3 施工前应编制施工组织设计或施工方案经批准后方可实施、3。1。1。4 分项工程应按照系统区域,施工段或楼层划分成若干个检验批进行验收.3。1.1。5 施工单位应当具有相应的资质,工程质量验收人员应具备相应的专业技术资格。3。1.2 材料设备管理3。1.2。1 工程所使用的材料成品、半成品、配件、器具和设备必须具有中文质量合格证明,其规格型号及性能检测报告应符合国家技术标准及设计要求,进场时应检查验收。3.1。2.2 所有进场材料进场时应对品种、规格

5、外观等进行验收,包装应完好、无破损.3。1。2。3 主要器具和设备必须有完整的安装使用说明书,在运输、保管和安装过程中应采取有效措施防止损坏或腐蚀.3。1。2。4 阀门在安装前应作强度和严密性试验.试验应在每批(同牌号、同型号、同规格)数量中抽查10,且不少于1个,对于安装在主干管上起切断作用的阀门,应逐个试验。3。1。2。5 阀门的强度试验和严密性试验,应符合以下规定:阀门的强度试验压力为公称压力的1。5倍,严密性试验压力为公称压力的1。1倍,试验压力在试验持续时间内保持不变且不渗漏,试验持续时间不少于下表的规定;阀门试验持续时间公称直径(mm)最短持续时间(分钟)严密性试验强度试验金属密封

6、非金属密封501515156520030156025045060301803.1.2.6管道使用的冲压弯头外径应与管道外径相同.3。1.3 施工过程质量控制3。1.3。1 水暖工程与相关各专业之间,应进行交接质量检验,并形成记录.3。1.3.2 隐蔽工程应在隐蔽前经验收各方检验合格后,才能隐蔽,并形成记录。3。1。3.3 地下室或地下的构筑物外墙有管道的穿过的,应采取防水措施,对有严格防水要求的建筑物,必须采用柔性防水套管。3。1。3。4 管道穿过结构伸缩缝、抗震缝及沉降缝敷设时,应根据情况采取下列保护措施:在墙体两侧采取柔性连接;在管道和保温层外皮上、下部留有不小于150mm的净空。 在穿墙

7、处做成方型补偿器水平安装.3。1。3。5 在同一房间内,同类型的采暖设备、卫生器具及管道配件,除有特殊情况外应安装在同一高度上。3.1。3.6 明装管道成排安装时,直线部分应互相平行,曲线部分当管道水平或垂直平行时,应与直线部分保持等距,管道水平时,弯曲部分的曲率半径应一致.3。1.3.7 管道支、吊架、托架的安装应符合下列规定: 位置正确、埋设平整牢固. 固定支架与管道接触应紧密固定应牢靠。 滑动支架应灵活,滑托与滑槽两侧之间应留有3-5mm的间隙,纵向移动量应符合设计要求。 无热伸长管道 、吊杆应垂直。有热伸长的吊架、吊杆应向热胀冷缩的反方向偏移。 固定在建筑物结构上的管道支、吊架不得影响

8、结构的安全。3。1。3。8 钢管水平安装的支吊架间距不应大于下表的规定:钢管管道支架的间距工程直径(mm)1520253240507080100125150支架最大保温管22。52。52.533444。567间距(m)不保温管2。533。544。55666。5783.1。3.9 塑料管及复合管垂直或水平安装的支撑间距应符合下表的规定;塑料管及复合管支架的最大间距管径131416182025324050637590100最大间距(m)立管0。50.60。70。80。91.01.11。31。61。82。02。22。4水平管冷水管0。40.40。50。50。60。70.80.91.01.11.21.

9、351。5热水管0。20。20.250。30。350。40。50.60.70。811。21.43.1.3.10 金属管道立管管卡安装应符合的规定: 楼层高度小于或等于5m,每层必须安装一个,楼层高度大于5m的,每层不得少于2个. 管卡安装高度,距地面应为1.5-1.8m,2个以上管卡匀称安装。3.1。3.11 管道穿过墙壁和楼板、宜设置套管。安装在楼板内的套管,其顶部应高出装饰地面20mm,安装在卫生间及厨房内的套管,其顶部应高出装饰面50mm,底部应与楼板底面相平,安装在墙壁内的套管、其两端与饰面相平,套管与管道之间缝隙应用密实阻燃材料和防水油膏填实,端面光滑。管道接口不得留在套管内.3。1

10、。3。12 弯制钢管弯曲半径应符合下列规定: 热弯:应不下于管道外径的3。5倍; 冷弯:应不下于管道外径的4倍; 焊接弯头:应不下于管道外径的1。5倍; 冲压弯头:应不小于管道外径.3.1。3.13 管道接口应符合下列规定: 粘结接口管端插入承口的深度不得小于下表规定:公称直径(mm)202532405075100125150插入深度(mm)161922263144616980 熔接连接管道的结合面应有一均匀的熔接圈,不得出现局部熔瘤和熔接圈凹凸不匀现象。 采用橡胶圈接口的管道,允许沿曲线敷设,每个接口最大偏转角为2。 法兰连接时衬垫不得凸入管内,其外边缘接近螺栓孔为宜,不得安双垫或偏垫,连接

11、法兰的螺栓、直径和强度应符合标准,拧紧后,突出螺母的长度不应大于螺杆直径的1/2。 螺纹连接管道安装后的管螺纹根部应有23扣的外漏螺纹,多余的应清理干净并作出防腐处理。 承插口采用水泥惗口时,油淋必须清洁、填实、水泥饱满。 长箍式连接卡紧螺栓后管道应平直、安装方向一致。3。1。3。14 各种承压管道部位和设备应做水压试验,非承压管道系统和设备做灌水试验。3。2 室内给水系统3.2。1 一般规定3.2。1.1 给水管道必须采用与管材相适应的管件,生活给水系统所涉及的材料必须达到饮用水卫生标准。3.2。1。2 管径 100mm的镀锌钢管应采用螺纹连接,100mm的镀锌钢管应采用法兰或卡套式专用管件

12、连接,螺纹外露部分或法兰焊接处做二次镀锌。3。2.1。3 冷热水管道同时安装应符合下列规定: 上下平行安装的,热水管应在冷水管上方. 垂直平行安装的,热水管应在冷水管左侧。3。2.2 主控项目3。2。2。1 室内给水管道的水压试验必须符合要求。当设计未注明时,其试验压力工作压力的1。5倍,但不得小于0.6Mpa,检验方法如下:金属和复合管在试验压力下观测10分钟,压力降不应大于0.02Mpa,然后在工作压力的1.15倍状态下稳压2小时,压力降不超过0.03MPa,不渗不漏.3.2.2。2 室内给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家生活饮用水标准方可使用。检验方法

13、:检查有关部门提供的检测报告.3.2.2.3 埋地管道应作防水处理,其材质和结构应符合设计要求。 3.2。2.4 室内消防栓系统安装完成后应取屋顶层(或水箱间)试验消防栓和首层取两处消防栓做试射试验,达到设计要求为合格。3.2。2.5 水泵就位前的基础混凝土强度、坐标、标高、尺寸和螺栓孔位置必须符合设计规定。3。2。2。6 水泵试运转的轴承温升必须符合设备说明书的规定。3。2。2。7 敞口水箱的满水试验和密闭水箱的水压试验必须符合设计要求。检查方法:满水试验静置24小时观察,不渗漏。水压试验在试验压力下10分钟不渗漏。3。2。3 一般项目3。2。3.1 管道焊缝质量应符合下列要求: (1)焊缝

14、外形尺寸应符合工艺规定,其高度不得低于母材表面,焊缝与母材光滑过度 (2)焊缝及热影响区表面应无裂缝,未融合、未焊透、夹渣和气孔等缺陷。3。2。3。2 水平管道应有35的坡度坡向泄水装置。3。2.3.3 水表安装标高应符合设计要求,表外壳距墙表面净距为10-30mm。3。2.3.4 消火栓安装应符合下列规定: (1)栓口应朝外,并不应安装在门轴侧. (2)栓口中心距地面为1。1m。允许偏差20mm。 (3)阀门中心距箱则面为140mm,距箱后面100mm,允许偏差5mm。 (4)消火栓相依安装的垂直度允许偏差为3mm。3.2。3.5 给水管道和阀门安装的允许偏差和检验方法如下表:管道和阀门安装

15、的允许偏差和检验方法项次项目允许偏差检验方法1水平管道纵横方向弯曲钢管每米全长125尺量塑料管复合管每米全长1。525尺量铸铁管每米全长225尺量2立管垂直度钢管每米全长38尺量塑料管复合管每米全长28尺量铸铁管每米全长310尺量3成排管段和成排阀门的间距3尺量3.3 室内排水系统3.3。1 主控项目3。3。1.1隐蔽或埋地的排水管在隐蔽前,必须做灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度.检验方法:满水15分钟水平下降后,再灌满观察5分钟,液面不下降,管道接口无渗漏为合格。3。3。1。2 生活污水铸铁管道的坡度必须符合设计要求或下表规定:生活污水塑料管道的坡度(铸铁管)项

16、次管径(mm)标准坡度()最小坡度()15035252702515310020124125151051501073。3。1。3 生活污水塑料管道的坡度必须符合设计要求或下表规定:生活污水塑料管道的坡度(塑料管)项次管径(mm)标准坡度()最小坡度()1502512275158311012641251055160743。3。1.4 排水塑料管必须按设计要求及位置装设伸缩节.如设计无要求时,伸缩节间距不得大于 4m。 高层建筑中明设排水塑料管道应按设计要求设置阻火圈或防火套管。 3。3。1。5 排水主立管及水平干管管道均应做通球试验,通球球径不小于排水管道管径的 2/3,通球率必须达到 100.

17、3。3.1.6 安装在室内的雨水立管及水平干管均应做灌水试验,灌水高度必须到每根立管上部的雨水斗,灌水试验持续1小时,不渗漏为合格。3。3。1.7 雨水管道采用塑料管,其伸缩节应符合设计要求.3.3。1。8 悬节式雨水管道的敷设坡度不得小于5。3.3.2 一般项目3.3.2。1 在生活污水管道上设置的检查口或清扫口,当设计无要求时应符合下列规定:(1)在立管上应每隔一层设置一个检查口,但在最底层和有卫生器具的最高层必须设置.如为两层建筑时,可仅在底层设置立管检查口;如有乙字弯管时,则在该层乙字弯管的上部设置检查口。检查口中心高度距操作地面一般为 1m,允许偏差20mm;检查口的朝向应便于检修.

18、 (2)污水横管上设置清扫口应距墙面不小于200mm。3.3。2。2金属排水管道上的吊钩或卡箍应固定在承重结构上。固定件间距:横管不大于2m,主管不大于3m。立管底部的弯管处应设支墩或其他固定措施。3。3.2.3 排水塑料管道支、吊架间距应符合下表要求:塑料排水管道支撑与吊架最大间距(单位:mm)管径5075110125160立管1。21.52.02。02。0横管0.50。751。101。301。603.3。2.4 通气管伸出屋面的高度为300mm,如有人停留屋面为2m。3。3。2。5 室内排水和雨水管道安装的允许偏差如下表:项次项目允许偏差1坐标152标高153横管纵横方向弯曲铸铁管每1m

19、全长 (25m以上)钢管每米 DN100每米 DN100全长 DN10011。525 38塑料管每米全长25m以内1.5384立管垂直度铸铁管每米全长315钢管每米全长310塑料管每米全长3153。4 卫生器具安装3.4。1 主控项目3。4。1.1卫生器具交工前应做满水和通水试验。不渗不漏,排水畅通。3。4。1。2 排水栓和地漏的安装应平正、牢固,低于排水表面,周边无渗漏.地漏水封高度不得小于 50mm。,要试水试验。3。4。1。3 给水配件应完整无损,接口严密,启闭灵活。3。4。1.4 排水横管连接的各卫生器具的受水口和立管均应采取妥善可靠的固定措 施;管道与楼板的接合部位应采取牢固可靠的防

20、渗、防漏措施。3.4。1。5 连接卫生器具的排水管道接口应紧密不漏,其固定支架、管卡等支撑位置应正确、牢固,与管道的接触应平整。3。4。2 一般项目 3。4。2。1 卫生器具的安装允许偏差应符合下表规定:项次项目允许偏差1坐标 单独器具 成排器具1052标高 单独器具 成排器具15103器具水平度24器具垂直度33。4.2。2 卫生器具排水管道安装允许偏差如下表规定:项次检查项目允许偏差(mm)1横管弯曲度每1m长210m810m103.5 室内采暖系统安装3。5。1 主控项目3。5。1.1管道安装坡度,当设计未注明时,应符合下列规定:(1)气、水同向流动的热水采暖管道和汽、水同向流动的蒸汽管

21、道及凝结水管道,坡度应为 3,不得小于 2;(2)气、水逆向流动的热水采暖管道和汽、水逆向流动的蒸汽管道,坡度不应小于 5;(3)散热器支管的坡度应为1,坡向应利于排气和泄水。3.5.1.2 补偿器的型号、安装位置及预拉伸和固定支架的构造及安装位置应符合设计要求,并查验预拉伸记录。3。5.1.3平衡阀及调节阀型号、规格、公称压力及安装位置应符合设计要求。安装完成后应根据系统平衡要求进行调试,并作出标志。3。5.1.4 方形补偿器制作时,应用整根无缝钢管煨制,如需要接口,其接口应设在垂直臂的中间位置,且接口必须焊接.3。5。1。5 方形补偿器应水平安装,并与管道的坡度一致;如其臂长方向垂直安装必

22、须设排气及泄水装置。3。5。1。6 采暖系统安装完毕,管道保温之前应进行水压试验,试验压力应符合设计要求,当设计未注明时,应符合下列规定:(1)蒸汽热水采暖系统,应从系统顶点工作压力加0。1Mpa作水压试验,且不小于0.3Mpa。(2)高温热水采暖系统,试验压力应为系统顶点工作加0.4Mpa.(3)使用塑料管及复合管的热水采暖系统,应以系统顶点工作压力加0。2Mpa,作水压试验,同时在系统顶点的试验压力不小于0。4Mpa。检验方法:使用钢管及复合管的采暖系统应在试验压力下10分钟内压力降不大于0.02Mpa,降至工作压力后检查,不渗不漏。使用塑料管的采暖系统,应在试验压力下1小时内压力降不大于

23、0。05Mpa,然后降到工作压力的1.15倍,稳压两小时,降力降不大于0.03Mpa,同时各连接处不渗不漏。3。5。1。7 系统试压合格后,应对系统进行冲洗、清扫,冲洗完毕后应充水、加热、进行试运转和调试,满足设计要求为合格。3。5。1.8 地暖工程地面敷设的盘管埋地部分不应有接头,盘管隐蔽前必须进行水压试验,试验压力为工作压力的1。5倍,但又不小于0。6Mpa.试验时间为2-3分钟,压力不降且不渗不漏为合格.3。5。1。9 散热器组对后,以及整组出场的散热器在安装前应做水压试验,试验压力如设计无要求的应为工作压力的1.5倍,但不小于0.6Mpa,试验时间为23分钟, 压力不降且不渗不漏为合格

24、.3。5。1。10采暖工程采用的散热器和保温材料等进场时,应对其下列技术性能参数进行复验,复验应为见证取样送检.(1)散热器的单位散热量,金属热强度。(2)保温材料的导热系数、密度、吸水率。检查数量:同一厂家统一规格的散热器按其数量的1%进行见证取样送检,但不得少于2组。同一厂家材质和保温材料见证取样送检的次数不得少于2次.3。5.2 一般项目3。5.2。1 热量表、疏水器、除污器、过滤器及阀门的型号、规格、公称压力及安装位置应符合设计要求。3。5。2。2 采暖系统人口装置及分户热计量系统入户装置,应符合设计要求。3。5.2。3 散热器支管长度超过 1.5m 时,应在支管上安装管卡。 3。5。

25、2。4上供下回式系统的热水干管变径应顶平偏心连接,蒸汽干管变径应底平偏心连接.3.5。2.5散热器背面与装饰后的墙内表面安装距离,应符合设计或产品说明书要求,如设计未注明,应为 30mm。垂直度允许偏差3mm。3.5。2。6 散热器的防腐及面漆应附着良好、色泽均匀、无脱落、起泡、流淌、漏涂.3。5。2。7 地暖分集水器型号规格,公称压力及安装位置、高度等应符合设计要求。3。5.2.8 地暖加热盘管管径、间距和长度应符合设计要求。间距偏差不大于10mm。3.5.2.9 地暖防潮层、防水层、隔热层及伸缩缝应符合设计要求。填充层强度标号应符合设计要求。3。5.2。10 地暖加热盘管弯曲部分不得出现硬

26、湾折现象,曲率半径应符合下列要求:塑料管不小于管外径的8倍:复合管不小于管外径的5倍。3.5。2.11 采暖管道安装允许偏差如下表:项次项目允许偏差(mm)1横管道纵横方向弯曲每米DN100DN10011.5全长DN100DN10013252立管垂直度(mm)每米全长2103。5。2。12 焊接钢管的连接,管径小于或等于 32mm,应采用螺纹连接;管径大于 32mm,采用焊接.镀锌钢管的连接按其特殊要求。4、监理的工作方法及措施4。1 事前预控4。1.1监理人员在现场施工安装之前,首先应熟悉和审批专业设计图纸,在此基础上,应组织召开施工图技术交底会,由设计人员介绍和说明,施工人员和专业监理工程

27、师可对图纸中存在的问题提出意见,并经设计人员认可后才能实施.4.1。2 审查承包资质、审查管理人员、技术人员资格、对特殊工种人员,要持有操作上岗证,有监理认可后才能参加施工。4。1。3 组织讨论和审查施工组织设计和施工技术方案,必须经过监理工程是审核确认后方可进行施工。承包单位不得擅自更改,对工程中技术难度较大或有特殊技术要求的部分,需要求承包单位作出专题技术施工方案及相应技术措施,由专业监理工程师组织专门审核部门通过后,予以实施.4。1.4 在土建主体结构施工时,安装施工人员必须密切配合,土建做好预留洞,预埋件,预埋管的工作,专业监理工程师应及时检查并签认隐蔽工程验收单。在安装开始前,土建施

28、工时做的预留洞、预埋件、预埋管以及设备技术的尺寸、位置、标高、坡度等必须符合设计要求。监理工程师应配合安装施工单位进行现场复核,不符合要求的应提出整改要求,直至合格.4。1.5 监理人员对进场的材料设备必须严格检查,检查合格后并履行报验手续后方可使用。4。1。5。1 对进场的各种管材及附件的尺寸、规格必须符合设计要求,管壁厚薄应均匀,内外光滑整洁、无浮砂、粘砂、砂眼、裂纹、毛刺和疙瘩,应有出厂合格证和质量检验报告。4.1。5.2 对进场的PVC、PPR、PEX等给排水管及管件,监理人员应检查它的出厂合格证和消防卫生等部门开出的厂家生产许可证。管材管件外观检查要达到颜色一致,无色泽不均,内外壁光

29、滑平整,无气泡、裂口、脱皮和锈斑凹陷等.4。1.5.3 进场的各种阀门必须有出厂合格证、规格、型号、材质应符合设计要求,阀门铸造规矩、表面光滑无裂缝、开启灵活、关闭严密、填料完好、安装前必须按规范要求做压力试验。4。1.5.4 用于消防和自动灭火系统中的材料和配件、设备、应严格检查,应有消防部门批准的安全生产许可证,设备和组件还必须有国家消防产品质检中心检测合格证,闭式喷头应进行密封性试验、报警阀逐个进行渗漏实验。4.1。5。5 卫生洁具的规格、型号、必须复合设计要求,并有出厂合格证,其外观应造型周正,表面光滑、美观、无裂纹、色调一致。4.1。5.6 对进场的散热器及其他设备,应组织业主、施工

30、单位、监理人员共同检查验收。以下几点必须做好:(1)检查其产品合格证、说明书、技术参数.(2)检查其型号、规格、数量.(3)检查其配件、附件的规格、数量。(4)组织各方人员签名、办理书面手续。4.2 事中控制事中控制就是对给排水采暖等各专业系统在现场按图施工时的整个过程的控制,是安装工程工艺过程的技术监督,看其施工过程中是否严格按照设计图纸施工,看其是否严格按照我国有关施工、安装规范进行施工,所以事中控制是非常具体、非常严格的监理工作量最大的一个组成部分。事中控制主要采取的措施有以下几种:4.2。1 巡视每日监理人员应根据当天的施工情况,进行常规的巡视检查、重点检查、对容易发生的施工质量通病以

31、及安装工艺过程,重点部位及内容有以下几点:4.2.1.1 管道制作,安装、焊接、除锈、刷油过程。4。2.1.2 管道支架制作安装、焊接、除锈刷油过程。4。2.1。3 阀门、配件、器具等安装过程。4。2.1.4 管道套管及预埋件的安装过程。4.2.1.5 系统冲洗。4.2.2 旁站对一些工程的重点部位和隐蔽工程以及水压试验等应采取旁站的方法进行监督检查,其中有以下几点:4.2。2。1 埋地、管井、吊顶内的管道安装应旁站。4。2。2.2 各种管道的试压、各种设备的闭水、灌水试验。4.2。2。3 阀门安装前的试压、散热器安装前的试压。4.2。2。4 有防水要求的防水套管、预埋件等。4。2.2。5 各

32、个系统试运转过程。旁站工作要认真负责,严格按照规范要求进行检查验收,并做好旁站记录,记录中应详细,整固过程结论,参加人员、时间、部位,并由各方签字。4。3 事后控制事后控制就是安装过程施工结束后,监理人员所做的工作,主要有以下几点:4.3。1 按分部分项工程进行竣工验收。(1)由现场工程监理项目部带头,成立验收小组,确定验收人员名单,由承包方制定验收方案,经验收小组审核通过后方可执行。(2)检查各系统的管道、配件、设备等,是否渗漏水,各仪表、仪器、附件必须完好。运行设备经试运转都很正常,卫生器具完好无损坏,阀门及附件启闭灵活,无损坏渗漏.(3)在检查过程中,如有问题需要整改,可写出记录,列出需

33、整改的内容,承包商限期整改,然后再检查合格后逐个消项,直至完全通过,进行签认手续,由总监理工程师写出质量评估报告,交质检站备案。4.3.2 审核竣工图及其他文件资料(1)审核竣工图的正确性,完整性以及设计变更图纸和有关文件是否齐全。(2)审核进场设备、开箱检查、验收记录及设备基础复核记录。(3)审核进场材料的产品合格证质检报告,以及给水管件的准用证。(4)各种管道的试压记录、通水、通球试验记录,各种设备试运转记录等,要求资料齐全,数据正确。4.3。3 确定对工程质量的评估结论,经验收合格后,可同意验收验收会签竣工验收报告,并编写监理工作总结。5、给排水采暖工程竣工验收资料5。1 给水工程5。1

34、。1 给水管道系统试压记录5。1.2 给水管道隐蔽工程记录5。1。3 阀门安装前试压记录5.1.4 水泵试运转记录5。1.5 水箱满水试验记录5。1。6 检验批质量验收记录5.1。7 分项工程质量验收记录5。1.8给水管道冲洗记录5.1.9 给水系统消毒检验记录5.1.10消火栓试射记录 5。2 排水工程5。2。1 埋地管道闭水试验记录5.2。2 立管及主干管通球试验记录5。2.3 卫生器具满水试验记录5.2。4 隐蔽工程验收记录5。2。5 排水系统通水试验记录5.2.6 检验批质量验收记录5。2。7 分项工程质量验收记录5.3 采暖系统5。3。1 采暖系统试压记录5。3。2 阀门安装前试压记

35、录5.3.3 散热器安装前试压记录5.3.4 伸缩器预拉伸记录5.3.5 隐蔽工程验收记录5。3.6 保温工程验收记录5.3。7 系统冲洗记录5。3.8 系统试运行调试记录5。3。9 节能工程验收记录5。3。10 检验批质量验收记录5。3.11 分项工程质量验收记录、5.4 综合资料5。4.1 图纸会审记录、设计变更通知书和竣工图5。4。2 材料、设备、成品、半成品的出厂合格证和质检报告.5。4.3 分部工程质量验收记录5。4.4 分部工程观感质量综合检查记录5。4.5安全和功能检验资料核查记录。5。4.6施工组织设计及专项施工方案5。4.7 特殊工种上岗证 德 圣 工 程 有 限 公 司 联系电话:0351-3523542 DESHENG ENGINEERING CO.LTD - 17 - 地址:太原市上肖墙路10号

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
