收藏 分销(赏)

更换废旧管道施工安全技术措施.doc

上传人:天**** 文档编号:4017134 上传时间:2024-07-25 格式:DOC 页数:7 大小:53.54KB
下载 相关 举报
更换废旧管道施工安全技术措施.doc_第1页
第1页 / 共7页
更换废旧管道施工安全技术措施.doc_第2页
第2页 / 共7页
更换废旧管道施工安全技术措施.doc_第3页
第3页 / 共7页
更换废旧管道施工安全技术措施.doc_第4页
第4页 / 共7页
更换废旧管道施工安全技术措施.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

1、更换管道施工安全技术措施一、施工组织措施1、施工内容:更换废旧管道2、施工时间:2017年 月日2017年月日3、施工地点:4、施工组织:(1)施 工 负 责 人:(2)施工技术负责人:(3)施工现场负责人:(4)施工安全负责人:5、施工使用器具:安全带、吊带、氧气、乙炔、电焊机6、施工顺序:(1)核对原始管道标高和布置走向,支架和吊架位置结构。(2)确定管道更换的起始点。(3)将新管道分别运送至更换地点,清扫并预制水平管道。(4)设备停运后,拆除原有管道.(5)首先更换水平管道,然后连接水平管道上的阀门,恢复原点位的吊架和支架。7、质量要求:(1)对接管口端面应与管子中心线垂直,其偏斜度不超

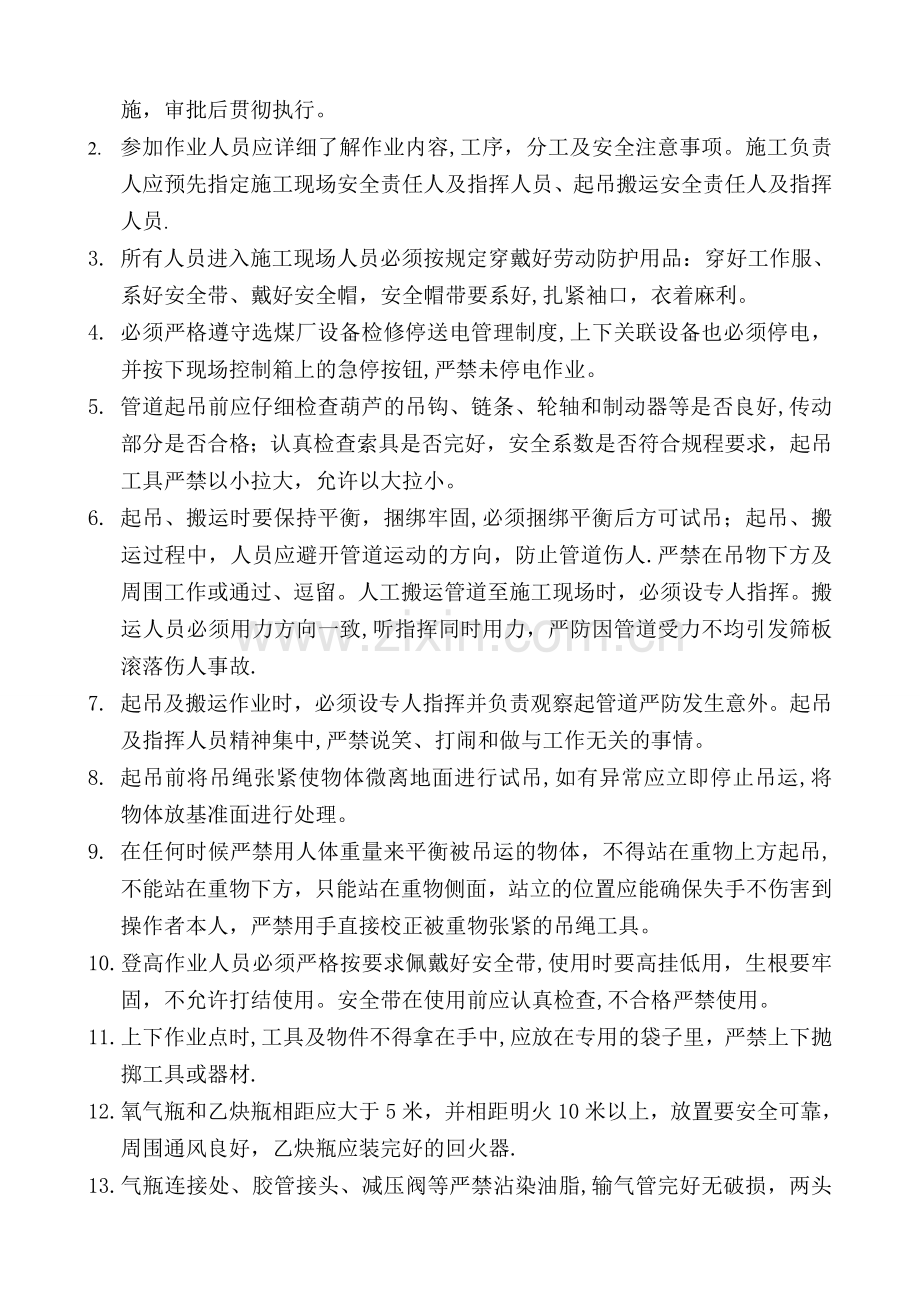

2、过1mm.(2)对口时必须做到内壁齐平,错口值小于1mm。二、施工安全技术措施1. 施工负责人及技术人员认真勘察现场确定施工方案及编制施工安全技术措施,审批后贯彻执行。2. 参加作业人员应详细了解作业内容,工序,分工及安全注意事项。施工负责人应预先指定施工现场安全责任人及指挥人员、起吊搬运安全责任人及指挥人员.3. 所有人员进入施工现场人员必须按规定穿戴好劳动防护用品:穿好工作服、系好安全带、戴好安全帽,安全帽带要系好,扎紧袖口,衣着麻利。4. 必须严格遵守选煤厂设备检修停送电管理制度,上下关联设备也必须停电,并按下现场控制箱上的急停按钮,严禁未停电作业。5. 管道起吊前应仔细检查葫芦的吊钩、

3、链条、轮轴和制动器等是否良好,传动部分是否合格;认真检查索具是否完好,安全系数是否符合规程要求,起吊工具严禁以小拉大,允许以大拉小。6. 起吊、搬运时要保持平衡,捆绑牢固,必须捆绑平衡后方可试吊;起吊、搬运过程中,人员应避开管道运动的方向,防止管道伤人.严禁在吊物下方及周围工作或通过、逗留。人工搬运管道至施工现场时,必须设专人指挥。搬运人员必须用力方向一致,听指挥同时用力,严防因管道受力不均引发筛板滚落伤人事故.7. 起吊及搬运作业时,必须设专人指挥并负责观察起管道严防发生意外。起吊及指挥人员精神集中,严禁说笑、打闹和做与工作无关的事情。8. 起吊前将吊绳张紧使物体微离地面进行试吊,如有异常应

4、立即停止吊运,将物体放基准面进行处理。9. 在任何时候严禁用人体重量来平衡被吊运的物体,不得站在重物上方起吊,不能站在重物下方,只能站在重物侧面,站立的位置应能确保失手不伤害到操作者本人,严禁用手直接校正被重物张紧的吊绳工具。10. 登高作业人员必须严格按要求佩戴好安全带,使用时要高挂低用,生根要牢固,不允许打结使用。安全带在使用前应认真检查,不合格严禁使用。11. 上下作业点时,工具及物件不得拿在手中,应放在专用的袋子里,严禁上下抛掷工具或器材.12. 氧气瓶和乙炔瓶相距应大于5米,并相距明火10米以上,放置要安全可靠,周围通风良好,乙炔瓶应装完好的回火器.13. 气瓶连接处、胶管接头、减压

5、阀等严禁沾染油脂,输气管完好无破损,两头边接牢固,不得出现漏气现象,以防发生火灾。14. 作业现场撒水灭尘要通风良好,门窗必须全部打开,而且10米内无易燃物品。15. 焊接施工区域必须配备消防器材(灭火器、沙箱沙子、消防水),瓦斯含量超过0。5%或煤尘浓度大于10mg/时严禁进行烧焊(割)作业。16. 烧焊工作完毕后,工作地点应再次用水喷洒,并留人在工作地点观察1小时后,没有异常方可离开.17. 使用电动工具时严格按要求佩戴防护用品。18. 施工过程中要做到相互提醒、关照其他人员的安全,及时发现并制止其他人员的违章行为。19. 管路割除时,工作人员应远离管路避免管路割断后发生串动碰伤人员.20

6、. 管路拆除时,应在工作地点下方设监护区,避免落物伤人。21. 更换前对原管路规格材质进行确认,更换管道前应做清扫检查.22. 用角磨砂轮将管路打磨坡口,形式为V型.23. 坡口应整齐光滑,坡口内外壁至1020mm处用砂轮打磨露出金属光泽。24. 管路焊接连接时不得强力对口.25. 施工完毕,及时将施工现场工器具及杂物清理干净,并确保无影响设备运行因素时,方可通知设备试运转。26. 施工完毕后,先将上料泵及相关其他设备送电,上料试车检查是否有漏料的部位,待一切正常后,清理现场,通知调度管理更换,焊接工程完工。三、附件1、技术变更:2、 图纸及工期要求:安全技术措施初审表施工负责人施工安全员施工单位负责人措施编制人其 他初审意见初审负责人:年 月 日安全技术措施会审表施工单位厂 长生产厂长机电厂长措施编制人其 他会审意见会审负责人:年 月 日安全技术措施贯彻登记表单位贯彻人时间地点接受贯彻人数缺勤人数措施贯彻情况说明:接受贯彻本人签名:缺勤人员补充贯彻情况说明:缺勤人员接受贯彻后本人签名:序号日期班组具体施工地点施工人数施 工 人 员 签 名1234567891011121314151617181920212223242526272829

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
