收藏 分销(赏)

工程施工总结报告.doc

上传人:精*** 文档编号:4008284 上传时间:2024-07-25 格式:DOC 页数:6 大小:29.54KB
下载 相关 举报
工程施工总结报告.doc_第1页
第1页 / 共6页
工程施工总结报告.doc_第2页
第2页 / 共6页
工程施工总结报告.doc_第3页
第3页 / 共6页
工程施工总结报告.doc_第4页
第4页 / 共6页
工程施工总结报告.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

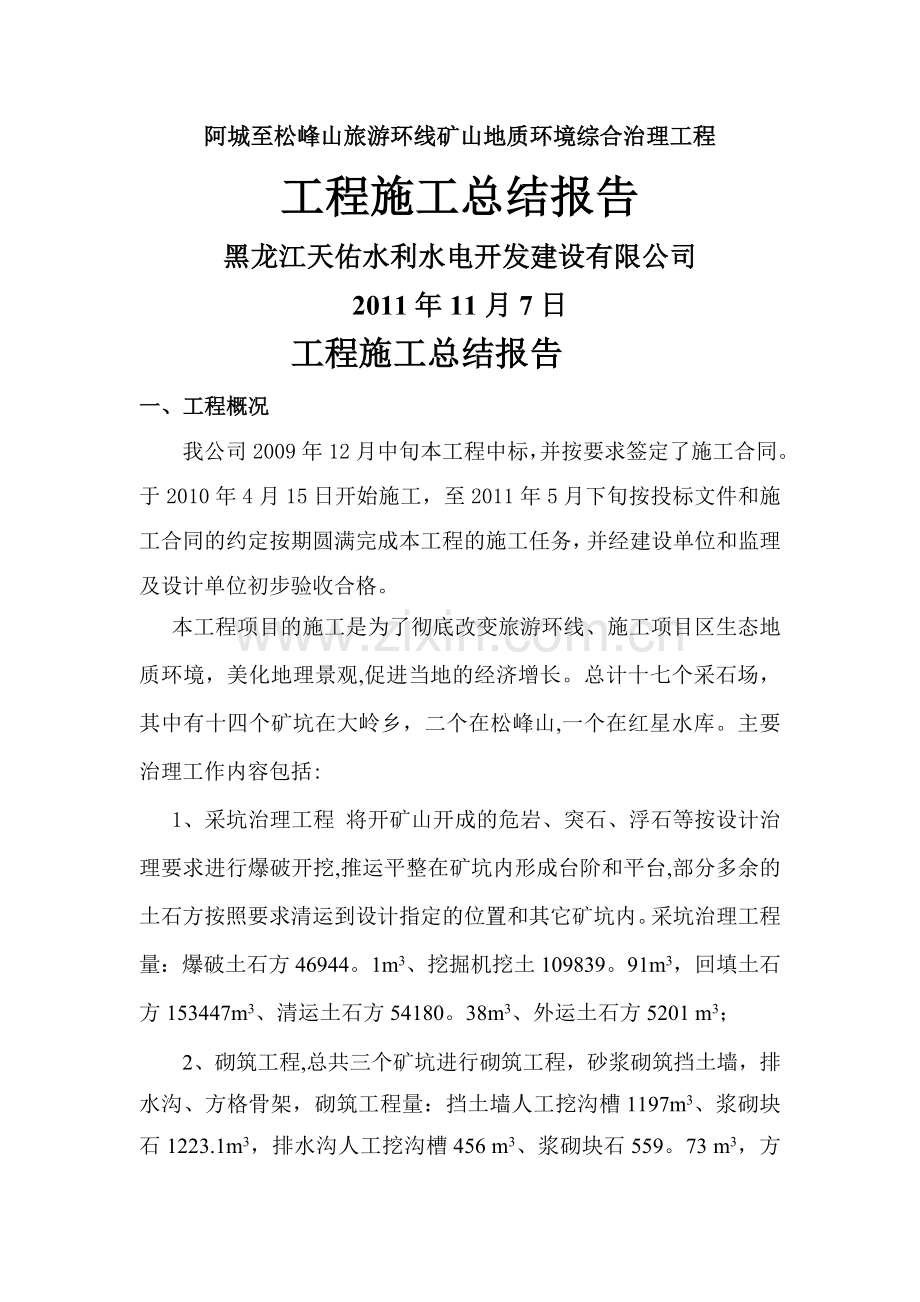

1、阿城至松峰山旅游环线矿山地质环境综合治理工程工程施工总结报告黑龙江天佑水利水电开发建设有限公司2011年11月7日工程施工总结报告一、工程概况我公司2009年12月中旬本工程中标,并按要求签定了施工合同。于2010年4月15日开始施工,至2011年5月下旬按投标文件和施工合同的约定按期圆满完成本工程的施工任务,并经建设单位和监理及设计单位初步验收合格。本工程项目的施工是为了彻底改变旅游环线、施工项目区生态地质环境,美化地理景观,促进当地的经济增长。总计十七个采石场,其中有十四个矿坑在大岭乡,二个在松峰山,一个在红星水库。主要治理工作内容包括:1、采坑治理工程 将开矿山开成的危岩、突石、浮石等按

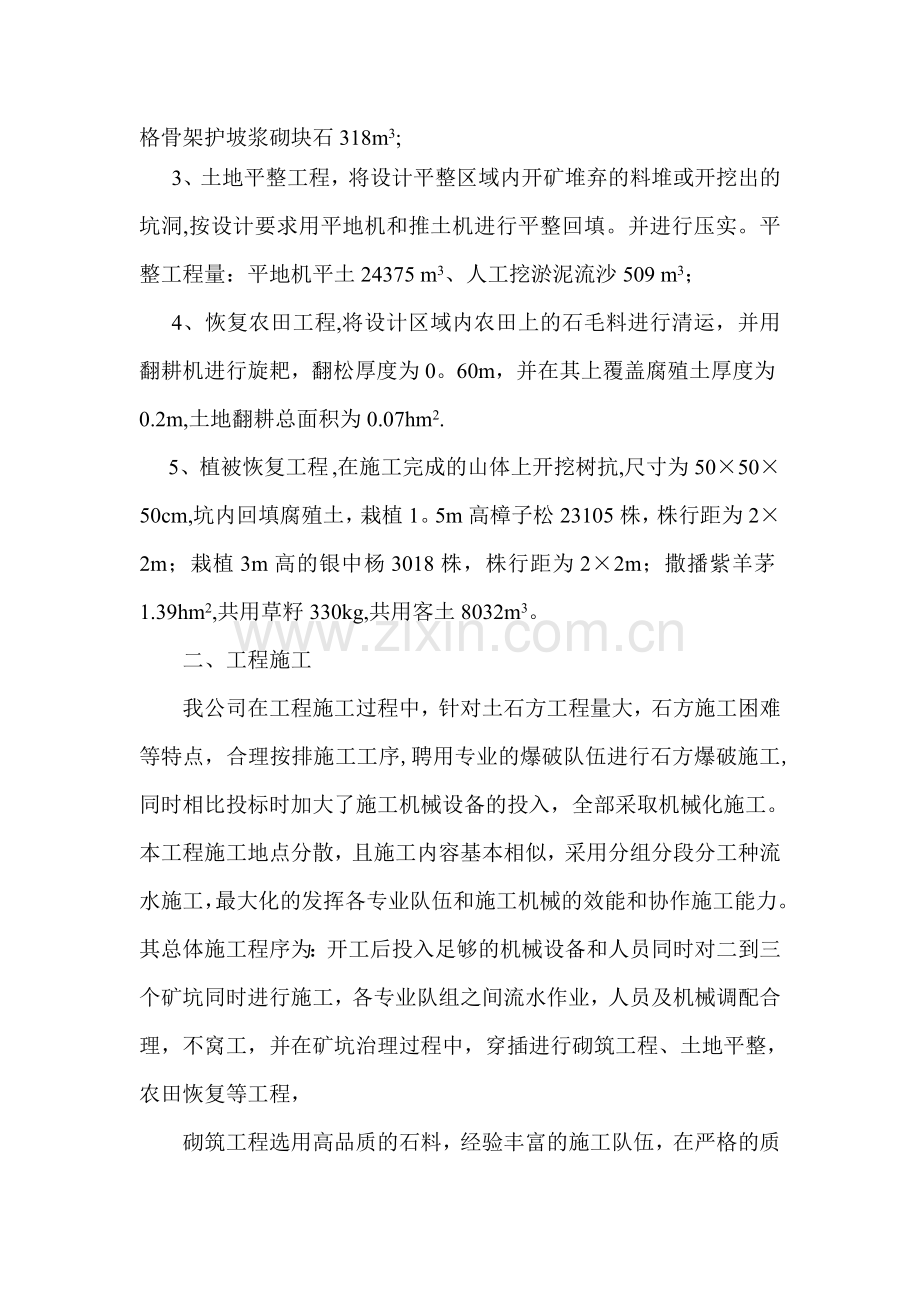

2、设计治理要求进行爆破开挖,推运平整在矿坑内形成台阶和平台,部分多余的土石方按照要求清运到设计指定的位置和其它矿坑内。采坑治理工程量:爆破土石方46944。1m3、挖掘机挖土109839。91m3,回填土石方153447m3、清运土石方54180。38m3、外运土石方5201 m3;2、砌筑工程,总共三个矿坑进行砌筑工程,砂浆砌筑挡土墙,排水沟、方格骨架,砌筑工程量:挡土墙人工挖沟槽1197m3、浆砌块石1223.1m3,排水沟人工挖沟槽456 m3、浆砌块石559。73 m3,方格骨架护坡浆砌块石318m3;3、土地平整工程,将设计平整区域内开矿堆弃的料堆或开挖出的坑洞,按设计要求用平地机和推

3、土机进行平整回填。并进行压实。平整工程量:平地机平土24375 m3、人工挖淤泥流沙509 m3;4、恢复农田工程,将设计区域内农田上的石毛料进行清运,并用翻耕机进行旋耙,翻松厚度为0。60m,并在其上覆盖腐殖土厚度为0.2m,土地翻耕总面积为0.07hm2.5、植被恢复工程,在施工完成的山体上开挖树抗,尺寸为505050cm,坑内回填腐殖土,栽植1。5m高樟子松23105株,株行距为22m;栽植3m高的银中杨3018株,株行距为22m;撒播紫羊茅1.39hm2,共用草籽330kg,共用客土8032m3。二、工程施工我公司在工程施工过程中,针对土石方工程量大,石方施工困难等特点,合理按排施工工

4、序,聘用专业的爆破队伍进行石方爆破施工,同时相比投标时加大了施工机械设备的投入,全部采取机械化施工。本工程施工地点分散,且施工内容基本相似,采用分组分段分工种流水施工,最大化的发挥各专业队伍和施工机械的效能和协作施工能力。其总体施工程序为:开工后投入足够的机械设备和人员同时对二到三个矿坑同时进行施工,各专业队组之间流水作业,人员及机械调配合理,不窝工,并在矿坑治理过程中,穿插进行砌筑工程、土地平整,农田恢复等工程,砌筑工程选用高品质的石料,经验丰富的施工队伍,在严格的质量和安全管理下,保质保量的完成砌筑工程的施工任务.施工过程中主要采用人工施工为主、机械辅助。种植工程受到季节限制,所以,合理安

5、排施工时间和施工强度,保证种植工程按计划工期完成施工。采用机械开挖树坑、机械运输树苗、洒水车浇水养护,保证树苗的成活率达到设计要求。三、质量保证、检测针对本合同工程特点,我公司项目部建立健全质量保证体系,项目部成立由项目经理任组长,项目技术负责人任副组长,工程组、质检组、安全组、材料设备组及作业队负责人任成员的质量管理小组。质量管理小组定期召开质量分析会,针对施工中存在的质量问题和质量隐患,制定纠正和预防措施。项目部成立以项目技术负责人任组长,质检组长任副组长,质检组为成员的检测领导小组,配备技术过硬的实验和检测人员及各种先进的实验检测设备。对本工程和施工质量和材料进行检测和检验,保证工程全部

6、按设计要求进行施工,质量满足规范要求。 本标段土石方工程量大,原始的环刀及灌砂方法自检,程序繁复,工作量大,准确率低,因此,我公司改用核子密度仪进行土方填筑质量检测,共计检测1480点。自检时甲方代表、监理、质检部门全部在场,三方联合检测,确保检测数据的真实性和准确性。对于砌筑工程中最重要的就是块石砌筑的质量,我项目部严把原材料和生产过程质量关,从水泥、砂、块石等原材料出厂合格证到进场检验,再到二次送检,按规范程序严格执行,共计检测砂浆配合比1组,水泥原材料和二次送检1组,中砂检验2组,块石检验1组,砂浆抗压试块6组,土方回填压实300点。检测结果全部符合使用要求和设计要求。检测频率符合规范要

7、求.四、质量检测结果综合评定本工程划分为一个单位工程,五个分部工程,总计98个单元工程,全部合格,其中优良单元工程个数为0个,优良率为0%.单位工程质量等级:合格。各分部工程质量评定情况如下:序号分部工程名称单元工程个数优良单元个数优良率评定质量等级1采坑治理工程1700合格2砌筑工程2300%合格3土地平整工程3000合格4恢复农田工程500合格5植被恢复工程2200合格五、施工文明、安全、环境保护施工过程中我公司项目部严格按相关行业规范进行文明施工,设立标语、警示牌和工程公告等。施工操作严格按各项安全操作规程进行作业,保证工人和机械施工安全。本工程在山林内同时重点注意森林防火安全.施工时我

8、公司特组建安全领导小组,随时检查工地安全防护措施情况。矿山地质环境治理时我公司尤其注意环境保护工作,施工机械油料和生活垃圾等采取清除焚烧或深埋,不让废油料流进水中或是污染地表土质,做到工完料净场清.六、经验总结阿城至松峰山旅游环线矿山地质环境综合治理工程是为了绿化旅游环线矿山,包括采坑治理工程、砌筑工程、土地平整工程、恢复农田工程、种植工程。工程量大,工期紧,所以我们投入大量的人力、设备、财力来进行本工程施工。同时我们在施工过程中经过实践摸索出一些施工经验.1、采坑治理工程施工时,第一步要研究透设计图纸,明白设计意途和工程本质,带着这个想法去施工,将在保证设计和施工要求的前提下,更好的达到绿化

9、所需的种植平台和阶梯式效果.采用专业的爆破施工队伍,采用定向爆破和机械相配合,快速完成石方的运输和摊铺.按设计和平台高度和面积,将大块的石头放在最底层,中间和上面铺设细料,再用机械振动压实。最后将山皮土等含土细料铺平顶面。以备后期种植工程施工.2、砌筑工程因为在旅游环线道路旁边施工。在砌筑的强度和质量要求方面保证符合要求外,要严格控制砌筑工程的外观质量,而外观质量决定因素一个就是线型的放样,放样人员要进行精细放样,不能粗心大意,时刻注意线型,基础开挖和坡面削坡过后,要对全部的上边线进行加密后做一次线型检测,发现样点不流畅的要马上修改,最终达到合格的外观质量.二是石材的选用和勾缝,要将石材面色不

10、好的剔除,勾缝聘用好的瓦工,并注意墙面的平整度。3、排水沟清理和恢复农田工程,要采用机械和人工相配合的方式进行施工,利求施工后的效果与周围的自然环境相融合,让新施工的地块和排水在起到设计作用时,也能美化环境与原地貌符合.4、施工中必须加大对关键线路的施工力度,保证不影响后序工程施工,使工程按期完工.后续,我公司将严格按照施工合同和国家法律法规条文的规定,对工程进行保修,为建设单位提供优质的售后服务.同时,我们公司热情欢迎阿城国土局、市局领导和专家组领导对我公司施工的工程进行检查验收,希望对工程中出现的不足之处提出宝贵意见,我们将认真听取各位领导意见和建议,并及时进行处理,以促进我公司施工质量的不断提高和持续发展。 谢谢!

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
