混凝土场地及道路施工方案
一、工程概况
工程范围包括土方开挖及平整清运,铺设碎石垫层100mm厚,浇筑混凝土200mm厚。设备场地尺寸12m×15m,面积180m2;道路尺寸160m×2m,面积320m2。 250m电缆、50m水管开挖铺设及修复。
二、施工工期:
预计施工工期为30天,不可抗力因素除外.
三、施工准备:
1、开工前做好充分准备工作,包括技术准备、施工人力及机具组织、编制作业计划,碎石、商品砼等的材料安排及模板的制作等。
四、机具准备:
1、机械及工具准备:根据施工现场的需求量准备(挖掘机、平板振动机、混凝土磨光机、路面切割机等),施工前认真做好进场机械设备的检查,维修和必要的保养工作。
五:施工工序:
测量定位放线→土方开挖及平整→铺设碎石垫层→模板制作安装→浇筑混凝土→混凝土振捣、压光→面层盖薄膜及毛毯养护→拆模板→切缝→路面清洗→验收
六、施工要求:
1、测量放样:根据图纸及现场情况放出场地及路基控制桩,用尼龙线放出混凝土边线。

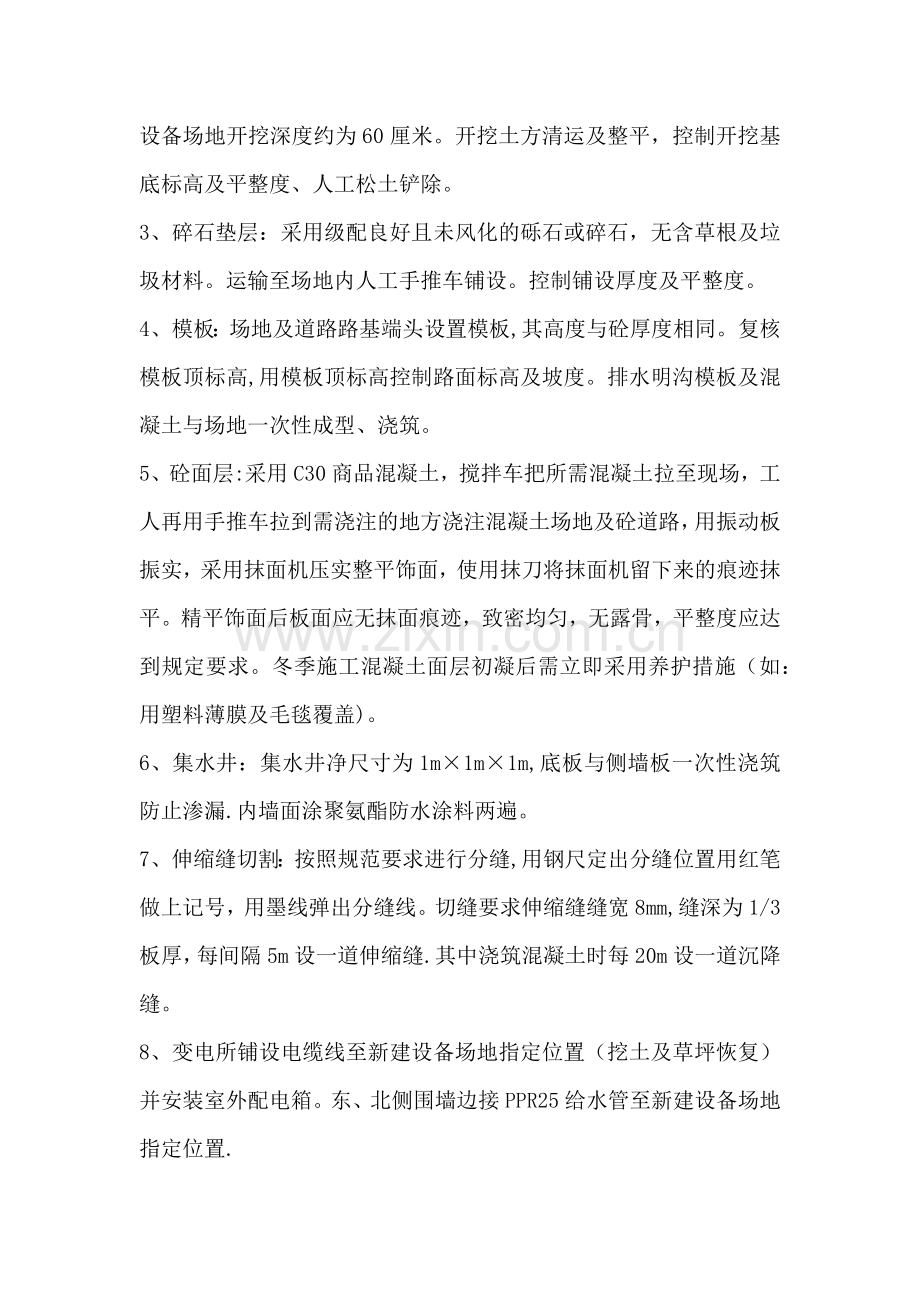

2、土方开挖:按原垃圾场地面为正负零。道路开挖深度约40厘米,设备场地开挖深度约为60厘米。开挖土方清运及整平,控制开挖基底标高及平整度、人工松土铲除。
3、碎石垫层:采用级配良好且未风化的砾石或碎石,无含草根及垃圾材料。运输至场地内人工手推车铺设。控制铺设厚度及平整度。
4、模板:场地及道路路基端头设置模板,其高度与砼厚度相同。复核模板顶标高,用模板顶标高控制路面标高及坡度。排水明沟模板及混凝土与场地一次性成型、浇筑。
5、砼面层:采用C30商品混凝土,搅拌车把所需混凝土拉至现场,工人再用手推车拉到需浇注的地方浇注混凝土场地及砼道路,用振动板振实,采用抹面机压实整平饰面,使用抹刀将抹面机留下来的痕迹抹平。精平饰面后板面应无抹面痕迹,致密均匀,无露骨,平整度应达到规定要求。冬季施工混凝土面层初凝后需立即采用养护措施(如:用塑料薄膜及毛毯覆盖)。
6、集水井:集水井净尺寸为1m×1m×1m,底板与侧墙板一次性浇筑防止渗漏.内墙面涂聚氨酯防水涂料两遍。
7、伸缩缝切割:按照规范要求进行分缝,用钢尺定出分缝位置用红笔做上记号,用墨线弹出分缝线。切缝要求伸缩缝缝宽8mm,缝深为1/3板厚,每间隔5m设一道伸缩缝.其中浇筑混凝土时每20m设一道沉降缝。
8、变电所铺设电缆线至新建设备场地指定位置(挖土及草坪恢复)并安装室外配电箱。东、北侧围墙边接PPR25给水管至新建设备场地指定位置.
七、安全文明生产
1、对施工人员进行技术和安全交底教育,提高安全生产经营,防止不安全行为,减少人为失误。
2、安全用电,监护到位。
3、施工前在围栏上挂警示牌和指示灯;
4、混凝土浇筑施工时,施工员全程监控施工安全及质量.
八、验收标准:
1、 场地、道路混凝土强度应符合要求、颜色一致、表面平整.
2、 检查材料出厂合格证及试验报告单。
九、工程清单
序号
项目名称
品牌/规格
单位
数量
1
场地平整
m2
500
2
土方开挖
m3
236
3
100厚碎石垫层
m2
500
4
垫层人工铺设
人工
35
5
200厚C30混凝土面层
京浦、永盛、金城
m3
100
6
混凝土面层 人工运输及浇筑
人工
50
7
模板制作及安装
m
374
8
排水明沟模板
m
12
9
砼排水明沟盖板
300*500*50
块
24
10
集水井
1000*1000*1000
个
1
11
电缆线人工挖、回土
m
220
12
路面开挖及修复
m
30
13
YJV22 3*50+1*25电缆
江南、远东、华新丽华
m
250
14
PPR25给水管
白蝶、金德、伟星
m
50
15
给水管挖、回土
m
50
16
室外防雨配电箱500*300
苏州自动化成套厂、 和顺、德力西
个
1
17
配电箱电器元器件
ABB、施耐德、西门子
套
1
18
快开单冷水龙头
OPPLE、JOMOO、MOEN
个
1
19
辅材
项
1
20
分部分项小计
21
措施费
22
税金
23
含税总价
展开阅读全文
