资源描述
福门•华府世家三期建设项目(四标段)
落地式双排脚手架施工方案
批准:
审核:
编制:
甘肃铜城工程建设有限公司
2017.04.08
目 录
目 录 2
第一节、工程概况 - 3 —
一、工程概况 - 3 —
二、施工要求 — 4 —
三、技术保证条件 - 4 —
第二节、编制依据 — 5 -
第三节、施工计划 - 5 -
一、施工准备计划 — 5 -
二、材料与设备计划 - 7 —
第四节、施工工艺技术 - 9 —
一、技术参数 — 9 —
二、工艺流程 - 9 —
三、施工方法 - 10 —
四、检查验收 - 17 —
第五节、施工安全保证措施 - 18 -
一、组织保障 - 18 —
二、技术措施 — 20 -
三、监测监控 - 23 -
四、应急预案 — 25 -
五、安全管理措施 — 27 -
第六节、劳动力计划 - 35 —
一、专职安全生产管理人员 - 35 —
二、特种作业人员 — 35 -
第七节、计算书及相关图纸 - 36 -
一、落地式扣件钢管脚手架计算书 - 36 -
落地脚手架专项施工方案
第一节、工程概况

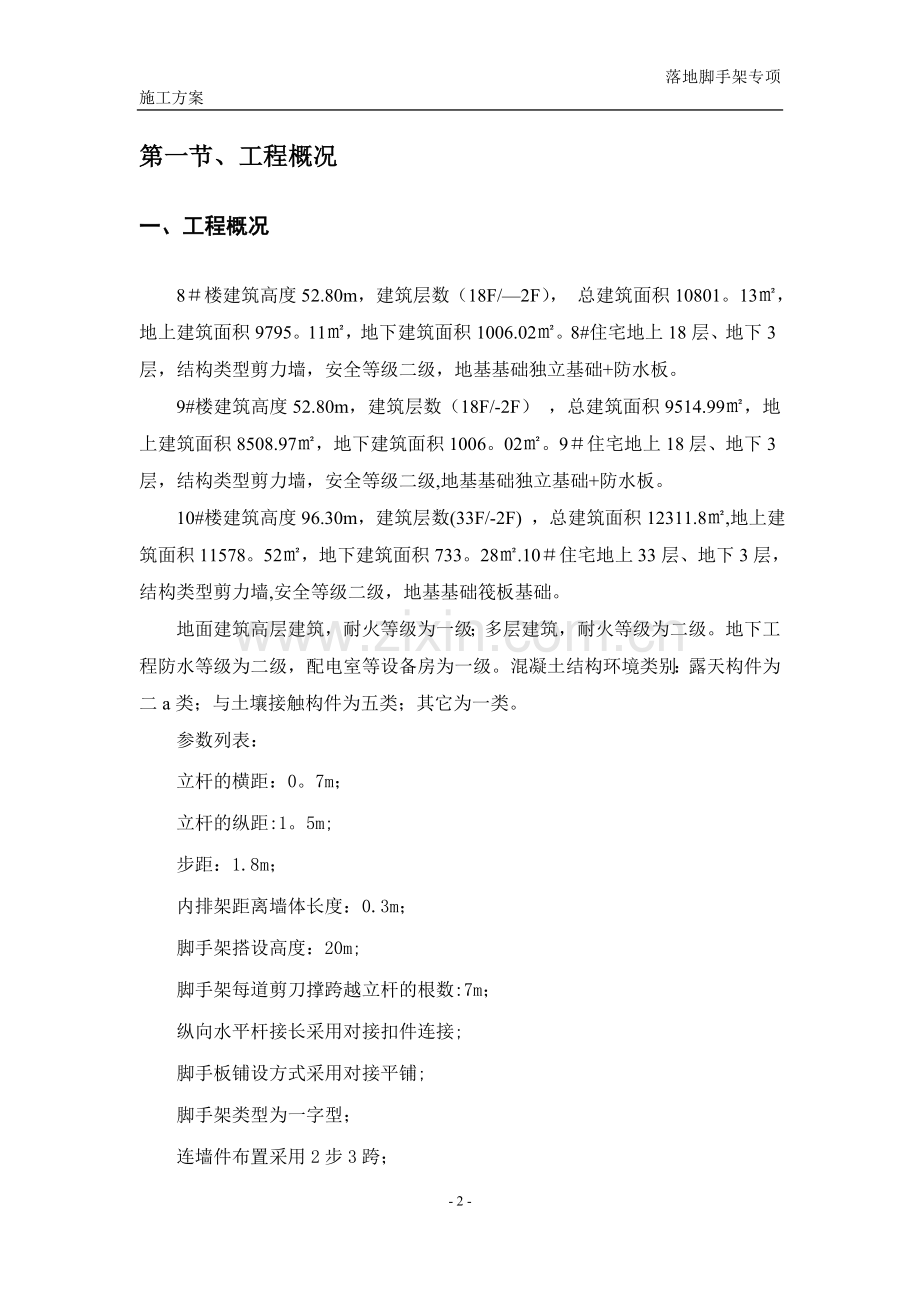

一、工程概况
8#楼建筑高度52.80m,建筑层数(18F/—2F), 总建筑面积10801。13㎡,地上建筑面积9795。11㎡,地下建筑面积1006.02㎡。8#住宅地上18层、地下3层,结构类型剪力墙,安全等级二级,地基基础独立基础+防水板。
9#楼建筑高度52.80m,建筑层数(18F/-2F) ,总建筑面积9514.99㎡,地上建筑面积8508.97㎡,地下建筑面积1006。02㎡。9#住宅地上18层、地下3层,结构类型剪力墙,安全等级二级,地基基础独立基础+防水板。
10#楼建筑高度96.30m,建筑层数(33F/-2F) ,总建筑面积12311.8㎡,地上建筑面积11578。52㎡,地下建筑面积733。28㎡.10#住宅地上33层、地下3层,结构类型剪力墙,安全等级二级,地基基础筏板基础。
地面建筑高层建筑,耐火等级为一级;多层建筑,耐火等级为二级。地下工程防水等级为二级,配电室等设备房为一级。混凝土结构环境类别:露天构件为二a类;与土壤接触构件为五类;其它为一类。
参数列表:
立杆的横距:0。7m;
立杆的纵距:1。5m;
步距:1.8m;
内排架距离墙体长度:0.3m;
脚手架搭设高度:20m;
脚手架每道剪刀撑跨越立杆的根数:7m;
纵向水平杆接长采用对接扣件连接;
脚手板铺设方式采用对接平铺;
脚手架类型为一字型;
连墙件布置采用2步3跨;
二、施工要求
1、确保脚手架在使用周期内安全、稳定、牢靠。
2、脚手架在搭设及拆除过程中要符合工程施工进度要求。操作人员需取得特殊作业人员资格上岗证。
3、根据本工程平面位置和结构特点,脚手架工程采用落地式钢管扣件式脚手架。脚手架钢管采用Ø48。0×3.0mm无缝钢管、扣件为可锻铸铁扣件,脚手板采用木脚手板,脚手架外围护采用全封闭密目式安全网。
4、搭设要求:在满足施工要求的基础上,做到搭设的架体结构坚固、稳定,外观整齐、美观大方。
三、技术保证条件
1、安全网络
2、脚手架的搭设和拆除需严格执行该《专项施工方案》。
第二节、编制依据
《建筑施工脚手架实用手册》
《建筑地基基础设计规范》GB50007—2011
《建筑结构荷载规范》GB50009—2012
《混凝土结构设计规范》GB50010-2010
《钢结构设计规范》GB50017-2003
《建筑施工安全检查标准》JGJ59—2011
《建筑施工高处作业安全技术规范》JGJ80—2016
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011
危险性较大的分部分项工程安全管理办法(建质[2009]87号文)
相关施工设计图纸等。
第三节、施工计划
一、施工准备计划
1、脚手架基底处理
8#、9#、10#楼基础到2层采用落地式脚手架,必须处理好架体地基,确保架体的稳定.
1.1、落地式脚手架外排坐落于回填土层,回填厚度400mm。回填土按200mm分层夯实,达到密实度要求。架体搭设前,地基应平整夯实。
回填土层上铺设50mm厚木脚手板,整体贯通,顶标高为-0。60m(低于散水基层底标高,高于外侧地面标高),防止浸水导致的回填土沉降。
1.2、垫木的质量应符合现行国家标准《木结构设计规范》GB50005中Ⅱa级材质的规定。
1。3、脚手架地基有可靠的排水措施,防止积水浸泡地基,在使用过程中,严禁在其底部位置附近开挖沟槽。在回填时,架体下方外延500 mm范围内的土面应略高于自然地面100~150mm,排水坡度为2%,以便于排水。施工现场在外立杆以外2米处每隔20米设置一个集水井(1x1x1m),排水坡度及方向均指向集水井。进入雨季时,利用潜水泵将雨水排入市政管网。
2、材料准备
2。1、钢管、扣件、脚手板、安全网等材料应按计划要求的数量和时间进场并要求进行验收,检查产品质量证明书及检验报告,不合格产品不得使用。检验报告原件存放在会宁县会展中心项目经理部材料办公室.
2。2、经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
3、现场准备
3.1、清除搭设场地杂物,平整搭设场地,设置排水坡道或沟道使排水通畅;在进行混凝土结构施工前,根据方案设计,结构上预埋拉结点。按照两步三跨要求不能拉结的部位,在梁相应部位预埋Φ28钢筋,长度600mm,外露长度200mm,用于与外架拉结;按照两步三跨要求,与柱进行有效拉结,对于结构不能有利拉结的地方,可在附近可拉结的部位加密拉结。
3。2、脚手架在进行底立杆排杆前,必须根据设计图纸和搭设方案,了解上部结构布置情况,弹出结构外边线(包括挑出结构),根据结构外边线结合考虑便于结构施工和特殊部位处理来布置内立杆位置,再根据内立杆位置确定外立杆位置。脚手架的排列以及特殊部位的搭设处理应在脚手架施工方案中明确。
4、劳动力准备
按照设计方案和工程量大小,本工程各楼需要专业架子工20名,工作内容包括架体的搭设和维护.架子工必须是经过《建筑施工特种作业人员管理规定》考核合格的并已取得特种作业人员操作资格证的人员。
架子工作为特殊工种,应定期进行体检。搭设前应由项目技术负责人向全体操作人员进行安全技术交底。安全技术交底的内容应与脚手架专项方案统一,重点交待清楚搭设参数、构造措施和安全注意事项等关键要素。安全技术交底应形成书面记录,交底人和全体被交底人应在交底文件上本人签字确认。
5、技术准备
5.1、脚手架专项方案已认真编制并经上级主管部门审核批准后实施。
5。2、由项目部技术负责人组织对全体管理人员和施工专业班组人员进行了脚手架施工技术方案交底,并针对可能出现的各种因素进行应急部署。
5.3、项目部成立以技术负责人、质量员、安全员为首的安全技术检查小组,人员职责和分工进行明确,负责指导和检查施工过程出现的各种情况。
6、作业条件
6.1、基础验收合格,基础回填完成并经技术、安全部门验收合格。
6.2、场地平整,架体基础土体坚硬密实,并有排水设施。
6.3、脚手架专项方案已编制并经审核、审批,对全部管理人员和班组进行相关交底。
6。4、搭设人员已通过安全技术交底,并有特种作业人员上岗证,持证上岗。
6。5、脚手钢管、扣件、脚手板全部到场,并经物资、技术等部门现场检查验收,具备材质合格,有检测合格证.
二、材料与设备计划
1、搭设脚手架的钢管应采用现行国家标准《直缝电焊钢管》GB/T13793或《低压流体输送用焊接钢管》GB/T3092中规定的3号普通钢管,其质量符合现行国家标准《碳素结构钢》GB/T700-2006中Q235A钢的规定,每根钢管的最大质量不应大于25kg。新用的钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管要有产品质量合格证、质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》GB/T228的有关规定,质量和钢管外径、壁厚、端面等的偏差应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2011的有关规定,必须涂有防锈漆.旧钢管表面锈蚀深度、和钢管的弯曲变形应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011的有关规定。锈蚀检查应每年一次。检查时,应在锈蚀严重的钢管中抽取3根,在每根锈蚀严重部位横向截断取样检查,当锈蚀深度超过规定值时不得使用。钢管上严禁打孔。
2、扣件为可锻铸造扣件,其材质应符合建设部《钢管脚手架扣件》GB15831的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm.钢管螺栓拧紧扭力矩达65N·m时不得破坏。旧扣件在使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。新、旧扣件均应进行防锈处理.
3、搭设架子前应进行保养,除锈并统一涂色,力求环保美观。
4、脚手板、脚手片采用符合有关要求。
5、安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,1.6×1。8m的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由相关建筑安全监督管理部门发放的准用证。
6、连墙件材料采用钢管、角钢等型钢,其材质应符合现行国家标准《碳素钢结构》GB/T700中Q235-A钢的要求。
7、水平加固杆、封口杆、扫地杆、剪刀撑及脚手架转角处的连接杆等采用φ48×3.0mm焊接钢管,其材质在保证可焊性的条件下应符合现行国家标准《碳素结构钢》GB/T700-2006中Q235A钢的规定,相应的扣件规格也应分别为φ42mm、φ48mm或φ42mm/φ48mm。
第四节、施工工艺技术
一、技术参数
立杆的横距:0.7m;立杆的纵距:1.5m;步距:1。8m;内排架距离墙体长度:0.3m;脚手架搭设高度:20m;脚手架每道剪刀撑跨越立杆的根数:7m;纵向水平杆接长采用对接扣件连接;脚手板铺设方式采用对接平铺;脚手架类型为一字型;连墙件布置采用2步3跨;
根据本工程平面位置和结构特点,脚手架工程采用落地式钢管扣件式脚手架。脚手架钢管采用Ø48。0×3。0mm无缝钢管、扣件为可锻铸铁扣件,脚手板采用木脚手板,脚手架外围护采用全封闭密目式安全网。
搭设要求:在满足施工要求的基础上,做到搭设的架体结构坚固、稳定,外观整齐、美观大方。
二、工艺流程
钢管落地脚手架
场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(格栅)→设置卸荷钢丝绳→立杆→小横杆→大横杆→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网.
摆放扫地杆,逐根竖立杆并与扫地杆扣紧,安第一步大横杆并与各立杆扣紧,安第一步小横杆,安第二步大横杆,安第二步小横杆,加设临时斜撑杆,上端与第二步大横杆扣紧,按第三、四大横杆和小横杆,安连墙杆,接立杆,加设剪刀撑,铺脚手板,绑扎防护栏杆及挡脚板并挂立网防护.
必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步;如果超过相邻连墙件以上两步,无法设置连墙件时,应采取撑拉固定措施与建筑结构拉结。
每搭完一步脚手架后,应按规定校正步距、纵距、横距及立杆的垂直度。
三、施工方法
钢管落地脚手架
定距定位.根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空.
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件以上两步时,宜先立外排,后立内排。其余按以下构造要求搭设。
1、地基基础
本工程脚手架地基基础部位应在回填土完后夯实,采用强度等级不低于C15的混凝土进行硬化,混凝土硬化厚度不小于10cm。地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书)。
2、立杆设置
(1) 立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头位置交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于步距的1/3,顶层顶步采用搭接连接时,搭接部位扎结不少于2道,立杆顶端亦高出女儿墙上皮1m,高出檐口上皮1。5m。
(2) 上部单立杆与下部双立杆交接处,采用单立杆与双立杆之中的一根对接连接。主立杆与辅立杆采用旋转扣件连接,扣件数量不应少于2个。每根立杆底部应设置垫块,并且必须设置纵、横向扫地杆.纵横向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处立杆上.横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方立杆上.当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
(3) 立杆的垂直偏差应控制在不大于架高的1/400.
(4) 立杆及纵横向水平杆构造要求见下图。
3、大横杆、小横杆、剪刀撑设置
(1)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。纵向水平杆接长宜采用对接扣件连接,也可采用搭接。其要求如下:当采用对接时,对接扣件应该交错布置,两根相邻纵向水平杆接头不宜设置在同步或同跨;不同步或不同跨两相邻接头在水平方向错开距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。当采用搭接时,搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm.
当使用冲压钢脚手板、木脚手板、竹串片脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上;当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm;
(2)外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力.主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除;并且作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;
当使用冲压钢脚手板、木脚手板、竹串片脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度不应小于180mm。
使用竹笆脚手板时,双排脚手架的横向水平杆两端。应用直角扣件固定在立杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在立杆上,另一端应插入墙内,插入长度亦不应小于180mm。
(3)高度在24m以下的单、双排脚手架均必须在脚手架外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置;每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45°~60°之间.高度在24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
4、脚手板、脚手片的铺设要求
(1)作业层脚手板应铺满、铺稳,离开墙面120~150mm;
(2)冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。此三种脚手板的铺设可采用对接平铺,亦可采用搭接铺设.脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm(如图a);脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm(如图b)。
(3)竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且采用对接平铺,四个角应用直径1.2mm的镀锌钢丝固定在纵向水平杆上.
(4)作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定。脚手板探头应用直径3.2mm镀锌钢丝固定在支承杆件上;
(a)脚手板对接; (b)脚手板搭接
(5) 在拐角、斜道平台口处的脚手板,应与横向水平杆可靠连接,防止滑动;
(6) 自顶层作业层的脚手板下计,宜每隔12m满铺一层脚手板。
5、防护栏杆
(1) 脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。
(2) 选用18#铅丝张挂安全网,要求严密、平整。
(3) 脚手架外侧必须设1.2m高的防护栏杆和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9m和1。3m。
(4) 脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设1.2m的防护栏杆和30cm高踢脚杆。
(5) 脚手架上门洞、出入口构造示意图
6、连墙件
(1) 连墙件数量的设置除应满足本规范计算要求外,尚应符合表6。4.1的规定。
表6.4.1 连墙件布置最大间距
注:h—-步距;la-—纵距。
(2) 连墙件的布置应符合下列规定:
① 宜靠近主节点设置,偏离主节点的距离不应大于300mm;
② 应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定;
③ 宜优先采用菱形布置,也可采用方形、矩形布置;
④ 一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m(2步)。
(3)对高度在24m以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用拉筋和顶撑配合使用的附墙连接方式。严禁使用仅有拉筋的柔性连墙件。对高度24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接。
(4) 连墙件的构造应符合下列规定:
①连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜连接;
②连墙件必须采用可承受拉力和压力的构造。采用拉筋必须配用顶撑,顶撑应可靠地顶在混凝土圈梁、柱等结构部位.拉筋应采用两根以上直径4mm的钢丝拧成一股,使用的不应少于2股;亦可采用直径不小于6mm的钢筋。
(5) 当脚手架下部暂不能设连墙件时可搭设抛撑.抛撑应采用通长杆件与脚手架可靠连接,与地面的倾角应在45°~60°之间;连接点中心至主节点的距离不应大于300mm。抛撑应在连墙件搭设后方可拆除。架高超过40m且有风涡流作用时,应采取抗上升翻流作用的连墙措施。
(6) 连墙件构造示意图
7、架体内封闭
(1) 脚手架的架体里立杆距墙体净距最多为200mm,如因结构设计的限制大于200mm的必须铺设站人板,站人板设置平整牢固。
(2) 脚手架施工层里立杆与建筑物之间应采用脚手片或木板进行封闭。
(3) 施工层以下外架每隔3步以及底部用密目网或其他措施进行封闭。
8、钢丝绳卸荷
(1)梁板内的受拉锚环,必须在混凝土达到设计强度的75%以上方可受力使用.
(2)拉钩、吊环一定要采用圆钢制作,不允许用螺纹钢筋.
(3)派工人扎接上部拉环的钢丝绳,至少采用3个卡头扎紧,钢丝绳扎头螺丝全面要拧紧,不允许松动。
(4)对整个架体进行安全检查,发现钢丝绳松动、锈蚀或焊缝脱焊等情况时要立即进行修复,合格后方可继续使用。
四、检查验收
钢管落地脚手架
1、脚手架搭设完毕或分段搭设完毕,应按规定对脚手架工程的质量进行检查,经检查合格后方可交付使用。
2、高度在20m及20m以下的脚手架,应由单位工程负责人组织技术安全人员进行检查验收。高度大于20m的脚手架,应由上一级技术负责人随工程进行分阶段组织单位工程负责人及有关的技术人员进行检查验收.
3、验收时应具备下列文件
(1) 根据编制依据相关文件法规要求所形成的施工组织设计文件.
(2) 脚手架构配件的出厂合格证或质量分类合格标志。
(3) 脚手架工程的施工记录及质量检查记录.
(4) 脚手架搭设过程中出现的重要问题及处理记录。
(5) 脚手架工程的施工验收报告。
4、脚手架工程的验收,除查验有关文件外,还应进行现场检查,检查应着重以下各项,并记入施工验收报告。
(1) 构配件和加固件是否齐全,质量是否合格,连接和挂扣是否紧固可靠。
(2) 安全网的张挂及扶手的设置是否齐全.
(3) 地基是否积水,底座是否松动,立杆是否悬空。
(4) 杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求。
(5) 垂直度、水平度及立杆的沉降是否合格。
(6) 扣件螺栓是否松动,是否超载。
第五节、施工安全保证措施
一、组织保障
1、安全保证体系
2、环境保护体系
二、技术措施
脚手架搭设技术措施
钢管落地脚手架
1、钢管架应设置避雷针,分置于主楼外架四角立杆之上,并联通大横杆,形成避雷网络,并检测接地电阻不大于30Ω。
2、外脚手架不得搭设在距离外架空线路的安全距离内,并做好可靠的安全接地处理。
3、定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。
4、外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料篾混用。
5、外脚手架搭设人员必须持证上岗,并正确使用安全帽、安全带、穿防滑鞋。
6、严禁脚手板存在探头板,铺设脚手板以及多层作业时,应尽量使施工荷载内、外传递平衡.
7、保证脚手架体的整体性,不得与井架、升降机一并拉结,不得截断架体.
8、结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。任何班组长和个人,未经同意不得任意拆除脚手架部件。
9、严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于3kN/m2,确保较大安全储备。
10、结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过两层。
11、当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。
12、各作业层之间设置可靠的防护栅栏,防止坠落物体伤人。
脚手架拆除技术措施
钢管落地脚手架
1、拆架前:
(1) 应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;
(2) 应根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施;
(3) 应由单位工程负责人进行拆除安全技术交底;
(4) 应清除脚手架上杂物及地面障碍物。
2、拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按《建筑施工扣件式钢管脚手架安全技术规范》第7.4.3条、第6。4.4条、第6.6.4条、第6。6。5条设置连墙件和横向斜撑加固.
3、拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。
4、拆架程序应遵守“由上而下,先搭后拆"的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等,并按“一步一清”原则依次进行。严禁上下同时进行拆架作业。
5、拆立杆时,要先抱住立杆再拆开最后两个扣件,拆除大横杆、斜撑、剪刀撑时,应先拆除中间扣件,然后托住中间,再解端头扣件。
6、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固;当脚手架拆至下部最后一根长立杆的高度(约6。5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件.
7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。
8、拆架时严禁碰撞脚手架附近电源线,以防触电事故.
9、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开.
10、拆下的材料要徐徐下运,严禁抛掷.运至地面的材料应按指定地点随拆随运,分类堆放,“当天拆当天清”,拆下的扣件和铁丝要集中回收处理。
11、高层建筑脚手架拆除,应配备良好的通讯装置。
12、输送至地面的杆件,应及时按类堆放,整理保养。
13、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故.
14、如遇强风、大雨、雪等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。
15、翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人。
三、监测监控
1、安全管理
(1) 搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》GB5036考核合格的专业架子工.上岗人员定期体检,合格者方可持证上岗;
(2) 搭设人员必须戴安全帽、系安全带,穿防滑鞋;
(3) 脚手架的构配件质量与搭设质量,应按安全技术规范规定进行检查验收,合格后方准许使用;
(4) 作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、揽风绳、泵送混凝土和砂浆的输送管等固定在脚手架上,严禁悬挂起重设备;
(5) 当有六级以及六级以上大风和雾、雨、雪天气,应停止脚手架的搭设与拆除作业.雪后架上作业应有防滑措施,并扫除积雪;
(6) 脚手架的安全检查与维护,应按安全技术规范进行。安全网应按规定搭设和拆除;
(7) 在脚手架使用期间,严禁拆除主节点处纵、横水平杆、连墙件、交叉支撑、水平架、加固栏杆和栏杆;
(8) 不得在脚手架基础及邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准;
(9) 临街搭设脚手架时,外侧应有防止坠物伤人的防护措施;
(10) 在脚手架上进行电、气焊作业时,必须有防火措施和专人看守;
(11) 工地临时用电线路的架设及脚手架接地、避雷措施等。应按现行行业标准《施工现场临时用电安全技术规范》JGJ 46-2005的有关规定执行;
(12) 搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。
2、日常维护管理要求
(1) 使用完毕的脚手架架料和构件、零件要及时回收、分类整理,分类存放。堆放地点要场地平坦,排水良好,下设支垫,钢管、角钢、钢桁架和其他钢构件最好放在室内,如果放在露天,应用毡、席加盖、扣件、螺栓及其他小零件,应用木箱。钢筋笼或麻袋、草包等容器分类贮存,放在室内;
(2) 弯曲的钢管杆件要调直,损坏的构件要修复,损坏的扣件、零件要更换;
(3) 做好钢铁件的防锈和木制件的防腐处理,钢管外壁在湿度较大地区(相对湿度大于75%),应每年涂刷防锈漆一次;其他地区可两年涂刷一次。涂刷时涂层不宜过厚。经彻底除锈后,涂一度红丹即可。钢管内壁可根据地区情况,每2~4年涂刷一次,每次涂刷两遍。角钢、桁架和其他铁件可每年涂刷一次。扣件要涂油,螺栓宜镀锌防锈,使用3~5年保护层剥落后再次镀锌。没有镀锌条件的,应在每次使用后用煤油洗涤并涂机油防锈。木制件应做好防腐处理,钢制件应涂红丹及防锈涂料;
(4) 搬运长钢管、长角钢时,应采取措施防止弯曲。拆架应拆成单片装运,装卸时不得抛丢,防止损坏;
(5) 脚手架使用的扣件、螺栓、螺母、垫板、连接棒、插销等小配件极易丢失。在安装脚手架时,多余的小配件应及时收回存放,在拆卸脚手架时,散落在地面上的小配件要及时收捡起来;
(6) 健全制度,加强管理,减少损耗和提高效益是脚手架管理的中心环节。比较普遍采用的管理办法有两种
1) 由架子工班(组)管理,采用谁使用、谁维护、谁管理的原则,并建立积极地奖罚制度、做到确保施工需要,用毕及时归库、及时清理和及时维修保养,减少丢失和损耗;
2) 由材料部门集中管理,实行租赁制。施工队根据施工的需要向公司材料部门租赁脚手架材料,实行按天计费和损坏赔偿制度。
四、应急预案
1、目的
提高整个项目组对事故的整体应急能力,确保意外发生的时候能有序的应急指挥,为有效、及时的抢救伤员,防止事故的扩大,减少经济损失,保护生态环境和资源,把事故降低到最小程度,制定本预案。
2、应急领导小组及其职责
应急领导小组由组长、副组长、成员等构成。
(1) 领导各单位应急小组的培训和演习工作,提高应变能力。
(2) 当发生突发事故时,负责救险的人员、器材、车辆、通信和组织指挥协调。
(3) 负责准备所需要的应急物资和应急设备.
(4) 及时到达现场进行指挥,控制事故的扩大,并迅速向上级报告。
3、应急反应预案
(1) 事故报告程序
事故发生后,作业人员、班组长、现场负责人、项目部安全主管领导应逐级上报,并联络报警,组织抢救。
(2) 事故报告
事故发生后应逐级上报:一般为现场事故知情人员、作业队、班组安全员、施工单位专职安全员。发生重大事故时,应立即向上级领导汇报,并在24小时内向上级主管部门作出书面报告。
(3) 现场事故应急处理
施工过程中可能发生的事故主要有:机具伤人、火灾事故、雷击触电事故、高温中暑、中毒窒息、高空坠落、落物伤人等事故.
火灾事故应急处理:及时报警,组织扑救,集中力量控制火势.消灭飞火疏散物资减少损失控制火势蔓延。注意人身安全,积极抢救被困人员,配合消防人员扑灭大火。
触电事故处理:立即切断电源或者用干燥的木棒、竹竿等绝缘工具把电线挑开.伤员被救后,观察其呼吸、心跳情况,必要时,可采取人工呼吸、心脏挤压术,并且注意其他损伤的处理。局部电击时,应对伤员进行早期清创处理,创面宜暴露,不宜包扎,发生内部组织坏死时,必须注射破伤风抗菌素.
高温中暑的应急处理:将中暑人员移至阴凉的地方,解开衣服让其平卧,头部不要垫高。用凉水或50%酒精擦其全身,直至皮肤发红,血管扩张以促进散热,降温过程中要密切观察。及时补充水分和无机盐,及时处理呼吸、循环衰竭,医疗条件不完善时,及时送医院治疗。
其他人身伤害事故处理:当发生如高空坠落、被高空坠物击中、中毒窒息和机具伤人等人身伤害时,应立即向项目部报告、排除其他隐患,防止救援人员受到伤害,积极对伤员进行抢救.
4、应急通信联络
项目负责人:冯继乾 手机:13893457968
安全员:左文革 手机:18093115155
技术负责人:刘震 手机:15009310324
安全生产负责人:尹小宁 手机:13919025789
医院救护中心:120 匪警:110 火警:119
通信联系方式应在施工现场和营地的显要位置张贴,以便紧急情况下使用。
五、安全管理措施
1、脚手架的安全维护设置
1.1、立面维护
⑴、脚手架外侧用安全网封闭,安全网设在外排立杆的内侧。安全网要充分张拉绷紧,且上下左右的安全网环扣要对齐,用符合要求的塑料绳系牢在脚手管上。安全网的绳扣间距300mm,要求在绳扣中间加系一道并将安全网绷紧,防止安全网之间出现>40mm 的孔洞;安全网侧面交接处也要求用绳系扎牢。
⑵、在脚手架转角处,用φ30 的PVC 管立在安全网阴角面,并帮扎转角处的外立杆上,这样使安全网的转角保证登角平直.
⑶、在脚手架外侧每步纵向水平杆中间加设防护栏杆,防护栏杆的设置要求同纵向水平杆。
⑷、挡脚板按180(高)×1220(长)的要求制作,挡脚板设置在脚手架密目式安全网外侧,要求延脚手架连续设置,挡脚板从第一步架开始设置(即第一步架脚手板封闭层),往上每隔四步架设置一道。
同时,在铺脚手板的施工作业层如没有上述脚手板时,必须在该作业层安全网内侧设置挡脚板。
栏杆与挡脚板构造
1―上栏杆;2―外立杆;3―挡脚板;4―中栏杆
1。2、平面维护
平面维护包括脚手板的铺设、安全平网的设置、防护棚的搭设。
⑴、脚手板的铺设
①作业层脚手板应铺满、铺稳,离开墙面120~150mm;
②木脚手板应设置在三根横向水平杆上。当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与横向水平杆可靠固定,严防倾翻.脚手板的铺设可采用对接平铺,亦可采用搭接铺设。脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm,如下图所示。严禁有外伸长度>150mm 探头板出现,脚手板探头应采用直径3。2㎜的镀锌钢丝固定在小横杆上.
a)脚手板对接;(b)脚手板搭接
脚手板对接、搭接构造
③、作业层脚手架的内侧横向小横杆挑出内立杆≥300mm 时,应在横向小横杆挑出端铺设脚手板,此处脚手板铺设必须注意严禁超出横向水平杆,出现悬空板。
⑵、安全平网
①在施工作业层下一步架必须挂安全平网,同时从第一步架起每隔两层设置一道安全平网。
②安全平网应将结构与安全立网之间延脚手架进行全封闭。安全平网的固定用符合要求的9mm 尼龙绳做主绳,用同直径的尼龙绳或塑料绳间距不大于600mm 将安全平网拴在脚手管上,通过螺杆孔、预埋钢筋桩将安全平网固定在结构上,拴绳间距600mm.
⑶、安全防护棚及安全通道
通道口防护棚搭设路线和延伸长度根据现场临建及通道口的实际布置情况确定,但必须符合建筑高度坠落半径的尺寸要求。防护棚立杆纵向间距1.5m,横向间距3m(通道宽度不宜小于2.5m),用水平杆连接成防护棚支架,防护棚支架上水平杆两边应伸出立杆各1m(即防护棚两边比通道各宽出1m),防护棚必须设置纵向扫地杆和防护栏杆.根据现场实际情况需加宽防护通道的,根据荷载情况设置斜撑,斜撑用旋转扣件连接在横向水平杆和纵向水平杆上,斜撑沿通道中分两边对称设置。防护棚设双层,上下层间距600mm,铺设材料用木脚手板。立杆伸出上层防护棚不小于200mm,双层防护棚之间用安全网维护,上层防护棚四周设180mm 高踢脚板。如为通道口面悬挑防护棚,必须对其挑支结构进行承载力计算,悬挑防护棚的维护要求同上。
2、脚手架防电避雷措施
2.1、脚手架在搭设和使用期间,严禁将施工用电线路架设在脚手架上;在脚手架上施工的电焊机、砼振动器等要放在干燥木板上,操作者要戴绝缘手套,穿绝缘鞋,经过脚手架的电线要严格检查,电焊机、振动器外壳要采取保护性接地或接零措施.
2.2、用φ12 钢筋焊接在架体四角的最上层立杆上,其高度不小于1m,并将最上层大横杆全部锁通,形成避雷网格。在施工期间遇有雷击或将有大雷雨时,脚手架上的操作人员应立即离开.
3、脚手架接地保护措施
3。1.接地装置的安全技术要求
1) 接地体或地下接地线,均不得采用铝导体制做。
2) 垂直接地体,宜采用角钢或圆钢,不宜采用螺纹钢材。
3) 接地线焊接塔接长度,必须符合以下技术要求。
4) 接地干线,通常要求其截面不得小于100mm2;接地支线,通常要求其截面不得小于48mm2。
5) 采用自然接地体时,可充分利用施工现场的主体金属结构或基础钢筋砼工程的基础结构,严禁利用易燃、易爆物的金属管道作为接地体。
3.2.接地装置的安装位置
接地装置安装在展厅、剧院外脚手架拐角处,共计12处.
3.3。接地装置示意图
下图是人工接地体的接地装置示意图:
4、脚手架的验收和使用管理
4。1、脚
展开阅读全文
