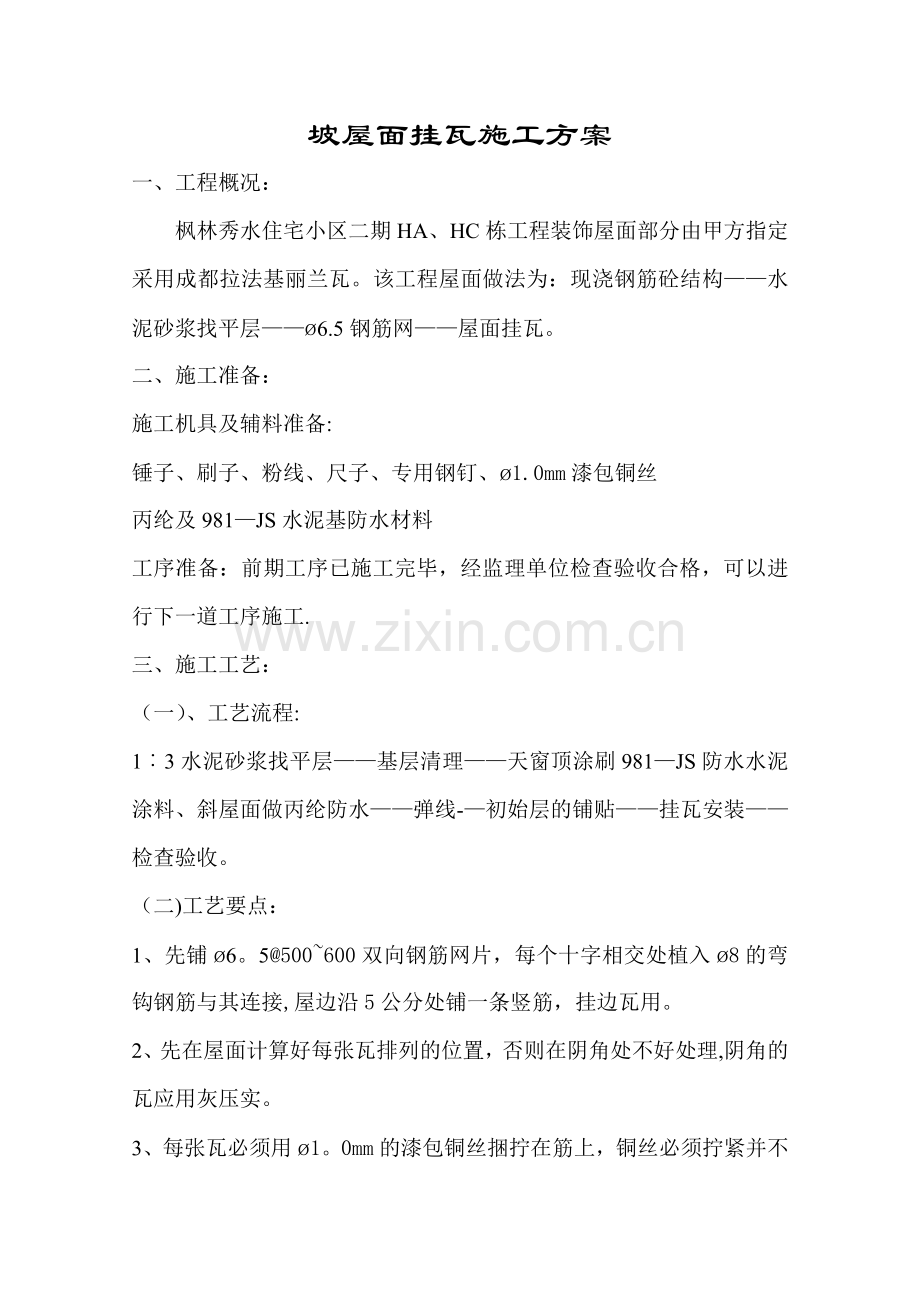

坡屋面挂瓦施工方案 一、工程概况: 枫林秀水住宅小区二期HA、HC栋工程装饰屋面部分由甲方指定采用成都拉法基丽兰瓦。该工程屋面做法为:现浇钢筋砼结构——水泥砂浆找平层——ø6.5钢筋网——屋面挂瓦。 二、施工准备: 施工机具及辅料准备: 锤子、刷子、粉线、尺子、专用钢钉、ø1.0mm漆包铜丝 丙纶及981—JS水泥基防水材料 工序准备:前期工序已施工完毕,经监理单位检查验收合格,可以进行下一道工序施工. 三、施工工艺: (一)、工艺流程: 1︰3水泥砂浆找平层——基层清理——天窗顶涂刷981—JS防水水泥涂料、斜屋面做丙纶防水——弹线-—初始层的铺贴——挂瓦安装——检查验收。 (二)工艺要点: 1、先铺ø6。5@500~600双向钢筋网片,每个十字相交处植入ø8的弯钩钢筋与其连接,屋边沿5公分处铺一条竖筋,挂边瓦用。 2、先在屋面计算好每张瓦排列的位置,否则在阴角处不好处理,阴角的瓦应用灰压实。 3、每张瓦必须用ø1。0mm的漆包铜丝捆拧在筋上,铜丝必须拧紧并不少于3转,并用砂灰压上. 4、边瓦的灰应饱满,下眼用水泥钉按入灰中,上眼用一铜丝连紧在边沿钢筋上,连接铜丝和边瓦方向尽量垂直。 5、铺贴沙灰的比例为1︰3. 6、在屋檐一侧位置弹一条垂直于屋檐与屋脊的直线,然后以垂直线为基准向左右每隔333mm间距弹线直至屋面左右两侧。 7、第一排瓦的铺设:用整张瓦开始并按顺序依次铺设瓦.沿着山墙边缘和檐口要确保第一层瓦初始瓦的边缘相对齐。瓦应紧密地连接在一起,但它们之间不能产生挤压,按照所述的固定方法固定住瓦片. 在铺设过程中不断校正瓦的边端是否同所弹的水平线对齐,确保这一层铺得很直。 (三)安装屋脊瓦: 在铺设脊瓦前,要把屋顶上每个屋面的瓦向上各自覆盖至另一相交屋面,并用钉子固定。为了便于收口,最后的瓦铺设时要作调整,使屋脊瓦可以充分覆盖最顶层的屋面瓦,且与屋脊两侧屋面的搭接宽度相等. (四)检查验收: (1)、由施工队伍先进行自检,再由甲方、监理共同检查验收。 (2)、做好屋面工程验收的资料整理工作. (五)、出屋面烟囱构造节点工程做法 平立面转角处用1︰3水泥砂浆铺抹半径不小于50mm的圆弧. (六)、出屋面天窗节点处工程做法 在铺瓦前,将丙纶防水上翻至天窗上口并超过50mm。 (七)、安全保证措施: 高处施工时,应有安全可靠的立足点,架板要铺满铺严,护身栏杆不低于1。2米,防护栏杆两道. 高处作业人员必须要先系挂好安全带. 坡屋面施工人员必须要穿软底皮鞋、硬底鞋. 严禁酒后上班。 枫林秀水住宅小区HA、HC栋 坡 屋 面 挂 瓦 施 工 方 案 审核人: 编制人: 重庆林建建筑工程有限公司第二项目部 二00六年四月一日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
