收藏 分销(赏)

临时施工便道建设方案.docx

上传人:精*** 文档编号:3995855 上传时间:2024-07-24 格式:DOCX 页数:14 大小:34.51KB
下载 相关 举报
临时施工便道建设方案.docx_第1页
第1页 / 共14页
临时施工便道建设方案.docx_第2页
第2页 / 共14页
临时施工便道建设方案.docx_第3页
第3页 / 共14页
临时施工便道建设方案.docx_第4页
第4页 / 共14页
临时施工便道建设方案.docx_第5页
第5页 / 共14页
点击查看更多>>
资源描述

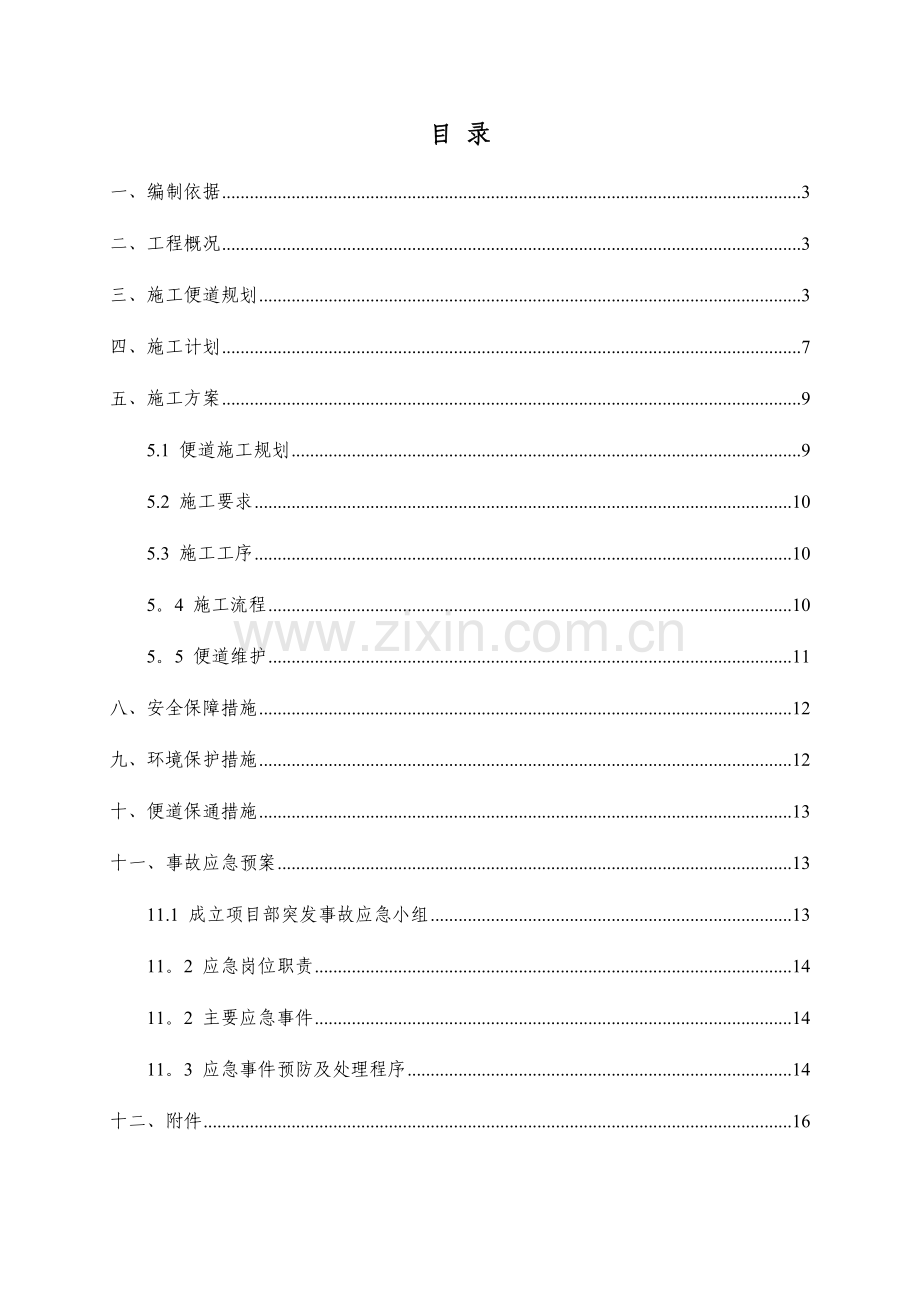

1、目 录一、编制依据3二、工程概况3三、施工便道规划3四、施工计划7五、施工方案95.1 便道施工规划95.2 施工要求105.3 施工工序105。4 施工流程105。5 便道维护11八、安全保障措施12九、环境保护措施12十、便道保通措施13十一、事故应急预案1311.1 成立项目部突发事故应急小组1311。2 应急岗位职责1411。2 主要应急事件1411。3 应急事件预防及处理程序14十二、附件16临时施工便道建设方案一、编制依据1、重庆九龙坡至永川高速公路JY1合同段两阶段施工图设计;2、重庆九龙坡至永川高速公路工地建设及安全文明施工标准化指导意见(试行);3、我部实施性施工组织设计;4

2、、施工现场临时用电安全技术规范(JGJ 462005);5、混凝土质量控制标准(GB50164-92);6、中国交建视觉识别系统规范手册(3.0版);7、既有乡村道路调查统计。二、工程概况重庆九龙坡至永川高速公路是重庆市高速公路网规划(2013-2030)“三环十二射七联线”中一射成渝高速扩能项目.项目位于渝西片区,路线呈东西走向,与成渝高速公路平行,位于其西南侧35公里,完全新建。项目起于九龙坡区,途径江津区、璧山区,止于永川区。本项目为重庆九龙坡至永川高速公路第1合同段,起讫桩号为K0+000K6+120,全长6。12公里。主线采用双向六车道高速公路标准建设,设计行车速度100km/h,整

3、体式路基宽度33.5m,分离式路基宽16。75m。设计荷载:公路I级。本合同段内主要结构物有:缙云山隧道2427.5米(0。5座,与JY2相接,左洞长1202.5米,右洞1225米),互通式立交2座.主要工程量为隧道工程、桥涵工程、路基土石方、互通立交及防护、排水等。项目的修建对扩能升级国家高速公路网主干线以及解决成渝高速公路严重交通拥堵问题具有重要意义.三、施工便道规划根据现场自然地形及各结构物分布情况,我部共设置5条主便道和1条弃土场便道.1、 根据项目前期策划1主便道为连通沙堡互通(K0+660K1+910)与标头主线收费站(K0+000K0+660)路基的主要施工便道,此便道为6m宽水

4、泥砼乡村道路,双向两车道,能满足施工需求.见图31。此段主要的工程量为:(1)K0+000K0+660段路基填挖平衡后,利用1便道将74万方土石方调配到沙堡互通(K0+660K1+910)。(2)1便道已与九龙坡的公路网联成体系,沙堡互通的桥梁建设的材料也是利用这条便道。图31 1号主便道布置图2、 2#、3#主便道与既有道路(津马大道)共同将主线线路(K1+910K2+780)与现有交通网连成一体,可以充分满足现场施工需求。见图3-2.此段主要的工程量为:(1)此段路基为借方路基,填挖平衡后需从三界互通借土方1.83万方,石方6.69万方进行填筑。可以利用2、3#施工便道,其中2便道比3#便

5、道短630米,优先考虑2#便道。(2)通过2#、3便道,保证了K1+910K3+700段主线土石方调配与施工需要.2#、3#便道,为34.5m宽土路乡村道路,进口段略宽,为4。5m,其余段为3m土路。只能一台车辆通行,车辆无法会车。为方便以后土方调配、施工便利,征用后扩宽至6。5m,以国家公路的最低标准等级四级公路为设计依据。本路主要通行2。5米宽的载重车和轴距8。8米的挂车,根据我部在大屋基大桥工程施工需要,路基宽度要保证两辆载重车在正常地段错车,载重车车约2。5米宽,保证1米的安全错车距离,因此车道宽度确定为6米,两侧最少0。25米宽的土路肩,路基宽度确定为6。5米。最大纵坡根据重车的爬坡

6、能力确定为9%以下,根据现场勘测,确定路基2便道为挖方路基,3#便道路基为填挖交界路基,并根据现场(为土路面)情况确定便道路面为15cm土夹石路面。3-2 2、3#号主便道布置图3、 4#、5主便道为既有乡村砼路面,由于两条便道均为村民自发建设,经过与当地村委会协商,我部使用该两条道路但负责对该两条道路进行维修保养,便道连通三界互通(K2+780K4+080)至缙云山隧道。考虑这两条便道为本标段控制性工程与亮点工程缙云山隧道必经便道,其标准化建设显得至关重要。详见图33、34。4#、5#主便道为4。5m宽水泥砼乡村道路,征用后增设会车平台(部分路段存在滑塌风险,以两阶段施工图为依据增设M7.5

7、浆砌片石护肩、护脚防护),依据会车道设置应满足通视要求且距离宜控制在300m左右,设置了9条会车平台,设置会车道路段的路基宽度不小于6。5m,会车点长30米。其中需要对冒水湖水坝泄流小桥涵进行加固.此段主要的工程量为:(1)此段三界互通及主线路基弃方通过4便道与2#弃土场便道弃于K4+300弃土场。(2)4便道与江津的国道连通,桥梁工程的材料可以通过此便道.图3-3 4号主便道、2号弃土场便道布置图图3-4 5号主便道布置图4、 我部将对2#弃土场修设一条便道,对应主线里程为K4+151,此便道衔接5主便道,由于5主便道途径冒水湖水库,考虑弃方运输过程中会对冒水湖景区路面造成污染,故我部在2弃

8、土场便道上建设一条洗车池用以清理车辆淤泥(具体设计详见附件四)。便道布置图见图33.此段主要的工程量为:(1)路基19万方土石方,利用5#便道调入冒水湖大桥段路基填方。(取消冒水湖大桥,改路基填筑,消化弃方)(2)隧道出渣,约40万方,利用5#便道调入冒水湖大桥段路基填方。(取消冒水湖大桥,改路基填筑,消化弃方)。四、施工计划1、综合考虑临时征地情况及现场进度计划,便道施工进度计划如下:施工便道进度计划表编号通往主线里程结构形式计划开工时间计划完工时间备注1K0+000K1+910水泥砼/既有村道2K2+750K3+780土路2016。2.32016。2。25既有村道3#K1+910K3+78

9、0土路2016。2.202016。2。25既有村道4#K2+700K4+080水泥砼2016。2。52016。2.12既有村道、需增设会车平台5K4+080K4+895水泥砼2016。2。92016。2。20既有村道、需增设会车平台2#弃土场便道对应桩号K4+151水泥砼路面2016.2.82016。2。25新修便道2、施工便道设备投入计划详见下表:机械配置表序号工程机械名称数量150推土机1台2CAT320挖掘机1台320t压路机1台4自卸运输车5台5洒水车1台3、拟投入人员表人员安排表序号人员职务施工负责1姜晓博项目经理全面负责2朱跃球总工技术负责3吕杰作业一队负责人2,3施工便道4付本清

10、作业二队负责人4、5施工便道5姚冠路基工程师路基施工6李清贵质检工程师质检把关7周光强试验工程师试验检测8周晓军测量工程师测量放样9赵世伟机料部负责机械材料调配五、施工方案5。1 便道施工规划(1)砂堡互通1便道原有道路为6米宽水泥砼道路,与当地协商征用即可使用。(2)2、3#便道为征用原有便道扩宽修建,道路扩宽至6。5m,便道与主线连接在路基左侧或右侧红线与路基边坡坡脚之间,路基采用泥夹石换填,路基采取15cm的泥夹石面层。(3)弃土场便道,全新征地修建,修筑长150m,宽6。5m的便道连接5#便道和弃土场相顺接,路基采用泥夹石换填,依据两阶段施工图中改路硬化标准:路面采取22cm的C20砼

11、面层。(4)4#、5便道,原有道路为4.5m水泥砼乡村道路,征用后每200米设置一道长30左右错车平台使用.错车段路基宽6。5m,路基采用泥夹石换填,路面底层采取15cm的泥夹石,面层采用15cmC20砼硬化。5便道经过冒水湖水库大坝和泄洪桥,为避免坝体受损后雨水入侵影响坝体结构安全,泄洪桥受重压桥面结构损坏,对坝体路面、泄洪桥桥面进行C20钢筋砼加固,泄洪桥增加两排桥墩进行支撑加固处理(详见附件三),对于5便道设置9个会车平台,其中1会车平台考虑当地山体存在滑塌风险,设置27m长护脚墙与58.6m长护肩墙.5。2 施工要求(1)便道坡度按照要求最大控制在9以内,必要时在急转弯处设立紧急刹车带

12、,以备车辆下坡出现紧急状况使用,为使便道顺畅,在需征用临时用地处设置了会车平台。(2)便道采用全宽全断面法施工,根据本项目施工中的需要,结合设计的要求,采用以下设计标准:(3)便道修筑分两个作业班组,每个作业班组配备劳动力15人,1台压路机,1台挖掘机,1台推土机,5台自卸车,1台洒水车。(4)便道填筑所有土石材料等级不低于30Mpa。5.3 施工工序便道边线放线地表清表路基填土碾压挖掘机收边处理砂石路面施工人工处理边坡排水沟开挖修筑附属设施。5.4 施工流程(1)施工便道修筑前,先由测量人员依据施工便道平面位置图,将施工便道的左右边线提前放线。(2)在施工前用推土机推平,推土机推平后,辅以人

13、工整平,以达到设计要求的平整度.碾压采用20t的振动压路机,先进行静压1遍,然后进行振动碾压2遍.(3)自卸车到达现场后,由专人指挥,先修筑一错车平台,方便车辆调头及进出;由挖掘机配合自卸车倒土,保证路基用土卸到便道边线内;挖掘机配合车辆卸料,同时进行便道的边坡处理,不侵占多余的耕地。(4)新填路基土每层回填碾压厚度为200mm,预留2的横坡,以利排水。碾压采用20t的振动压路机,先进行静压12遍,然后进行振动碾压34遍。原有路堤在修弯取直施工时,对需要修弯的地段采用挖土机开挖后,由人工修坡取直。对原有弯道则应开挖成台阶状,填土分层回填碾压夯实。回填时对原有基层应做好清基,接口修成牙口。(5)

14、在压实的路基上按松散铺厚度(压实厚度1。2倍)摊铺碎石,要求碎石大小颗粒均匀分布,厚度一致.碎石铺好后,用20t压路机碾压34遍,直至石料无松动为止,碾速宜慢,2530m/分钟。(6)便道路基施工按相应高速公路施工要求进行施工,路基93区、94区施工必须分层压实,挖好台阶;路基96区施工全断面填筑。(7)碾压结束后,由人工处理便道的边坡,边坡系数为1:0。5,边坡处理要平整、坚实,保证施工便道的直线性和表面的平整度。(8)施工便道所经过的沟渠,采用埋设砼排水管的方式处理,保证流水的通畅,不影响当地农民的生产与生活。(9)在施工便道修筑过程中,用水准仪和全站仪控制施工便道的表面平整度及便道的直线

15、性;施工便道与原有的道路交叉时,采取顺坡的方式修筑施工便道,一方面方便当地老百姓的出行,另一方面方便各种施工车辆在便道上的行驶。(10)在修筑施工便道时,施工便道坡向排水沟侧,横向坡度为2,雨水流入排水沟内。5。5 便道维护便道路基、路面、桥涵等各组成部分的施工,均严格执行相关施工技术规范的要求,确保便道施工质量和施工安全。为避免施工便道的不畅通各种材料不能进场而造成工期的耽搁,施工便道要经常维护保养,确保便道路基、边坡稳定,路面完好、平整,排水畅通,桥涵结构安全可靠,安全防护设施和标志牌齐全、符合要求,并做到行车通畅,雨天不泥泞,晴天少扬尘的效果。我合同段在施工工程中加强施工便道的安全保畅工

16、作,在崩塌、滑坡等危险区和泥石流易发区应禁止取土、挖砂、采石,在便道交叉处设置明显施工作业点方向标志和指路标志,在便道急弯、陡坡地段、桥涵基坑、干线公路或地方道路的出入口、交叉路口等区域设置安全护栏、限速及醒目的安全警示牌等设施标志.5。6 便道施工工程量便道土石方及砼工程量表坝体及便桥加固工程量表弃土场洗车池及入口段工程数量表八、安全保障措施为杜绝重大事故和人身伤亡事故的发生,把一切事故减少到最低限度,确保施工顺利进展,确保运营安全特制订安全措施如下:1、在临时便道起点设立警示牌、路线指向牌,便道口悬挂彩旗,设警示红灯。并在改线的原某段设路障、施工警示牌等.2、严格按照各项规章制度的规定进行

17、施工.3、利用各种宣传工具,采用多种形式,对全体职工进行安全教育培训,使全体职工树立“安全第一”的思想,不断强化安全意识,使安全管理制度化,教育经常化。4、在便道急弯、陡坡、连续转弯等 路段设置警示标志与限速标志.5、在便道进出口设路线导向牌,起到更好的指示作用。6、在悬崖、陡坎、沟、槽、坑、井等危险部位设防护设施和安全标志.7、从事特殊作业的人员必须具备有国家相关部门颁发的有效专业上岗证或操作证等。九、环境保护措施1、成立环境保护领导小组,以项目经理为组长,技术负责人为副组长,各部门负责人为组员.其结构框图如下:组长:姜晓博副组长:陈新宇机料部:赵世伟试验室:周光强质检部:李清贵环保部:庹恩

18、海工程部:魏江东2、环境保护的具体措施场内施工便道对环境保护和文明施工的要求较高,对此我部成立了专门的环境保护部门,配备了相应的环境保护技术人员,采取各种有效措施开展环境保护工作:(1)加强环保教育,强化环保意识.(2)工程废水、生活废水经沉淀或净化处理后排放,采取有效措施减少工程车辆、机械的废气排放。(3)严格控制扬尘污染:封闭运输容易散落、飞扬、流漏等物料,保证车辆清洁;土石方作业时采取洒水、覆盖等措施控制扬尘。(4)噪音与振动控制:使用低噪音、低振动的施工机具或采取隔音与隔振措施,避免或减少施工噪音和振动,使施工现场噪音控制在国家标准规定的范围内。十、便道保通措施施工现场保通关系到施工能

19、否正常进行,如果便道不能通行,机械、材料、人员就无法进场开展工作,同时还会打乱施工秩序,造成经济损失和质量问题。现场保通措施如下:1、便道的通行能力和承载标准要与施工规模及机械通过量匹配。加强养护,使便道始终处于完好状态。2、与既有道路所有者签订使用维护协议.3、便道与既有道路交界处设置交通标识牌、指路牌,且由专人指挥交通,避免交通事故,减少堵车现象.十一、事故应急预案为了避免最大限度地减少及消除施工过程中可能发生的突发情况、意外事故及非人为因素所造成的损失,我部特制定了相关应急情况预案及处理办法。11.1 成立项目部突发事故应急小组组长:姜晓博副组长:陈新宇、毕永健、黄超组员:魏江东、陈彪、

20、莫雷、赵世伟、周光强、庹恩海、石艳、周晓军、李清贵、顾梭梭、程杨明、蒋昌俊、侯立发、罗涛、谭方明、李锦伟、张俊序号组别负责人成 员联系电话1应急行动组黄超侯立发180047126222疏散引导组朱跃球程杨明152737078993通讯联络组毕永健谭方明152236238884安全防护组庹恩海张俊187728800885救护组石艳罗涛、李清贵135760316986工程抢修组魏江东顾梭梭158858703607外部协调组李锦伟余家源152232780808物资供应组赵世伟莫雷150773339999设备保障组周光强黄生先、蒋昌俊1852316463211。2 应急岗位职责(1)组长职责:负责现场

21、勘察,召集队伍,调动资源,下达任务。(2)副组长职责负责制定抢修方案,解决抢修过程中的技术问题,向组长提出资源计划。(3)工程抢修组职责:负责组织人员、重要物资及时、有序地疏散到安全区,对危险区域进行隔离,组织实施工程抢险方案。(4)救护组职责:负责组织对受伤人员的救护,及时送医院。(5)物资组职责:负责组织抢修机具、材料的调配,受组长的指挥。(5)外协组职责:负责组织联系社会的救助,协调外援的抢修工作。11.2 主要应急事件(1)坍塌、交通事故造成的人员伤亡事件;(2)特殊天气影响等.11。3 应急事件预防及处理程序(1)坍塌事故防止坍塌事故的基本要求挖土方前对周围环境要认真检查,不能在危险

22、岩石后建筑物下面进行作业。人工开挖时两人操作间距应保持23m,并应仍上而下挖,严禁偷岩取土。(2)发生坍塌事故的应急预案当发生坍塌事故后,抢救重点是集现场的人力、物力、设备尽快把压在人上面的土方构件搬离,受伤者抬出来并立即抢救.如伤员发生休克,应先处理休克。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心心脏挤压.出现脑损伤,必须维持呼吸道通畅,昏迷者立即平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉堵塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折骨及严重的脑损伤症状出现,创伤处用消毒

23、纱布或清洁步等覆盖伤口,用绷带或步条包扎后,及时送就近有条件的医院治疗。发现脊椎受伤者,创伤处用消毒纱布或清洁步等覆盖伤口,用绷带或步条包扎后,搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫或致死亡。抢救脊椎受伤者。搬运过程中严禁只抬伤者的两肩与两腿或单肩脊运。发现伤者手足骨折,不要盲目搬运伤者.应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉、神经或血管.固定方法:以固定骨折处上、下关节原则,可就地取材,用木板、竹头等。无材料的情况下,上肢可固定在身侧、下肢与健侧下肢固定在一起。(3)交通事故呼救或求救当发生交通事故时,最先发现情况的人员应大声喊叫或电

24、话向120及项目部求救,呼叫或求救内容要明确。及时赶到事故现场迅速移走周围可能继续产生危险的障碍物,及时根据伤员情况进行急救处理,在急救医生到来后,应将伤员受伤原因和已采取的措施详细告诉医生。保护现场在事故现场内设立警戒区,禁止无关人员进入,保护好现场.事故后的恢复工作负责事故中受伤人员的善后处理.(4)特殊天气影响施工夏天高温施工时,提前做好防暑降温工作,备好防中暑药品,足够的饮用水,洒水车在施工便道上进行洒水作业,防止因高温而发生爆胎的情况.冬季施工时,做好防寒工作,对便道路面进行除冰处理,设置安全警示牌,备好防滑链条和机械抢修工具.雨季施工时,首先做好防雨的各项准备工作及时了解天气情况,做到早预防、早调整施工进度、施工内容并采取必要的措施。同时加强雷电、冰雹前的安全管理工作,以保证夏季施工按进度计划进行.十二、附件附件一:JY1标便道平面布置图附件二:JY1标4、5便道会车台布置图附件三:护肩、护脚设计图,便桥、坝体加固设计图附件四:弃土场洗车池及入口便道硬化设计图附件五:2便道设计文件附件六:3便道设计文件14

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
