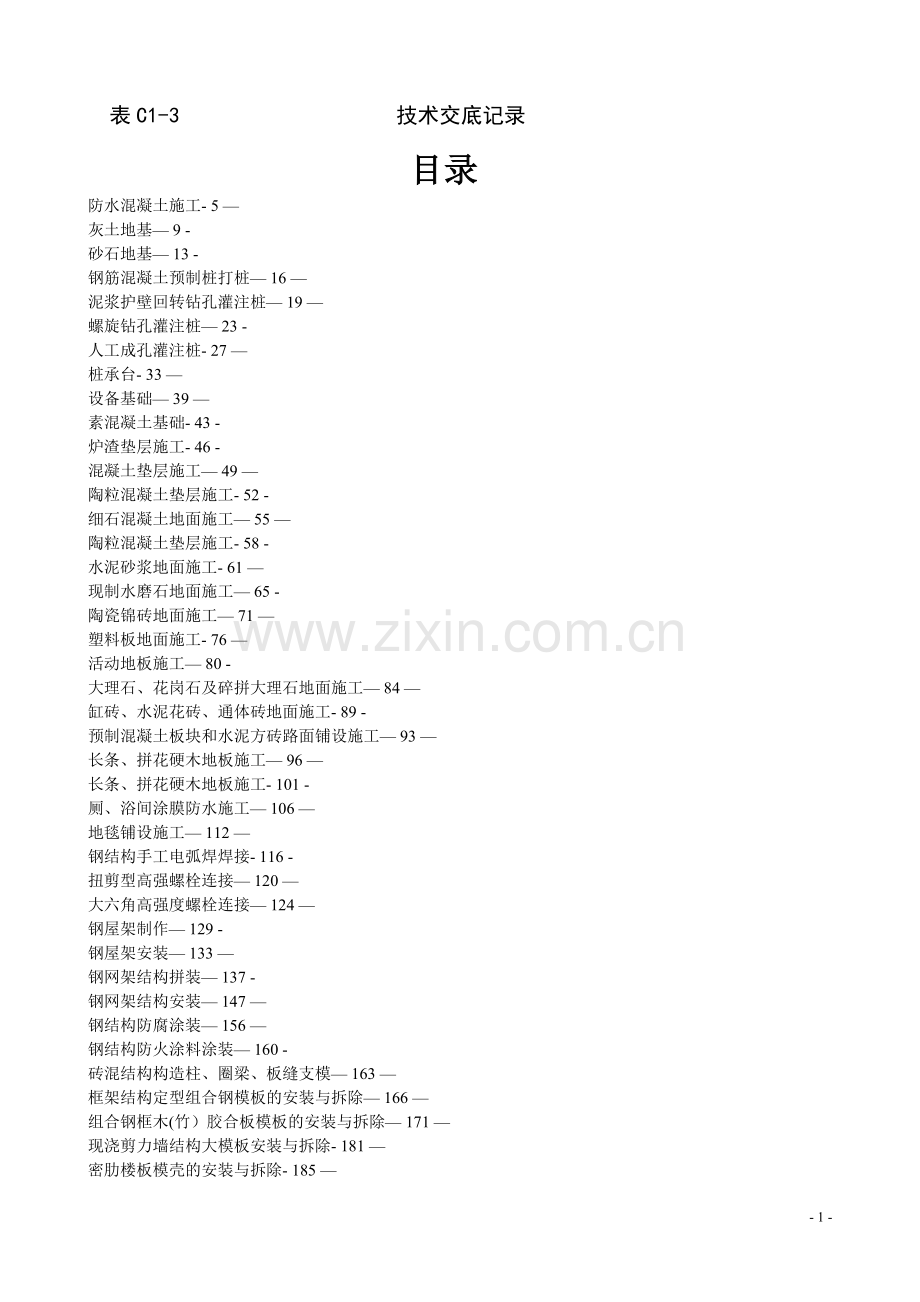

1、表C1-3 技术交底记录目录防水混凝土施工- 5 灰土地基 9 -砂石地基 13 -钢筋混凝土预制桩打桩 16 泥浆护壁回转钻孔灌注桩 19 螺旋钻孔灌注桩 23 -人工成孔灌注桩- 27 桩承台- 33 设备基础 39 素混凝土基础- 43 -炉渣垫层施工- 46 -混凝土垫层施工 49 陶粒混凝土垫层施工- 52 -细石混凝土地面施工 55 陶粒混凝土垫层施工- 58 -水泥砂浆地面施工- 61 现制水磨石地面施工 65 -陶瓷锦砖地面施工 71 塑料板地面施工- 76 活动地板施工 80 -大理石、花岗石及碎拼大理石地面施工 84 缸砖、水泥花砖、通体砖地面施工- 89 -预制混凝土板块
2、和水泥方砖路面铺设施工 93 长条、拼花硬木地板施工 96 长条、拼花硬木地板施工- 101 -厕、浴间涂膜防水施工 106 地毯铺设施工 112 钢结构手工电弧焊焊接- 116 -扭剪型高强螺栓连接 120 大六角高强度螺栓连接 124 钢屋架制作 129 -钢屋架安装 133 钢网架结构拼装 137 -钢网架结构安装 147 钢结构防腐涂装 156 钢结构防火涂料涂装 160 -砖混结构构造柱、圈梁、板缝支模 163 框架结构定型组合钢模板的安装与拆除 166 组合钢框木(竹)胶合板模板的安装与拆除 171 现浇剪力墙结构大模板安装与拆除- 181 密肋楼板模壳的安装与拆除- 185 地下
3、室钢筋绑扎 189 -砖混、外砖内模结构构造柱、圈梁、板缝钢筋绑扎 193 剪力墙结构大模板墙体钢筋绑扎- 198 双钢筋叠合板钢筋绑扎- 203 钢筋手工电弧焊- 206 水平钢筋窄间隙焊- 212 钢筋电渣压力焊 227 带肋钢筋径向挤压连接 233 锥螺纹钢筋接头 236 普通混凝土现场拌制- 242 轻骨料混凝土现场拌制- 247 砖混结构、构造柱、圈梁、板缝等混凝土施工 253 剪力墙结构大模板普通混凝土施工 256 全现浇结构(大模板)轻骨料混凝土施工 260 -现浇框架结构混凝土浇筑施工 264 双钢筋叠合板安装施工 271 -预应力短向圆孔板安装 275 预应力实心整间大楼板安
4、装 278 -预制钢筋混凝土框架结构构件安装 281 -预制外墙板安装 288 -预制外墙板构造防水施工- 292 制楼梯、休息板及垃圾道安装 297 预制钢筋混凝土隔墙板安装 300 -加气混凝土条板安装 303 预应力后张法张拉施工 306 -无粘结预应力筋工 311 -无粘结预应力筋工- 318 -人工挖土 325 -机械挖土- 329 基土钎探- 334 灰土地基 337 混凝土垫层 340 砌砖基础 343 -砌砖基础 347 砂石地基 351 长螺旋钻成孔灌注桩- 354 -人工回填土- 358 机械回填土 361 -木门窗安装365-钢门窗安装- 370 -铝合金门窗安装 374
5、 涂色镀锌钢板门窗安装 379 硬PV塑料门窗安装- 383 砖基础砌筑 387 一般砖砌体砌筑- 391 -料石砌筑 396 中型砌块砌筑工程施工 400 空心砖砌筑 406 人工挖土- 410 -机械挖土 414 基土钎探 419 -人工回填土 422 机械回填土 425 屋面找平层 429 屋面找平层- 433 -屋面找平层 437 高聚物改性沥青卷材屋面防水层施工- 441 合成高分子卷材屋面防水层施工 444 -沥青油毡卷材屋面防水层 449 沥青油毡卷材屋面防水层施工 454 屋面保温层- 459 屋面保温层施工- 462 -屋面找平层施工- 465 雨水管、变形缝制作安装 468
6、 -高聚物改性沥青卷材屋面防水层施工 471 高聚物改性沥青卷材屋面防水层施工 474 砌砖墙- 477 砌加气砼砌块墙- 482 砖混结构模板- 486 框架结构定型组合钢模板- 489 -砖混、外砖内模结构钢筋绑扎 494 -砖混、外砖内模结构钢筋绑扎 498 框架结构钢筋绑扎- 502 钢筋手工电弧焊- 508 钢筋电渣压力焊工艺标准- 513 钢筋气压焊 520 -钢筋闪光对焊工艺标准 523 砖混结构(构造柱、圈梁、板缝等)砼浇筑- 531 -框架结构砼浇筑 535 预应力圆孔板安装 541 -预应力大楼板安装 544 预制钢筋砼框架结构构件安装 547 预制外墙板安装 556 预制
7、楼梯及垃圾道安装 559 预制楼梯及垃圾道安装 562 -预制阳台、雨罩、通道板安装 565 外墙板构造防水 568 -炉渣垫层- 574 内墙抹石灰砂浆 577 混凝土垫层 582 抹水泥砂浆 585 加气混凝土条板墙面抹灰 590 水泥砂浆地面 596 混凝土内墙、顶抹灰 599 细石混凝土地面 605 墙面水刷石施工- 608 现制水磨石地面 613 墙面干粘石施工- 618 -预制水磨石地面- 623 大理石、花岗石及碎拼大理石地面 627 大理石、花岗石及碎拼大理石地面 632 -拉毛灰施工 637 大理石、磨光花岗石、预制水磨石饰面- 641 斩假石施工- 646 缸砖、水泥花砖地
8、面- 650 -喷涂、滚涂、弹涂施工 654 -清水砖墙勾缝施工 659 -陶瓷锦砖地面 662 钢、木框扇玻璃安装 665 -细石混凝土地面 669 厕浴间SBS橡胶改性沥青涂料防水层 673 铝合金框、扇及塑料框、扇玻璃安装- 676 厕浴间聚氨酯涂膜防水层 680 -木骨架罩面板顶棚施工684厕浴间氯丁胶乳沥青涂料防水层 688 轻钢骨架罩面板顶棚施工 691 内墙抹石灰砂浆 695 轻钢龙骨石膏罩面板隔墙施工 705 抹水泥砂浆- 706 -增强石膏空心条板隔墙施工 712 -喷涂、滚涂、弹涂 717 增强水泥(GRC)空心条板隔墙施工 722 陶粒砌块砌筑-727多孔砖砌筑-=-73
9、0红砖砌筑-=-733工程名称交底部位工程编号日期交底内容:防水混凝土施工1 范围本工艺标准适用于一般民用及工业建筑的地下室防水,推荐刚性防水做法;UEA补偿收缩混凝土刚性防水施工工艺。2 施工准备 2。1材料及主要机具:2.1。1水泥:采用425号硅酸盐水泥、普通硅酸盐水泥,或矿渣硅酸盐水泥,严禁使用过期、受潮、变质的水泥。2。1。2砂:宜用中砂,含泥量不得大于3.2。1.3石:宜用卵石,最大粒径不宜大于40mm,含泥量不大于1,吸水率不大于1。5%。2。1。4水:饮用水或天然洁净水.2。1.5 U.E.A膨胀剂:其性能应符合行业标准混凝土膨胀剂(JC47692),其掺量应符合设计要求及有关
10、的规定,与其它外加剂混合使用时,应经试验试配后使用。2。1.6主要机具:混凝土搅拌机、翻斗车、手推车、振捣器、溜槽、串桶、铁板、铁锹、吊斗,计算器具磅秤等。 2。2作业条件:2。2.1钢筋、模板上道工序完成,办理隐检、预检手续.注意检查固定模板的铁丝、螺栓是否穿过混凝土墙,如必须穿过时,应采取止水措施。特别是管道或预埋件穿过处是否已做好防水处理。木模板提前浇水湿润,并将落在模板内的杂物清理干净。2。2。2根据施工方案,做好技术交底。2。2。3材料需经检验,由试验室试配提出混凝土配合比,试配的抗渗等级应按设计要求提高0。2MPa.2。2.4如地下水位高,地下防水工程施工期间继续做好降水,排水。3
11、 操作工艺 3.1工艺流程作业准备混凝土搅拌运输混凝土浇筑养护3。2 混凝土搅拌:搅拌投料顺序:石子砂水泥U.E。A膨胀剂水。投料先干拌0。51min再加水.水分三次加入,加水后搅拌12min(比普通混凝土搅拌时间延长0。5min)。混凝土搅拌前必须严格按试验室配合比通知单操作,不得擅自修改。散装水泥、砂、石车车过磅,在雨季,砂必须每天测定含水率,调整用水量.现场搅拌坍落度控制68cm,泵送商品混凝土坍落度控制1416cm。 3.3运输:混凝土运输供应保持连续均衡,间隔不应超过1。5h,夏季或运距较远可适当掺入缓凝剂,一般掺入2。53木钙为宜。运输后如出现离析,浇筑前进行二次拌合。 3。4混凝
12、土浇筑:应连续浇筑,宜不留或少留施工缝。3。4。1底板一般按设计要求不留施工缝或留在后浇带上.3.4。2墙体水平施工缝留在高出底板表面不少于200mm的墙体上,墙体如有孔洞,施工缝距孔洞边缘不宜少于300mm,施工缝形式宜用凸缝(墙厚大于30cm)或阶梯缝、平直缝加金属止水片(墙厚小于30cm),施工缝宜做企口缝并用B.W止水条处理垂直施工缝宜与后浇带、变形缝相结合。3。4.3在施工缝上浇筑混凝土前,应将混凝土表面凿毛,清除杂物,冲净并湿润,再铺一层23cm厚水泥砂浆(即原配合比去掉石子)或同一配合比的减石子混凝土,浇筑第一步其高度为40cm,以后每步浇筑5060cm,严格按施工方案规定的顺序
13、浇筑.混凝土自高处自由倾落不应大于2m,如高度超过3m,要用串桶、溜槽下落。3.4。4应用机械振捣,以保证混凝土密实,振捣时间一般10s为宜,不应漏振或过振,振捣延续时间应使混凝土表面浮浆,无气泡,不下沉为止。铺灰和振捣应选择对称位置开始,防止模板走动,结构断面较小,钢筋密集的部位严格按分层浇筑、分层振捣的要求操作,浇筑到最上层表面,必须用木抹找平,使表面密实平整. 3。5养护:常温(2025)浇筑后610h苫盖浇水养护,要保持混凝土表面湿润,养护不少于14d. 3。6冬期施工:水和砂应根据冬施方案规定加热,应保证混凝土入模温度不低于5,采用综合蓄热法保温养护,冬期施工掺入的防冻剂应选用经认证
14、的产品。拆模时混凝土表面温度与环境温度差不大于15。4 质量标准 4。1保证项目:4.1.1防水混凝土的原材料、外加剂及预埋件必须符合设计要求和施工规范有关标准的规定,检查出厂合格证、试验报告.4.1.2防水混凝土的抗渗等级和强度必须符合设计要求,检查配合比及试块试验报告。抗渗试块500m3以下留两组,一组标养,一组同条件养护,养护期28d,每增250500m3增留两组。4.1.3施工缝、变形缝、止水片、穿墙管、支摸铁件设置与构造须符合设计要求和施工规范的规定,严禁有渗漏。 4。2基本项目:混凝土表面平整,无露筋、蜂窝等缺陷,预埋件位置正确。 4。3允许偏差项目,见表3-1。5 成品保护 5.
15、1为保护钢筋、模板尺寸位置正确,不得踩踏钢筋,并不得碰撞、改动模板、钢筋。 5.2在拆模或吊运其它物件时,不得碰坏施工缝处企口,及止水带。 5.3保护好穿墙管、电线管、电门盒及预埋件等,振捣时勿挤偏或使预埋件挤入混凝土内.6 应注意的质量问题:表31允许偏差 (mm)高层框架高层大模1轴线位移5尺量检查2楼层标高510用水准仪或尺量检查+5-2每 层5用2m托线板检查全 高H/1000用经纬仪或吊线和尺量检查5表面平整84用2m靠尺和楔形塞尺检查6预埋铜板中心线位置偏移107预埋管螺栓中心线位置偏移58井筒全高垂直度H/1000用吊线和尺量检查 6。1严禁在混凝土内任意加水,严格控制水灰比,水
16、灰比过大将影响U.E.A补偿收缩混凝土的膨胀率,直接影响补偿收缩及减少收缩裂缝的效果。 6。2细部构造处理是防水的薄弱环节,施工前应审核图纸,特殊部位如变形缝、施工缝、穿墙管、预埋件等细部要精心处理。 6。3地下室防水工程必须由防水专业队施工,其技术负责人及班组长必须持有上岗证书。施工完毕,及时整理施工技术资料,交总包归档.地下室防水工程保修期三年,出现渗漏要负责返修。 6。4穿墙管外预埋带有止水环的套管,应在浇筑混凝土前预埋固定,止水环周围混凝土要细心振捣密实,防止漏振,主管与套管按设计要求用防水密封膏封严。 6.5结构变形缝应严格按设计要求进行处理,止水带位置要固定准确,周围混凝土要细心浇
17、筑振捣,保证密实,止水带不得偏移,变形缝内填沥青木丝板或聚乙烯泡沫棒,缝内20mm处填防水密封膏,在迎水面上加铺一层防水卷材,并抹20mm防水砂浆保护. 6.6后浇缝一般待混凝土浇筑六周后,应以原设计混凝土等级提高一级的U.E.A补偿收缩混凝土浇筑,浇筑前接槎处要清理干净,养护28d。7 质量记录本工艺标准应具备以下质量记录: 7。1材料(水泥、砂、石、U。E.A,外加剂等)的出厂质量证明书、试验报告。 7。2混凝土试块试验报告。(包括抗压及抗渗试块)。 7。3隐检记录. 7。4设计变更及洽商记录. 7。5分项工程质量检验评定。 7。6其它技术文件。技术负责人: 交底人: 接交人:工程名称交底
18、部位工程编号日期交底内容:灰土地基1 范围本工艺标准适用于一般工业与民用建筑的基坑、基槽、室内地评、管沟、室外台阶和散水等灰土地基(垫层)。2 施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm.含水量应符合规定。2.1。2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。2。1。3主要机具有:一般应备有木夯、蛙式或柴油打夯机、手推车、筛子(孔径610mm和1620mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。2。2作业条件:2。2。1基坑(槽)
19、在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续.2。2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续。现浇的混凝土基础墙、地梁等均应达到规定的强度,不得碰坏损伤混凝土.2。2。3当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,在3d内不得受水浸泡。2。2。4施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。铺灰土的厚度和夯打遍数等参数。重要的灰土填方其参数应通过压实试验来确定.2。2。5房心灰土和管沟灰土
20、,应先完成上下水管道的安装或管沟墙间加固等措施后,再进行.并且将管沟、槽内、地坪上的积水或杂物、垃圾等有机物清除干净。2。2.6施工前,应作好水平高程的标志。如在基坑(槽)或管沟的边坡上每隔3m钉上灰土上平的木撅,在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制的标准木桩。3 操作工艺3。1工艺流程:检验土料和石灰粉的质量并过筛灰土拌合槽底清理分层铺灰土夯打密实找平验收3。2首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。如果是块灰闷制的熟石灰,要用610mm的筛子过筛,是生石灰粉可直接使用;土料要用1620mm筛子过筛,均应确保粒径的要求。3.3灰土拌合:灰土的
21、配合比应用体积比,除设计有特殊要求外,一般为28或37。基础垫层灰土必须过标准斗,严格控制配合比。拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。3.4灰土施工时,应适当控制含水量.工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾干或洒水润湿。3。5基坑(槽)底或基土表面应清理干净。特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。3。6分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,按表2-l选用。灰土最大虚铺厚度表21项次夯具的种类重量 (kg)虚铺厚度 (mm)备 注1木 夯4080200250 人力打夯,落高400500m
22、m,一夯压半夯2轻型夯实工具200250 蛙式打夯机、柴油打夯机3压路机机重610t200300 双 轮各层铺摊后均应用木耙找平,与坑(槽)边壁上的木撅或地坪上的标准木桩对应检查.3.7夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。3.8灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎,上下两层灰土的接槎距离不得小于500mm.3。9灰土回填每层夯(压)实后,应根据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊.用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度
23、的具体要求。环刀取土的压实系数用dy鉴定,一般为0。930。95;也可按照表2-2的规定执行。灰土质量密度标准表2-2项次土料种类灰土最小质量密度 (g/cm3)123轻亚粘土亚 粘 土粘 土1。551。501.453.10找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。3.11雨、冬期施工:3。11.1基坑(槽)或管沟灰土回填应连续进行,尽快完成。施工中应防止地面水流入槽坑内,以免边坡塌方或基上遭到破坏。3。11.2雨天施工时,应采取防雨或排水措施.刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,
24、受浸湿的灰土应在晾干后,再夯打密实。3。11。3冬期打灰土的土料,不得含有冻土块,要做到随筛、随拌、随打、随盖,认真执行留、接搓和分层夯实的规定。在土壤松散时可允许洒盐水.气温在10以下时,不宜施工.并且要有冬施方案。4 质量标准4.1保证项目:4。1。l基底的土质必须符合设计要求。4。1。2灰土的干土质量密度或贯入度必须符合设计要求和施工规范的规定.4.2基本项目4.2。1配料正确,拌合均匀,分层虚铺厚度符合规定,夯压密实,表面无松散、起皮。4.2.2留槎和接槎.分层留接槎的位置、方法正确,接槎密实、平整。4.3允许偏差项目,见表2-3.灰土地基允许偏差表23项次项 目允许偏差 (mm)检
25、验 方 法12顶面标高表面平整度1515用水平仪或拉线和尺量检查用2m靠尺和楔形塞尺量检查5 成品保护5。1施工时应注意妥善保护定位桩、轴线桩,防止碰撞位移,并应经常复测。5。2对基础、基础墙或地下防水层、保护层以及从基础墙伸出的各种管线,均应妥善保护,防止回填灰土时碰撞或损坏。5.3夜间施工时,应合理安排施工顺序,要配备有足够的照明设施,防止铺填超厚或配合比错误。5。4灰土地基打完后,应及时进行基础的施工和地坪面层的施工,否则应临时遮盖,防止日洒雨淋。6 应注意的质量问题6。1未按要求测定干土的质量密度:灰土回填施工时,切记每层灰土夯实后都得测定干土的质量密度,符合要求后,才能铺摊上层的灰土
26、。并且在试验报告中,注明土料种类、配合比、试验日期、层数(步数)、结论、试验人员签字等.密实度末达到设计要求的部位,均应有处理方法和复验结果。6.2留、接槎不符合规定:灰土施工时严格执行留接槎的规定。当灰土基础标高不同时,应作成阶梯形,上下层的灰土接槎距离不得小于500mm。接槎的槎子应垂直切齐。6。3生石灰块熟化不良:没有认真过筛,颗粒过大,造成颗粒遇水熟化体积膨胀,会将上层垫层、基础拱裂。夯必认真对待熟石灰的过筛要求.6.4灰土配合比不准确:土料和熟石灰没有认真过标准斗,或将石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一致,干土质量密度也相差过大。应认真做好计量工作。6.5房
27、心灰土表面平整偏差过大,致使地面混凝土垫层过厚或过薄,造成地面开裂、空鼓.认真检查灰土表面的标高及平整度。6.6雨、冬期不宜做灰土工程,适当考虑修改设计。否则应编好分项雨季、冬期施工方案;施工时严格执行施工方案中的技术措施,防止造成灰土水泡、冻胀等质量返工事故。7 质量记录本工艺标准应具备以下质量记录;7.1施工区域内建筑场地的工程地质勘察报告。7。2 地基钎探记录。7.3 地基隐蔽验收记录.7。4 灰土的试验报告。技术负责人: 交底人: 接交人:工程名称交底部位工程编号日期交底内容:砂石地基1 范围本工艺标准适用于工业和民用建筑的砂石地基、地基处理以及地面垫层(夯实和碾压法)。2 施工准备2
28、。1材料及主要机具:2。1。1天然级配砂石或人工级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。2。1。2级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3.碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm.2。1。3主要机具:一般应备有木夯、蛙式或柴油打夯机、推土机、压路机(610t)、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等.2。2 作业条件:2.2。1设置控
29、制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。2。2。2在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态.2.2。3铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等.应在未做地基前处理完毕并办理隐检手续。2。2。4检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。3 操作工艺3。1工艺流程:检验砂石质量分层铺筑砂石洒水夯实或碾压找平验收3。2对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求
30、或规范的规定。3。3分层铺筑砂石3.3.l铺筑砂石的每层厚度,一般为1520cm,不宜超过30cm,分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的砂石垫层,铺筑厚度可达35cm,宜采用610t的压路机碾压.3。3。2砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行.3。3。3分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0。51.0m,并应充分压(夯)实.3。3.4铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。3。4洒水:铺筑级配砂石在夯实
31、碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8l2%。3。5夯实或碾压;夯实或碾压的遍数,由现场试验确定。用水夯或蛙式打夯机时,应保持落距为400500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍.采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cm.边缘和转角处应用人工或蛙式打夯机补夯密实。3.6找平和验收:3。6。l施工时应分层找平,夯压密实,并应设置纯砂检查点,用200cm3的环刀取样;测定干砂的质量密度.下层密实度合格后,方可进行上层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。3。
32、6。2最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。4 质量标准4。1保证项目:4。1。1基底土质必须符合设计要求。4。1.2纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。4。2基本项目:4.2。1级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。4.2.2分层留接槎位置正确,方法合理,接槎夯压密实,平整。4。3允许偏差项目,见表24。砂石地基的允许偏差表24项次项 目允许偏差 (mm)检 验 方 法12顶面标高表面平整度1520用水平仪或拉线和尺量检查用2m靠尺和楔形塞尺量检查5 成品保护5。1回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞
33、位移,并应经常复测。5.2 地基范围内不应留有孔洞.完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。5。3施工中必须保证边坡稳定,防止边坡坍塌。5.4夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配砂石不准或铺筑超厚.5.5级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。6 应注意的质量问题6.1大面积下沉:主要是未按质量要求施工,分层铺筑过厚、碾压遍数不够、洒水不足等。要严格执行操作工艺的要求。6.2局部下沉:边缘和转角处夯打不实,留接槎没按规定搭接和夯实。对边角处的夯打不得遗漏。6.3级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。6。4在地
34、下水位以下的砂石地基,其最下层的铺筑厚度可适当增加50mm。6。5密实度不符合要求:坚持分层检查砂石地基的质量。每层的纯砂检查点的干砂质量密度.必须符合规定,否则不能进行上一层的砂石施工.6.6砂石垫层厚度不宜小于100mm;冻结的天然砂石不得使用。7 质量记录本工艺标准应具备以二质量记录: 7。1施工现场的工程地质勘察报告。 7。2 地基钎探记录 7.3地基隐蔽验收记录. 7。4砂石的试验报告.技术负责人: 交底人: 接交人:工程名称交底部位工程编号日期交底内容:钢筋混凝土预制桩打桩1 范围本工艺标准适用于工业与民用建筑中的打钢筋混凝土预制桩工程。2 施工准备 2。1材料及主要机具:2。1.
35、1预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证。2。1。2焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用E4303牌号。2.1.3钢板(接桩用):材质、规格符合设计要求,宜用低碳钢。2.1。4主要机具有:柴油打桩机、电焊机、桩帽、运桩小车。索具、钢丝绳、钢垫板或槽钢,以及木折尺等。 2。2 作业条件:2。2。1桩基的轴线和标高均已测定完毕,并经过检查办了预检手续。桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护.2.2。2处理完高空和地下的障碍物.如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位采取有效措施,予以处
36、理。2.2。3根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打.2。2.4场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直.2.2.5打试验桩。施工前必须打试验桩,其数量木少于2根。确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜.2。2.6要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底。3 操作工艺 3.1工艺流程:就桩桩机起吊预制桩稳桩打桩接桩送桩中间检查验收移桩机至下一个桩位 3.2 就位桩机:打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。 3。3 起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处
37、,一般不宜超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具. 3。4 稳桩.桩尖插入桩位后,先用较小的落距冷锤12次,桩入上一定深度,再使桩垂直稳定.10m以内短桩可目测或用线坠双向校正;10m以上或打接桩必须用线坠或经纬仪双向校正,不得用目测.桩插入时垂直度偏差不得超过0.5。桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。 3.5 打桩:用落锤或单动锤打桩时,锤的最大落距不宜超过1.0m.;用柴油锤打桩时,应使锤跳动正常.3.5。1打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密
38、集程度及施工条件来选用.3。5。2打桩顺序根据基础的设计标高,先深后浅;依桩的规格宜先大后小,先长后短。由于桩的密集程度不同,可自中间向两个心向对称进行或向四周进行;也可由一侧向单一方向进行。 3。6 接桩 3.6。l 在桩长不够的情况下,采用焊接接桩,其预制桩表面上的预埋件应清洁,上下节之间的间隙应用铁片垫实焊牢;焊接时,应采取措施,减少焊缝变形;焊缝应连续焊满。3.6.2接桩时,一般在距地面lm左右时进行。上下节桩的中心线偏差不得大于10mm,节点折曲矢高不得大于l桩长.3。6。3接桩处入土前,应对外露铁件,再次补刷防腐漆。 3。7 送桩:设计要求送桩时,则送桩的中心线应与桩身吻合一致,才
39、能进行送桩。若桩顶不平,可用麻袋或厚纸垫平。送桩留下的桩孔应立即回填密实。 3.8 检查验收:每根桩打到贯入度要求,桩尖标高进入持力层,接近设计标高时,或打至设计标高时,应进行中间验收。在控制时,一般要求最后三次十锤的平均贯入度,不大于规定的数值,或以桩尖打至设计标高来控制,符合设计要求后,填好施工记录。如发现桩位与要求相差较大时,应会同有关单位研究处理。然后移桩机到新桩位。 3。9 打桩过程中,遇见下列情况应暂停,并及时与有关单位研究处理:3.9.1贯入度剧变;3.9。2桩身突然发生倾斜、位移或有严重回弹;3.9。3桩项或桩身出现严重裂缝或破碎。 3。10 待全部桩打完后,开挖至设计标高,做
40、最后检查验收.并将技术资料提交总包。 3。11 冬期在冻土区打桩有困难时,应先将冻土挖除或解冻后进行。4 质量标准 4。1保证项目:4。1.1钢筋混凝土预制桩的质量必须符合设计要求和施工规范的规定,并有出厂合格证。4。1。2打桩的标高或贯入度、桩的接头处理,必须符合设计要求和施工规范的规定. 4。2 允许偏差项目,见表2-5。打钢筋混凝土预制桩允许偏差表2-5项次项 目允许偏差 (mm)检验方法垂直基础梁的中心线方向100沿基础梁的中心线方向1502桩数为13根或单排桩1003桩数为416根d/3边缘桩d/3中间桩d/2注:d为桩的直径或截面边长.5 成品保护 5.1桩应达到设计强度的70%方
41、可起吊,达到100才能运输. 5。2 桩在起吊和搬运时,必须做到吊点符合设计要求,应平稳并不得损坏。 5.3桩的堆放应符合下列要求:5.3。1场地应平整、坚实,不得产生不均匀下沉.5。3.2垫木与吊点的位置应相同,并应保持在同一平面内.5。3。3同桩号的桩应堆放在一起,而桩尖应向一端。5.3.4多层垫木应上下对齐,最下层的垫木应适当加宽.堆放层数一般不宜超过4层。 5.4 妥善保护好桩基的轴线和标高控制桩。不得由于碰撞和振动而位移. 5。5 打桩时如发现地质资料与提供的数据不符时,应停止施工,并与有关单位共同研究处理。 5。6 在邻近有建筑物或岸边、斜坡上打桩时,应会同有关单位采取有效的加固措
42、施。施工时应随时进行观测,确保避免因打桩振动而发生安全事故. 5。7 打桩完毕进行基坑开挖时,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜.6 应注意的质量问题 6。1预制桩必须提前定货加工,打桩时预制桩强度必须达到设计强度的100%,并应增加养护期一个月后方准施打。 6.2桩身断裂。由于桩身弯曲过大、强度不足及地下有障碍物等原因造成,或桩在堆放、起吊、运输过程中产生断裂,没有发现而致。应及时检查。 6。3 桩顶碎裂、由于桩顶强度不够及钢筋网片不足、主筋距桩顶面大小,或桩顶不平、施工机具选择不当等原因所造成.应加强施工准备时的检查. 6.4 桩身倾斜.由于场地不平、打桩机底盘不水平或稳桩不垂直、桩尖在地下遇见硬物等原因所造成.应严格按工艺操作规定执行. 6。5 接桩处拉脱开裂.连接处表面不干净、连接铁件不平、焊接质
