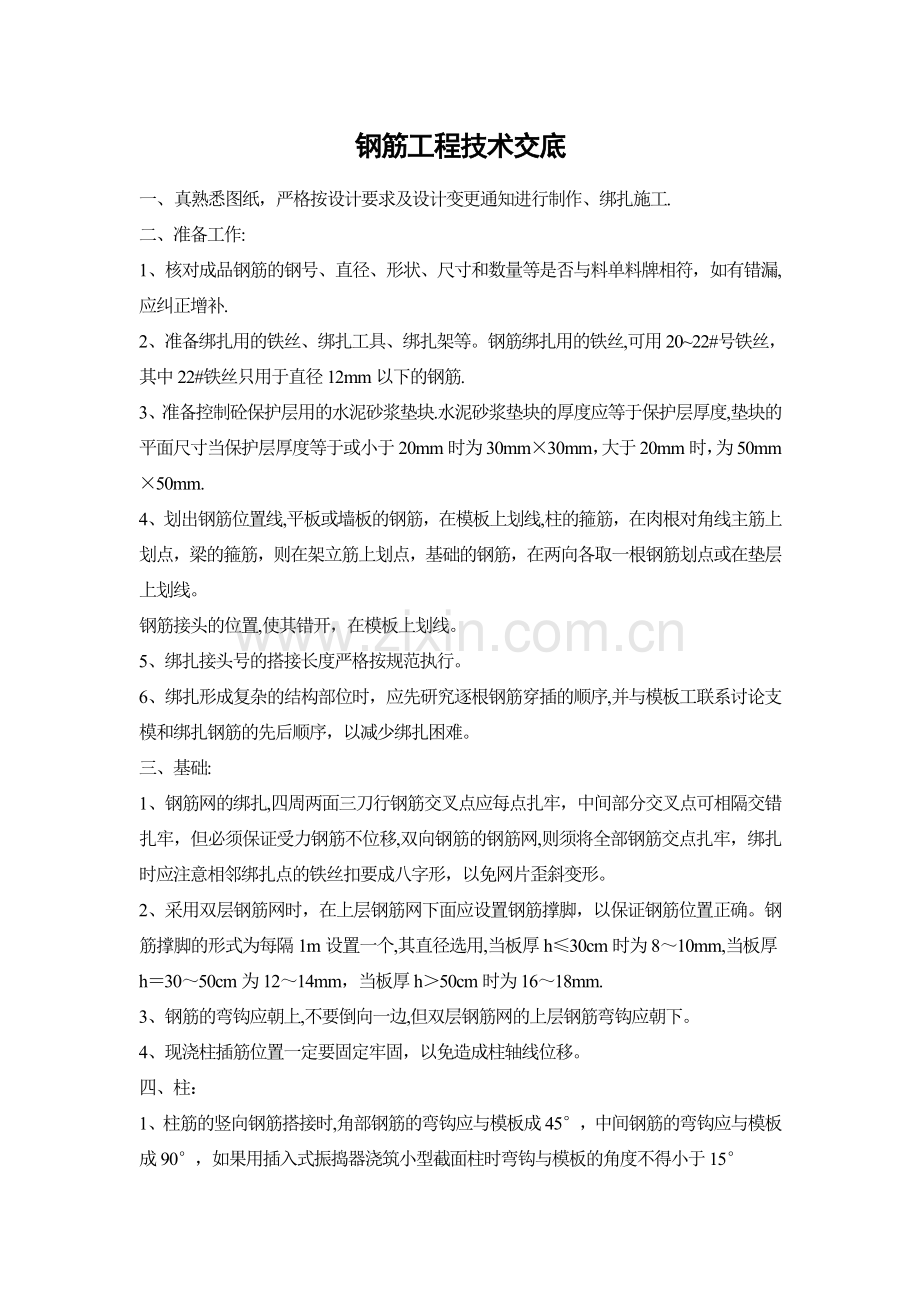

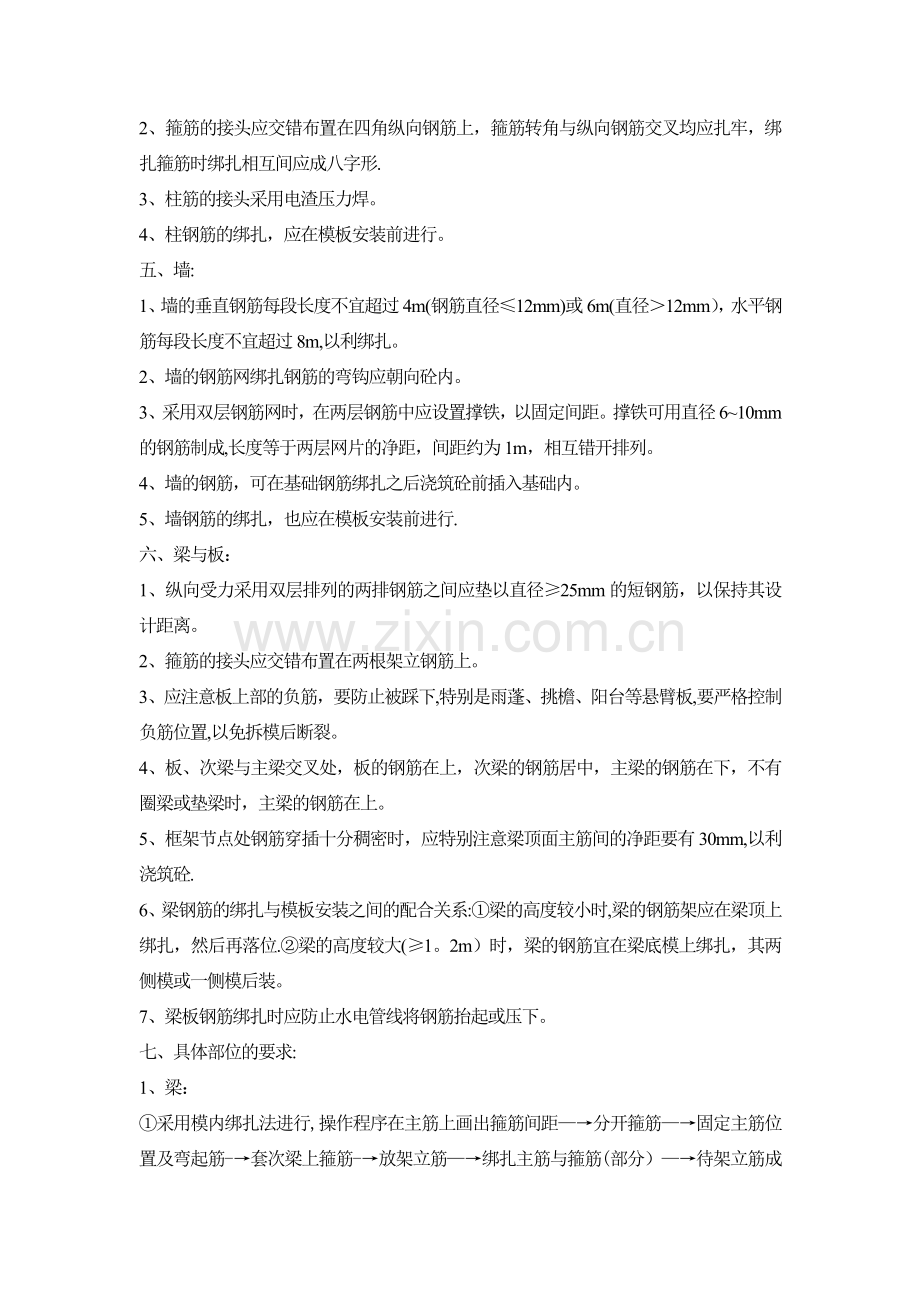

钢筋工程技术交底 一、 真熟悉图纸,严格按设计要求及设计变更通知进行制作、绑扎施工. 二、准备工作: 1、核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单料牌相符,如有错漏,应纠正增补. 2、准备绑扎用的铁丝、绑扎工具、绑扎架等。钢筋绑扎用的铁丝,可用20~22#号铁丝,其中22#铁丝只用于直径12mm以下的钢筋. 3、准备控制砼保护层用的水泥砂浆垫块.水泥砂浆垫块的厚度应等于保护层厚度,垫块的平面尺寸当保护层厚度等于或小于20mm时为30mm×30mm,大于20mm时,为50mm×50mm. 4、划出钢筋位置线,平板或墙板的钢筋,在模板上划线,柱的箍筋,在肉根对角线主筋上划点,梁的箍筋,则在架立筋上划点,基础的钢筋,在两向各取一根钢筋划点或在垫层上划线。 钢筋接头的位置,使其错开,在模板上划线。 5、绑扎接头号的搭接长度严格按规范执行。 6、绑扎形成复杂的结构部位时,应先研究逐根钢筋穿插的顺序,并与模板工联系讨论支模和绑扎钢筋的先后顺序,以减少绑扎困难。 三、基础: 1、钢筋网的绑扎,四周两面三刀行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移,双向钢筋的钢筋网,则须将全部钢筋交点扎牢,绑扎时应注意相邻绑扎点的铁丝扣要成八字形,以免网片歪斜变形。 2、采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。钢筋撑脚的形式为每隔1m设置一个,其直径选用,当板厚h≤30cm时为8~10mm,当板厚h=30~50cm为12~14mm,当板厚h>50cm时为16~18mm. 3、钢筋的弯钩应朝上,不要倒向一边,但双层钢筋网的上层钢筋弯钩应朝下。 4、现浇柱插筋位置一定要固定牢固,以免造成柱轴线位移。 四、柱: 1、柱筋的竖向钢筋搭接时,角部钢筋的弯钩应与模板成45°,中间钢筋的弯钩应与模板成90°,如果用插入式振捣器浇筑小型截面柱时弯钩与模板的角度不得小于15° 2、箍筋的接头应交错布置在四角纵向钢筋上,箍筋转角与纵向钢筋交叉均应扎牢,绑扎箍筋时绑扎相互间应成八字形. 3、柱筋的接头采用电渣压力焊。 4、柱钢筋的绑扎,应在模板安装前进行。 五、墙: 1、墙的垂直钢筋每段长度不宜超过4m(钢筋直径≤12mm)或6m(直径>12mm),水平钢筋每段长度不宜超过8m,以利绑扎。 2、墙的钢筋网绑扎钢筋的弯钩应朝向砼内。 3、采用双层钢筋网时,在两层钢筋中应设置撑铁,以固定间距。撑铁可用直径6~10mm的钢筋制成,长度等于两层网片的净距,间距约为1m,相互错开排列。 4、墙的钢筋,可在基础钢筋绑扎之后浇筑砼前插入基础内。 5、墙钢筋的绑扎,也应在模板安装前进行. 六、梁与板: 1、纵向受力采用双层排列的两排钢筋之间应垫以直径≥25mm的短钢筋,以保持其设计距离。 2、箍筋的接头应交错布置在两根架立钢筋上。 3、应注意板上部的负筋,要防止被踩下,特别是雨蓬、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂。 4、板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下,不有圈梁或垫梁时,主梁的钢筋在上。 5、框架节点处钢筋穿插十分稠密时,应特别注意梁顶面主筋间的净距要有30mm,以利浇筑砼. 6、梁钢筋的绑扎与模板安装之间的配合关系:①梁的高度较小时,梁的钢筋架应在梁顶上绑扎,然后再落位.②梁的高度较大(≥1。2m)时,梁的钢筋宜在梁底模上绑扎,其两侧模或一侧模后装。 7、梁板钢筋绑扎时应防止水电管线将钢筋抬起或压下。 七、具体部位的要求: 1、梁: ①采用模内绑扎法进行,操作程序在主筋上画出箍筋间距—→分开箍筋—→固定主筋位置及弯起筋-→套次梁上箍筋-→放架立筋—→绑扎主筋与箍筋(部分)—→待架立筋成形后-→主梁、次梁同时绑扎,配合进行. ②采用绑扎搭接,搭接长度LZ>1.2La,严格按规范要求。 ③箍筋、梁箍筋、弯钩的叠合处,在梁筋应交错绑扎,箍盘间距严格按设计及00G101图集要求。 ④梁的受拉钢筋及次梁的主筋下,必须垫好垫块(厚度为25mm)。 2、板筋绑扎: ①清扫模板刨花、碎木、电线管头等杂物,用粉笔在模板上划好主筋,分布筋间距。 ②按再好的间距,先摆受力主筋,后放分布筋、预埋件、电线管、预留孔等及时配合安装。 ③绑扎时除外用两根筋的相交点应全部绑扎外,其余各点可隔点交错绑扎.如板为双层钢筋,两层筋之间该加钢筋,以确保上部钢筋的位置。 ④绑扎负弯矩钢筋,每个扣均要绑扎,最后在主筋下垫垫块。 3、楼梯: ①在楼梯段底模上画主筋和分布筋的位置。 ②根据图纸,先绑扎主筋后绑扎分布筋,每个交点均绑扎,若有梯梁时,先绑梁后绑扎板,且板要锚固到梁内。 ③底板筋绑完,等踏步吊模装好后绑踏步筋. 4、柱:严格按设计要求进行绑扎,包括钢筋间距、拉筋位置,加密高度。 八、质量检查: 1、在浇筑砼之前,应进行钢筋隐蔽工程验收,其内容包括: ①纵向受力钢筋的品种、规格、数量、位置等。 ②钢筋的连接方式、接头位置、接头数量、接头面积百分率等。 ③箍筋:横向钢筋的品种、规格、数量、间距等。 ④预埋件的规格、数量、位置等。 2、钢筋安装位置的允许偏差和检验方法: 项目 允许偏差 检验方法 绑扎钢筋网 长宽 ±10 钢尺检查 网眼尺寸 ±20 钢尺量连续三格,取最大值 绑扎钢筋骨架 长 ±10 钢尺检查 宽高 ±5 钢尺检查 受力钢筋 间距 ±10 钢尺量两端,中间各一点,取最大值 排距 ±5 钢尺检查 保护层厚度 基础 ±10 柱、梁 ±5 板、墙、壳 ±3 绑扎箍筋、横向钢筋间距 ±20 钢尺连续量三格,取最大值 钢筋弯起位置 20 钢尺检查 预埋件 中心线位置 5 钢尺检查 水平高差 ±3 钢尺和塞尺检查 九、未尽之处均按00G101执行. 交底人: 接受人: 湖南南托建筑 股份有限公司 国防科大丝茅冲项目部 2004年1月12日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
