1、表C1-3技 术 交 底 记 录工程名称XX市文博馆工程分部工程装饰装修工程分项工程名称花岗岩地面工程日 期2011年2月24日交底内容: 花岗岩地面工程技术交底本工程室外台阶、消防通道、贵宾通道、规划馆及图书馆入口,地面采用花岗岩地面.一、材料性能要求花岗石板材:技术等级、光泽度、外观等质量要求,应符合国家现行的标准花岗石建筑板材(JC205)的规定.并有出厂合格证.碎块花岗石板应选用颜色协调、厚薄一致、不带有尖角的板块。石粒:采用花岗石加工而成,石粒应洁净无杂物,其粒径可根据碎拼花岗石接缝宽度选用。水泥:采用强度级别不小于32。5级的硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥.擦缝应采用白

2、水泥.同颜色的面层应使用同一批水泥.砂:采用中砂,含泥量小于3%。二、施工工具与机具机具:砂浆搅拌机、石材切割机、台式砂轮机、手推胶轮车等。工具:平锹、铁抹子、大杠尺、木拍板、木锤、橡皮锤、水平尺、直板尺、拨缝刀、尖錾子、扁錾子等。三、作业条件基层已按设计要求施工完成,基层的抗压强度已大于1.2MPa。已做好防水层或有防雨措施。面层标高和排水坡度的基准点和水平基准控制线已设置或标志。石板材料及铺设辅料材料运进现场,经检查质量符合要求。石板材料的规格、品种、颜色已经设计和甲方选定。施工机具已备齐,水、电已接通。气温不低于5。技术负责人交底人接收人表C13技 术 交 底 记 录工程名称XX市文博馆

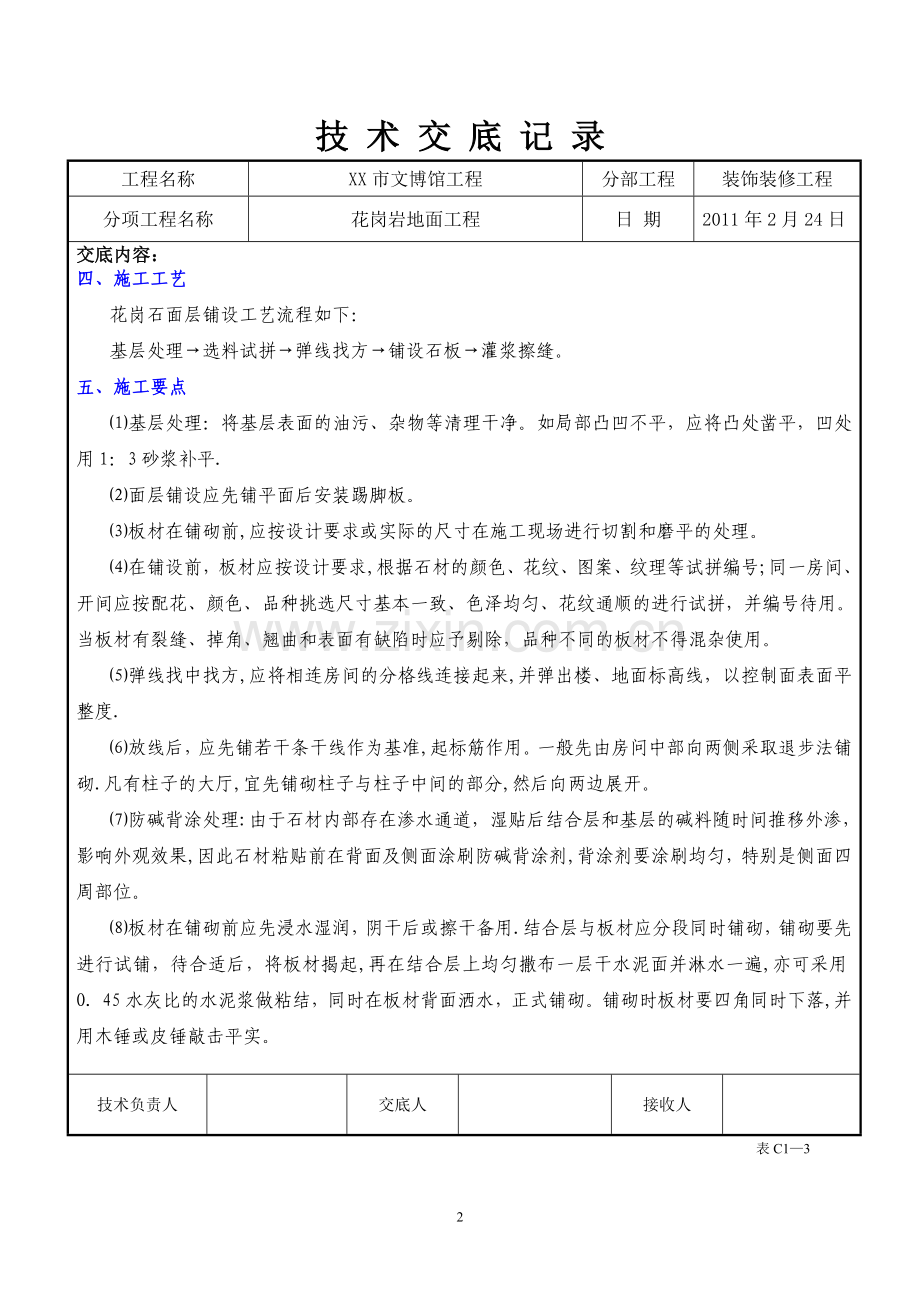

3、工程分部工程装饰装修工程分项工程名称花岗岩地面工程日 期2011年2月24日交底内容: 四、施工工艺花岗石面层铺设工艺流程如下:基层处理选料试拼弹线找方铺设石板灌浆擦缝。五、施工要点基层处理:将基层表面的油污、杂物等清理干净。如局部凸凹不平,应将凸处凿平,凹处用1:3砂浆补平.面层铺设应先铺平面后安装踢脚板。板材在铺砌前,应按设计要求或实际的尺寸在施工现场进行切割和磨平的处理。在铺设前,板材应按设计要求,根据石材的颜色、花纹、图案、纹理等试拼编号;同一房间、开间应按配花、颜色、品种挑选尺寸基本一致、色泽均匀、花纹通顺的进行试拼,并编号待用。当板材有裂缝、掉角、翘曲和表面有缺陷时应予剔除,品种不

4、同的板材不得混杂使用。弹线找中找方,应将相连房间的分格线连接起来,并弹出楼、地面标高线,以控制面表面平整度.放线后,应先铺若干条干线作为基准,起标筋作用。一般先由房问中部向两侧采取退步法铺砌.凡有柱子的大厅,宜先铺砌柱子与柱子中间的部分,然后向两边展开。防碱背涂处理:由于石材内部存在渗水通道,湿贴后结合层和基层的碱料随时间推移外渗,影响外观效果,因此石材粘贴前在背面及侧面涂刷防碱背涂剂,背涂剂要涂刷均匀,特别是侧面四周部位。板材在铺砌前应先浸水湿润,阴干后或擦干备用.结合层与板材应分段同时铺砌,铺砌要先进行试铺,待合适后,将板材揭起,再在结合层上均匀撒布一层干水泥面并淋水一遍,亦可采用O45水

5、灰比的水泥浆做粘结,同时在板材背面洒水,正式铺砌。铺砌时板材要四角同时下落,并用木锤或皮锤敲击平实。技术负责人交底人接收人表C13技 术 交 底 记 录工程名称XX市文博馆工程分部工程装饰装修工程分项工程名称花岗岩地面工程日 期2011年2月24日交底内容: 花岗石面层的表面应洁净、平整、坚实;板材间的缝隙宽度当设计无规定时不应大于lmm。铺砌后,其表面应加保护,待结合层的水泥砂浆强度达到要求后,方可打蜡达到光滑亮洁。对铺设好的表面应进行整修处理.可采用湿纱清洗表面,或用白蜡擦光.六、质量标准主控项目1)面层所用板块的品种、质量应符合设计要求2)面层与下一层应结合牢固,无空鼓(凡单块板块料边角

6、有局部空鼓,且每自然间(标准间)不超过总数的5可不计)。一般项目1)花岗石面层的表面应洁净、平整、无磨痕,且应图案清晰,色泽一致、接缝均匀、周边顺直,镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。2)踢脚线表面应洁净,高度一致,结合牢固,出墙厚度一致。3)楼梯踏步和台阶板块的缝隙宽度应一致,齿角整齐,楼层楼段相邻踏步高度差不多应大于10mm,防滑条应顺直、牢固。4)面层表面坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏。5)面层的允许偏差应符合表1的规定。技术负责人交底人接收人表C13技 术 交 底 记 录工程名称XX市文博馆工程分部工程装饰装修工程分项工程名称花岗岩地面工程日 期2011年2月24日交底内容: 表1花岗石面层允许偏差和检验方法项次项目允许偏差/mm检验方法整块碎拼1表面平整度1.03。0用2m靠尺和楔形塞尺检查2缝格平直2.0拉5m线和用钢直尺检查3接缝高低差0。5-用钢直尺和楔形塞尺检查4踢脚线上口平直1。01。0拉5m线和用钢直尺检查5板块间隙宽度1.0-用钢直尺检查技术负责人交底人接收人4
