收藏 分销(赏)

打井工程施工工艺.doc

上传人:a199****6536 文档编号:3991868 上传时间:2024-07-24 格式:DOC 页数:5 大小:19.54KB
下载 相关 举报
打井工程施工工艺.doc_第1页
第1页 / 共5页
打井工程施工工艺.doc_第2页
第2页 / 共5页
打井工程施工工艺.doc_第3页
第3页 / 共5页
打井工程施工工艺.doc_第4页
第4页 / 共5页
打井工程施工工艺.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

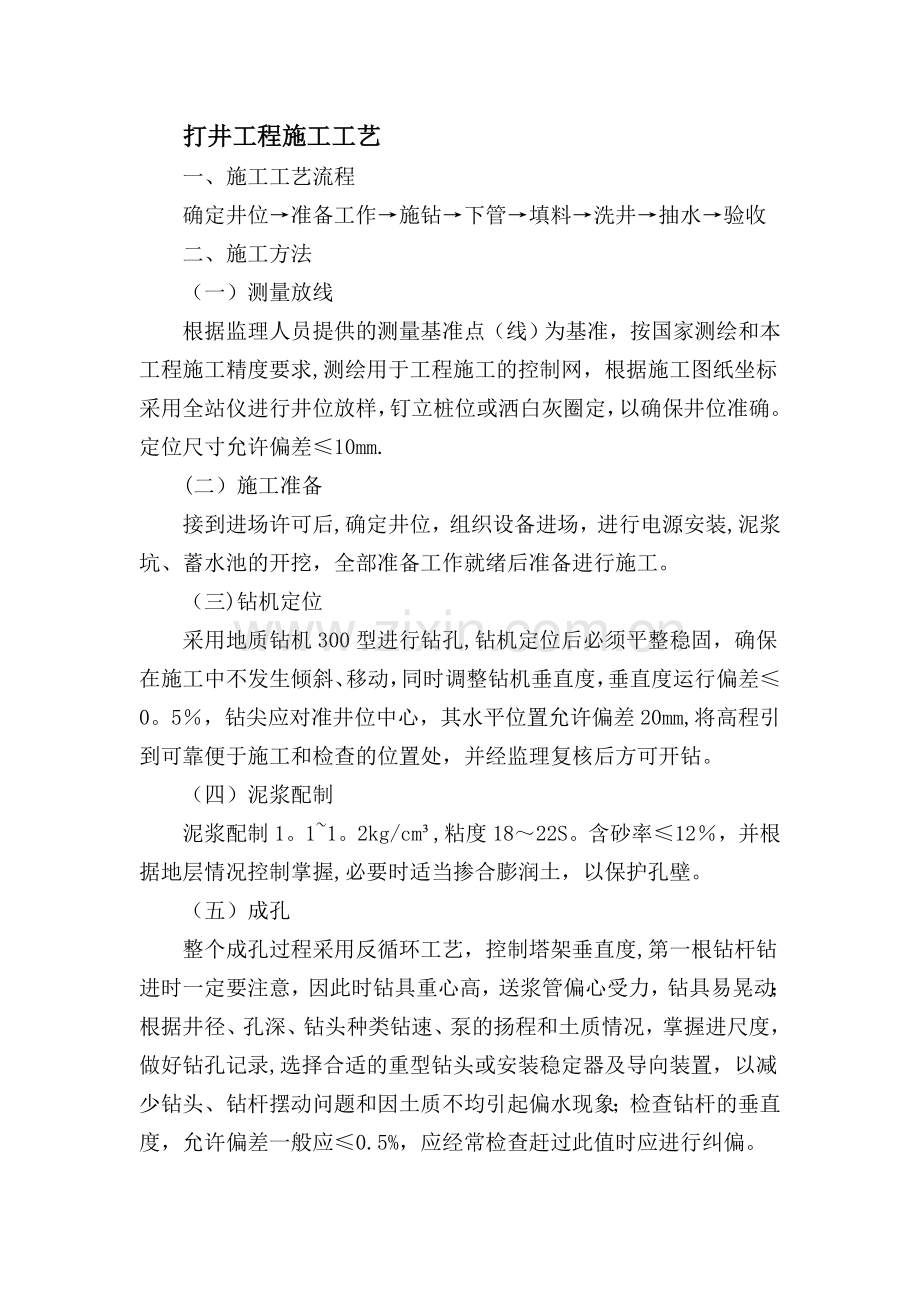

1、打井工程施工工艺一、施工工艺流程确定井位准备工作施钻下管填料洗井抽水验收二、施工方法(一)测量放线根据监理人员提供的测量基准点(线)为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的控制网,根据施工图纸坐标采用全站仪进行井位放样,钉立桩位或洒白灰圈定,以确保井位准确。定位尺寸允许偏差10mm.(二)施工准备接到进场许可后,确定井位,组织设备进场,进行电源安装,泥浆坑、蓄水池的开挖,全部准备工作就绪后准备进行施工。(三)钻机定位采用地质钻机300型进行钻孔,钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动,同时调整钻机垂直度,垂直度运行偏差0。5,钻尖应对准井位中心,其水平位置允许偏

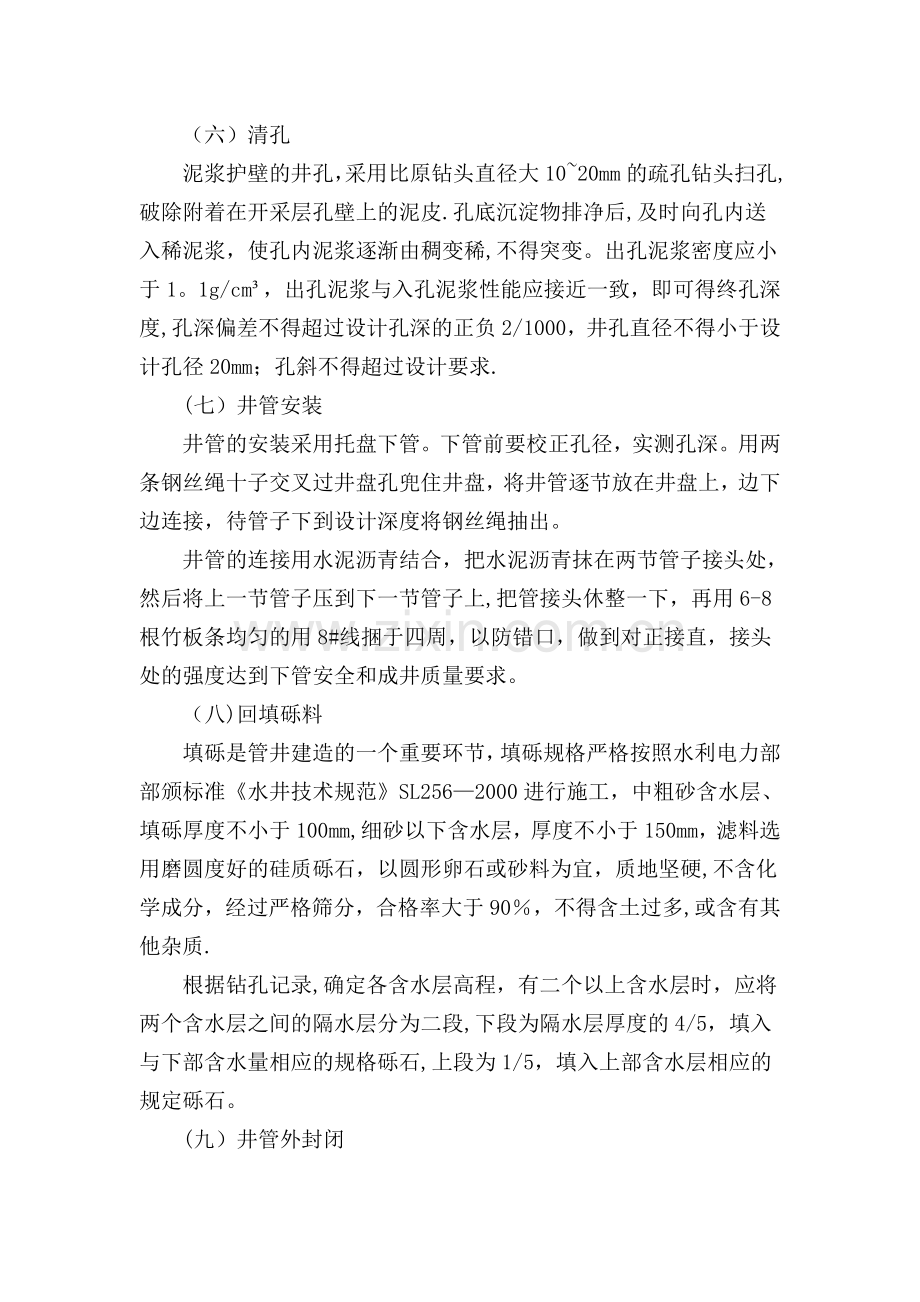

2、差20mm,将高程引到可靠便于施工和检查的位置处,并经监理复核后方可开钻。(四)泥浆配制泥浆配制1。11。2kg/cm,粘度1822S。含砂率12,并根据地层情况控制掌握,必要时适当掺合膨润土,以保护孔壁。(五)成孔整个成孔过程采用反循环工艺,控制塔架垂直度,第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井径、孔深、钻头种类钻速、泵的扬程和土质情况,掌握进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应0.5%,应经常检查赶过此值时应进行纠偏。(六)清孔泥浆护壁的井孔

3、,采用比原钻头直径大1020mm的疏孔钻头扫孔,破除附着在开采层孔壁上的泥皮.孔底沉淀物排净后,及时向孔内送入稀泥浆,使孔内泥浆逐渐由稠变稀,不得突变。出孔泥浆密度应小于1。1g/cm,出孔泥浆与入孔泥浆性能应接近一致,即可得终孔深度,孔深偏差不得超过设计孔深的正负2/1000,井孔直径不得小于设计孔径20mm;孔斜不得超过设计要求.(七)井管安装井管的安装采用托盘下管。下管前要校正孔径,实测孔深。用两条钢丝绳十子交叉过井盘孔兜住井盘,将井管逐节放在井盘上,边下边连接,待管子下到设计深度将钢丝绳抽出。井管的连接用水泥沥青结合,把水泥沥青抹在两节管子接头处,然后将上一节管子压到下一节管子上,把管

4、接头休整一下,再用6-8根竹板条均匀的用8#线捆于四周,以防错口,做到对正接直,接头处的强度达到下管安全和成井质量要求。(八)回填砾料填砾是管井建造的一个重要环节,填砾规格严格按照水利电力部部颁标准水井技术规范SL2562000进行施工,中粗砂含水层、填砾厚度不小于100mm,细砂以下含水层,厚度不小于150mm,滤料选用磨圆度好的硅质砾石,以圆形卵石或砂料为宜,质地坚硬,不含化学成分,经过严格筛分,合格率大于90,不得含土过多,或含有其他杂质.根据钻孔记录,确定各含水层高程,有二个以上含水层时,应将两个含水层之间的隔水层分为二段,下段为隔水层厚度的4/5,填入与下部含水量相应的规格砾石,上段

5、为1/5,填入上部含水层相应的规定砾石。(九)井管外封闭进行井管外封闭前,将所需的粘土球及粘土数量、计划填入深度计算妥当,并准备一定余量。填入方法与填入砾石相同,应注意防止因粘土球填入井孔受压缩致使填入的砾石错位,一般填入粘土球的数量应比封闭层实际需要的各填25%左右,粘土球直径为25mm呈圆形,用优质粘土制成,对粘土球在泥浆中心,溶化时间进行试验,根据试验结果,确定粘土球湿度.安装井柱状图,将最下含水层砾石填入,再用25mm左右半干状态粘土球徐徐填入,填至计划位置,依次类推,进行井管外封闭。(十)洗井井管安装完毕后,采用9m3空压机同心式方法洗井,把管井中的泥土、细砂、泥浆等全部清洗,保证管

6、井达到正常出水量.洗井应先上后下,逐步下入,抽水量应先小后大交替进行,振荡洗井,加大地下水循环能力,增大流量,直至水清净符合规定;洗井结束将泵下至一定定深度进行抽水工作,抽一段时间将泵上下浮动进行二次洗井.抽水水位稳定后进行抽水工作,采用最大降深,延续时间不少于是12h,流量稳定并观测水位,测出最大降深;井口在没下水泵前应加保护盖,防止异物掉入井内。(十一)抽水试验。抽水试验前应进行洗井工作,采用活塞洗井或空压机洗井,要求达到水清砂净无沉淀。.抽水试验降深采用不间断次降深,在正式抽水试验前要进行试验抽,以便确定最大降深,最小降深不宜小于0。5米,然后按其最大降深值的/、/、/分三次降深抽水,基

7、岩含水层中的抽水量深宜从大到小,松散层含水层中的抽水降深宜从小到大。每次抽水稳定延续时间不小于h,透水性弱或较弱的含水层抽水应适当延长稳定延续时间,同时满足涌水量和动水位稳定的要求.水位稳定标准:水位波动值不大于3cm;涌水量稳定标准:最大涌水量与最小涌水量的差与常见涌水量之比不大于5 ,且无连续增大或变小的趋势。.抽水试验时,动水位和出水量应同时观测,观测的时间宜在抽水开始时的第、10、15、20、25、30、35、40、45、50、55、60min各测一次,以后每隔30min测一次.水位测量工具宜采用点测水位计.。抽水试验过程中,应详细记载所发生的有关情况,随时检查和观测记录,并现场绘制Q

8、S或Q-h曲线和t与Qt曲线,以便进行分析校核抽水结果。.抽水试验结束后,应立即观测恢复水位,观测时间位、2、10、15、20、25、30、40、45、60、80、100、120min,以后每隔30min观测一次,直至稳定。(十二)管井验收 1。管井竣工后,应由设计、施工及使用单位的代表,在现场按下列质量标准验收: 管井的单位出水量与设计单位出水量基本相符.管井揭露的含水层与设计依据不符时,可按实际抽水量验收; 管井抽水稳定后,井水含砂量不得超过二百万分之一(体积比); 超污染指标的含水层应严密封闭; 井内沉淀物的高度不得大于井深的千分之五; 过滤器的安装误差300mm; 井身的弯曲度井深100m以内,井身顶角倾斜,不能超过1;井深100m以下的井段,每100m,顶角倾斜不得超过1.5;井段的顶角和方位角不得有突变. 2.管井验收时,提供下列资料: 井的结构、地质柱状图; 岩(土)样及填砾的颗粒分析成果表; 抽水试验资料; 水质分析资料; 管井施工及使用说明书.三、技术要求(一)供水水文地质勘探规范(GB500272001);(二)水利水电工程钻孔抽水试验规程(SL320-2005);(三)机井技术规范(SL2562000)(四)供水管井技术规程(GB5029699)

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
