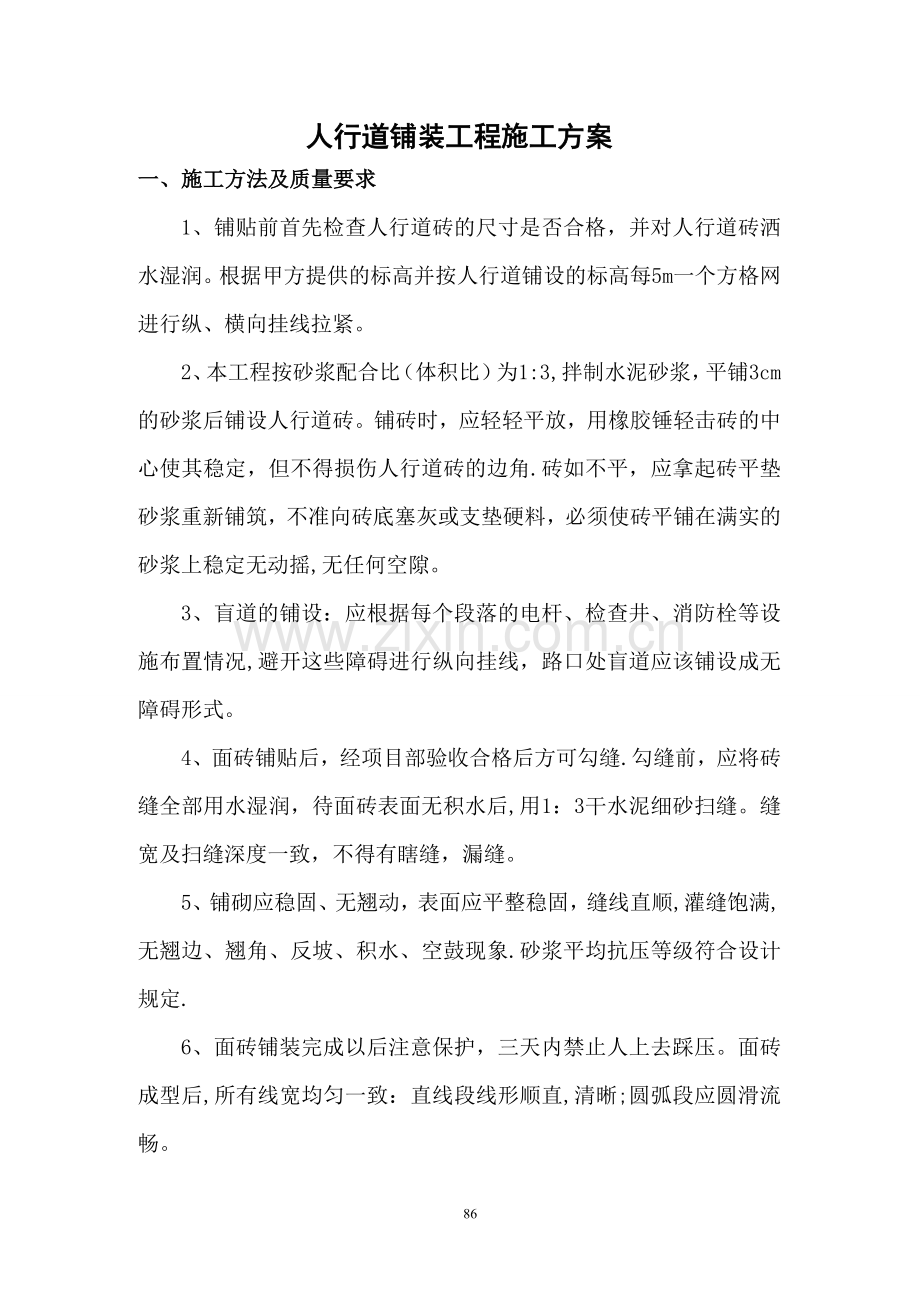

人行道铺装工程施工方案 一、施工方法及质量要求 1、铺贴前首先检查人行道砖的尺寸是否合格,并对人行道砖洒水湿润。根据甲方提供的标高并按人行道铺设的标高每5m一个方格网进行纵、横向挂线拉紧。 2、本工程按砂浆配合比(体积比)为1:3,拌制水泥砂浆,平铺3cm的砂浆后铺设人行道砖。铺砖时,应轻轻平放,用橡胶锤轻击砖的中心使其稳定,但不得损伤人行道砖的边角.砖如不平,应拿起砖平垫砂浆重新铺筑,不准向砖底塞灰或支垫硬料,必须使砖平铺在满实的砂浆上稳定无动摇,无任何空隙。 3、盲道的铺设:应根据每个段落的电杆、检查井、消防栓等设施布置情况,避开这些障碍进行纵向挂线,路口处盲道应该铺设成无障碍形式。 4、面砖铺贴后,经项目部验收合格后方可勾缝.勾缝前,应将砖缝全部用水湿润,待面砖表面无积水后,用1:3干水泥细砂扫缝。缝宽及扫缝深度一致,不得有瞎缝,漏缝。 5、铺砌应稳固、无翘动,表面应平整稳固,缝线直顺,灌缝饱满,无翘边、翘角、反坡、积水、空鼓现象.砂浆平均抗压等级符合设计规定. 6、面砖铺装完成以后注意保护,三天内禁止人上去踩压。面砖成型后,所有线宽均匀一致:直线段线形顺直,清晰;圆弧段应圆滑流畅。 二、注意事项 每隔20m做一条横向伸缩缝,人行道板平整度用3m直尺检查不能超过5mm,相邻板块间高差不能超过3mm,缝宽应控制在+3mm、—2mm,纵缝直顺度用20m线或钢尺检查偏差不能大于10mm,横缝直顺度在整宽内不能大于5mm. 86
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
