水泥砂浆地面施工工艺方法.doc

上传人:精*** 文档编号:3990773 上传时间:2024-07-24 格式:DOC 页数:1 大小:13.04KB 下载积分:5 金币
下载 相关 举报
水泥砂浆地面施工工艺方法.doc_第1页
第1页 / 共1页
本文档共1页,全文阅读请下载到手机保存,查看更方便
资源描述

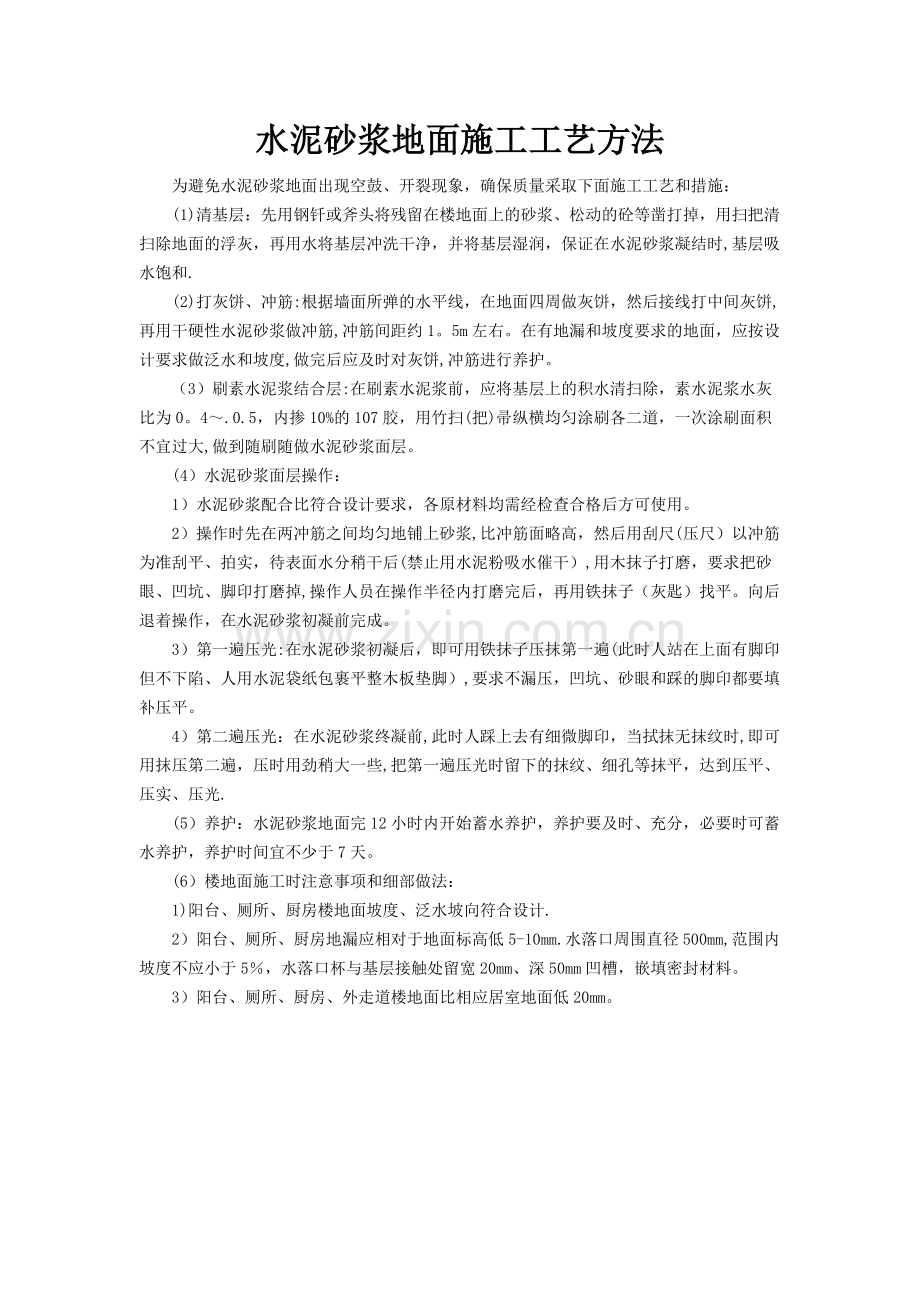

水泥砂浆地面施工工艺方法   为避免水泥砂浆地面出现空鼓、开裂现象,确保质量采取下面施工工艺和措施:   (1)清基层:先用钢钎或斧头将残留在楼地面上的砂浆、松动的砼等凿打掉,用扫把清扫除地面的浮灰,再用水将基层冲洗干净,并将基层湿润,保证在水泥砂浆凝结时,基层吸水饱和.   (2)打灰饼、冲筋:根据墙面所弹的水平线,在地面四周做灰饼,然后接线打中间灰饼,再用干硬性水泥砂浆做冲筋,冲筋间距约1。5m左右。在有地漏和坡度要求的地面,应按设计要求做泛水和坡度,做完后应及时对灰饼,冲筋进行养护。   (3)刷素水泥浆结合层:在刷素水泥浆前,应将基层上的积水清扫除,素水泥浆水灰比为0。4~.0.5,内掺10%的107胶,用竹扫(把)帚纵横均匀涂刷各二道,一次涂刷面积不宜过大,做到随刷随做水泥砂浆面层。   (4)水泥砂浆面层操作:   1)水泥砂浆配合比符合设计要求,各原材料均需经检查合格后方可使用。   2)操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺(压尺)以冲筋为准刮平、拍实,待表面水分稍干后(禁止用水泥粉吸水催干),用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,再用铁抹子(灰匙)找平。向后退着操作,在水泥砂浆初凝前完成。   3)第一遍压光:在水泥砂浆初凝后,即可用铁抹子压抹第一遍(此时人站在上面有脚印但不下陷、人用水泥袋纸包裹平整木板垫脚),要求不漏压,凹坑、砂眼和踩的脚印都要填补压平。   4)第二遍压光:在水泥砂浆终凝前,此时人踩上去有细微脚印,当拭抹无抹纹时,即可用抹压第二遍,压时用劲稍大一些,把第一遍压光时留下的抹纹、细孔等抹平,达到压平、压实、压光.   (5)养护:水泥砂浆地面完12小时内开始蓄水养护,养护要及时、充分,必要时可蓄水养护,养护时间宜不少于7天。   (6)楼地面施工时注意事项和细部做法:   1)阳台、厕所、厨房楼地面坡度、泛水坡向符合设计.   2)阳台、厕所、厨房地漏应相对于地面标高低5-10mm.水落口周围直径500mm,范围内坡度不应小于5%,水落口杯与基层接触处留宽20mm、深50mm凹槽,嵌填密封材料。   3)阳台、厕所、厨房、外走道楼地面比相应居室地面低20mm。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
