资源描述

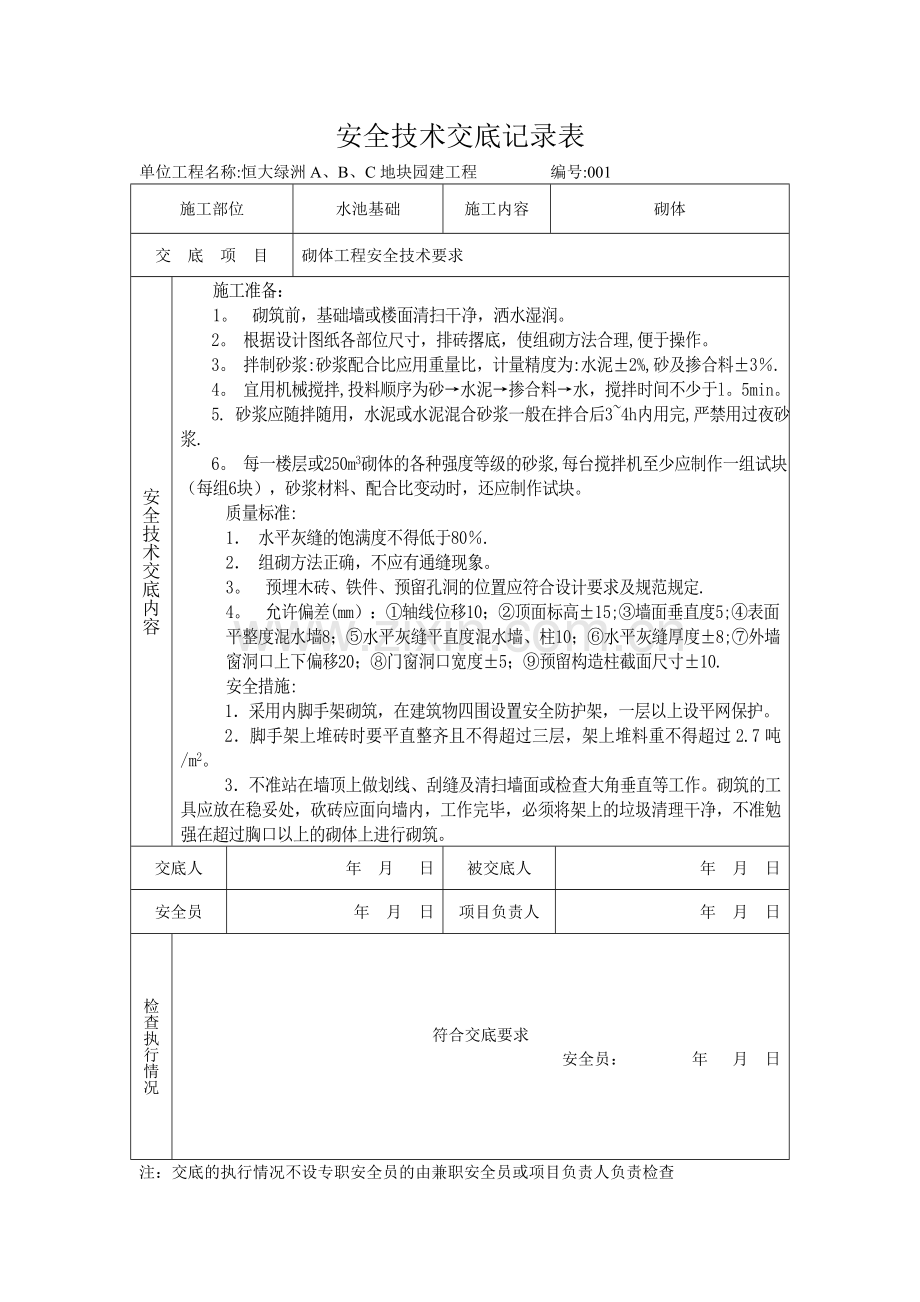

(中心水景)工程安全技术交底
工程名称:恒大绿洲A、B、C地块园建工程
施工单位:深圳文科园林股份有限公司
安全技术交底记录表
单位工程名称:恒大绿洲A、B、C地块园建工程 编号:001
施工部位
水池基础
施工内容
砌体
交 底 项 目
砌体工程安全技术要求
安全技术交底内容
施工准备:
1。 砌筑前,基础墙或楼面清扫干净,洒水湿润。
2。 根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作。
3。 拌制砂浆:砂浆配合比应用重量比,计量精度为:水泥±2%,砂及掺合料±3%.
4。 宜用机械搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于l。5min。
5. 砂浆应随拌随用,水泥或水泥混合砂浆一般在拌合后3~4h内用完,严禁用过夜砂浆.
6。 每一楼层或250m3砌体的各种强度等级的砂浆,每台搅拌机至少应制作一组试块(每组6块),砂浆材料、配合比变动时,还应制作试块。
质量标准:
1. 水平灰缝的饱满度不得低于80%.
2. 组砌方法正确,不应有通缝现象。
3。 预埋木砖、铁件、预留孔洞的位置应符合设计要求及规范规定.
4。 允许偏差(mm):①轴线位移10;②顶面标高±15;③墙面垂直度5;④表面平整度混水墙8;⑤水平灰缝平直度混水墙、柱10;⑥水平灰缝厚度±8;⑦外墙窗洞口上下偏移20;⑧门窗洞口宽度±5;⑨预留构造柱截面尺寸±10.
安全措施:
1.采用内脚手架砌筑,在建筑物四围设置安全防护架,一层以上设平网保护。
2.脚手架上堆砖时要平直整齐且不得超过三层,架上堆料重不得超过2.7吨/m2。
3.不准站在墙顶上做划线、刮缝及清扫墙面或检查大角垂直等工作。砌筑的工具应放在稳妥处,砍砖应面向墙内,工作完毕,必须将架上的垃圾清理干净,不准勉强在超过胸口以上的砌体上进行砌筑。
交底人
年 月 日
被交底人
年 月 日
安全员
年 月 日
项目负责人
年 月 日
检查执行情况
符合交底要求
安全员: 年 月 日
注:交底的执行情况不设专职安全员的由兼职安全员或项目负责人负责检查
安全技术交底记录表
单位工程名称:恒大绿洲A、B、C地块园建工程 编号:002
施工部位
中心水景水池
施工内容
钢筋
交 底 项 目
刚筋工程安全技术
绑扎搭接部位箍筋
安构造柱钢筋骨架
运钢筋到使用部位
划钢筋位置线
安全技术交底内容
交底内容:
一、施工准备
1.1材料及主要机具:
1.1.1钢筋:应有出厂合格证,按规定作力学性能复试.
钢筋应无老锈及油污.
1.1.2铁丝:可采用不着20—22号铁丝或镀锌铁丝,铁丝的切断长度要满足使用地要求。
1.1.3控制混凝土保护层的砂浆垫块,塑料卡、各种挂钩,或撑杆等。
1.1.4工具:钢筋钩子、撬棍、板子、绑扎架、钢丝刷好、手推车、粉笔、尺子等。
1.2作业条件:
1.2.1按施工现场平面图规定的位置,将钢筋堆放场地进行清理,平整。按钢筋绑扎顺序分类堆放.
1.2.2核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。
1.2.3熟悉图纸、确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模,管线与绑扎钢筋的关系,确定施工方法,作好技术交底工作。
交底内容:
2、操作工艺
2.1工艺流程:
2.2基础:
2.2.1钢筋网的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分交叉点相隔交错扎牢,但必须保证受力钢筋不位移,注意相邻绑扎点的铁丝扣要成八字形,以免网片歪斜变形。
交底人
年 月 日
被交底人
年月 日
安全员
年月 日
项目负责人
年月 日
安全技术交底记录表
单位工程名称: 武汉恒大绿洲A、B、C地块园建工程 编号:003
施工部位或层次
中心水景水池
施工内容
钢筋
交 底 项 目
钢筋工程安全技术
安全技术交底内容
交底内容:
2.2.2钢筋的弯钩应朝上,不要倒向一边,但双层钢筋网的上层钢筋应弯钩朝下.
2.2.3现浇柱与基础连接用的插筋,其箍筋应比柱的箍筋缩小一个柱筋直径,以便连接。插筋位置一定要固定牢靠,以免造成柱轴线偏移.
2.3.1柱中的竖向钢筋搭接时,角部钢筋的弯钩应与模板成45O,中间钢筋的弯钩应与模板成90°。如果用插入式振捣器浇筑小型截面柱时,弯钩模板的角度不得小于15°。
2.3.2箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上;箍筋转角与纵向钢筋交叉点均应扎牢,(箍筋平直部分与纵
向钢筋交叉点可间隔扎牢)绑扎箍筋时绑扣相互间应成八字形,在柱脚与圈梁钢筋交接的部位应按设计要求加密柱的箍筋,加密范围一般在圈梁上、下均不应小于六分之一层高或45cm
箍筋间距不宜大于是10 cm。
2.3.3 构造柱钢筋必须与各层纵横墙的圈梁钢筋绑扎连接,形成一个封闭框架,在砌砖墙大马牙槎的沿墙高每50cm埋设两根Φ6水平拉结筋与构造柱钢筋绑扎连接。
2.4 梁与板
2.4.1纵向受力钢筋采用双排时,两排钢筋之间应垫以直径≥25mm的短钢筋,以保持其设计距离。
2.4.2 箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上,其余同柱。
2.4.3 板的钢筋网绑扎与基础相同,但应注意板上部的负筋,要防止被踩下;特别是雨篷、挑檐、阳台等更严格控制负筋位置,以免拆模后断裂。
2.4.4 梁钢筋的绑扎与模板安装之间的配合关系、梁的高度较小时,梁的钢筋架空在梁顶上绑扎,然后再落位。
2.4.5 梁板钢筋绑扎时应防止水电管线将钢筋抬起或压下。
3 技术措施
3。1钢筋的级别、种类和直径应按设计要求采用,当需要代换时,应征得设计单位同意.
交底人
年 月 日
被交底人
年月 日
安全员
年 月 日
项目负责人
年月 日
安全技术交底记录表
单位工程名称:恒大绿洲A、B、C地块园建工程 编号:004
施工部位
中心水景水池
施工内容
钢筋
交 底 项 目
钢筋工程安全技术
安全技术交底内容
3.2 箍筋间距不符合要求,多为放置砖墙拉结筋时碰动所致应在砌完后合模前修整一次.
3.3 构造柱伸出钢筋位移,除将构造柱伸出筋与圈梁钢筋绑牢外,并要伸出筋处,绑一道定位箍筋,浇筑完混凝土后,应立即修整。
4 安全注意事项:
4.1 架立柱予制骨架时应外侧有可靠安全防护措施。
4.2 严禁操作人中员抬钢筋在墙上行走。
4.3 零散钢筋及余料应随后时集中,不许乱放。
4.4 戴好安全帽,不许洒后作业,不许穿高跟鞋
交底人
年 月 日
被交底人
年 月 日
安全员
年 月 日
项目负责人
年 月 日
检查执行情况
符合交底要求
安全员: 年 月 日
交底人
年 月 日
被交底人
年 月 日
安全员
年 月 日
项目负责人
年 月 日
注:交底的执行情况不设专职安全员的由兼职安全员或项目负责人负责检查
安全技术交底记录表
单位工程名称:武汉恒大绿洲A、B、C地块园建工程 编号:005
施工部位
中心水景、水池
施工内容
模板拆除、安装
交 底 项 目
模板工程安全技术
安全技术交底内容
交底内容:
一施工前应熟悉图纸,了解墙、梁、柱楼梯间尺寸位置,断面尺寸,根据图纸做拼模图,选用模板型号规格及支撑系统的材料及各种配件,确定可行性模板支护方案。
二模板支设前应先跟随主任工程师、质检员、专职技术员放线,然后根据施工图弹出模板的内边线和20cm控制线。
三用水准仪把建筑物水平标高根据模板实际标高的要求,直接引测到模板安装位置,用上下50线进行检查.
四周转材料按计划要求进场后,按规格码放并涂刷隔离剂.
五模板支设按要求搭设满堂架。
六按要求配模,循序拼装,以保证模板系统的整体稳定.
七所有梁角模,用连角模加海绵垫板.
八竹胶大模板要求每边从梁梆子向后退5mm,大模板之间接缝要光滑平整,接缝宽度要求不大于2mm。
九配件必须穿插牢固,支护和斜撑下的支撑面应有足够的受压面积。
十所有阳角采用阳角模,如不和模数要补洞,不允许补在阳角处,要求刨光的模板上钉竹胶板.
十一所有梁底标高比图纸实际标高低10mm,平板竹胶板放在梁帮钢模上,保证竹胶板不吃进梁内.
十二楼梯严格按要求支模。转角楼梯要求转角踏步,首踏和最后一踏进20退20.
十三模板加固的三型件,一根对拉杆上,一面最多不超过3个.
十四支设平板采用杨木板,同一厚度放在同一块板下,竹胶板垫在梁帮上,上铺竹胶大模板。
十五拆模板时不要用力过猛,拆下的材料要及时运走并清理干净码放整齐。模板应在混凝土强度能保证其表面棱角不因拆除摸板而损坏方可拆除。梁板底模要求在混凝土强度等级达到80%以上经主管技术员同意方可拆除。
十六安装现浇结构的上层模板及其支架时下层楼板应具有承受上层荷载的承重能力,或加设支架,上下层支架的立柱应对准,并铺设垫板.
十七在涂刷隔离剂时,不得玷污钢筋和混凝土接槎处。拆除竹胶大板,要求站在一步架上,上铺几块杨木板,用扁脱模钩小心轻撬,注意保护模板。竹胶大模板要求按尺寸配模,尽可能少锯大模板
十八预埋件和预留孔洞必须位置正确,安设牢固
十九柱模板安装注意事项:其标高、位置要准确,支设要牢固,柱模根部要用水泥砂浆
交底人
年 月 日
被交底人
年 月 日
安全员
年 月 日
项目负责人
年 月 日
注:交底的执行情况不设专职安全员的由兼职安全员或项目负责人负责检查
安全技术交底记录表
单位工程名称:武汉恒大绿洲A、B、C地块园建工程 编号:006
施工部位或层次
中心水景、水池
施工内容
模板的制作、安装、拆除
交 底 项 目
模板工程安全技术
安全技术交底内容
交底内容:
堵严,防止跑浆,柱模的浇筑口和清扫口,在配模时应一并考虑留出。
二十、梁模安装要点:梁口与柱头模板的连接采用角膜拼装.模板支柱纵横方向的水平拉杆,剪力撑等均应按设计要求布置,扣件要拧紧,横杆的步距要符合规范规定。板底标高轴线板的长度尺寸经复核无误后,搭设板模支架。
二十一、施工前根据实际层高放样,先安装休息平台梁模板,在安装楼梯模板斜楞,然后铺设楼梯底模,安装模板时特别注意斜向支柱的固定,防止浇筑砼时模板移位。
二、 质量要求
①组装的模板应符合设计要求
②各种连接件支撑件加固配件安装牢固,无松动现象,模板拼缝要严密。
③模板安装时,同一条拼缝上的U型卡,不宜向同一方向卡紧。
④模板接缝不漏浆隔离悸涂刷严禁玷污混凝土。
⑤板梁长度允许偏差±5mm,宽度允许偏差0+5mm,梁宽柱宽允许偏差+2—5。板的表面平整度允许偏差≦3mm,相临梁板表面高低差允许偏差≦1mm。
六对角线允许偏差≦7mm。
三、 成品保护
①拆除模板时不得用力过猛,以免损坏钢筋和伤人.
②拆下来的模板及时清理运走,拆除模斑时注意不要在砼上敲砸,特别是砼的棱角,模板及其支架均应防腐,每次拆模后补刷,施工时模板材料不得乱扔乱砸,以免材料变形损坏.
交底人
年 月 日
被交底人
年 月 日
安全员
年 月 日
项目负责人
年 月 日
检查执行情况
符合交底要求
安全员: 年 月 日
注:交底的执行情况不设专职安全员的由兼职安全员或项目负责人负责检查
安全技术交底记录表
单位工程名称:武汉恒大绿洲A、B、C地块园建工程 编号:007
施工部位
中心水景、水池
施工内容
抹灰
交 底 项 目
抹灰工程安全技术
安全技术交底内容
交底内容:
1、施工准备
1.1、主要材料和机具:
1.1.1 水泥:325号及以上矿渣水泥或普通水泥,颜色一致,宜采用同一批号产品。
1.1.2 砂:平均粒径0。35—0。5mm的中砂,砂颗粒要求坚硬洁净,不得含泥土.
1.1.3 主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。
2、作业条件:
2.2.1结构工程全部完成,并经有关部门验收,达到合格标准。
2.2.2 抹灰前应检查连接处的缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实。若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞,使其塞缝严实。
2.2.3 基层表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
2.2.4 预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的砼剔平,凹处提前刷净,用水洇透后,再用1:3水泥砂浆或1:1:6水泥混合砂浆分层补平。
交底人
年 月 日
被交底人
年 月 日
安全员
年 月 日
项目负责人
年 月 日
注:交底的执行情况不设专职安全员的由兼职安全员或项目负责人负责检查
安全技术交底记录表
单位工程名称:武汉恒大绿洲A、B、C地块园建工程 编号:008
施工部位
中心水景、水池
施工内容
抹灰
交 底 项 目
抹灰工程安全技术
安全技术交底内容
3、质量标准:
3.1 保证项目:所有材料的品种、质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓、面层无爆杰和裂缝等缺陷.
3.2 基本项目:
3.2.1 中级抹灰:表面光滑、洁净、接槎平整,线角顺直、添晰.
3.2.2 护角应符合装饰工程施工规范2。19和2.1。10条的规定,表面光滑、平顺表面平整.棱角整齐,横平竖直,通顺。
3.2.3 孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰
平整.
4、安全要求:
1)进入现场必须戴安全帽,洒后不得进入现场。
2)架子上的东西放稳、放平、放牢。
3)任何人不得私自接电线、电器.
交底人
2012 年 月 日
被交底人
2012年 月 日
安全员
2012年 月 日
项目负责人
2012年 月 日
检查执行情况
符合交底要求
安全员: 年 月 日
注:交底的执行情况不设专职安全员的由兼职安全员或项目负责人负责检查
安全技术交底记录表
工程名称:武汉恒大绿洲A、B、C地块园建工程 编号:009
施工部位
中心水景、水池
施工内容
临电架设
交底项目
临电技术规范
安
全
技
术
交
底
内
容
交底内容:临电安全技术
1、严格执行“三相五线制"“三级配电两级保护"“TN—S"
2、采用电缆埋地(埋0。6m,上盖50mm厚细砂夯实)
3、配电箱、开关箱距地1.5m,移动开关箱距地1m;
4、配电箱、开关箱内设隔离开关(刀开关)
总配电箱漏电保护器(75~100mA,0。1S)
开关箱内漏电保护器(30mA,0。1S)
5、按临电规范合理做好电器匹配,做好接地接零.
交底人: 年 月 日
被交底人: 年 月 日
安全员: 年 月 日
项目负责人: 年 月 日
检
查
执
行
情
况
安全员: 年 月 日
注:交底的执行情况不设专职安全员的由兼职安全员或项目负责人负责检查
展开阅读全文
