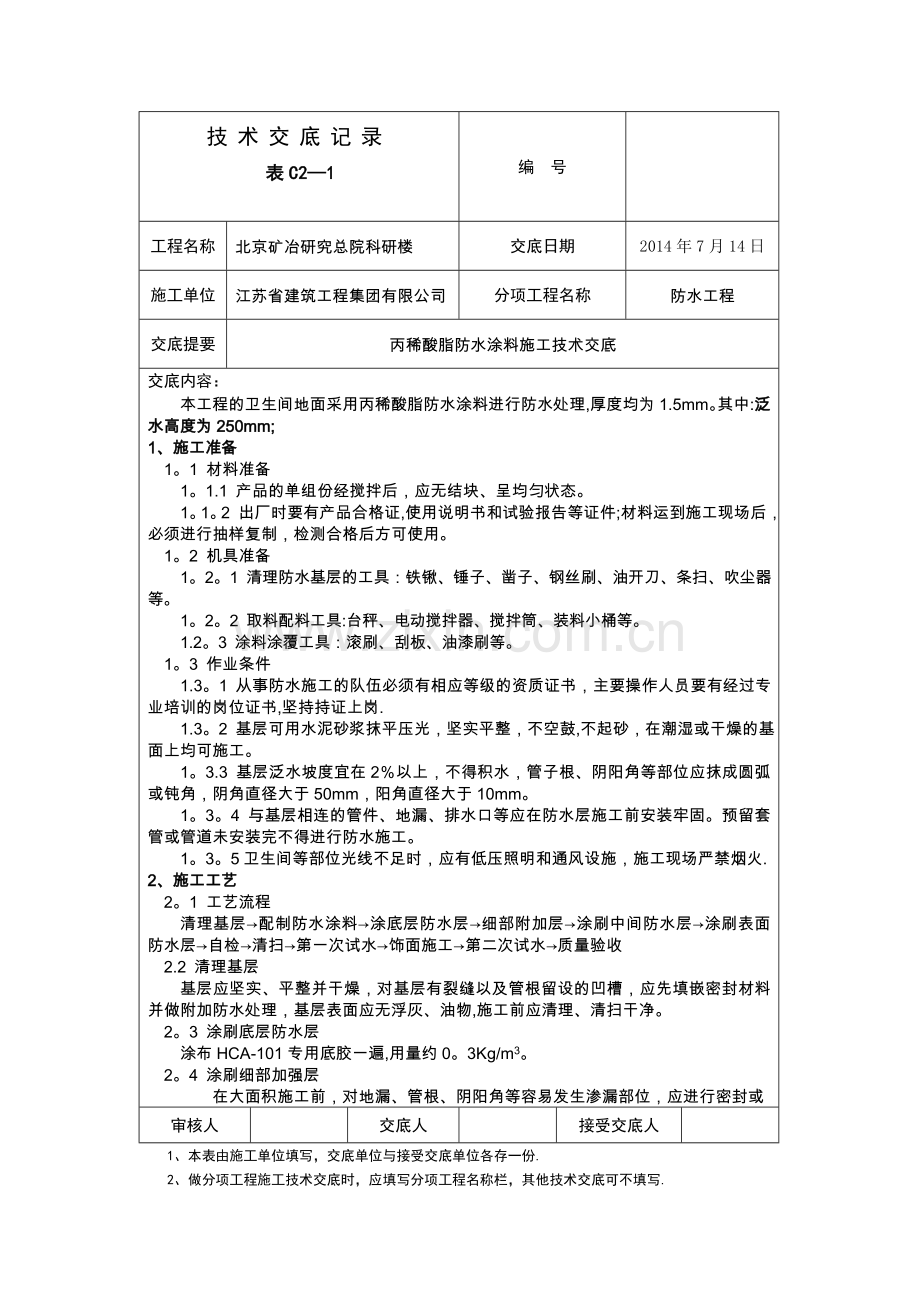

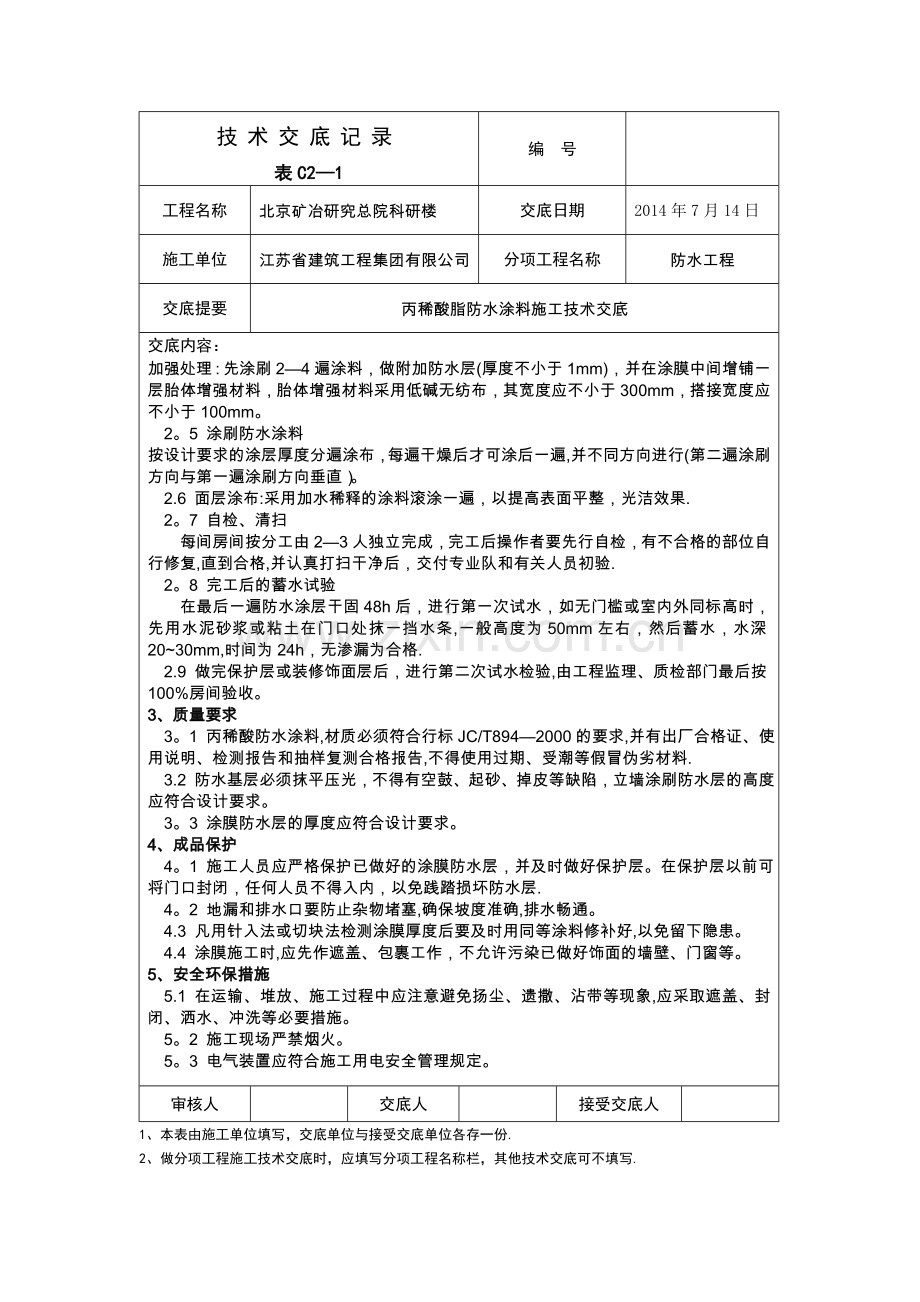

技术交底记录 表C2—1 编 号 工程名称 北京矿冶研究总院科研楼 交底日期 2014年7月14日 施工单位 江苏省建筑工程集团有限公司 分项工程名称 防水工程 交底提要 丙稀酸脂防水涂料施工技术交底 交底内容: 本工程的卫生间地面采用丙稀酸脂防水涂料进行防水处理,厚度均为1.5mm。其中:泛水高度为250mm; 1、施工准备 1。1 材料准备 1。1.1 产品的单组份经搅拌后,应无结块、呈均匀状态。 1。1。2 出厂时要有产品合格证,使用说明书和试验报告等证件;材料运到施工现场后,必须进行抽样复制,检测合格后方可使用。 1。2 机具准备 1。2。1 清理防水基层的工具:铁锹、锤子、凿子、钢丝刷、油开刀、条扫、吹尘器等。 1。2。2 取料配料工具:台秤、电动搅拌器、搅拌筒、装料小桶等。 1.2。3 涂料涂覆工具:滚刷、刮板、油漆刷等。 1。3 作业条件 1.3。1 从事防水施工的队伍必须有相应等级的资质证书,主要操作人员要有经过专业培训的岗位证书,坚持持证上岗. 1.3。2 基层可用水泥砂浆抹平压光,坚实平整,不空鼓,不起砂,在潮湿或干燥的基面上均可施工。 1。3.3 基层泛水坡度宜在2%以上,不得积水,管子根、阴阳角等部位应抹成圆弧或钝角,阴角直径大于50mm,阳角直径大于10mm。 1。3。4 与基层相连的管件、地漏、排水口等应在防水层施工前安装牢固。预留套管或管道未安装完不得进行防水施工。 1。3。5卫生间等部位光线不足时,应有低压照明和通风设施,施工现场严禁烟火. 2、施工工艺 2。1 工艺流程 清理基层→配制防水涂料→涂底层防水层→细部附加层→涂刷中间防水层→涂刷表面防水层→自检→清扫→第一次试水→饰面施工→第二次试水→质量验收 2.2 清理基层 基层应坚实、平整并干燥,对基层有裂缝以及管根留设的凹槽,应先填嵌密封材料并做附加防水处理,基层表面应无浮灰、油物,施工前应清理、清扫干净。 2。3 涂刷底层防水层 涂布HCA-101专用底胶一遍,用量约0。3Kg/m3。 2。4 涂刷细部加强层 在大面积施工前,对地漏、管根、阴阳角等容易发生渗漏部位,应进行密封或 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份. 2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写. 技术交底记录 表C2—1 编 号 工程名称 北京矿冶研究总院科研楼 交底日期 2014年7月14日 施工单位 江苏省建筑工程集团有限公司 分项工程名称 防水工程 交底提要 丙稀酸脂防水涂料施工技术交底 交底内容: 加强处理:先涂刷2—4遍涂料,做附加防水层(厚度不小于1mm),并在涂膜中间增铺一层胎体增强材料,胎体增强材料采用低碱无纺布,其宽度应不小于300mm,搭接宽度应不小于100mm。 2。5 涂刷防水涂料 按设计要求的涂层厚度分遍涂布,每遍干燥后才可涂后一遍,并不同方向进行(第二遍涂刷方向与第一遍涂刷方向垂直)。 2.6 面层涂布:采用加水稀释的涂料滚涂一遍,以提高表面平整,光洁效果. 2。7 自检、清扫 每间房间按分工由2—3人独立完成,完工后操作者要先行自检,有不合格的部位自行修复,直到合格,并认真打扫干净后,交付专业队和有关人员初验. 2。8 完工后的蓄水试验 在最后一遍防水涂层干固48h后,进行第一次试水,如无门槛或室内外同标高时,先用水泥砂浆或粘土在门口处抹一挡水条,一般高度为50mm左右,然后蓄水,水深20~30mm,时间为24h,无渗漏为合格. 2.9 做完保护层或装修饰面层后,进行第二次试水检验,由工程监理、质检部门最后按100%房间验收。 3、质量要求 3。1 丙稀酸防水涂料,材质必须符合行标JC/T894—2000的要求,并有出厂合格证、使用说明、检测报告和抽样复测合格报告,不得使用过期、受潮等假冒伪劣材料. 3.2 防水基层必须抹平压光,不得有空鼓、起砂、掉皮等缺陷,立墙涂刷防水层的高度应符合设计要求。 3。3 涂膜防水层的厚度应符合设计要求。 4、成品保护 4。1 施工人员应严格保护已做好的涂膜防水层,并及时做好保护层。在保护层以前可将门口封闭,任何人员不得入内,以免践踏损坏防水层. 4。2 地漏和排水口要防止杂物堵塞,确保坡度准确,排水畅通。 4.3 凡用针入法或切块法检测涂膜厚度后要及时用同等涂料修补好,以免留下隐患。 4.4 涂膜施工时,应先作遮盖、包裹工作,不允许污染已做好饰面的墙壁、门窗等。 5、安全环保措施 5.1 在运输、堆放、施工过程中应注意避免扬尘、遗撒、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施。 5。2 施工现场严禁烟火。 5。3 电气装置应符合施工用电安全管理规定。 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份. 2、做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填写.
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
