收藏 分销(赏)

人防大体积地下防水混凝土工程技术交底.doc

上传人:丰**** 文档编号:3989939 上传时间:2024-07-24 格式:DOC 页数:3 大小:36.54KB
下载 相关 举报
人防大体积地下防水混凝土工程技术交底.doc_第1页
第1页 / 共3页
人防大体积地下防水混凝土工程技术交底.doc_第2页
第2页 / 共3页
人防大体积地下防水混凝土工程技术交底.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

1、技术交底记录鲁JJ-005工程名称施工单位交底部位基础底板混凝土工序名称混凝土交底提要:地下防水混凝土工程的相关材料、机具准备、质量要求及施工工艺.交底内容: 地下防水混凝土工程一、工程概况本工程底板砼标号为C40P8,掺加水泥用量8的抗侵蚀防护剂,混凝土坍落度要求:1420(1216 cm);缓凝时间:56小时;本次浇筑混凝土约1600方;设置一台汽车泵,由105楼1A轴向1J轴浇筑。二、施工准备(一)施工机具混凝土汽车泵泵1台、耙子、扫把、白线、铝合金刮杠、剪锹、平锹、插入式振捣器、平板振捣器、配电箱、塔吊、水泵等。(二)技术准备1所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时

2、检修。2在混凝土浇筑期间,要保证水、电、照明不中断。为了防备临时停水停电,事先应在现场准备一定数量的人工搅拌和振捣用工具,以防出现意外施工缝。3根据施工方案准备必要的塑料布、覆盖保温材料及测温用具等。(三)作业条件1各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。2施工人员的通道架设已搭设完毕。3振捣设备调试正常及备有6-8根的震动器,振捣棒。4放料处与浇筑点的联络信号已准备就绪。5劳动力安排已妥当,管理人员分工名单已上报。6检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求。7底板内垃圾清理干

3、净,如铁丝、木屑、铁钉、焊渣等.三、施工工艺1基础底板采用斜面分层的浇筑方法,混凝土浇筑由1A轴向1J轴浇筑。2由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,在施工操作上控制分层浇筑厚度,分层浇筑厚度为50,并通过保温覆盖措施使内外温度控制在25以内.3混凝土坍落度为120160mm,采用的浇筑坡度为1:6。4根据泵送浇筑时自然形成一个坡度的实际情况,在每道浇筑带前后布置二道振捣棒,前道振捣棒布置在底排钢筋处和混凝土坡脚处,确保下部混凝土密实,后道振捣棒布置在混凝土卸料点,解决上部混凝土的捣实。5除了钢筋稠密处采用斜向振捣外,其他部位均采用垂直振捣,振捣点的距离为300400mm,插点距

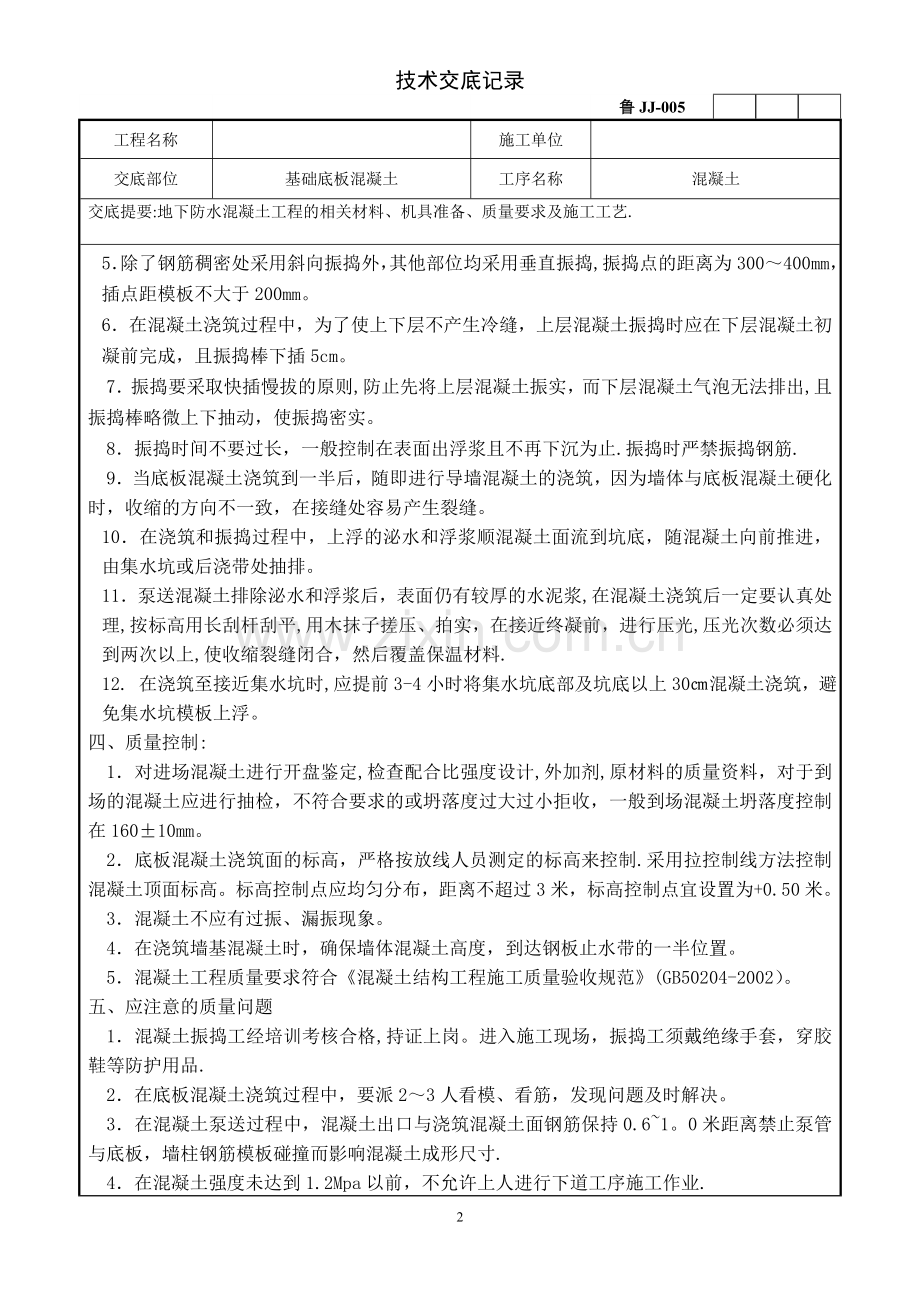

4、模板不大于200mm。6在混凝土浇筑过程中,为了使上下层不产生冷缝,上层混凝土振捣时应在下层混凝土初凝前完成,且振捣棒下插5cm。7振捣要采取快插慢拔的原则,防止先将上层混凝土振实,而下层混凝土气泡无法排出,且振捣棒略微上下抽动,使振捣密实。8振捣时间不要过长,一般控制在表面出浮浆且不再下沉为止.振捣时严禁振捣钢筋.9当底板混凝土浇筑到一半后,随即进行导墙混凝土的浇筑,因为墙体与底板混凝土硬化时,收缩的方向不一致,在接缝处容易产生裂缝。10在浇筑和振捣过程中,上浮的泌水和浮浆顺混凝土面流到坑底,随混凝土向前推进,由集水坑或后浇带处抽排。11泵送混凝土排除泌水和浮浆后,表面仍有较厚的水泥浆,在混

5、凝土浇筑后一定要认真处理,按标高用长刮杆刮平,用木抹子搓压、拍实,在接近终凝前,进行压光,压光次数必须达到两次以上,使收缩裂缝闭合,然后覆盖保温材料.12. 在浇筑至接近集水坑时,应提前3-4小时将集水坑底部及坑底以上30混凝土浇筑,避免集水坑模板上浮。四、质量控制:1对进场混凝土进行开盘鉴定,检查配合比强度设计,外加剂,原材料的质量资料,对于到场的混凝土应进行抽检,不符合要求的或坍落度过大过小拒收,一般到场混凝土坍落度控制在16010mm。2底板混凝土浇筑面的标高,严格按放线人员测定的标高来控制.采用拉控制线方法控制混凝土顶面标高。标高控制点应均匀分布,距离不超过3米,标高控制点宜设置为+0

6、.50米。3混凝土不应有过振、漏振现象。4在浇筑墙基混凝土时,确保墙体混凝土高度,到达钢板止水带的一半位置。5混凝土工程质量要求符合混凝土结构工程施工质量验收规范(GB50204-2002)。五、应注意的质量问题1混凝土振捣工经培训考核合格,持证上岗。进入施工现场,振捣工须戴绝缘手套,穿胶鞋等防护用品.2在底板混凝土浇筑过程中,要派23人看模、看筋,发现问题及时解决。3在混凝土泵送过程中,混凝土出口与浇筑混凝土面钢筋保持0.61。0米距离禁止泵管与底板,墙柱钢筋模板碰撞而影响混凝土成形尺寸.4在混凝土强度未达到1.2Mpa以前,不允许上人进行下道工序施工作业.5在混凝土放料,对每车混凝土供货单

7、上混凝土强度进行复核。 6对所有柱、墙插筋应采取保护措施,以免污染.六、试验及测试1砼搅拌车进入现场后,应按要求测试砼坍落度并且做好记录,要目测砼的质量状况.2按规范规程的要求留足砼强度试块及抗渗试块。同条件试块在现场与底板一起养护。3砼试块留置分别留置:60d标养试块计19组、60d同条件自然养护计2组、14d同条件养护试块计1组.混凝土抗渗试块计4组;七、环境保护及安全注意事项1混凝土振捣采用低频振捣棒,振捣时尽量不碰到钢筋或模板2保证市政交通道路的清洁,减少粉尘污染。3各种机械设备的使用严格按操作规程,现场临时用电必须符合有关要求。 4。 安全其他事项详安全专项交底.补充: 收料员须仔细核对混凝土送货单上混凝土等级,混凝土等级为C40,P8; 项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制3

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
