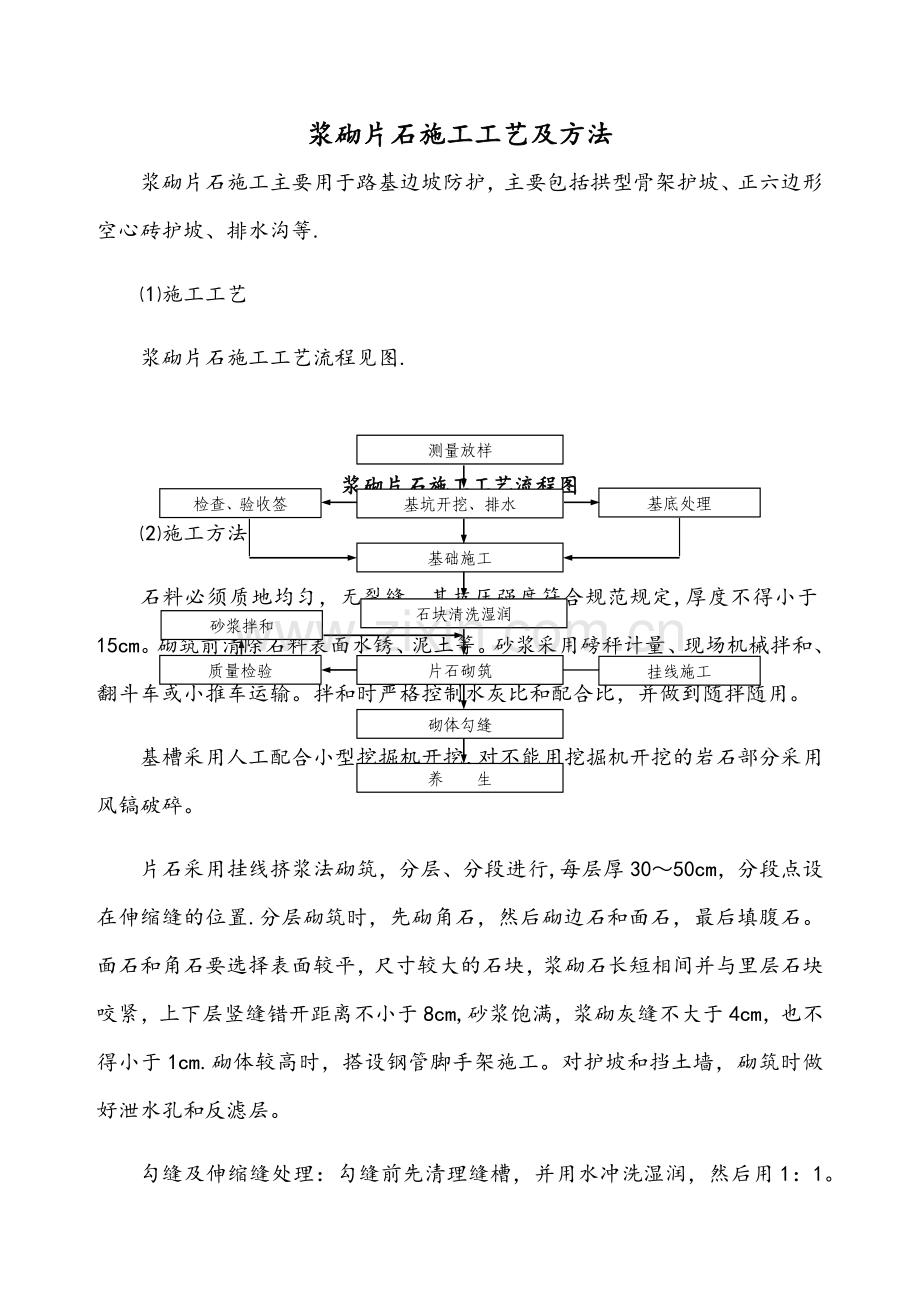

浆砌片石施工工艺及方法浆砌片石施工主要用于路基边坡防护,主要包括拱型骨架护坡、正六边形空心砖护坡、排水沟等.施工工艺浆砌片石施工工艺流程见图.测量放样基坑开挖、排水基础施工石块清洗湿润基底处理检查、验收签证砂浆拌和挂线施工片石砌筑砌体勾缝养 生质量检验浆砌片石施工工艺流程图施工方法石料必须质地均匀,无裂缝,其抗压强度符合规范规定,厚度不得小于15cm。砌筑前清除石料表面水锈、泥土等。砂浆采用磅秤计量、现场机械拌和、翻斗车或小推车运输。拌和时严格控制水灰比和配合比,并做到随拌随用。基槽采用人工配合小型挖掘机开挖,对不能用挖掘机开挖的岩石部分采用风镐破碎。片石采用挂线挤浆法砌筑,分层、分段进行,每层厚3050cm,分段点设在伸缩缝的位置.分层砌筑时,先砌角石,然后砌边石和面石,最后填腹石。面石和角石要选择表面较平,尺寸较大的石块,浆砌石长短相间并与里层石块咬紧,上下层竖缝错开距离不小于8cm,砂浆饱满,浆砌灰缝不大于4cm,也不得小于1cm.砌体较高时,搭设钢管脚手架施工。对护坡和挡土墙,砌筑时做好泄水孔和反滤层。勾缝及伸缩缝处理:勾缝前先清理缝槽,并用水冲洗湿润,然后用1:1。51:2的水泥砂浆进行勾抹.勾缝采用平缝压槽,并注意做到深浅一致。浆砌片石伸缩缝一定要上下断开,不得咬错,缝宽0.02m,缝内填塞沥青木板,深0。2m。
