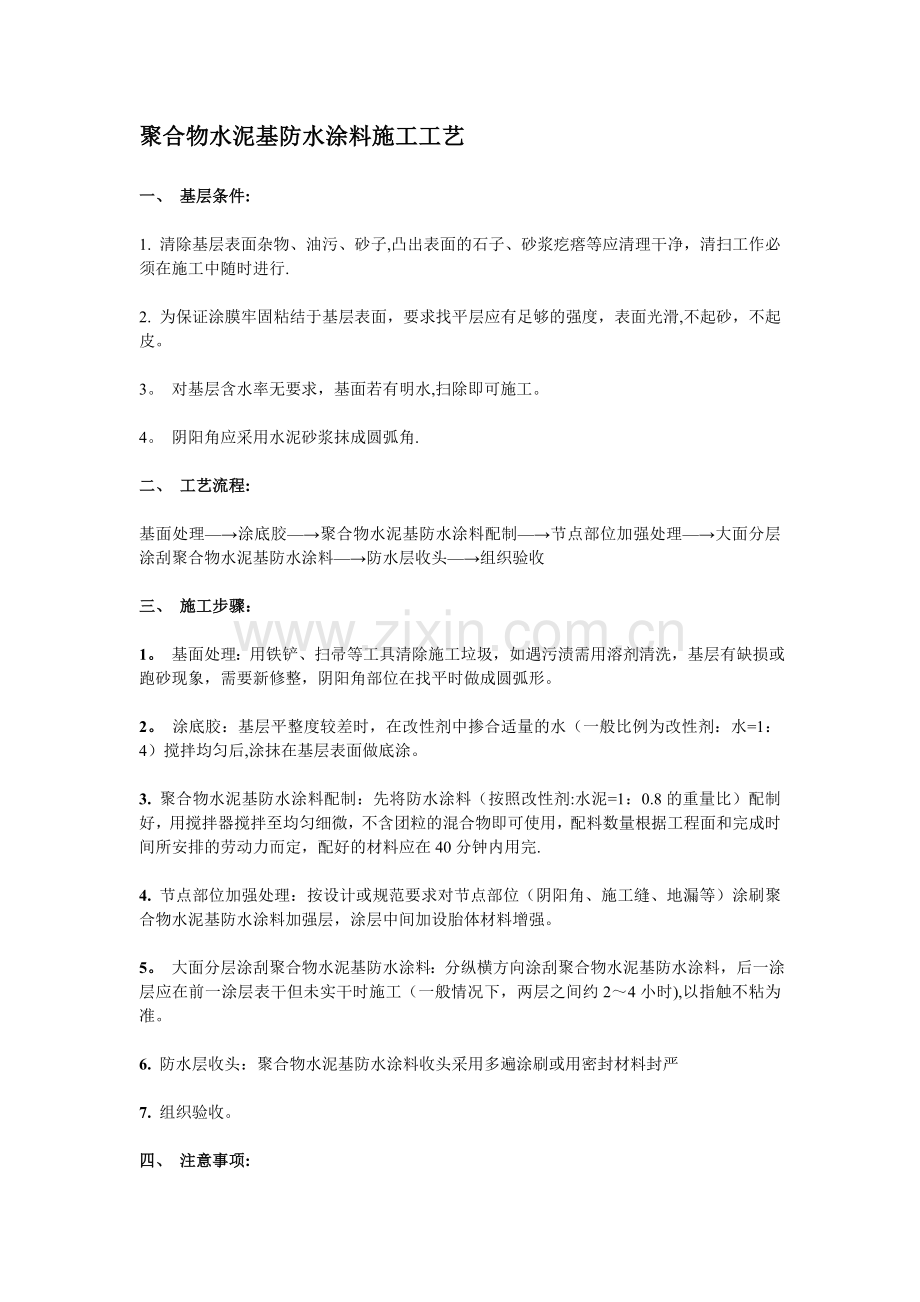

1、聚合物水泥基防水涂料施工工艺 一、 基层条件:1. 清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行.2. 为保证涂膜牢固粘结于基层表面,要求找平层应有足够的强度,表面光滑,不起砂,不起皮。3。 对基层含水率无要求,基面若有明水,扫除即可施工。4。 阴阳角应采用水泥砂浆抹成圆弧角.二、 工艺流程:基面处理涂底胶聚合物水泥基防水涂料配制节点部位加强处理大面分层涂刮聚合物水泥基防水涂料防水层收头组织验收三、 施工步骤:1。 基面处理:用铁铲、扫帚等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需要新修整,阴阳角部位在找平时做成圆弧形。

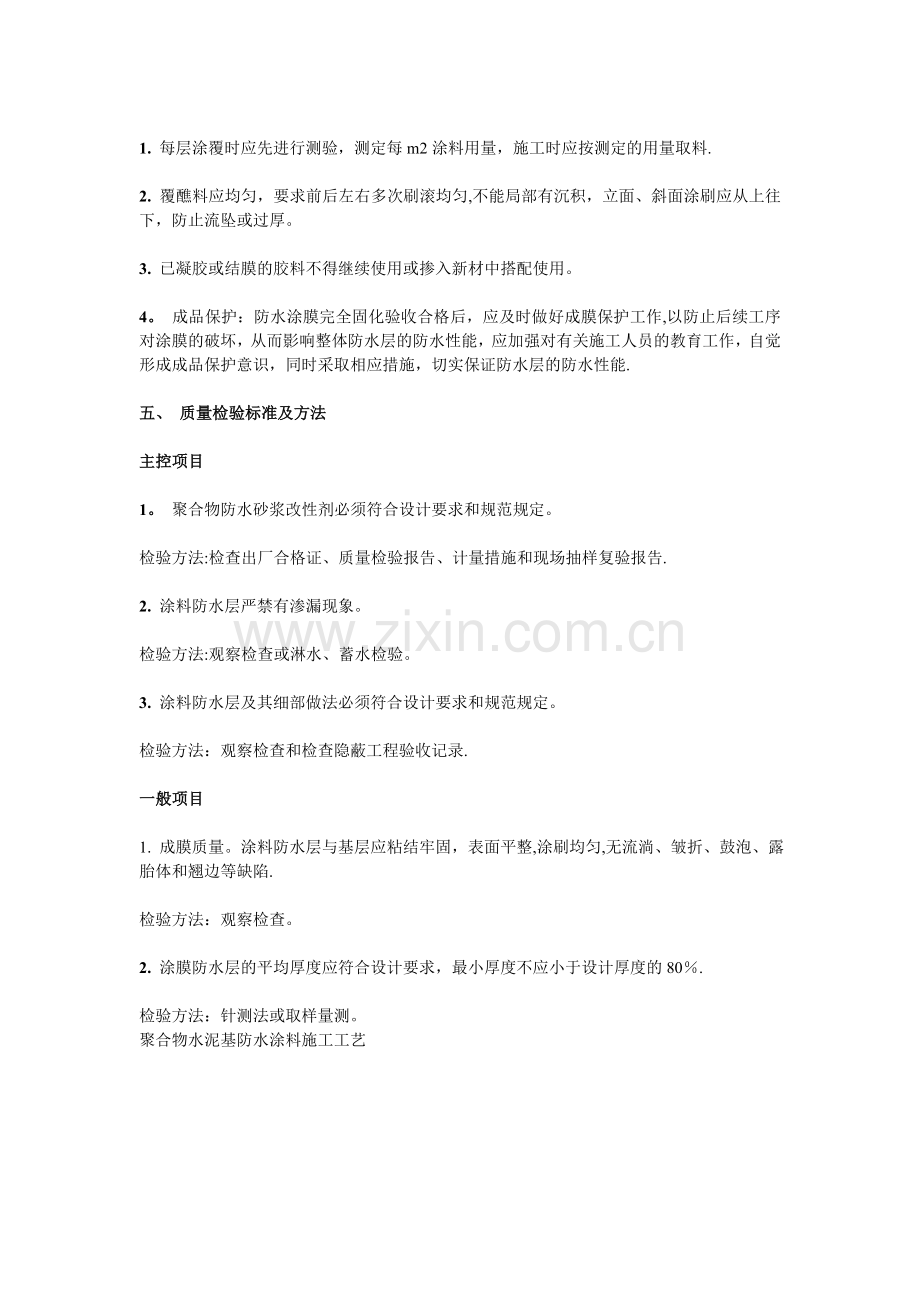

2、2。 涂底胶:基层平整度较差时,在改性剂中掺合适量的水(一般比例为改性剂:水=1:4)搅拌均匀后,涂抹在基层表面做底涂。3. 聚合物水泥基防水涂料配制:先将防水涂料(按照改性剂:水泥=1:0.8的重量比)配制好,用搅拌器搅拌至均匀细微,不含团粒的混合物即可使用,配料数量根据工程面和完成时间所安排的劳动力而定,配好的材料应在40分钟内用完.4. 节点部位加强处理:按设计或规范要求对节点部位(阴阳角、施工缝、地漏等)涂刷聚合物水泥基防水涂料加强层,涂层中间加设胎体材料增强。5。 大面分层涂刮聚合物水泥基防水涂料:分纵横方向涂刮聚合物水泥基防水涂料,后一涂层应在前一涂层表干但未实干时施工(一般情况下

3、,两层之间约24小时),以指触不粘为准。6. 防水层收头:聚合物水泥基防水涂料收头采用多遍涂刷或用密封材料封严7. 组织验收。四、 注意事项:1. 每层涂覆时应先进行测验,测定每m2涂料用量,施工时应按测定的用量取料.2. 覆醮料应均匀,要求前后左右多次刷滚均匀,不能局部有沉积,立面、斜面涂刷应从上往下,防止流坠或过厚。3. 已凝胶或结膜的胶料不得继续使用或掺入新材中搭配使用。4。 成品保护:防水涂膜完全固化验收合格后,应及时做好成膜保护工作,以防止后续工序对涂膜的破坏,从而影响整体防水层的防水性能,应加强对有关施工人员的教育工作,自觉形成成品保护意识,同时采取相应措施,切实保证防水层的防水性能.五、 质量检验标准及方法主控项目1。 聚合物防水砂浆改性剂必须符合设计要求和规范规定。检验方法:检查出厂合格证、质量检验报告、计量措施和现场抽样复验报告.2. 涂料防水层严禁有渗漏现象。检验方法:观察检查或淋水、蓄水检验。3. 涂料防水层及其细部做法必须符合设计要求和规范规定。检验方法:观察检查和检查隐蔽工程验收记录.一般项目1. 成膜质量。涂料防水层与基层应粘结牢固,表面平整,涂刷均匀,无流淌、皱折、鼓泡、露胎体和翘边等缺陷.检验方法:观察检查。2. 涂膜防水层的平均厚度应符合设计要求,最小厚度不应小于设计厚度的80.检验方法:针测法或取样量测。聚合物水泥基防水涂料施工工艺
