收藏 分销(赏)

烟囱爆破方案.doc

上传人:丰**** 文档编号:3979548 上传时间:2024-07-24 格式:DOC 页数:19 大小:93.54KB
下载 相关 举报
烟囱爆破方案.doc_第1页
第1页 / 共19页
烟囱爆破方案.doc_第2页
第2页 / 共19页
烟囱爆破方案.doc_第3页
第3页 / 共19页
烟囱爆破方案.doc_第4页
第4页 / 共19页
烟囱爆破方案.doc_第5页
第5页 / 共19页
点击查看更多>>
资源描述

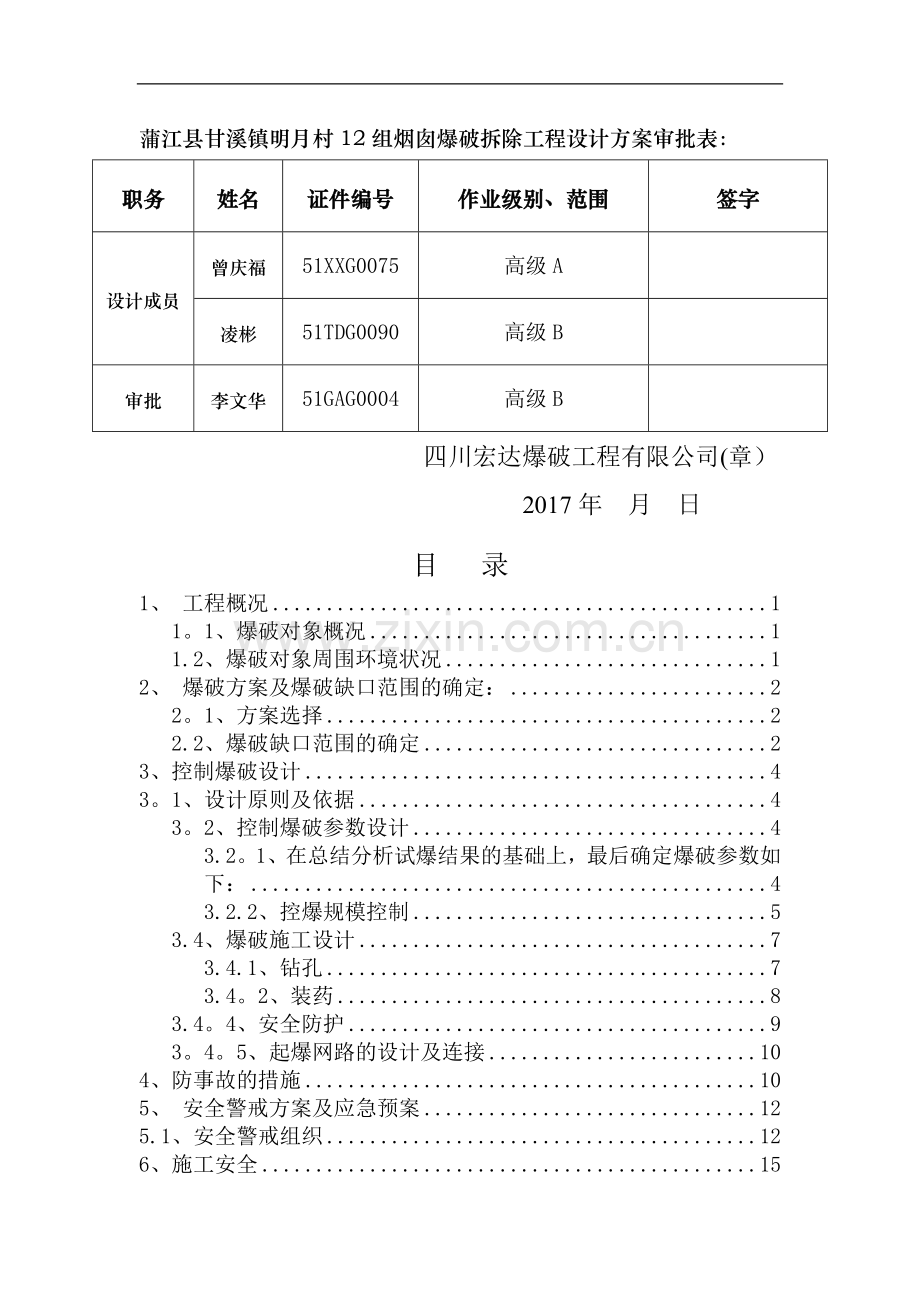

1、 蒲江县甘溪镇明月村12组烟囱爆破拆除技术方案四川宏达爆破工程有限公司二零一七年三月一日16蒲江县甘溪镇明月村12组烟囱爆破拆除工程设计方案审批表:职务姓名证件编号作业级别、范围签字设计成员曾庆福51XXG0075高级A凌彬51TDG0090高级B审批李文华51GAG0004高级B 四川宏达爆破工程有限公司(章) 2017年 月 日目 录1、 工程概况11。1、爆破对象概况11.2、爆破对象周围环境状况12、 爆破方案及爆破缺口范围的确定:22。1、方案选择22.2、爆破缺口范围的确定23、控制爆破设计43。1、设计原则及依据43。2、控制爆破参数设计43.2。1、在总结分析试爆结果的基础上,

2、最后确定爆破参数如下:43.2.2、控爆规模控制53.4、爆破施工设计73.4.1、钻孔73.4。2、装药83.4。4、安全防护93。4。5、起爆网路的设计及连接104、防事故的措施105、 安全警戒方案及应急预案125.1、安全警戒组织126、施工安全157、火工品及安全措施168、技术要求179、施工进度安排表1810、现场图片19蒲江县甘溪镇明月村12组烟囱爆破拆除技术方案1、 工程概况 原机砖厂1996年修建的一座砖烟囱,砖厂搬迁后烟囱遗留下来保留至今,经过地震、风吹日晒后,烟囱顶部已产生裂纹,并逐渐扩大.为了保障当地村民的人身安全,消除安全隐患,政府要求爆破拆除该砖烟囱.1.1、爆破

3、对象概况 该烟囱为砖混结构,烟囱底部内直径2。45米,外直径3.85m,高约45米,壁厚约0.70米,烟囱体顶部系多出裂缝裂纹,顶部端头有两根避雷针,有一钢丝绳接地连接烟囱顶部。1.2、爆破对象周围环境状况 该烟囱为砖混结构,经现场查勘环境较为复杂,烟囱北侧有三处民房,最近的距烟囱61m,民房紧邻乡村道路(水泥路)距烟囱55m;南侧有一处民房距烟囱约40m;东北方向有一处民房和水塔,距烟囱约55m;西侧194m处有民房,其中间地段均为茶地;烟囱西侧5m处上方有一组民用电线220v和小路。综上所述,烟囱的倒塌方向定为正西方向.(烟囱环境平面示意图如下图所示)2、 爆破方案及爆破缺口范围的确定:2

4、。1、方案选择 该烟囱为砖结构,上窄下宽,底部直径较小,烟囱高度不高,爆破难度相对较小,因此爆破方案采用2.5m的炸高(烟囱加厚平台上方钻孔施工),定向窗口两侧对称50cm50cm,便足以获得较大的触地冲能以及方向的准确,使烟囱触地时充分解体.具体采用“一次定向的爆破方案”,烟囱沿着正西方向倒塌.定向窗在爆破前人工成型,爆破缺口圆心角取210,爆破缺口占烟囱的周长的1/22/3。爆破前,需拆除西侧临近的民用电线220V.2.2、爆破缺口范围的确定本次烟囱控制爆破拟采用定向倒塌爆破,缺口大小是烟囱能否按设计方向倒塌的关键,若爆破缺口过小,倾倒力矩将会小于结构的极限弯矩,会出现爆而不倒的现象;爆破

5、缺口过大,易造成倒塌偏离设计方向及后座等不受控的后果.经过多次计算和论证,取爆破缺口圆角210,烟囱底部周长为12。1米,爆破缺口处的周长为7.1米,保留部分长5。0米,炸高取2.5米。3、控制爆破设计3.1、设计原则及依据(1)、民用爆炸物品安全管理条例;(2)、中华人民共和国国家标准爆破安全规程(GB6722-2014);(3)、 国家及行业颁布的设计规范、技术标准;(4)、实测图纸、现场勘察、测量资料,周围环境条件;(5)、本公司同类工程的设计与施工经验。(6)、充分响应城市大规模建筑安全爆破撤除的要求;(7)、人员、机械设备、材料的投入充足、合理、先进;(8)、设计及施工方案满足科学性

6、、针对性、完善性及可操作性要求。3.2、控制爆破参数设计3.2.1、在总结分析试爆结果的基础上,最后确定爆破参数如下:烟囱爆破部位、材质完好、整体性较强,烟囱爆破参数如下:钻孔孔径:42mm(1) 筒壁厚度:=70cm(2) 筒体外径:D=3。85m(3) 最小抵抗线:w=28cm(4) 炮孔深度:L=42cm(5) 炮孔间距: a=45cm(6) 炮孔排距: b=40cm(7) 炸药单耗:q=0.9kg/m3(8) 单孔装药量:Q单=abq=0.450。400.70。9=112g. 实际装药量取120g,共计钻孔量约为90个,共计用药量为10。8kg.具体参数可根据烟囱的具体状况进行适当调整

7、。合计火工品计划用量:雷管约200发,炸药约12kg. 3。2。2、控爆规模控制(1)、爆破地震波控制采用公式:V=K(Q1/3/R)式中:Q单响药包重量:kg R-控制点距爆源中心的距离:m K、m、与爆破点地质性质有关系数 V控制点的地质振动速度;(2)、安全判据根据爆破振动安全允许标准设计:V2。5cm/s.表一 爆破振动安全允许标准序号保护对象类别安全允许振速/(cm/S)10Hz1050 Hz50100 Hz1一般砖房,非抗振的大型砌块建(构)筑物2.02。52.32。82。73。02钢筋混凝土结构房屋3。04。03。54。54。25.0注:浅孔爆破时,频率范围的参考值为40 Hz1

8、00 HzK、与爆破点至计算保护对象间的地形、地质条件有关的系数和衰减指数,按下表选取:表二 系数和衰减指数的选择标准岩 性Ka坚硬岩石501501。31.5中硬岩石1502501.51。8软 岩 石2503501。82。0注:群药包爆破,各药包至保护目标的距离平均值超过平均距离的10时,用等效距离Re和等效药量Qe分别代替R值和Q值。Re和Qe的计算采用加权平均值法。安全振动速度下的最大一段齐爆药量计算,最大允许振动速度的确定:按V=2。5cm/S计算:表三 最大单段炸药量距离R(m)2030506080Q(kg)V=2.04。0314。068。8116300。5 (3)、爆破个别飞散物爆破

9、个别飞散物的安全距离标准:以确保不伤及周围建(构)筑物为标准。故设计值为:最大距离S3.0m,能满足周围安全爆破个别飞散物距离要求。(4)、 爆破冲击波超压安全标准以周围建(构)筑物的玻璃和人员的安全标准:0。02105Pa.在城市控制爆破中,因总炸药量较小,又分为若干个段别起爆,按GB67222003,一般无需进行爆破冲击波超压的验算和校核.(5)、 爆破噪音在城市爆破中,一般不考虑此因素(据以往经验判断,在距离控爆点30m处时,爆破噪声值约为:8090db.(6)、爆后烟尘控制为解决爆后烟尘,按成都市当前规定:爆后及时采用消防车喷洒水方式降尘。(7)、根据经验公式V=KK(Q1/3 /R

10、) (1)式中:R-爆源距建筑物的距离,单位:m;Q炸药量,齐发爆破为总药量,延时爆破为最大一段药量,单位:kg;V保护对象所在地质点振动安全允许速度,单位:cm/s。K、与爆破点至计算保护对象间的地形、地质条件有关的系数和衰减指数,按表三选取.最大允许振动速度的确定:按GB6722-2014(表4)参数:一般混凝土房屋V=5。0cm/S.本次爆破最大单响药量10。8kg,R=18,K取150,K取0.5,a取1。8,经计算V=2。36cm/s.根据计算的结果,实际爆破速度远小于5。0/s,本次爆破震动对周围的建筑是安全的。3.4、爆破施工设计3。4.1、钻孔钻孔采用手风钻,具体钻孔参数见下图

11、: 钻孔时,钻机应端平,钻杆中心线应与支柱端面垂直; 钻孔的中心线应与支柱的中心线重合,误差不得超过1cm; 钻孔深度为支柱厚度的70,深度误差不得超过2cm; 孔内的灰渣清理干净,以方便装药; 底部第一个孔距地面约3cm;3.4.2、装药装药时,每个药包应按照设计参数的数据装,并将不同重量的药包、雷管段别、药包个数分类编组放置,以防装错。在药包中插入雷管时,应将雷管端部的聚能穴插入药包长度的2/3处;在将药包捣入炮孔时,应采用木质或竹质炮棍,严禁采用金属炮棍装药及堵塞。装药采取分段装药结构,如下图所示:3。4.3、炮孔填塞:(1) 所有炮孔,均用炮泥填塞,炮泥用半干的黄泥巴制作。(2) 每截

12、炮泥的长度,不得超过15cm炮泥填入后,用木质或竹质炮杆将炮泥塞紧,绝对禁止使用金属杆作炮杆。(3) 前截炮泥塞紧后,才能填入第二截炮泥,并同样塞紧。(4) 所有炮孔内,需用炮泥全部填满,不留空隙.(5) 填塞炮孔,需将雷管脚线拉直,并轻紧拉住,防止雷管脚线在孔内打折、弯曲、折断。(6) 填塞完毕后,将雷管脚线置于炮孔边,以备连接起爆网路。起爆网路及起爆点。3。4.4、安全防护装药和堵塞炮孔时,要特别注意保护雷管脚线孔口堵塞物用滋润的黄泥填塞密实,为了更有效防护和控制飞石产生的危害,本次爆破全部采用4层麻袋和6层草袋防护,用8号铁丝将其固定在需防护的爆破柱上。进行施工作业时,禁止闲杂人员进入施

13、工现场.3.4。5、起爆网路的设计及连接根据定向倒塌方向要求,起爆点选在爆破缺口中心,采用电雷管一次性起爆。4、防事故的措施表4 预防事故的措施现 象可能原因预防措施预备措施网络问题电爆网路不通起爆线老化、破损新购大截面起爆线,并在使用前进行检查、测量更换备用起爆线起爆线受损断裂起爆线在最后进行联接、检查,其后人员不再进入现场起爆线接头脱开按电工操作规程进行连接电线接头、在接头处打结,以防接头被拉断重新连接电路接头导线断裂防止导线受拉、被踩连接导线网路电阻值过大起爆线截面过小、接头松动使用大截面起爆线,按电工规程连接接头更换备用起爆线、重新绝缘接头起爆线破皮、接头点接地漏电使用新的起爆线、接头

14、处绝缘换用高能起爆器电爆网路不响起爆器起爆能力不足使用高能起爆器更换电池起爆电池电量不足使用新的高能电池更换雷管雷管问题部分雷管拒爆雷管失效选购新出厂的、在保质期内的雷管检查出原因后排除,重新确认警戒线,重新起爆雷管性能不稳定、质量不可靠电雷管在使用前进行检测,非电雷管在使用前进行试爆.选购国家质检合格厂家的产品部分网路受损、 中断在起爆前进行认真检查,交叉复查,使用双回路起爆网路炸药问题部分炸药拒爆炸药失效选购新出厂的、在保质期内的炸药更换炸药炸药爆力不足炸药部分失效选购新出厂的、在保质期内的炸药更换炸药用药量偏小认真分析建筑结构强度、正确计算炸药量,提前进行试炮重新补装炸药倒塌效果起爆后建

15、筑物未倒或倒塌效果不理想对建筑物结构分析、判断不准,设计文件有缺陷专业人员设计、专业人员审查、复核,根据现场情况调整、修改方案,对方案进行反复论证等一般均可避免此现象。若有,则用液压破碎锤进行处理拆除,或进行二次爆破。操作过程有误差专业工人操用,专业技术人员现场指导、监督、检查倒塌前方有物支撑分二次爆破、清理可能的支撑物,提高爆破缺口高度部分炸药未爆同“部分炸药、雷管拒爆同“炸药、雷管拒爆”飞石危害伤人爆破冲孔、产生飞石炮孔回填严实,加强被爆体的防护,合理确定炸药消耗量提前作好与120救护的联系准备工作,120作好抢救准备工作触地碎渣反弹场地上铺垫柔性材料缓冲断裂钢筋反弹扩大警戒范围清场不彻底

16、,警戒不严密多次清场,严密警戒,扩大警戒距离伤及设备设施倒塌方向不准确开设爆破缺口,准确定向相关部门技术人员、抢险作业人员待命,作好关停设备及抢险工作的准备倒塌堆渣距离过大增加爆破的层数及炸高,充分解体对周围设施了解不彻底与业主方技术人员共同踏勘,由业主方相关部门人员提供书面保护设施清单及保护要求震动危害伤及设备仪器设施、仪器的抗震性能不详请精密仪器、设备的产权单位负责人员提供仪器、设备的抗震性能参数,重新复核、调整控爆参数维修冲击波损坏玻璃空气冲击波过大在近距离的玻璃上挂草袋吸震维修5、 安全警戒方案及应急预案5。1、安全警戒组织在爆破前召开的协调会上确定爆破工程临时指挥部人员组成名单;爆破

17、工程临时指挥部设总指挥1人,副总指挥4人,下设爆破组、安全警戒组、清场组、应急抢险组等组;(警戒点及指挥部成员在协调会上最后确定)总指挥1名:职责:全面负责组织指挥。向各组下达任务;检查各组人员到位情况;按起爆程序发出警报、起爆口令;副总指挥3名:-公安局1人: 职责:负责安全警戒组,按警戒点布置警戒,封乡村道路进出口交通,组织人员和居民撤离;-村社区1人:职责:负责清场组、抢险组,组织村社区内人员及车辆撤离;爆破公司1人: (宏达爆破公司现场负责人)职责:负责爆破组的工作、检查安全防护,按爆破程序布置工作、最后检查起爆网络;爆破组4人爆破负责人:王怀清安全员:王光安 彭军 陈贵川 许小兵 汪

18、圣洁爆破员: 吴进川 曹能久 职责:负责爆破施工、火工品购买保管、装药连线、起爆;警戒组8-10人(根据现场需要增减)警戒组负责人:(爆破公司、公安部门、村社区):警戒员79人: 公安部门的警戒人数由公安部门决定;职责:负责警戒区内人员、车辆撤离;负责警戒员按时到达警戒位置,预备警报后不准人员、车辆进入警戒区。确保爆破时警戒区内无人员、车辆;清场组2人清场组负责人:(当地政府、村社区)职责:负责村社区内人员及车辆于爆前30分撤离完毕;抢险组46人抢险组负责人: (爆破公司、村社区、消防组、医疗组)抢险组成员: (爆破公司、村社区)职责:负责水、电管线抢修、人员抢救、救护车辆、洒水降尘;5。2安

19、全警戒范围: 烟囱根部处半径200米,倒塌中心线两侧各200米; 安全警戒图注:一号警戒:汪圣洁 二号警戒:王光安 三号警戒:陈贵川 四号警戒:彭军 五号警戒:许小兵5。3联系方式:公安、爆破公司等各系统的对讲机;5。4、起爆程序1、爆前一小时起爆网络检查验收完毕; 2、爆前30分钟派出警戒人员,警戒区内的人员、车辆撤离完毕;3、爆前20分钟检查各警戒点人员、抢险救护人员到位情况,并向总指挥报告 4、根据总指挥口令爆前10分钟拉响预备警报(警车或手持式警报器),开始封乡村进出路口交通; 5、爆前3分钟总指挥最后听取各警戒点汇报,确认爆前各项工作符合要求后,由总指挥下达同意起爆口令;同时发出起爆

20、警报;起爆器与导爆管连接,起爆员根据总指挥的口令,倒计时起爆; 6、爆后各警戒点及时向总指挥报告安全情况,无险情或不影响交通时及时恢复交通,若出现供电线路等损坏、人员受伤等异常情况,均按预定的应急方案执行; 7、待爆破员检查爆破现场确认安全后,向总指挥报告,并根据总指挥的口令拉响解除警报.警戒人员撤退,施工人员方可进入施工现场。5.5、警戒、抢险人员须知 时整准时起爆。指挥部成员 时 分到指挥部向总指挥报到。指挥部设在 楼房前起爆点附近。 1、爆破清场组 时 分到位, 时 分厂区警戒范围内的人员、车辆撤离完毕;2、 时 分:警戒范围内的人员、车辆撤离完毕;各警戒点向总指挥报告警戒情况; 3、

21、时 分,起爆警报,起爆器与起爆网络连接;4、 时整,倒计时起爆;5、爆后3分钟,各警戒点及抢修组负责人向总指挥报告安全情况。若不影响交通及时恢复交通;6、待爆破员检查现场确认安全后,向总指挥报告,发出解除警报,警戒人员撤离,施工人员方可进入现场。5。6、应急措施1、各应急抢险组:抢险组由应急负责人全面负责指挥;2、水、电、通讯设施抢险 A、爆破时请供电局、电话局派出值班人员于爆前30分钟到现场值班,并向应急负责人报到,抢修人员、车辆在各单位待命; B、村社区外的电线不停电,村社内施工用电用水停电、停水,村社外通讯线路爆后经供电、通讯部门值班人员检查若有损坏及时抡修,若无损坏及时恢复供电; 3、

22、爆后村社区外道路上若有渣块、灰尘由村社后勤负责人组织人工实施清理,并及时向总负责人报告进展情况;4、人员抢救医治 A、由应急组负责人事先联系抢救医疗点,甲方安排车辆、行车路线等组织抢救事宜; B、人员抢救医治点为最近的医院门诊部;救护车在医院待命。6、施工安全 (1) 参加本次控爆施工的专业技术人员,须持证中华人民共和国爆破技术人员安全作业证上岗,且作业证的等级及作业范围与本次控爆的性质及级别相符。(2) 参加本次控爆施工任务的操作人员,须参加过爆破安全岗位培训,并持爆破员证、安全员证、保管员证、押运员证上岗.(3) 参加本次控爆施工作业的辅助人员,在进场参加前进行安全教育和安全培训。(4)

23、所有参与施工作业人员,均需听从安全人员、技术人员、业主方、公安人员的指挥,服从安全生产要求,严禁违章、违规作业.(5) 所有参加施工作业的人员,一律佩带安全帽,空中作业人员根据实际情况佩带安全带.(6) 整个施工作业期间,所有作业人员一律不得饮酒。(7) 在同一垂直作业立面内,不得有上、下同时作业,以免落物伤人。(8) 所有施工机械的操作手,必须是具有丰富经验的专业机手,严防非专业人员动用机械,以避免发生机械故障及机械伤人事故。(9) 机械作业时,配备专职指挥人员,对机械手进行指挥,并用无线对讲机与机手保持联络。(10) 在作业场地周围,根据现场情况设置围栏或隔离网,并上悬挂醒目提示及警示标志

24、。指派专职巡视人员在围栏周边巡视看守,劝阻无关人员接近施工场地,以防落物等伤及他人。7、火工品及安全措施(1) 火工品的运输、保管,由公安机关批准的民爆公司专职押运人员、保管人员进行,火工品的使用均按公安部门的专项要求进行,由专业人员持证负责,火工品的领用及退库均实行登记及签字手续,火工品的数量每日检查并核实,发现短缺时,必须立即清查;(2) 当实施控爆前需开始装药时,从公司大邑库房运输到使用地点。(3) 火工品的存放,按公安部门的要求,在安全地点进行临时存放,一旦使用完毕,立即送交当地公安部门指定的专用仓库存放.(4) 当火工品进入工点起至爆破结束止,爆区范围内严禁吸烟和明火;(5) 炮孔认

25、真回填堵塞,防止冲孔及飞石;在装药部位用加厚加强方式进行近体防护,在有可能伤及的重要建(构)筑物及设备处用脚手架、竹夹板等进行特别防护,确保控爆作业时不伤及周围的任何建(构)筑物和设备。(6) 装药、联网结束后,剩余的火工品及时收检,指定专人保管,以防流失.并及时通知当地公安部门指定的火工品保管人员,将剩余火工品运至专业仓库存放。(7) 在大雾、雷雨天气,不得起爆。若条件允许,尽量不在夜间起爆;(8) 布孔、验孔、装药、堵塞、联网、警戒等工作均需由两名专业人员交叉检查、复核及确认,并将有关技术参数记录在案,严格按审定的技术方案及规程作业。 (9)重点保护方向上,若有门、窗等空腔,也需用草袋进行

26、全断面遮挡。(10)防护、堵塞、联网工作需至少由两名专业技术人员交叉重复检查;(11)施爆时,切实做好警戒工作,警戒线内的人员需全部撤离,在各路口等地做好安全警戒工作.(12)其余未尽事项,均按GB67222014的规定及业主方安全保卫制度执行。8、技术要求(1) 最终施工方案应有相应资证的技术人员及工程人员,经讨论、论证后确定,在工程实施中,根据具体情况作出相应的修改,修改后的方案须经技术人员审批。(2) 最终实施方案需经业主单位和建设单位、当地公安机关的主管人员审查、批准后方可实施。(3) 未尽事宜,均按GB67222014执行.(4) 方案设计人员必须亲临现场进行驻场指导、督查方案的实施;(5) 现场至少有一名技术人员或工程负责人员驻场指挥、组织、检查施工过程,确保设计文件的实施。(6)爆破前必须严格检查预拆除的定向窗,接地的钢丝绳必须割断。9、施工进度安排表序号工 序 名 称工 期 安 排0。511。522。531防护措施2预拆作作业3钻孔工程4装药及填塞作业5起爆网路敷设6安全警戒、撤离、起爆7安全检查10、现场图片烟囱北侧民房烟囱西侧上方民用电线220V烟囱西侧倒塌方向环境烟囱南侧民房21

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
