收藏 分销(赏)

番禺钟村污水处理厂竣工验收总结报告.doc

上传人:天**** 文档编号:3978808 上传时间:2024-07-24 格式:DOC 页数:11 大小:83.04KB 下载积分:8 金币
下载 相关 举报
番禺钟村污水处理厂竣工验收总结报告.doc_第1页
第1页 / 共11页
番禺钟村污水处理厂竣工验收总结报告.doc_第2页
第2页 / 共11页


点击查看更多>>
资源描述

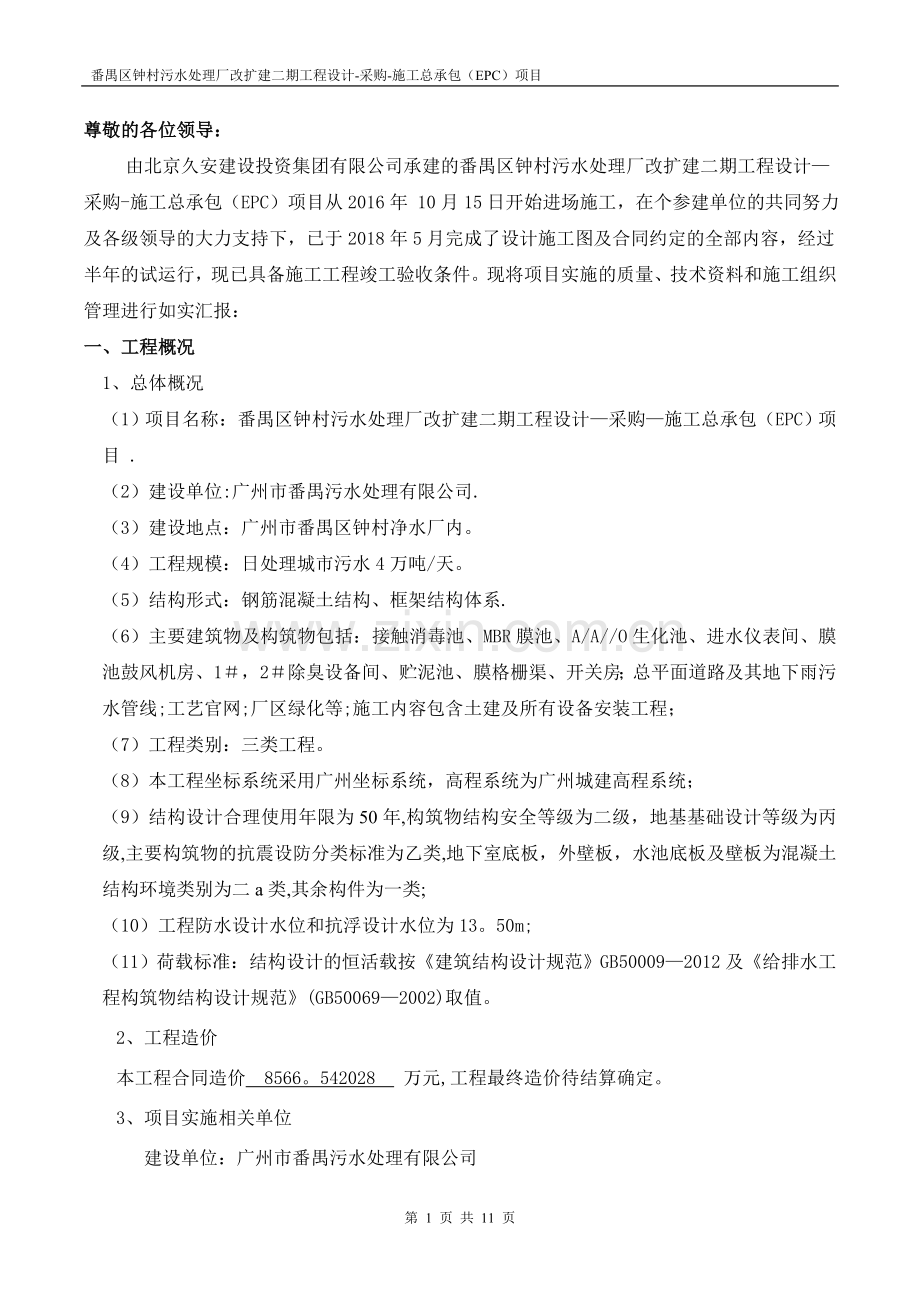

番禺区钟村污水处理厂改扩建二期工程设计--采购--施工(EPC)项目 番禺区钟村污水处理厂改扩建二期工程 设计-采购-施工总承包(EPC)项目 工 程 竣 工 验 收 总 结 报 告 建设单位:广州市番禺污水处理有限公司 施工单位:北京久安建设投资集团有限公司 编制日期: 二0一八年七月十日 尊敬的各位领导: 由北京久安建设投资集团有限公司承建的番禺区钟村污水处理厂改扩建二期工程设计—采购-施工总承包(EPC)项目从2016年 10月15日开始进场施工,在个参建单位的共同努力及各级领导的大力支持下,已于2018年5月完成了设计施工图及合同约定的全部内容,经过半年的试运行,现已具备施工工程竣工验收条件。现将项目实施的质量、技术资料和施工组织管理进行如实汇报: 一、 工程概况 1、 总体概况 (1) 项目名称:番禺区钟村污水处理厂改扩建二期工程设计—采购—施工总承包(EPC)项目 . (2) 建设单位:广州市番禺污水处理有限公司. (3) 建设地点:广州市番禺区钟村净水厂内。 (4) 工程规模:日处理城市污水4万吨/天。 (5) 结构形式:钢筋混凝土结构、框架结构体系. (6) 主要建筑物及构筑物包括:接触消毒池、MBR膜池、A/A//O生化池、进水仪表间、膜池鼓风机房、1#,2#除臭设备间、贮泥池、膜格栅渠、开关房;总平面道路及其地下雨污水管线;工艺官网;厂区绿化等;施工内容包含土建及所有设备安装工程; (7) 工程类别:三类工程。 (8) 本工程坐标系统采用广州坐标系统,高程系统为广州城建高程系统; (9) 结构设计合理使用年限为50年,构筑物结构安全等级为二级,地基基础设计等级为丙级,主要构筑物的抗震设防分类标准为乙类,地下室底板,外壁板,水池底板及壁板为混凝土结构环境类别为二a类,其余构件为一类; (10) 工程防水设计水位和抗浮设计水位为13。50m; (11) 荷载标准:结构设计的恒活载按《建筑结构设计规范》GB50009—2012及《给排水工程构筑物结构设计规范》(GB50069—2002)取值。 2、工程造价 本工程合同造价 8566。542028 万元,工程最终造价待结算确定。 3、项目实施相关单位 建设单位:广州市番禺污水处理有限公司 监理单位:广州珠江工程建设监理有限公司 设计单位:广州市市政工程设计研究总院 勘察单位:广州番禺南粤勘察设计有限公司 质监单位:广州市水务工程质量安全监督站 施工单位:北京久安建设投资集团有限公司 4、主要阶段性时间表 开工时间:2016年 10 月 15 日 结构开工时间:2017年 3 月 27 日 主体项目完成时间: 2017年 10 月 20 日 整体工程完工时间:2018年 3 月 27 日 二、各分项划分及完成情况 1、分项划分 土建工程部分工程包括:地基及基础工程、主体工程、装饰装修工程、功能性检测(厂区道路)分部工程。其中厂区道路分为路基分部、基层分部、面层分部及人行道分部。 安装工程部分工程包括:设备安装、电器装置工程、工艺管线工程、室内外给排水管道及工艺管道、厂区附属工程(厂区路灯、围墙)等. 2、完成的主要工程内容 按工程特点,本工程按子单位工程验收分为A/A/O生化池;MBR膜池;接触消毒池;贮泥池、膜格栅间、生物除臭间、鼓风机房、进水仪表间;道路工程;排水工程;附属工程。 我公司已完成设计施工图以及发承人签订的合同约定的所有设计施工内容,各单位工程已经组织了验收。 主要购建筑物一览表(含安装部分) 序号 子单位工程 名称 结构形式 结构尺寸 主要设备 备注 1 A/A/O生化池 钢筋混凝土结构 37。3×61。2×地上3。1,地下5。6m  膜~好/厌/缺回流泵; 潜水推流器; 闸门; 手动蝶阀; 空气流量计  1座 2 MBR膜池 钢筋混凝土结构,部分框架结构 33。1×34。45×地上12m,地下2.5m  膜组器; 手电动调节阀门; 电动单梁起重机; 产水泵; CIP泵; 液环真空泵; PAC加药计量泵  1座 3 接触消毒池 下部钢筋砼水池,部分框架结构 42。8×26.0×地上1m,地下3。7m   次氯酸钠加药泵; 次氯酸钠卸酸泵; 出水潜水泵; 中水泵; 巴氏计量槽; 增压稳压设备;  1座 4 贮泥池 钢筋混凝土结构 10。9×6.6×地上3m,地下2m ;  潜水搅拌器; 手动闸阀; 超声波液位计;  1座 膜格栅间 钢筋混凝土结构 24.4×15。5×地下2。5m  ;  膜格栅; 中压冲洗系统; 高排水螺旋压榨机; 叠梁闸;  1座 1#、2#生物除臭 钢筋混凝土结构 20。5×9.0×地上4m, 15。85×7.80×地上4m;  生物滤池; 预洗池; 高心风机; 循环水泵;  2座 膜池鼓风机房 框架结构 12。0×10。0×地上8m; 磁悬浮风机; 进风过滤器; 电动单梁悬挂起重机; 轴流风机  1座 进水仪表间 开关房 框架结构  6×4×地上3m; 6×4×地上3m  磷酸铵盐干粉灭火器; 地漏; 排气扇; 水龙头;  1座 5 道路工程 素砼 B=2/4/6m 6 排水工程 II级钢筋砼管 7 附属工程 围墙、厂区照明灯   合计          3、工程质量完成情况 施工过程中严格进行质量控制,未出现质量事故,各分部分项工程的各项质量检验指标均为合格。 4、合同及变更执行情况 我公司严格合同履约,工程过程中未发生违反合同的行为。严格执行设计变更和技术核定单的内容. 三、项目施工的组织管理及技术措施 1、组织管理 番禺区钟村污水处理厂改扩建二期工程设计—采购—施工(EPC)项目工程是番禺区政府重点工程,我司承建该二期改扩建工程,承建的工程按 1 个单位工程7个子单位工程组织施工及验收. 施工过程中,项目经理部建立健全的管理班子,项目经理部的主要人员如下: 项目经理:彭建云 技术负责人:郭利颖 施工员:张文举、王兵、王超 质检员:管忠法 安全员:杨中桂 施工过程中,项目经理制定了岗位责任制,明确各岗位职责,落实到人,发挥了设备精良、技术力量强、能打硬仗的特点,对本工程项目的工期、质量、安全、成本等进行了全面的计划、统筹、控制和实施,在工期、质量、安全、成本等方面达到了预期目标。 2、主要技术措施 (1)土方工程 采用机械化作业,施工中,克服了基坑开挖深度大,地质状况复杂,边坡防护难、场地狭窄等困难,为后续工程实施提供了基本保证。 (2)钢筋砼工程 在现场加工制作、现场安装,接头采用机械直螺纹套筒连接,钢筋采用机械加工,保证了加工精度;模板使用全新木工板模板,采用钢木组合结构;工程结构砼均采用预拌商品砼,用10m3、12m3灌车进行运输、47m砼输送泵运送入仓,现场振捣以插入式振动为主、平板式振动辅助施工. (3)砌体工程 严格按照图纸进行施工,采用干拌砂浆,砌筑过程符合规程,成品符合规范. (4)装修工程 主要采用人工作业,确保了施工精度,各饰面材料的品种、规格、图案样品均经过业主、监理、设计等参建各方选定后才使用. (5)设备安装 设备安装均在土建主体结构完成并达到设计强度后进行安装,主要采用16t、25t轮胎式起重机进行吊装,确保了安装精度。 (6)工艺管道 工艺管道采用无缝钢管、不锈钢管,在加工厂进行集中制作,现场采用16t轮胎式起重机与人工配合的方法进行安装。 (7)电气安装 电力电缆均按设计位置埋设,预留了足够的长度。 (8)调试 在设备厂家的指导下,对所安装的设备均进行了单机调试,并配合业主进行了生化池、初沉池、曝气沉砂池及鼓风机房、细格栅的设备的联动试运行。 四、验收依据及遵守标准 本工程执行的主要国家政策法规、行业标准、技术规程等有: 《城市污水处理厂工程质量验收规范》(GB50334-2017) 《混凝土结构工程施工质量验收规范》(GB50204—2015) 《建筑地基与基础工程施工质量验收规范》(GB50202—2009) 《屋面工程质量验收规范》(GB50207—2012) 《砌体工程施工质量验收规范》(GB50203—2011) 《水泥砼路面施工及验收规范》(GBJ97—87) 《给水排水管道工程施工及验收规范》(GB50268—2008) 《给水排水构筑物施工及验收规范》(GB50141-2008) 《混凝土结构施工图平面整体表示方法制图规则和构造详图》16G101-1 《工业安装工程质量检验评定统一标准》(GB20252-2010) 《地沟及盖板》02J331 《防水套管》02S404 《建筑电气工程施工质量验收规范》(GB50210—2011) 《建筑工程施工质量验收统一标准》(GB50300—2013)及其配套的各项验收规范。 工程设计文件及地勘资料 与建设单位签订的合同、招投标文件 公司的质量、环境、职业健康及安全管理体系文件 五、施工过程质量管理与控制 1、仔细阅读、熟悉设计文件,做好图纸会审工作,形成会审纪要;熟悉施工验收规范和质量标准,编制切实可行的施工组织设计和专项施工方案. 2、专业分包单位必须经过监理工程师审查合格后才能使用。 3、严格进行分级技术安全交底、培训,明确控制重点、要点、方法。 4、施工过程中严格实行“三级"质量检查验收制度。以工序的质量控制为重点,逐级报检并签字确认,只有本级检验合格签字后方能报上级质量检查部门检查,最后经监理工程师检查合格后才能进入下道工序的施工。 5、严格关键部位、重要工序的开工、中间过程检查及养护.关键部位和重要工序开工前,严格按照设计和施工规范要求进行准备工作,完善开工手续,对影响质量的因素提前采取预防措施。 6、加强中间过程质量检查。不定期进行中间检查,及时发现和处理问题,对检查不合格的立即进行整改纠偏知道满足要求。 7、严格隐蔽验收。在隐蔽前,严格进行隐蔽验收制度,先自检合格后再通知监理工程师检查,合格方才进行隐蔽,并认真详实的填写隐蔽验收记录。 8、做好施工记录.派专业资料员全过程跟踪特殊过程、关键工序的施工,及时做好原始施工记录,确保质量一次性验收合格。 9、派专人负责检测、试验工作。施工过程中进场的原材料、半成品、成品等需复检项目,均经过监理工程师旁站、现场取样、封样后送有资质的检测单位复检,待复检合格后报监理工程师审查同意后方可使用。所有功能性检测项目均需要具有相应资质的检测机构检测.本工程中间过程检测和试验工作包括:原材料、半成品的复检;钢筋焊接;砼、砂浆的强度检验;压实度检测;中间过程测量;弯沉检测等. 10、加强施工资料的收集、整理。要及时准确的反应工程质量的实际情况,确保工程质量处于受控状态. 六、实物质量 该工程项目的施工质量和技术资料反映完全能保证结构安全,实物观感好,污质量缺陷。 七、安全文明施工情况 本工程自开工起就依据工程项目的特点,制定了详细的质量、安全保证体系和保证措施,过程中精细组织、严格管理,层层把关,质量、安全和文明施工始终处于受控状态,并被评为标化工地。 八、质量控制资料情况 1、主要原材料控制 序号 材料名称 检测报告数量 检测结论 检测合格率 1 水泥 合格 100% 2 砂子 合格 100%  3 橡胶止水带 合格 100%  4 门窗 合格 100%  5 机砖 合格 100%  6 钢筋 合格 100%  7 砂浆 合格 100%  8 碎石 合格 100%  9 外墙砖 合格 100%  10 防水卷材 合格 100%  11 土工布 合格 100%  12 主体回弹及扫描 合格 100%  2、工程检验检测 序号 检验检测项目名称 检验检测数量 检测结论 检测合格率 1 砼标养报告 合格 100%  2 砼同条件报告 合格 100%  3 砼抗渗报告 合格 100%  4 钢筋机械连接报告 合格 100%  5 管道回填压实报告   合格   6 水稳配合比报告   合格   7 道路路基回填压实度报告   合格   8 道路弯沉报告   合格   9 沥青配合比报告   合格   10 道路取芯报告   合格   11 CFG桩砼强度报告 合格 100%  12 CFG桩低应变及承载力报告 合格 100%  3、单位工程评定意见 序号 单位工程名称 检验批数 合格批数 质量等级 1 A/A/O生化池 合格 2 MBR膜池 合格 3 接触消毒池 合格 4 贮泥池 膜格栅间 1#、2#除臭间 膜池鼓风机房 进水仪表间 开关房 合格 5 道路工程 合格 6 排水工程 7 附属工程 整个工程评定结论 合格 九、工程资料管理 根据相关验收依据、有关标准及规范进行评定。 1、 工程质量控制资料完整齐全;安全和功能检查全部合格;子分部、分项、检验批全部合格。 2、 各单位工程竣工图已经绘制完成,并经过监理工程师的审核。 3、 经过我公司项目部自检评定: 质量评定等级:合格 安全评定等级:合格 观感质量等级:合格 综上所述,我公司自评本工程质量等级为合格,并认为已经具备了竣工验收的条件,报请验收组检查验收。 在参建各方的共同努力和相互支持下,我方才顺利、圆满的完成了番禺区钟村污水处理厂改扩建二期工程设计—采购—施工(EPC)项目土建及安装工程项目,特此对番禺区水务质监站、建设单位、监理单位、设计单位、地勘单位、等的大力帮助表示衷心的感谢! 项目技术负责人: 项目经理: 北京久安建设投资集团有限公司 番禺区钟村污水处理厂改扩建二期工程设计-采购-施工(EPC)项目 年 月 日 第 10 页 共 11 页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
