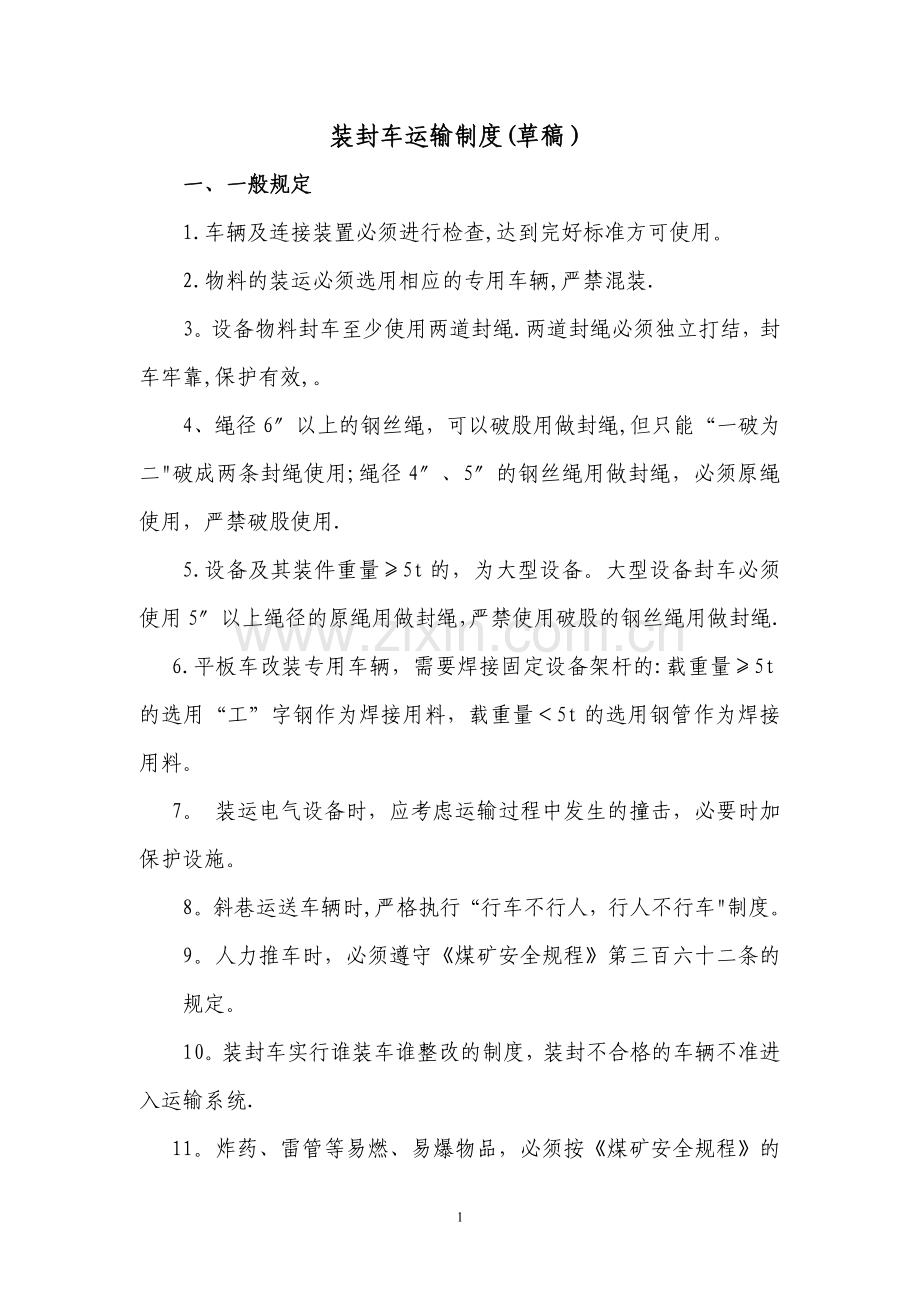

1、装封车运输制度(草稿)一、一般规定1.车辆及连接装置必须进行检查,达到完好标准方可使用。 2.物料的装运必须选用相应的专用车辆,严禁混装.3。设备物料封车至少使用两道封绳.两道封绳必须独立打结,封车牢靠,保护有效,。4、绳径6以上的钢丝绳,可以破股用做封绳,但只能“一破为二破成两条封绳使用;绳径4、5的钢丝绳用做封绳,必须原绳使用,严禁破股使用. 5.设备及其装件重量5t的,为大型设备。大型设备封车必须使用5以上绳径的原绳用做封绳,严禁使用破股的钢丝绳用做封绳. 6.平板车改装专用车辆,需要焊接固定设备架杆的:载重量5t的选用“工”字钢作为焊接用料,载重量5t的选用钢管作为焊接用料。 7。 装

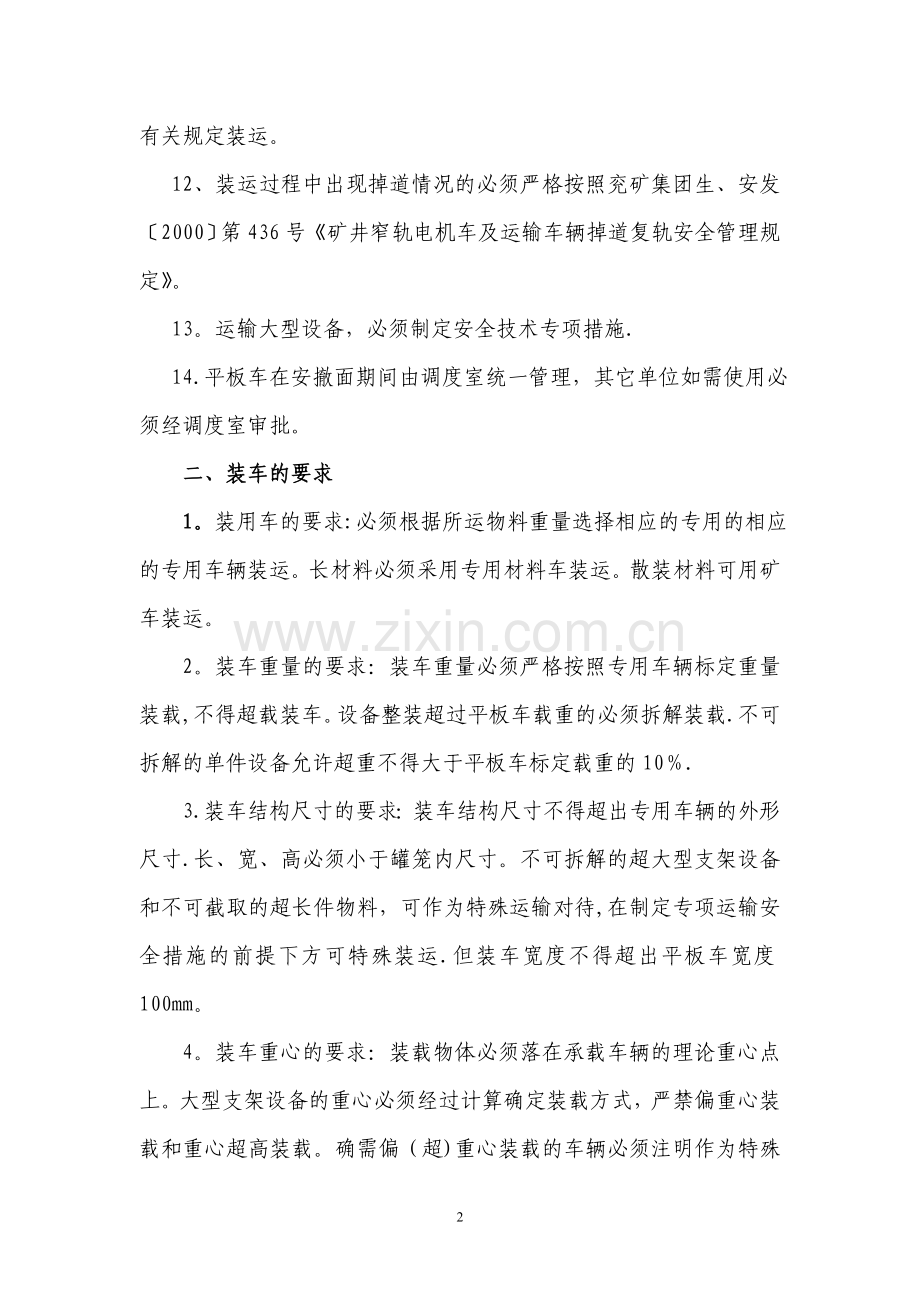

2、运电气设备时,应考虑运输过程中发生的撞击,必要时加保护设施。8。斜巷运送车辆时,严格执行“行车不行人,行人不行车制度。9。人力推车时,必须遵守煤矿安全规程第三百六十二条的规定。10。装封车实行谁装车谁整改的制度,装封不合格的车辆不准进入运输系统. 11。炸药、雷管等易燃、易爆物品,必须按煤矿安全规程的有关规定装运。 12、装运过程中出现掉道情况的必须严格按照兖矿集团生、安发2000第436号矿井窄轨电机车及运输车辆掉道复轨安全管理规定。 13。运输大型设备,必须制定安全技术专项措施. 14.平板车在安撤面期间由调度室统一管理,其它单位如需使用必须经调度室审批。二、装车的要求 1。装用车的要求:
3、必须根据所运物料重量选择相应的专用的相应的专用车辆装运。长材料必须采用专用材料车装运。散装材料可用矿车装运。2。装车重量的要求:装车重量必须严格按照专用车辆标定重量装载,不得超载装车。设备整装超过平板车载重的必须拆解装载.不可拆解的单件设备允许超重不得大于平板车标定载重的10.3.装车结构尺寸的要求:装车结构尺寸不得超出专用车辆的外形尺寸.长、宽、高必须小于罐笼内尺寸。不可拆解的超大型支架设备和不可截取的超长件物料,可作为特殊运输对待,在制定专项运输安全措施的前提下方可特殊装运.但装车宽度不得超出平板车宽度100mm。4。装车重心的要求:装载物体必须落在承载车辆的理论重心点上。大型支架设备的重
4、心必须经过计算确定装载方式,严禁偏重心装载和重心超高装载。确需偏(超)重心装载的车辆必须注明作为特殊运输对待。5.对于运送“四超”(长度超过5m、宽度超过1.5m、高度超过2m,重量超过额定载重量10)物料和大型设备材料时,必须制定专门的装、封、运安全技术措施。6.凡是散装或长度不大于2米的材料,一律使用矿车装运。用矿车装运的材料不准超出车沿高度。装入矿车的小型设备应采用木料或木楔将设备固定在矿车中间位置。7。长度超过2米的长型材料或设备,严禁使用矿车装运,应使用相应允许吨位的平板车或叉车装运.必须标明装料单位及送达地点。8.用平板车装运设备材料时必须便于摘挂钩,并能使插销闭锁。9。平巷材料装
5、车时,必须用掩车木掩好车,确保装车时,车辆位置固定,禁止使用矸石、小棒等小材料。斜巷装车必须制定专门措施进行装运。10。平巷运送煤泥水车的水位要保持在车沿以下200mm,斜巷运送煤泥水车的水位要保持在车沿以下300mm,行车时要匀速行驶,防止碰撞,造成途中乱溅。 11。电缆、皮带、钢丝绳必须使用相应车辆装运。12.综采、综掘、机电、皮带等大型设备,必须使用平板车装运。13.综采工作面安装时,刮板运输机、溜头、刮板链使用平板车装运,不得使用矿车、叉子车装运(综采工作面更换少量的除外)。 14.油脂、油桶必须使用矿车或专用车装运,不准使用其它车辆装运。15。装车的其它要求:液压支架拆装的非主体散件
6、,使用平板车装车时,重叠不得超过三层,层与层之间必须垫木质或橡胶的防滑物.超长物料的装车,必须在物料的底层垫加抬高物,使斜巷底车场变坡点能顺利通过。三、封车方式的要求1。支架和大型设备的封车应以钢性连接件(螺栓)与平板车底盘固定为主,以柔性连接件(钢丝绳或钢链)为辅.平板车底盘销孔不对眼的,必须对平板车底盘进行补强后方可重新开孔,但不得破坏平板车底盘主承载结构。确需使用柔性连接件封车的,必须根据设备结构特点,实施至少不少于两道的封车。两道封车必须独立打结,严禁一根钢丝绳缠绕封车,多层叠装的严禁串联封车. 2。超长材料的封车应采用柔性连接件固定.平板车装载的整件设备使用柔性连接件封车的,其装载物
7、必须至少有一个附着点与平板车底盘钢性连接,防止上下山运输时发生前后滑行。散件物品使用柔性连接件封车的,必须用楔体楔紧,防止上下山运输时前后穿行。采用柔性连接件封车的,打镖点必须合理,打镖杆必须牢固固定,外露不得超过整体装载尺寸。3.液压支架装的主体设备使用钢丝绳封车的,绳径不得小于7(21。5mm)原绳,钢丝绳头必须插接或卡接。插接必须符合规定,卡接不得少于三副,卡子必须同钢丝绳匹配,用液压千斤顶锁定。 4。皮带运输机的机头、机尾、过渡槽、滚筒、减速箱、胶带等大型设备必须使用3道封绳封车,胶带封车时顶部还必须压上一木柱或钢管,以免胶带松散和移位。5。煤机滚筒必须使用专用车盘封装运输,异型设备(
8、一头小一头大)封车必须使用“字花型方式封车.四、封车材料要求1。钢性连接件的强度,必须经过剪切计算确定.安全系数不得小于最大斜巷坡度牵引力的两倍.2.柔性连接件的强度,可根据装载物重量选用。支架设备类装载物使用钢丝绳封车的,绳径不得小于7(21。5mm),严禁破股封车。钢丝绳头必须插接或卡接。插接必须符合规定,卡接不得小于三副,卡子必须同钢丝绳匹配。3。封车工具由矿机厂统一制作,采用一吋管子按0。7m截割,并在距两头各10cm处钻两个6mm的孔。封车用管子绞紧后再用12铁丝固定牢固.4。物料封车时,至少用两道封绳,每道封绳不少于三股钢丝绳;封装5吨以上材料设备时,钢丝绳不得破股。工作面溜槽装车
9、:平装一节封两道; 平装二节封三道。 五、装封车管理要求1。实行井口挂牌制度,标明罐笼允许装填的重量、尺寸,并明确公布。2。实行大型支架设备车随车挂牌制度,标明装载尺寸、重量、车间验收人等内容,便于运输过程中的检查和监督.六、车辆运输过程要求1.装封不合格的车辆不准进入运输系统。进入运输系统的要就地停运,运输岗点有权拒拉、拒绝违章指挥强行运输.2。实行谁装车、谁整改制度。运输过程中发现的封车不合格的车辆,必须有装封车单位负责重新装封车。3.用电机车运送超长材料时必须使用专用合格连杆.正常情况下只准拉车,不准顶车(调车和处理事故时除外)。4。斜巷运送“四超材料车时,绞车司机要控制行车速度,行驶速
10、度不得大于2m/s,必须使用合格的保险绳。七、有关奖罚规定1。各单位必须按照兴隆劳发200321号文件责任区域划分的要求,实行区域分属管理,对所负责范围内的装封车质量负责,并对所运车辆的装封车情况进行仔细检查.物料装车单位,必须对所装车辆出现的问题负责跟踪处理。杜绝装封车不合格的车辆进入运输系统。各职能科室对装封车情况进行检查,凡发现不符合规定的,责令整改合格后方可进行运输,并按每车100元对有关责任单位进行罚款。2.各单位将封装合格的物料车运入运搬队责任范围内,由运搬队负责检查车辆装封情况,进行检查验收,对装封车不符合规定的物料车,拒绝运输,并及时通知调度室,由装车单位立即整改.3.各种封装合格的物料车运搬队必须在二十四小时内运送到指定地点,严禁在主要车场长期存放,否则按滞留车处理罚款100元。4.对装车未使用专用车辆运输的每车罚款200元。5.对运输大型设备,没有制定专项安全措施的罚款责任单位500元。6。凡发现上下井口把钩人员不认真检查,让不符合规定的物料车上下井的,罚把钩人员30元/次。7.对整改不及时,推诿扯皮,影响正常运输工作的,给予责任单位200元罚款.7
