收藏 分销(赏)

市政工程旁站监理细则81004.doc

上传人:精*** 文档编号:3976301 上传时间:2024-07-24 格式:DOC 页数:10 大小:33.04KB
下载 相关 举报
市政工程旁站监理细则81004.doc_第1页
第1页 / 共10页
市政工程旁站监理细则81004.doc_第2页
第2页 / 共10页
市政工程旁站监理细则81004.doc_第3页
第3页 / 共10页
市政工程旁站监理细则81004.doc_第4页
第4页 / 共10页
市政工程旁站监理细则81004.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

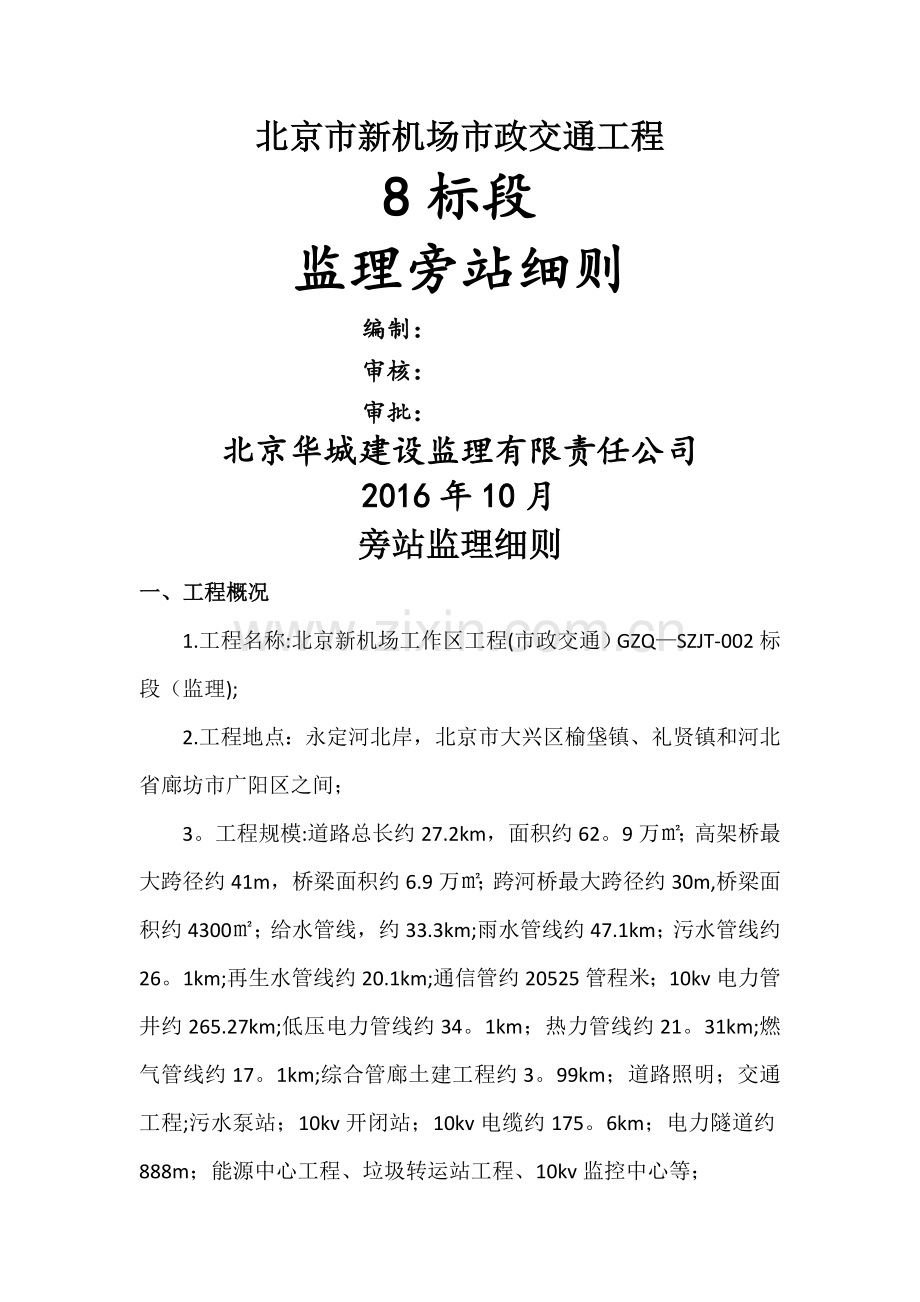

1、北京市新机场市政交通工程8标段监理旁站细则编制:审核:审批:北京华城建设监理有限责任公司2016年10月旁站监理细则一、工程概况1.工程名称:北京新机场工作区工程(市政交通)GZQSZJT-002标段(监理);2.工程地点:永定河北岸,北京市大兴区榆垡镇、礼贤镇和河北省廊坊市广阳区之间;3。工程规模:道路总长约27.2km,面积约62。9万;高架桥最大跨径约41m,桥梁面积约6.9万;跨河桥最大跨径约30m,桥梁面积约4300;给水管线,约33.3km;雨水管线约47.1km;污水管线约26。1km;再生水管线约20.1km;通信管约20525管程米;10kv电力管井约265.27km;低压电

2、力管线约34。1km;热力管线约21。31km;燃气管线约17。1km;综合管廊土建工程约3。99km;道路照明;交通工程;污水泵站;10kv开闭站;10kv电缆约175。6km;电力隧道约888m;能源中心工程、垃圾转运站工程、10kv监控中心等;4.工程范围:道路、高架桥、跨河桥、给水管线、雨水管线、污水管线、再生水管线、通信管、10kv电力管井、低压电力管线、热力管线、燃气管线、综合管廊、道路照明、交通工程、污水泵站、10kv开闭站、10kv电缆、电力隧道、能源中心工程、垃圾转运站工程、10kv监控中心等设计图纸显示全部工程的监理工作。5.工程概算投资额或建筑安装工程费:315000万元

3、.二、方案编制依据1、有关工程建设的法律、法规:建筑法、建设工程质量管理条例(2016)、建设工程监理规范GB/T503192013、给排水管道工程施工及验收规范GB50268-2008、城镇道路工程施工与质量验收规范CJJ1-2008、城市桥梁工程施工与质量验收规范CJJ22008、混凝土结构工程施工质量验收规范GB502042002、建筑工程监理规程DB J0141-2002、建设工程安全监理规程DB11/3822006、建设工程施工现场安全、防护、场容卫生、环境并护及保卫消防标准DBJ01832003、建设工程施工现场安全资料管理规程DB11/383-2006、混凝土结构工程施工质量验收

4、规程DB 0182-2004.2、政府为业主建设项目所下达的文件(项目审批文件).3、建设行政主管部门的有关文件。4、设计、勘察系列文件。5、现行的技术规范、施工验收规范规程等.主要的规范、标准见表12。6、业主与承建商及物资供应商签订的工程施工承包合同及物资供应合同。7、经公司批准同意的监理规划、监理实施细则和其他图、表、文件资料等.8、经批准的实施性施工组织设计、施工进度计划、施工方案等。三、监理人员配备为确保工程质量,项目监理部在工程质量监理过程中注重施工过程的质量控制(事中控制),对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,安排有丰富现场施工监理经验的监理人员进行旁站。

5、在工程施工监理中监理部一直注重加强对现场的巡视、旁站监督与检查,及时发现违章操作和不按设计要求,不按施工图纸或施工规范、规程或质量标准施工的现象,对不符合质量要求的要及时进行纠正和严格控制.根据本工程的特点和工程进展情况,项目监理部将在每个标段配备多名专职监理员,必要时总监可安排专业监理工程师实施旁站.需旁站的施工部位在实施前由项目总监向旁站员进行交底,并要求如实、准确做好旁站监理记录.四、旁站程序1按要求编制旁站监理方案;2向建设单位和施工单位送达“旁站监理方案”;3施工单位在关键工序施工前24小时,书面通知监理单位;4监理单位按计划实施施工全过程现场跟班监督;5按工序做好旁站记录;6发现问

6、题,提出处理意见;7旁站记录未经旁站监理人员签字或问题未处理,不得进入下道工序施工.五、旁站监理人员主要职责1检查承包商现场质检人员到岗、特殊操作人员持证上岗及主要机械、材料、测量、检(试)验设备准备情况。2跟班全过程监督关键部位(工序)施工中执行方案及工程建设强制性标准情况.3核查进场建筑材料、建筑构配件、设备及商品混凝土的质量检验报告,监督承包商在现场进行的检(试)验或委托具有资格的第三方进行复验。4及时向项目总监或专业监理工程师报告旁站过程中发现的质量问题和处理情况。发现承包商行为违反工程建设强制性标准时,有权责令其立即整改;发现其施工活动已经或可能危及工程质量时,立即向总监报告,由总监

7、下达局部暂停施工指令或采取其他措施。5如实、准确做好旁站监理记录和监理日记。六、旁站监理的基本要求1落实现场质保体系,旁站人员应检查承包商的有关现项目监理部应督促承包场管理人员、质检人员、特殊工种人员到位及持证上岗和施工机械、建筑材料准备情况。2在现场监督关键部位、关键工序施工中执行施工方案以及工程建设强制性标准情况.3旁站监理全过程必须有完整的旁站记录可追溯.4发现施工中违反设计要求、规范要求和强制性标准条文的行为时,旁站监理人员应及时制止并责令整改.发现施工质量和安全隐患,应按规定及时上报。必要时应及时报告项目总监,发出工程暂停令或采取其他应急措施。七、旁站监理的基本范围1填方区土石方分层

8、碾压.2基层、底基层水泥稳定层施工。2、粘油层、稀浆封层施工。3、下面层、上面层沥青混凝土施工.4、市政排水管道:排水井基础、关键或重点位置开挖、监理结合现场环境认为重点的其他部位、工序。 5、“四新”(新工艺、新技术、新材料、新设备)试验的首件样板工程的重要施工过程。八、旁站监理的方法旁站监理工作前的方法为“三查二问一核对”.所谓三查,一查交底记录,二查仪器、设备、工具、备用材料等,三查人员及组织。目的是确认承包单位在技术方案和文件上已完善,仪器、设备工作正常,所需工具和备用材料已齐备,操作人员持证上岗,人员有组织、有带班,质检人员已到岗.通过三查掌握承包单位对本关键部位、关键工序的施工准备

9、情况.保证组织上能够应对施工现场的整改或应急措施。所谓二问,一问一线操作工人交底内容,了解交底是否已完成三级交底,落实到了班组;二问施工技术文件有关内容,以保证施工资料的及时、真实和可靠,保证施工试件等条件可靠。一核对则是指核对施工前必须办理的手续是否齐全,满足监理程序要求。当通过“三查二问一核对发现不具备或部分不具备施工条件时,旁站监理人员有权延迟进行施工作业.旁站监理工作中的方法为“一核查三监督,以及处置、获取原始资料。一核查是指核查进场用于工程实体的材料是否与设计文件及报验资料相吻合,凡不相吻合的,旁站监理人员立即报告总监,由总监决定暂停施工或采用何种应急措施,并据总监决定进行紧急处置.

10、三监督是指现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况,监督施工现场作业是否满足合格工程验收标准。如果监督过程中发现问题,旁站监理人员有权不经报告进行处置,并务必留下原始资料。处置是对施工现场发生的各种异常情况作出明确的处理意见,并监控处理过程,只要存在异常情况,为了便于事后分析,旁站监理人员留存原始资料,避免事后出现不利于监理单位的被动局面。为了现场及时处置和留原始资料的需要,对旁站监理工作监理部统一配工具袋和相应的设备。旁站监理人员随身携带笔和文件夹,文件夹内除旁站监理记录表外,还有相关的技术文件和工作记录用表。作记录按时间顺序记录,不论是否正常施工都记下每一

11、时间段所处的施工位置和进度。如旁站时间很长,必须进行旁站监理工作交接时,将工作记录办理移交,转交下一旁站监理人员,以保证某一关键部位、关键工序记录内容的完整和连续,和保证旁站监理工作的连贯性。旁站监理人员随身携带与旁站内容相关的必要检查工具,以量化所监督情况。当出现异常情况,检查工具尚不能说明问题的,选择录音、录像、摄像等任何一种形式,进行现场实录.旁站监理工作结束,及时填报旁站监理记录表,各方及时签字认可,本次旁站工作方视为结束。出现整改的、有处理措施的、存在问题的都如实记录在案,作为质量信息的重要组成部分留存归档。九、旁站监理记录表的填写旁站监理记录是监理人员实施旁站监理和工程施工过程等情

12、况的真实记载。旁站监理人员应如实、准确地填写. 1。填写旁站监理记录的要求旁站监理记录应真实、准确、全面反映关键部位或关键工序施工过程的有关情况。文字书写应工整、清晰,语言表达应简明扼要,措辞严谨。旁站记录应尽量采用专业术语,不用或少用修饰词语,更不要夸大其词。涉及到数量的地方,应写清准确的数字。2。旁站监理记录的主要内容(1)天气情况:包括阴、晴、雨、雪和温度变化(最高气温、最低气温)、风况。(2)旁站监理起止时间应记录工程施工开始时间和结束时间。(3)施工部位:应写清工程所在部位的里程、编号、轴线、标高.(4)施工情况.包括关键部位或关键工序的施工过程情况,试验与检验情况,设备、材料的使用

13、情况,质量保证体系运行情况等。.关键部位或关键工序的施工过程情况:主要记述关键部位或关键工序的施工方法、施工工艺及施工前承包商制定的质量保证措施的执行情况.试验与检验情况:主要记述旁站过程中所做的与旁站有关的试验与检验情况.机械设备使用情况:主要记述施工时使用的主要设备名称、规格、数量,与承包商报验并经监理工程师审批的设备是否一致,施工机械设备运转是否正常。材料使用情况:主要记录关键部位或关键工序使用的主要材料的名称、型号、厂家、使用数量及其与施工报验并经监理工程师审批的材料是否一致.质量保证体系运行情况:主要记述旁站过程中承包商质量保证体系的管理人员是否到位,是否按事先的要求对关键部位或关键

14、工序进行检查,是否对不符合操作要求的施工人员进行督促,是否对出现的问题进行纠正。若工程因意外情况发生停工,应写清停工原因及承包商所做的处理.。监理工作情况:包括旁站过程中监理人员发出的指令,承包商提出的问题及监理人员的回复,各方指示,包括业主、总监理工程师或专业监理工程师对旁站监理人员的指示都要记录在旁站记录中。3。旁站监理记录作为旁站监理工作的真实记载,应与监理日志有所区别,因此,除在监理日志中有所记载外,还应单独记录,以便日后查阅.4。旁站监理记录由专业监理工程师或监理员填写、由专业监理工程师或总监理工程师日常抽查填写情况,通过对旁站记录的审阅,可以从中掌握关键部位或关键工序的有关情况,针

15、对出现的问题,分析原因,制定措施,保证关键部位或关键工序的施工质量和安全。5.旁站监理记录应及时整理归档.旁站项目清单及重点分项工程监理验收表旁站及验收项目清单表(附见证点、停止点)路基工程路基土石方工程土方路基、软基处理填料检测、基底验收、试验施工、填筑工序验收、压实度检测、软基处理隐蔽验收停止点排水、给水工程沟槽开挖、管道基础及管节安装、检查井砌筑、管沟回填原材检测、沟槽开挖、槽底验收、基础浇筑、管节安装验收、管节接口验收、管沟回填、检查井验收、沟槽回填压实度检测停止点砌筑工程挡土墙、墙背填土原材检测、基底验收、基础浇筑、墙身砌筑验收、泄水孔验收、墙背填土停止点路面工程路面工程底基层、基层

16、、面层、路缘石、人行道原材检测、试验段验收、底基层、基层、面层施工、路缘石验收、人行道验收、压实度检测、弯沉检测停止点交通安全设施标志、标线标志、标线原材检测、标线验收、标志基础浇筑、大型标志吊安装、标志验收停止点机电工程电缆、通信、照明工程基础、电缆敷设、灯杆安装、灯具安装原材检测,灯杆、灯具报审,基础验收、基础浇筑、灯杆吊装,接地电阻验收、亮灯验收停止点注:1、本表的单位工程、分部工程、分项工程按公路工程验收标准进行分类.表中有底纹的施工工序为监理单位旁站内容。2、见证点指施工单位在施工前提前24小时通知监理工程师具体施工或验收时间.3、停止点指施工单位在施工前提前24小时通知监理工程具体施工或验收时间,监理工程师在通知约定的时间不到位,施工单位不得施工;只有在监理工程师验收或旁站下方可进行施工。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
