收藏 分销(赏)

河南建设大厦绿色施工实施规划方案.doc

上传人:w****g 文档编号:3975454 上传时间:2024-07-24 格式:DOC 页数:36 大小:146.04KB 下载积分:12 金币
下载 相关 举报
河南建设大厦绿色施工实施规划方案.doc_第1页
第1页 / 共36页
河南建设大厦绿色施工实施规划方案.doc_第2页
第2页 / 共36页


点击查看更多>>
资源描述

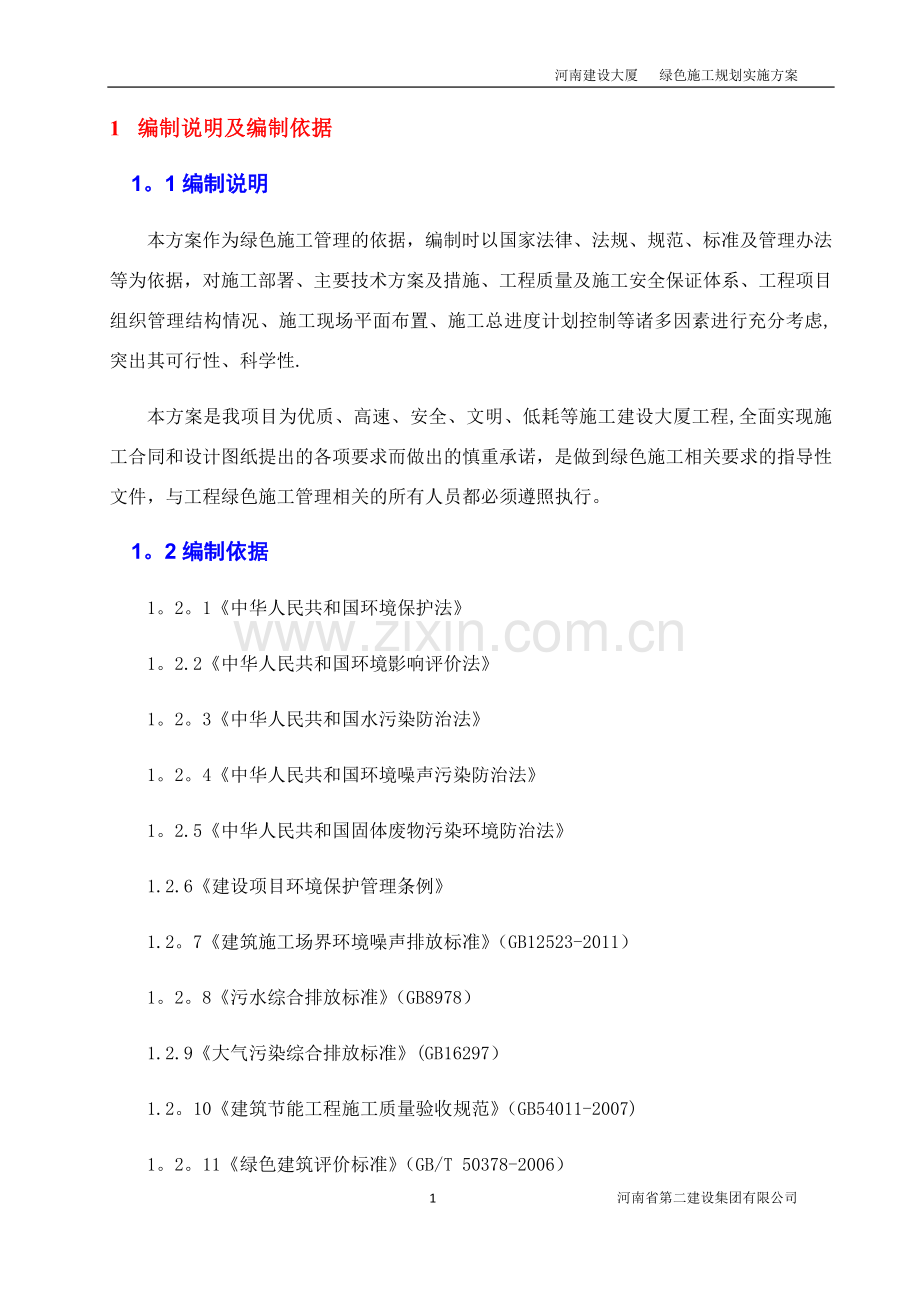

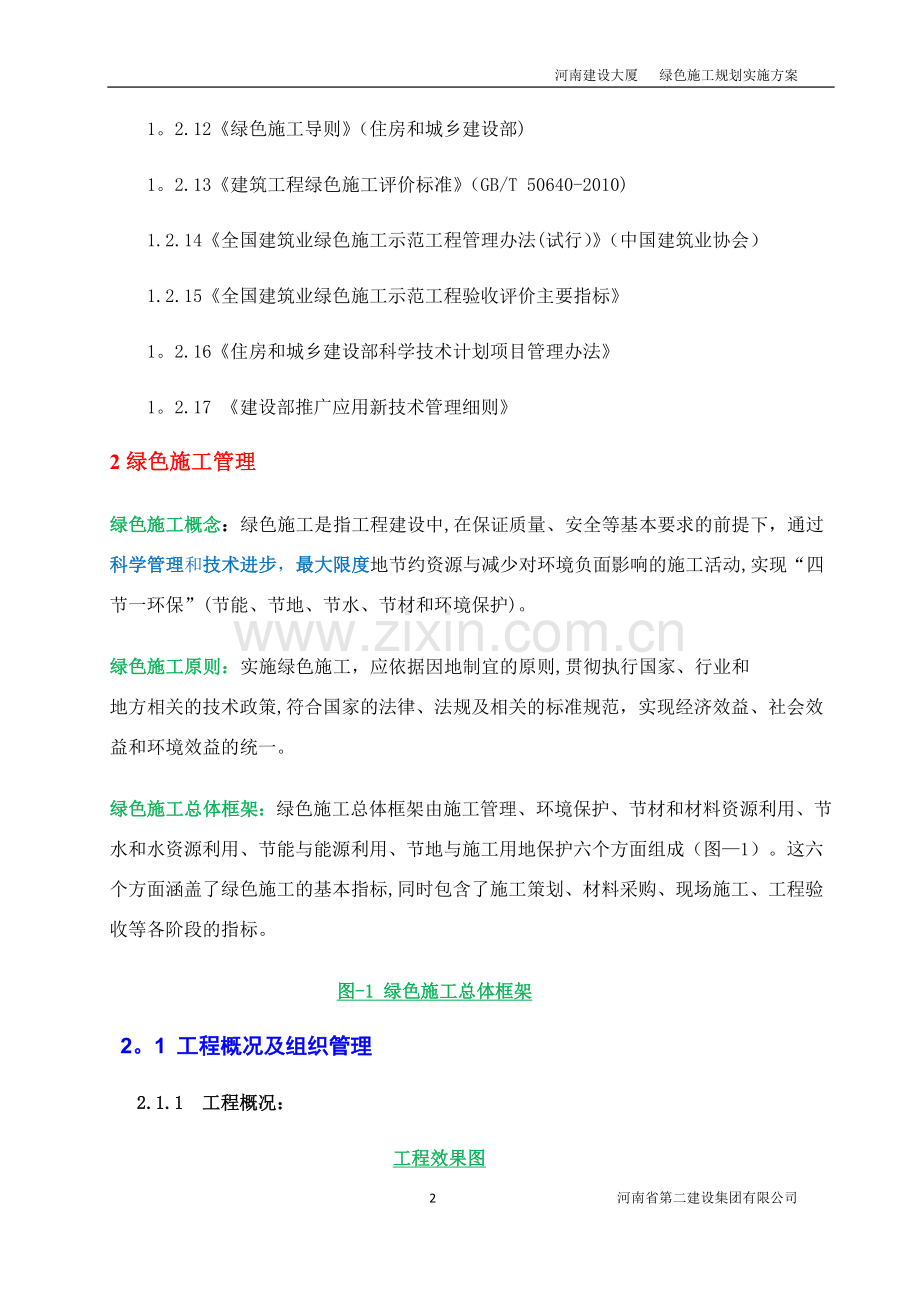

河南建设大厦 绿色施工规划实施方案 1 编制说明及编制依据 1。1编制说明 本方案作为绿色施工管理的依据,编制时以国家法律、法规、规范、标准及管理办法等为依据,对施工部署、主要技术方案及措施、工程质量及施工安全保证体系、工程项目组织管理结构情况、施工现场平面布置、施工总进度计划控制等诸多因素进行充分考虑,突出其可行性、科学性. 本方案是我项目为优质、高速、安全、文明、低耗等施工建设大厦工程,全面实现施工合同和设计图纸提出的各项要求而做出的慎重承诺,是做到绿色施工相关要求的指导性文件,与工程绿色施工管理相关的所有人员都必须遵照执行。 1。2编制依据 1。2。1《中华人民共和国环境保护法》 1。2.2《中华人民共和国环境影响评价法》 1。2。3《中华人民共和国水污染防治法》 1。2。4《中华人民共和国环境噪声污染防治法》 1。2.5《中华人民共和国固体废物污染环境防治法》 1.2.6《建设项目环境保护管理条例》 1.2。7《建筑施工场界环境噪声排放标准》(GB12523-2011) 1。2。8《污水综合排放标准》(GB8978) 1.2.9《大气污染综合排放标准》(GB16297) 1.2。10《建筑节能工程施工质量验收规范》(GB54011-2007) 1。2。11《绿色建筑评价标准》(GB/T 50378-2006) 1。2.12《绿色施工导则》(住房和城乡建设部) 1。2.13《建筑工程绿色施工评价标准》(GB/T 50640-2010) 1.2.14《全国建筑业绿色施工示范工程管理办法(试行)》(中国建筑业协会) 1.2.15《全国建筑业绿色施工示范工程验收评价主要指标》 1。2.16《住房和城乡建设部科学技术计划项目管理办法》 1。2.17 《建设部推广应用新技术管理细则》 2绿色施工管理 绿色施工概念:绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现“四节一环保”(节能、节地、节水、节材和环境保护)。 绿色施工原则:实施绿色施工,应依据因地制宜的原则,贯彻执行国家、行业和 地方相关的技术政策,符合国家的法律、法规及相关的标准规范,实现经济效益、社会效益和环境效益的统一。 绿色施工总体框架:绿色施工总体框架由施工管理、环境保护、节材和材料资源利用、节水和水资源利用、节能与能源利用、节地与施工用地保护六个方面组成(图—1)。这六个方面涵盖了绿色施工的基本指标,同时包含了施工策划、材料采购、现场施工、工程验收等各阶段的指标。 图-1 绿色施工总体框架 2。1 工程概况及组织管理 2.1.1 工程概况: 工程效果图 本工程位于郑州市郑开大道南侧,杨桥路西,瑞风路北,地处郑汴产业园白沙组团,地势平坦。本工程按7度抗震设防,建筑场地类别属于Ⅲ类。 本工程建筑占地面积5315平方米,总建筑面积119695平方米,总建筑高度为91.10米.其中地上面积87654平方米,功能以办公为主;地下面积31804平方米,以车库、餐饮为主,共2层,埋深为10。6米,地下二层局部为战时人防区域. 双塔底部楼层设沉降缝将主楼与裙房分开,1~21层形成了两个单独的塔楼,在顶部4层通过连体将两栋塔楼连接在一起,形成了对称双塔连体建筑造型.塔楼采用了钢筋混凝土框架-核心筒结构,塔楼建筑布局规则,核心筒居中布置,外围为框架结构,其中十六层以上局部框架采用了型钢混凝土结构,塔楼连体部分采用钢结构。连体部分建筑功能主要为办公、大型会议室以及空中花园。 本工程是集办公和商业为一体的沿东西向展开的高层建筑综合体,宏伟中正的“建设之门"与环境对话,是具有标志性的建筑。在工程建设中,积极探索实施项目绿色施工创新管理,大幅降低建造过程中的资源、能源消耗和对环境的负面影响,提倡和推广节能减排、低碳绿色施工。在工程施工中走绿色施工之路,通过绿色施工科技创新,实现低碳、环保、节能、降耗,为确保“绿色施工科技示范工程”管理目标实现奠定坚实基础。 其他情况见下表: 工程建设概况一览表 工程名称 河南建设大厦 建设地址 郑开大道南侧 总建筑面积 11。9万㎡ 建筑层数、高度 地下二层、地上二十一层, 建筑高度91.1m 建设单位 河南天一伟业房地产开发有限公司 设计单位 同济大学设计研究院 监理单位 郑州中兴工程监理有限公司 总承包单位 河南省第二建设集团有限公司 结构类型 框架核心筒结构, 中区为钢结构连廊 工程造价 5.4亿元 开工时间 2012年12月 计划竣工时间 2015年04月 质量目标 “鲁班奖” 文明施工 管理目标 确保省级文明工地和“国家AAA级标准化工地" 科技进步 管理目标 确保“全国建筑业新技术应用示范工程" 绿色施工 管理目标 确保“全国建筑业绿色施工示范工程” “住房和城乡建设部绿色施工科技示范工程” 2.1.2 组织机构: 项目部成立 “创建绿色施工科技示范工程小组”,项目经理担任组长,执行经理和项目总工担任副组长,项目总承包单位设置了五科二室,分别是质量技术科、施工管理科、安全生产科、物资设备科、计经管理科、资料室和综合办公室,并挑选实力较强的专业分包单位进行专业施工。绿色施工小组成员选择各科室主要施工人员及各专业管理人员组成,共同进行绿色施工管理。 全国建筑业绿色施工管理小组组织机构如下: 绿色施工管理小组组织机构 职责分工: 1、项目经理 项目经理为绿色施工第一责任人,负责各分包单位之间的统筹与协调,建立项目责任制,确定目标和指标,全面落实绿色施工目标实现,负责资源调配和绿色施工的组织实施. 2、项目执行经理 组织协调绿色施工所需的人员、设备、现场等资源,制定绿色施工方案目标及规划,监督方案执行。 3、项目总工 (1)负责组织按照绿色施工要求及既定目标,编制施工方案,确定各种绿色施工措施. (2)协助项目经理制定管理办法和各项规章制度,并监督实施. (3)参加绿色施工绿色评价、检查和检测,并根据检测结果,确定是否需要采取更为严格的防治措施,确保现场资源保护、资源节约和污染排放始终控制在国家有关法规允许的范围内。 4、区域经理 负责绿色施工方案的落实,协助项目执行经理对人员、机械、设备进行组织协调;组织相关人员按绿色施工要求实施,并组织进行自检、互检、交接检查,组织进行自评价,落实改进措施。 5、工长 熟悉图纸和规范要求,组织施工生产,落实工程进度计划和绿色施工措施,负责向施工班组交底。 6、计经科长 编制施工预算和指标预算,按月工作量报表统计,进行绿色施工预算与实耗量对比分析;制定材料计划。 7、材料主管 制定限额领料制度,对进场材料进行验收和数量核对,保障符合绿色性能要求;监督原材料进厂和耗用台账,逐月分阶段统计耗用量,掌握材料消耗情况。 8、资料员 负责绿色施工资料收集整理. 9、绿色施工现场监督主管 熟悉绿色施工规范标准和绿色施工策划文件,据此对现场绿色施工实施情况进行检查,发现与施工方案不符的情况,及时提出整改要求. 10、材料消耗控制组 按绿色施工方案及项目部材料管理规定,对工程消耗材料、周转材料: (1)提出准确材料计划,明确所需材料具体要求; (2)及时组织材料进场,并确保进场材料质量; (3)控制绿色施工过程中材料的使用,做到工完场清,避免浪费. 11、水电消耗控制组 按绿色施工方案中水电消耗管理内容及项目部水电管理规定,做好: (1)根据方案要求,落实每块水表、电表安装情况,并定期检查; (2)每月25号按时抄水表、电表数,并做好分类记录; (3)根据水电表记录做好统计分析工作; (4)根据方案要求落实各项节水、节电措施。 12、噪声控制组 按照方案及平面图中给定的噪声控制点,安装好测量仪器并妥善保护,每天早、中、晚分别记录噪音读数,并将每日记录整理汇总分析. 13、扬尘控制组 (1)按照方案要求,每天落实土方施工、主体、装修施工阶段扬尘污染措施的执行; (2)做好不同施工阶段厂区内目测扬尘高度记录并整理汇总分析. 14、防污染控制组 参与制定并落实防止光污染、水污染、土壤污染固体废弃物污染的具体方案和措施. 2。2 规划管理 编制《绿色施工科技示范工程实施方案》,按照程序进行审批,并严格按照方案执行。通过科技创新,做到保护环境,节能降耗,确保完成绿色施工各项指标要求,建“全国建筑业绿色施工科技示范工程"。 绿色施工各项主要指标如下(控制项为否决项,一般项为得分项,优选项为加分项): 2。2。1环境保护指主要指标 (1)控制项(否决项) 1)现场施工标牌包括环境保护内容. 2)施工现场在醒目位置设置环境保护标识. 3)现场食堂有卫生许可证,炊事员有健康证明。 (2)一般项(得分项) 1)资源保护符合下列规定: 保护四周原有地下水形态,减少抽取地下水;危险品、化学品存放处及污染物排放采取100%隔离措施. 2)建筑垃圾处置符合下列规定: 生活垃圾按环卫部门要求分类,垃圾桶按可回收利用和不可回收利用两类设置,定位摆放,定期清运;建筑垃圾分类集中堆放,定期处理,合理利用,回收利用率≥30%;碎石类、土石方建筑垃圾(可用于地基填埋、铺路)利用率〉50%. 废电池、废墨盒等有毒有害废弃物封闭回收,不混放。 有毒有害废物分类率达100%。 3)场界噪声排放符合下列规定: 现场设噪声监测点,实施动态检测,噪声控制符合《建筑施工场界环境噪声排放标准》(GB12523-2011),标准如下: 昼间〈70dB, 夜间〈55dB 4)污水排放符合下列规定: 污水排放国家卫生和环保部门规定,PH值达到6。5—7。5。施工现场道路和材料堆放场周边设排水沟;在施工现场针对不同的污水,设置相应的处理设施,如沉淀池、隔油池、化粪池等,并定期处理。 5)废气排放符合下列规定: 进出场车辆及机械设备废气排放符合国家年检要求;不用煤作为现场生活燃料;电焊烟气符合《大气污染综合排放标准》(GB16297)的规定;不在现场燃烧废弃物。 6)扬尘排放符合下列规定: 现场裸露土体表面和集中堆放土方采取隔尘布遮盖;拆除作业、钻孔作业和干旱条件土石方施工,洒水减少扬尘。土方作业阶段,作业区目测扬尘高度<1。5m;结构施工、安装装饰装修阶段作业区目测扬尘高度〈0。5m。 7)光污染符合下列规定: 夜间电焊作业时,采取挡光措施,钢结构焊接设置遮光棚;大型照明灯具有防止强光线外泄措施,做到不扰民。 8)人员健康符合下列规定:详见本策划2。5条内容。 9)现场设置连续、密闭,能有效隔绝各类污染的围挡。 10)开挖土方合理回填利用。 (3)优选项 1)施工现场设置隔声措施,如木工车间、发电机棚等采用围挡隔声. 2) 现场设置可移动厕所,定期清运、消毒. 3)现场设置噪声监测点,实施动态检测。 4)现场设置医务室,人员健康应急预案完善。 5)采用喷雾设备降尘(塔吊喷淋系统)。 6)建筑垃圾回收利用率达到50%。 7)工程污水经沉淀处理,实现达标排放。 2.2。2 水资源节约主要指标 (1)控制项: 1)分包或劳务合同含节水指标达到100%; 2)确定参建各方的节水指标,有计量考核记录。 (2)一般项: 1)施工现场办公区、生活区的生活用水采用节水器具达到100%,施工现场对生活用水及工程用水分别计量,计量率达到100%。 2)采用商品混凝土和预拌砂浆.混凝土养护采用薄膜包裹覆盖,喷淋养护,杜绝无措施浇水养护;竖向构件涂刷养护液. 3)合理使用基坑降水,用于现场喷洒路面、混凝土表面养护用水。 4)现场机具、设备、车辆冲洗用水设立循环用水装置. 5)制定用水定额,有计量记录,有管理考核. 6)建立雨水收集池,循环利用,使用雨水喷洒路面、绿化浇灌和建筑物降尘,节约传统水源。 (3)优选项 1)建立基坑降水再利用收集处理系统. 2)有雨水收集利用设施. 3)喷洒路面不使用自来水。 4)生活、生产污水处理并使用. 5)现场使用检验合格的非传统水源。 (4)水资源节约量化指标如下: 序号 施工阶段及区域 万元产值目标耗水m3 1 整个施工阶段 施工阶段耗水≤6m3/万元产值,非传统水占总用水量≥20%。 2 桩基、基础施工阶段 7.7m3/万元产值 施工用水:7.7 m3/万元产值 办公用水:0。1 m3/万元产值 生活用水:0。6 m3/万元产值 3 主体结构施工阶段 2.8m3/万元产值 施工用水:1.8 m3/万元产值 办公用水:0.1 m3/万元产值 生活用水:0。9 m3/万元产值 4 节水设备(设施) 配置率 大于90% 2.2。3 节材与材料资源利用主要指标 (1)控制项 1)就地取材,有实施记录,就地取材达到90%;有计划采购达到100%。 2)建立健全的机械保养、限额领料、建筑垃圾再生利用等制度。 (2)一般项 1)选择绿色、环保材料,建立合格供应商档案库. 2)临建为彩板房、可拆迁,材料可回收,回收利用率达到80%。 3)材料节约 a.材料运输统一规划,降低运输损耗率。 b.优化线材下料方案;面材、块材镶贴预先排版。 c.采用“十项新技术”:高强钢筋使用率≥90%;直径大于18钢筋直螺纹技术使用率≥90%;清水混凝土80%,减少粉刷面积;使用C60、C50等高强商品混凝土;使用自防水混凝土;使用方木接长再利用技术;使用商品混凝土和预拌砂浆;使用蒸压加气块等。 e.合理安排工序,提高模板、脚手架体系周转率. 4)资源再生利用 a.混凝土、落地灰再利用率达到100%,块材、板材等下脚料利用率达到50%,钢筋余料再利用率达到80%. b.纸张双面使用率≥90%,废纸回收率达到100%. c. 利用信息化等网络办公,减少纸张利用和打印等。 d.制定施工场地废弃物管理计划;现场垃圾分类处理达到100%,分离可回收施工废弃物,回收利用率≥60%. (3)优选项 1)编制材料计划,合理使用材料。 2)连体钢结构采用装配化安装的施工方法。 3)主体钢结构采用整体自动提升工艺。 4)建筑材料包装回收率达到100%。 5)使用预拌砂浆。 6)现场临建设施、安全防护设施定型化、工具化、标准化。 (4)主要材料节约目标如下: 序号 主材名称 预算量(含定额损耗) 定额允许损耗率及量 目标损耗率及量 1 钢材 10168t 2。5%,254。2 t 1。5%,153。8 t 2 商品混凝土 71410m3 1.5%,1071 m3 1%,715.6 m3 3 木材 1700 m3 5%,85 m3 3%,51 m3 4 围挡 20%以下 2.2.4 节能与能源利用主要指标 (1)控制项 1)施工现场的生产、生活、办公区域分别装设电表计量,制订用电控制指标,计量率100%。 2)对主要耗能施工设备(塔吊、施工电梯、输送泵等)制订节能控制措施,计量考核率100%;每月底收集用电节电资料,建立用电节电统计台帐。 3)国家、行业、地方政府命令淘汰的施工设备、机具和产品不使用。 (2)一般项 1)临时用电设施,照明满足基本照度规定,不超过+5%~—10%;办公室照明功率密度值≤11W/m2;办公、生活和施工现场,节能照明灯具使用率达到90%。 2)选择先进节能机械设备,合理安排施工工序尽量减少机械设备用量,相邻作业区实现机械设备共享,提高能源利用率;对重点耗能设备,每月监控能源利用情况,做好记录;建立设备技术档案,定期对设备围护、保养。 3)建筑材料就地取材(距离施工现场500公里以内)达到90%,,减少运输过程中的能源消耗。 4)合理安排施工工序和施工进度,尽量减少夜间作业和冬季施工时间。 (3)优选项 1)淋浴间太阳能利用率达到100%。 2)现场照明、主要机械设备电气自动控制装置使用率≥80%。 3)临时设施热工性能合格,办公室、宿舍吊顶率100%。 4)办公区、生活区和施工现场用电分别计量. (4)电能消耗目标 序号 施工阶段 万元产值目标耗电 1 整个施工阶段 74 kWh/万元产值 2 桩基、基础施工阶段 68 kWh/万元产值 施工用电:64 kWh /万元产值 办公用电:2 kWh /万元产值 生活用电:2 kWh /万元产值 3 主体结构施工阶段 85 kWh/万元产值 施工用电:65.2 kWh /万元产值 办公用电:7.4kWh /万元产值 生活用电:12。4 kWh /万元产值 4 节电设备(设施)配置率 大于80% 2。2。5 土地节约量化指标目标 (1)控制项 1)合理布置施工场地,实施动态管理,有地基与基础工程、结构工程和装饰装修与机电安装三个阶段平面布置图。 2)施工临时用地有审批用地手续。 3)充分了解工程地质情况和基础设施管线分布情况,有保护措施。 (2)一般项 1)平面布置合理,组织科学,占地面积小且满足使用功能。 2)场内道路形成环形通道,减少道路占用场地。 3)深基坑边坡采用土钉墙支护,减小放坡系数,减少土方开挖和回填量,最大限度减少对土地的扰动,保护周边自然生态环境。 4)场内交通道路布置满足各种车辆机具设备进出场和消防安全疏散要求,方便场内运输。 5)采用商品混凝土和预拌砂浆,减少场内用地。 6)砌体采用蒸压加气混凝土砌块,不使用粘土砖,节约土地资源。 (3)优选项 1)临时办公和生活用房采用两层轻钢活动板房标准化装配式结构,经济、美观、占地面积小、对周边地貌环境影响小,且适合于施工平面布置动态调整。 2)钢结构采用工厂化加工与配送,减少现场临建设施,优化施工临建布置,减少施工临建占地. 3)施工总平面布置科学、合理,充分利用原有建筑物、构筑物、道路管线为施工服务。现场仓库、加工厂、材料堆场等布置靠近已有交通线路或即将修建的交通线路,缩短运输距离。职工宿舍满足2m2/人的使用面积要求。 (4)节地目标 施工总占地面积控制在基坑面积的130%以内,生活、办公区面积与生产区面积比率≤30%。 2。3 实施管理 在绿色施工过程中对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。 结合本工程特点,对绿色施工大力宣传,营造绿色施工氛围,创建全国绿色施工示范工程。 定期对职工进行绿色施工培训,增强职工绿色施工意识. 2.4 评价管理 根据《建筑工程绿色施工评价标准》,结合本工程特点,进行绿色施工评价: 2。4。1以目标值为依据,结合工程特点,对绿色施工管理、绿色施工技术与创新、绿色施工的效果进行自我检查,找差距,纠偏整改,完善提高。 2.4。2根据《建筑工程绿色施工评价标准》,项目每月进行1次自评,严格按照“绿色施工评价要素表”、“绿色施工批次评价汇总表”进行自评,并严格按照程序进行:由施工单位组织,项目建设单位和监理单位参加,评价结果由三方签认;阶段性评价分为三部分,最终进行单位工程评价,严格按照程序执行;在施工过程中,积极收集各种原始资料,原始数据及时、准确、完整. 2。4。3邀请专家小组对绿色施工管理、绿色施工技术与创新、绿色施工的效果进行综合评价。 2.5 人员安全与健康管理 2。5.1 施工作业区和生活办公区应分开设置,生活设施远离有毒有害物质。 2。5.2 生活区有专人(王协根)负责,有消暑和保暖措施。 2。5。3 现场工人劳动强度和工作时间符合现行国家标准《体力劳动强度等级》(GB 3869)的有关规定。 2.5。4 从事有毒、有害、有刺激性气味和强光、强噪声施工的人员必须配戴与其相应的防护器具。 2.5.5 深井、密闭环境、防水和室内装修施工有自然通风或临时通风设施。 2.5。6 现场危险设备、地段、有毒物品存放地应配置醒目安全标志,施工采取有效防毒、防污、防尘、防潮、通风等措施,加强人员健康管理. 2。5。7 厕所、卫生设施、排水沟及阴暗潮湿地带定期消毒。 2。5。8 现场食堂有卫生许可证,炊事员持有有效健康证明;食堂各类器具清洁,个人卫生、操作行为规范. 3 现场环境保护措施 3.1 扬尘控制 3。1.1施工现场及生活办公区主要道路硬化处理,裸露的场地采用绿化或固化。 生活办公区全部硬化,基坑采用混凝土护坡 生活办公区硬化裸露场地绿化 3.1。2 土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1。5m,不扩散到场区外。裸露地面的集中土方、未绿化的地面采取覆盖密目网等防尘措施,不仅控制扬尘,而且有助于提高现场观感和形象。 洒水控制扬尘 覆盖控制扬尘 3。1.3施工现场出入口设置洗车台、安装洗车装置,保证车辆清洁,防止车辆轮胎将泥土带出施工现场污损场外道路。 车辆冲洗台 3.1.4运送土方、垃圾、设备及建筑材料等容易散落、飞扬、流漏的物料的车辆,采取遮盖封闭措施,且装载控制不超过两侧挡板,严禁装载过满而撒出,保证车辆清洁。 车辆遮盖 严禁超载,进出厂清洗 3.1。5遇四级以上大风天气,不进行土方回填、转运以及其他可能产生扬尘污染的施工作业。 3.1。6 结构施工阶段,一律采用预拌混凝土、预拌砂浆.易飞扬和细颗粒建筑材料、散装水泥采取遮盖或密闭存放,余料及时回收。 3.1。7 使用大功率吸尘器清理作业面灰尘和垃圾,严禁使用吹风机、人工清扫等易产生扬尘的作业方式;浇筑混凝土前清理灰尘和垃圾时尽量使用吸尘器。 清理楼层采用大功率吸尘器 3。1。8 对现场易飞扬的材料、建筑垃圾等物质采取洒水、围档、密网覆盖、封闭等措施,使用切割砂轮时采用护罩遮挡。搬运采取覆盖等降尘措施,机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施,防止扬尘产生,做到施工现场非作业区达到目测无扬尘的要求。 3.1。9 场区主道路安排专人洒水降尘,保持路面湿润.采用封闭严密的运输车辆,降低对场外道路污染.主体施工配备吸尘器,清理模板内灰尘及碎屑;外架悬挂高目密目安全网,控制楼面扬尘.施工场地周边种植花草,美化环境,减少扬尘。 3。1.10 高空垃圾清运采用垂直运输机械完成。 垃圾采用施工电梯运输 3.2 废气排放控制 3.2。1 进出场车辆及机械设备废气排放应符合国家年检要求。 3.2。2 不使用煤作为现场生活燃料. 3.2。3 电焊烟气排放符合国家标准《大气污染综合排放标准》(GB16297)规定。 3.2.4 不在现场燃烧废弃物. 3.3噪音与振动控制 3.3.1合理安排进度计划,夜间尽量避免混凝土浇筑等噪音较大的施工作业.钢结构制作在场区外进行加工有利于现场降低噪音. 3。3。2 产生强噪音的机械设备,尽量远离现场办公区、生活区和周边住宅区,避免施工扰民. 3.3.3机械设备专人定期保养维护。浇筑混凝土振动棒振动时禁止接触模板、钢筋,防止振动器空转,避免或减少施工噪音或振动。 3。3.4 提倡文明施工,加强人为噪音管理,减少人为大声喧哗。塔吊吊装作业及管理人员之间现场使用对讲机传达指令. 3。3.5木工圆锯、电刨等高噪音机械使用时放置于封闭的房间内以减少噪音的扩散,并禁止在夜间使用;发电机四周搭设隔音棚,进行临时封闭,降低施工噪音。 木工棚封闭隔音 发电机棚封闭隔音 3。3.6 在现场设置噪音监测点,实施动态监测,及时调整控制措施。 现场设置监测点,定时检测并记录 3.3。7在施工现场严格控制噪音,对噪音进行实时监测和控制,检测时执行国家标准《建筑施工场界环境噪声排放标准》(GB12523—2011)。 3.3。8 现场噪音排放不得超过国家标准《建筑施工场界环境噪声排放标准》(GB12523—2011)规定. 3.4光污染控制 3.4.1 夜间施工时照明灯选用节能灯具,设置定型灯罩,照明方向集中在施工范围,避免影响周围居民正常生活。现场照明采用大功率LED投光灯,并配置微电脑定时开关,避免浪费。 3。4.2 钢结构焊接作业时从预热开始就设置遮光棚,避免电弧光外泄。 3。4.3 普通电焊大量作业为工厂化,现场只进行小量焊接.确需在室外作业时,周围用遮光帘隔挡,避免电焊弧光外泄。 电焊遮光帘遮挡 定型灯罩 3。5水污染控制 3.5.1 施工现场污水排放达到国家标准《污水综合排放标准》(GB8978-2002). 3。5。2 在施工现场出入口设置冲洗台和沉淀池,污水不得直接排入市政污水管网,污水首先经过沉淀池,经二次沉淀过滤,达标后用于场地内硬化场地的洒水降尘或排入市政污水管道。 门口车辆冲洗台沉淀池 3.5.3 针对不同的污水,设置相应的处理设施,道路外侧排水沟每隔30米设置沉淀池,厕所设置化粪池、食堂设置隔油池,专人定期清理。 3。5。4 雨水、污水分流排放。 3。6土壤保护 3。6.1现场采用绿化与硬化相结合的方式,道路和材料堆场采用硬化措施;其它场地尽可能种植花草,不仅美化环境而且避免水土流失.因施工造成的裸土,及时覆盖砂石或种植速生草种,以减少土壤侵蚀; 3。6。2沉淀池、隔油池、化粪池等内壁采取防渗漏措施,避免发生堵塞、渗漏、溢出等现象。及时清掏各类池内沉淀物,并委托有资质的单位清运。 3。6。3 对于现场油漆等化学物品设置专用库房,地面采取防渗漏措施;废弃的油料、化学溶剂集中处理;易燃易爆的液化气罐分割单独堆放。 设置危险品仓库 3.6。4 楼层施工超过8层以后,每隔四层设置一座移动环保厕所,定人定岗负责保洁、消毒。 移动厕所 3.6.5 所有用油设备(如混凝土固定泵、提升千斤顶等)下方设置接油盘,油品回收再利用,防止油品污染土壤或混凝土楼板。 3。6.6 有毒有害废弃物如电池、墨盒、油漆、涂料等应回收后交有资质的单位处理,不能作为建筑垃圾外运,避免污染土壤和地下水。 有毒有害垃圾分类外运 3。7建筑垃圾控制 3.7。1 制定建筑垃圾减量化计划。加强建筑垃圾的回收再利用管理(建筑垃圾回收利用率达到30%),碎石、混凝土块经破碎后,用作临时道路路基回填材料;砌体垃圾由供货厂家回收进行二次加工;短钢筋用于制作定位筋等;废弃模板做一些维护结构,如遮光棚、隔音板、楼梯防护、柱角防护等;利用方木、胶合板搭设道路或后浇带的防护板等;浇筑剩余混凝土用来浇筑构造柱、盖板等小型构件。 废旧楼板进行防护 剩余混凝土浇筑过梁 3。7.2施工现场设置封闭式垃圾容器,施工场地生活垃圾实现袋装化,及时清运。对建筑垃圾进行分类,并收集至现场封闭式垃圾房,集中运出。 封闭垃圾房 垃圾分类 3.7.3 有毒有害物废物分类率达到100%。 3.7.4 垃圾桶分为可回收利用和不可回收利用两类,定期清运. 3.7。5现场做到工完料净场地清,交接班时清理干净本班组的垃圾. 3.7。6非存档文件使用双面打印或复印,废弃纸张统一回收。 3.7.7废弃墨盒由制造商回收再利用。 3。8地下设施、文物和资源保护 3。8.1 施工前应调查清楚地下各种设施,做好保护计划,保证施工场地周边的各类管道、管线、建筑物、构筑物的安全运行。 3.8。2 施工过程中一旦发现文物,立即停止施工,保护现场并通报文物部门并协助做好工作。 4安全防护措施: 贯彻《职业健康安全管理体系》(GB/T28001-2011),并按照河南省《安全生产标准化实施指南》和本企业《安全文明施工标准化手册》进行现场安全和文明施工管理。  4。1 脚手架防护 脚手架防护到位,搭设规范 4。2 卸料平台及防护 卸料平台按照公司标准制作卸料平台安装规范 4。3 楼层邻边防护 楼层邻边防护采用工具式栏杆到位 4。4 电梯井口防护 电梯井口防护到位 4。5 洞口防护 楼层洞口防护 4。6 楼梯口防护 楼梯临边防护到位 4.7 钢筋车间、木工车间防护 钢筋车间防护到位钢筋车间防护到位 4。8 走道防护 走道两侧防护到位,美观 5节材与材料资源利用 5.1 节材措施 5。1。1 施工现场实行限额领料,对关键点实施控制措施,提高节材率. 5.1。2 根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存,避免采购过多,造成积压浪费。 5。1.3 现场材料堆放有序,储存环境适宜,措施得当;保管制度健全,责任落实。材料运输工具适宜,装卸方法得当,防止损坏和遗洒。 5。1。4 根据材料类型及数量选择合适的运输工具,严禁超载,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。采取技术和管理措施提高模板、脚手架等的周转次数。 5.1.5 建筑物混凝土构件按清水混凝土工艺控制,保证构件几何尺寸,减少材料损耗。 5。1.6 结构施工部分选用可回收的新型塑料模板材料,节约使用胶合板模板形成的木材一次性消耗. 5。1。7 建筑垃圾处理利用,采用建筑垃圾粉碎机将混凝土渣等建筑垃圾二次处理,作为道路路基土回填,将破碎后的细骨料、粗骨料制作预埋混凝土木砖,将破碎后的加气混凝土砌块做为屋面找坡,节省材料费和垃圾外运费。 5.2 结构材料节约措施 5.2.1对钢结构加工、钢筋加工优化,确定最优钢结构下料方案和钢筋配料方案。采用成品H型钢材代替拼接板,采用12米钢筋配料,降低材料损耗. 5。2.2直径18以上钢筋采用直螺纹机械连接方式,尽量避免采用搭接方式。使用高强钢筋(HPB300、HRB400)、高强钢材及高性能混凝土,减少资源能耗. 5.2.3钢筋下料的准确性是钢材节约的有效手段,特别是型钢混凝土节点部位,钢筋稠密,工况复杂。采用电脑软件放样与人工放样相结合进行钢筋放样,保证梁柱接头部位钢筋能顺利找准位置,避免出错,节约钢筋。 5.2.4充分利用短、废料钢筋焊接马蹬、梯子筋等,增加钢筋利用率。 5。2。5结构边沿模板支设均采用超出结构面20~30cm的施工工艺,避免混凝土浇筑时溅出或溢出作业面以外,造成浪费. 5。2.6避免砌体材料缺棱掉角或破损造成的砂浆浪费,对砌体材料外观检查不符合的不予验收。 5.3 围护材料 门窗、屋面、外墙等围护结构选用耐久性良好的材料,施工确保密闭性、防水性和保温隔热性。 5.4 装饰装修材料 5.4。1贴面类材料在施工前,应进行总体排版策划,减少非整块材的数量。 5.4。2采用非木质的新材料或人造板代替木质材料。 5.4。3防水卷材、油漆及各类涂料基层必须符合要求,避免起皮、脱落。各类油漆及粘接剂应随用随开启,不用时及时封闭。 5.4。4幕墙及各类预埋件应与结构施工同步. 5。4。5木制品、木装饰用料等各类板材及玻璃等宜在工厂采购或定制。 5。4。6采用自粘类片材,减少现场液态胶粘剂的使用量。 5.5 周转材料节约措施 5.5.1优选质量好的胶合板做为周转模板,模板预排版后再进行安装,尽量避免模板周转使用时二次锯裁。制定合理拆模顺序、方法,严禁硬撬,减少拆模过程破损,增加模板周转使用次数。 5.5.2选择有利用价值的方木进行对接;利用废旧模板作为后浇带盖板、预留洞口封闭、框架柱、楼梯踏步阳角保护条。 5。5。3结构支撑架采用新型支撑体系:盘销式钢管脚手架,由于其支撑体系刚度大、稳定性好、施工速度快、承力变形小,相比普通钢管支撑体系大大减少周转材料用量. 6节水与水资源利用 6。1 提高用水效率 6。1.1 基坑降水阶段施工现场喷洒路面、混凝土表面养护用水不使用市政自来水,采用从地下管井抽至地面的地下水,节约水源。 管井降水收集管井降水使用 6.1.2 施工现场供水管网根据用水量设计布置,管径合理、管路简捷,采用优质供水管道和水龙头,减少管网和用水器具的漏损。 6.1.3 现场机具、设备、车辆冲洗用水设立循环用水装置。 6。1.4 现场办公区、生活区100%配备节水器具,用水采取计量限量控制. 节水型龙头节水型花洒淋浴 厕所智能冲水 6.1.5主体框架混凝土覆盖塑料薄膜养护,节约用水;竖向构件涂刷养护液。 6。2 非传统水资源利用 整个现场水系统设置两套供水系统,连接市政管网的供水系统和非传统水供水系统。基坑降水阶段厕所用水、混凝土表面养护、临时道路喷洒用水、出入口冲洗用水全部采用地下室降水。降水不直接排入市政管网,先排入现场蓄水池,蓄水池设溢流池排入市政管网.基坑降水阶段多余的地下水抽至地下负二层消防水池进行储存。降水井封闭后使用,延长非传统水资源使用周期,减少传统水源用量。 雨水回收利用,在地下室屋面、顶层屋面等结构施工后,屋面排水系统超前施工,修建雨水收集池,将回收的雨水收集,使用循环用水喷洒路面、绿化浇灌和建筑物降尘,节约传统水源。 降水、雨水收集池 6.3 用水安全 在水的使用过程中,制定有效的水质检测与卫生保障措施,确保避免对人体健康、工程质量以及周围环境产生不良影响。 7 节能与能源利用 7.1 节能措施 7。1。1 实行用电计量管理,施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。 宿舍安装电表 生产用电 生活用电 7。1.2优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,如选用变频空调、节能调直机等节能施工设备及机具。 宿舍、办公室、食堂使用变频空调 节能调直机 节能套丝机 节能低噪音振动棒 7。1。3充分利用太阳能等可再生能源,照明、职工洗浴等配备太阳能。 洗浴采用太阳能 LED节能灯 7.1.4在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源.安排施工工艺时,应优先考虑耗用电能的或其它能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象. 7。2 机械设备与机具 7.2.1选择功率与负载相匹配的施工机械设备,使其达到最大能效比.本工程型钢混凝土结构、钢与混凝土组合结构钢构件重量大,优化选用东、西塔楼内各布置一台塔吊作为东、西塔楼吊装施工,提高功效和设备使用率。 7。2.2塔楼连体钢结构将塔楼东西单榀桁架连接组成空间桁架单元,采用千斤顶整体提升,减少大型设备投入,降低能耗. 7.2。3建立施工机械设备管理制度,开展用电、用油计量,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。 7。2.4合理安排工序,提高各种机械的使用率和满载率,降低各种设备的单位耗能。 7。3 生产、生活及办公临时设施 7。3.1考虑出入便利、日照、通风、采光等因素,现场办公区设置在场地北侧,以获得良好日照,节约能耗。 办公区布置 7。3.2临时设施采用节能材料,墙体、屋面使用隔热性能好的的复合轻质墙体材料,门窗选用保温隔热性能好的材料,减少夏天空调、冬天取暖设备的使用时间及耗能量。 复合轻质墙体材料,门窗隔热好 7.3.3空调运行期间关闭门窗;合理配置空调数量,用电实现定时开关,除规定时间外其余时间均实现断电处理,节约用电。 7.4 施工用电及照明 7.4。1临时用电优先选用节能电线和节能灯具,现场、办公区和生活区采用
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
