收藏 分销(赏)

施工过程的质量控制.doc

上传人:a199****6536 文档编号:3972505 上传时间:2024-07-24 格式:DOC 页数:10 大小:21.54KB
下载 相关 举报
施工过程的质量控制.doc_第1页
第1页 / 共10页
施工过程的质量控制.doc_第2页
第2页 / 共10页
施工过程的质量控制.doc_第3页
第3页 / 共10页
施工过程的质量控制.doc_第4页
第4页 / 共10页
施工过程的质量控制.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

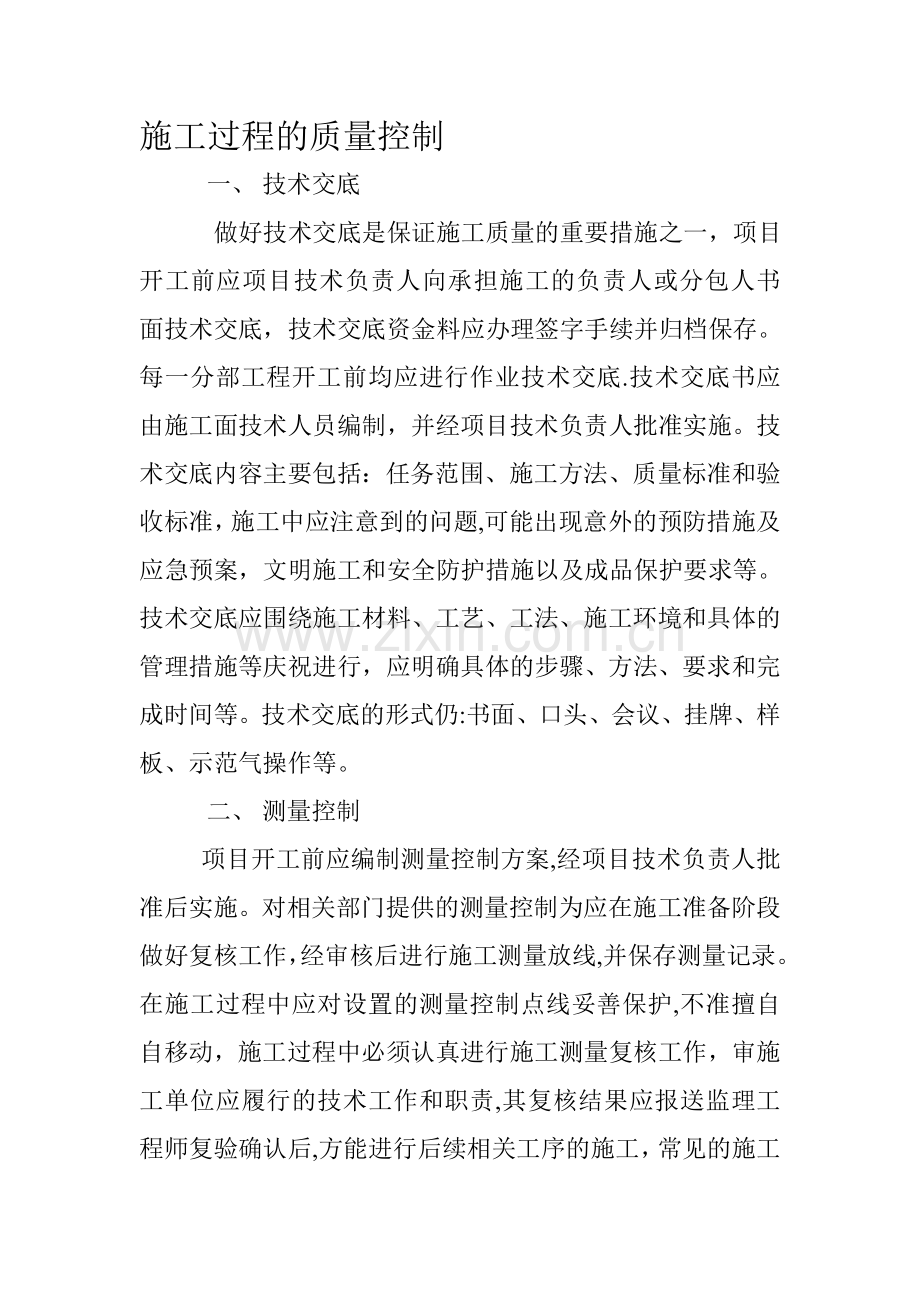

1、施工过程的质量控制一、 技术交底 做好技术交底是保证施工质量的重要措施之一,项目开工前应项目技术负责人向承担施工的负责人或分包人书面技术交底,技术交底资金料应办理签字手续并归档保存。每一分部工程开工前均应进行作业技术交底.技术交底书应由施工面技术人员编制,并经项目技术负责人批准实施。技术交底内容主要包括:任务范围、施工方法、质量标准和验收标准,施工中应注意到的问题,可能出现意外的预防措施及应急预案,文明施工和安全防护措施以及成品保护要求等。技术交底应围绕施工材料、工艺、工法、施工环境和具体的管理措施等庆祝进行,应明确具体的步骤、方法、要求和完成时间等。技术交底的形式仍:书面、口头、会议、挂牌、

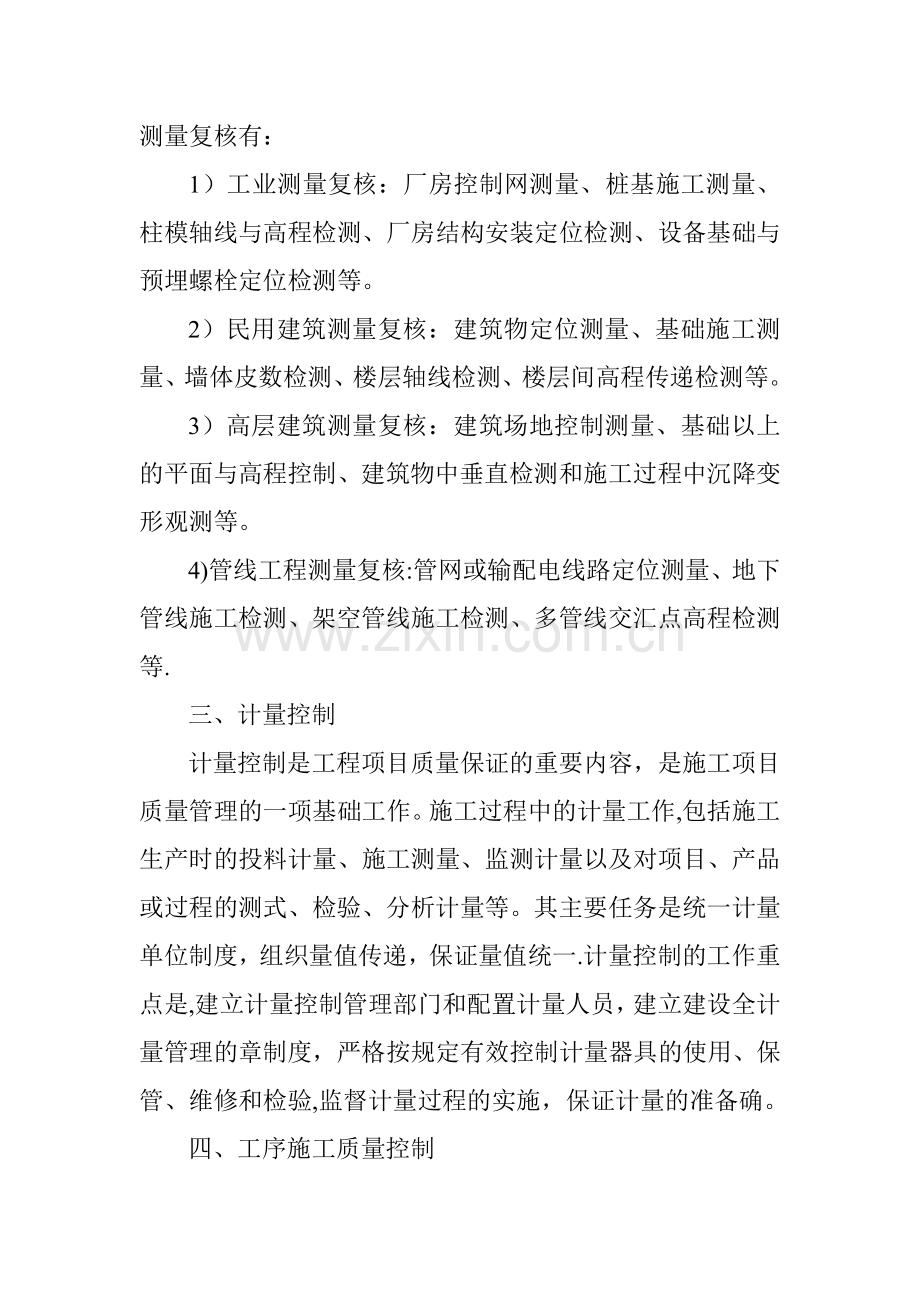

2、样板、示范气操作等。二、 测量控制 项目开工前应编制测量控制方案,经项目技术负责人批准后实施。对相关部门提供的测量控制为应在施工准备阶段做好复核工作,经审核后进行施工测量放线,并保存测量记录。在施工过程中应对设置的测量控制点线妥善保护,不准擅自自移动,施工过程中必须认真进行施工测量复核工作,审施工单位应履行的技术工作和职责,其复核结果应报送监理工程师复验确认后,方能进行后续相关工序的施工,常见的施工测量复核有: 1)工业测量复核:厂房控制网测量、桩基施工测量、柱模轴线与高程检测、厂房结构安装定位检测、设备基础与预埋螺栓定位检测等。2)民用建筑测量复核:建筑物定位测量、基础施工测量、墙体皮数检测

3、、楼层轴线检测、楼层间高程传递检测等。3)高层建筑测量复核:建筑场地控制测量、基础以上的平面与高程控制、建筑物中垂直检测和施工过程中沉降变形观测等。4)管线工程测量复核:管网或输配电线路定位测量、地下管线施工检测、架空管线施工检测、多管线交汇点高程检测等.三、计量控制计量控制是工程项目质量保证的重要内容,是施工项目质量管理的一项基础工作。施工过程中的计量工作,包括施工生产时的投料计量、施工测量、监测计量以及对项目、产品或过程的测式、检验、分析计量等。其主要任务是统一计量单位制度,组织量值传递,保证量值统一.计量控制的工作重点是,建立计量控制管理部门和配置计量人员,建立建设全计量管理的章制度,严

4、格按规定有效控制计量器具的使用、保管、维修和检验,监督计量过程的实施,保证计量的准备确。四、工序施工质量控制施工过程是由一系列相互联系与制约的工序构成,工序是人、材料、机械设备、施工方法和环境因素对工程质量综合起作用的过程,所以对施工过程的质量控制,必须以工序质量控制为基础和核心.因此,工序的质量控制是施工阶质量控制的重点。只有严格控制工序质量,才是能确保施工项目的实体质量.工序施工质量控制主要包工序施工条件质量控制和工序施工效果质量控制。1、工序施工条件控制工序施工条件是指从事工序活动的各生产要素质量及生产环境条件。工序施工条件控制就是控制工序活动的各种投入要素质量和环境条件质量。控制的手段

5、主要有:检查、测试、试验、跟踪监督等。控制的依据主要有;设计质量标准、材料质量标准、机械设备技术性能标准、施工工艺标准以及操作规程等.2、工序施工效果控制工序施工效果主要是反映在工序产品的质量特征和特殊性指标.对工序施工效果的控制就是控制工序产品的质量特和特性指标达到计质量标准以及施工质量验收标准的要求。工序施工质量控制属于事后质量控制,其控制的主要途径是;实测获取数据、统计分析所获取的娄据、判断认定质量等级和纠正质量偏差。按有关施工验收规范规定,下列工程质必须进行现场质量检测,合格后才能进行下道工序施工;1)地基基础工程(1)地基及复合地基承载力静载检测对于地基基础设计文件等级为甲通级或地质

6、条件复杂、成桩质量可靠性低的灌注桩、应采用静载花荷试验的方法进检验,检验桩数不应少于总数的1,且不少于3根。(2)桩的承载力检验设计等级为甲级、乙级的桩基或地质条件复杂,桩施工质量可靠性低,本地区采用的新桩型或新工艺的桩基应进行桩的承载力检测,检测数量在同一条件下不应少于3根,且不宜少于总桩数的1。2)主体结构工程(1)混凝土、砂浆、砌砖强度现场检测检查测同一强度等级、同条件养护的试块强度,以此检测结果代表工程实体的结构强度.混凝土;按统计方法评定混凝土强度的基本条件是,同一强度等级的同条件养护试件的留置数量不宜少于10组,按非统计方法玉定混凝土强度时,留置数量不应少于3。砂浆抽检数量;每一检

7、验批且不小于250m3的砌体的各种类型及强度等级的砌筑砂浆,每一台搅拌机应至少抽检查一次。砌体;普通砖15万块、多孔砖5万块、灰砂砖及粉煤灰砖10万块各为一检验批,抽检数量为一组.(2)钢筋保护层厚度检测 钢筋保护层厚度检验的结构部位,应由监理(建设)、施工等各方根据结构构件的重要性共同选定。对梁类、板类构件,应各抽取构件的2%且不少于5个构件进行检验。(3)混凝土预制构件结构性能检测 对成批生产的构件,应按同一工艺正常生产的不超过1000件且不超过3个月的同类型产品为一批,在每批中应随机抽取一个构件作为试件进行检验。3)建筑幕墙工程(1)铝塑复合板的剥离强度检测。(2)石材的弯曲强度,室内花

8、岗石的放射性检测。(3)玻璃幕墙用结构胶的邵氏硬度、标准条件拉伸粘结强度、相容性试验,石材用结构胶粘结强度及石材用密封胶的污染性检测。(4)建设筑幕墙的气密性、水密性、风压应形性能、层间变位性能检测。(5)硅酮结构胶相容性检测.4)钢结构及管道工程(1)对有无损检验要求的焊缝,竣工图上应标明焊缝编号、无损检验方法、局部无损检验焊缝的位置、底片编号、热处理焊缝位置及编号、焊缝补焊位置及施焊焊工代号。焊缝施焊记录及检查、检查验记录应符合相关标准的规定。(2)钢结构,钢管防腐及防火涂装检测。(3)钢结构节点,机械连接用紧固标准件及高强螺栓力学性能检测.五、特殊过程的质量控制特殊过程是指该施工过程或工

9、序的施工质量不易或不能通过其后的检验和试验而得到充分的验证,或者万一发生质量事故则难以挽救的施工过程。特殊过程的质量控制是施苛阶段质量控制的重中之重.对在项目质量计划中界定的特殊过程,应设置工序质量控制点,抓信影响工序施工质量的主要因素进行强化控制.1、选择质量控制点的原则质量控制点的选择应以那些保证质量难度大,对质量影响大或是发生质量问题时危害大的对象进行设置.选择的原则是,对工程质形成过程产生直接影响的关键部位、工序或环节及隐蔽工程,施工过程中的薄弱环节,或者质量不稳定的工序,部位或对象,对下道工袤 较大影响的上道工序,采用新技术、新工艺、新材料的部位或环节,施工上无把握的、施工条件困难的

10、或技术难度大的工序或环节,用户反馈指出和过去返工的不良工序。2、质量控制点的重点控制对象质量控制点的设置要正确、有效、要根据对重要质量特性进行重点控制的要求,选择施工过程的重点部位、重点工序和重点质量因素作为质量控制的对象,进行重点预控和过程控制,从而有效地控制和保证施工质量.质量控制中重点控制的对象主要包括以下几个方面。(1)人的行为.某些操作或工序,卷烟厂以人为重点控制对象,比如,高空、高温、水下、易燃易爆、重型构件吊装作业以及操作要求高的工序和技术难度大的工序,都应从人的生理、心理、技术能力等方面进行控制.(2)材料的质量与性能,这是直接影响工程质量的重要因素,在某些工程中应作为近控制的

11、重点。例如,钢结构工程中使用的高强度螺栓、某些特殊焊接使用的焊条,都应作为重点控制其材质与性能,又如水泥的质量是直接影响混凝土工程质量的关键因素,施工中就应对进场的水泥质量进行重点控制,必须检查核对出厂合格证,并按要求进行强度和安定性的复试等。(3)施工方法与关键操作,某些直接影响工程质量的关键操作应作为控制的重点,如预应力钢筋的张拉工艺操作过程及张拉力的控制,是可靠地建设立预应力值和保证预应力构件质量的关键过程。同时,那些易对工程质量产生重大影响的施工方法,也应列为控制的重点,如大模板施工中模板的稳定和组装问题,是液压滑模施工时支承杆稳定问题、升板法施工中的提升差的控制等.(4)施工技术参数

12、。如混凝土的外加剂掺量、水灰比、回填土的含水汩,砌体有砂浆饱满度,防水混凝土的抗渗等级、钢筋混凝土结构的实体检测结果及混凝土冬期施工受冻临界强度等技术参数都是应重点控制的质量参数与指标.(5)技术间歇.在某些工序之间必须留有必要的技术间歇时间,例如砌砖与抹灰之间,应在墙体砌筑后610天时间,让墙体充分沉陷、稳定、干燥、再抹灰,抹灰层干燥后才能喷白、刷浆,混凝土浇筑与模板拆除之间,应保证混凝土有一定的硬化时间,达到规定拆模强度后方可拆模等。(6)施工顺序。对于某些工序之间必须严格控制施工的先后顺序,比如对冷拉钢筋骨应当先焊后冷拉,否则会失去冷强,层架的安装固定,采用对角同时施焊方法,否则会由于焊

13、接应力导致校正好的屋架发生倾斜.(7)易发或常见的质量通病.例如,混凝土工程的蜂窝、麻面、空洞、墙、地面、屋面防水工程渗水、漏水、空鼓、起砂、裂缝等,都与工序操作有关,均应事先研究对策,提出预防措施。 (8)新技术、新材料、新工艺的应用.由于缺乏经验,施工时应将其作为重点进行控制。(9)产品质量不稳定和不合格率较高的工序应列为重点,认真分析、严格控制。(10)特殊地基或特种结构.对于湿陷性黄土、膨胀土、红黏土等特殊土地基的处理,以及大跨度结构、高耸结构等技术较大的施工环节和重要部位,均应予以特别的重视. 3、特殊过程的质量控制和管理特殊过程的质量控制除按一般质量控制的规定执行外,还应由专业技术

14、人员编制作业指导书。经项目技术负责人审批后执行。作业前施工员、技术员做好交底和记录,使操作人员在明确工艺标准、质量要求的基础上进行作业,为了保证质量控制点的目标实现,应严格按照三级检查制度进行检查控制/在施工中发现质量控制点有异常时,应立即停止施工,召开分析会,查找原因采取对策予以解决。六、成品保护的控制所谓的成品保护一般是指在项目施工过程中,某些部位还在施工中,在这种情况下,施工单位必须负责对已宗教仪式成部分采取保护措施予以保护,以免因成品缺乏保护或保护不善而造成污染,影响工程的实体质量。加强成品保护道先要加强教育,提高全体员工的成品保护意识,同时要合理安排施工顺序,采取有效的保护措施.成品保护的措施一般有防护(就是提前保护、针对被保护对象的特点采取各种保护的措施,防止对成品的污染及损坏)、包裹(就是将被保护物包裹起来,以防损伤或污染)、覆盖(就是用表面覆盖的方法防止堵塞或损伤)、封闭(就是采取局部封闭的办法进行保护)等几种方法.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
