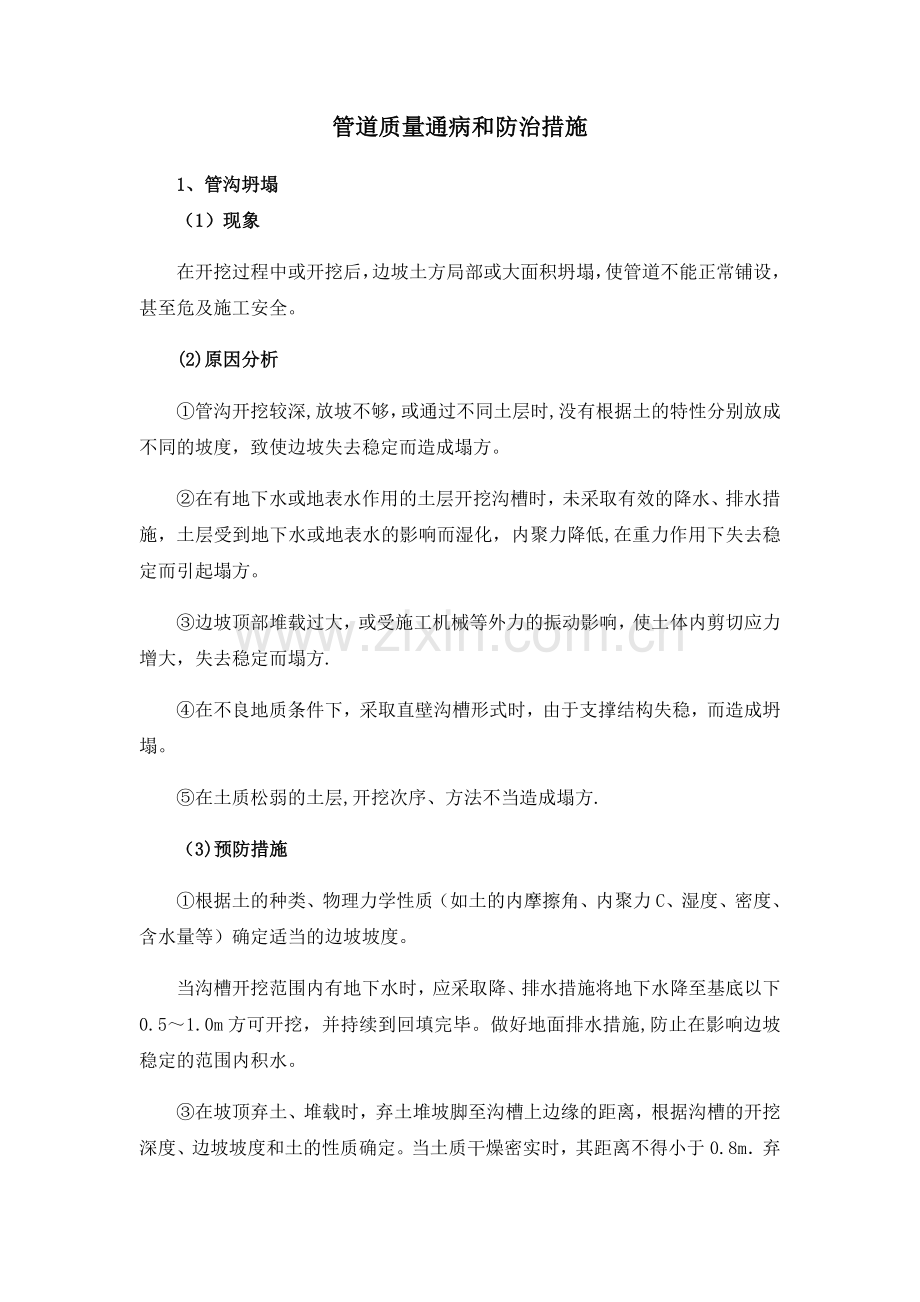

管道质量通病和防治措施 1、管沟坍塌 (1)现象 在开挖过程中或开挖后,边坡土方局部或大面积坍塌,使管道不能正常铺设,甚至危及施工安全。 (2)原因分析 ①管沟开挖较深,放坡不够,或通过不同土层时,没有根据土的特性分别放成不同的坡度,致使边坡失去稳定而造成塌方。 ②在有地下水或地表水作用的土层开挖沟槽时,未采取有效的降水、排水措施,土层受到地下水或地表水的影响而湿化,内聚力降低,在重力作用下失去稳定而引起塌方。 ③边坡顶部堆载过大,或受施工机械等外力的振动影响,使土体内剪切应力增大,失去稳定而塌方. ④在不良地质条件下,采取直壁沟槽形式时,由于支撑结构失稳,而造成坍塌。 ⑤在土质松弱的土层,开挖次序、方法不当造成塌方. (3)预防措施 ①根据土的种类、物理力学性质(如土的内摩擦角、内聚力C、湿度、密度、含水量等)确定适当的边坡坡度。 当沟槽开挖范围内有地下水时,应采取降、排水措施将地下水降至基底以下0.5~1.0m方可开挖,并持续到回填完毕。做好地面排水措施,防止在影响边坡稳定的范围内积水。 ③在坡顶弃土、堆载时,弃土堆坡脚至沟槽上边缘的距离,根据沟槽的开挖深度、边坡坡度和土的性质确定。当土质干燥密实时,其距离不得小于0.8m.弃土高度不得大于1。5m,以保证边坡的稳定。 ④采取直壁沟槽时,对支撑材料应选择正确,对支撑结构应进行受力验算,使其具有足够的强度和刚度。 ⑤土方开挖应自上而下分段分层、依次进行,随时作成一定的坡势,以利泄水,避免先挖坡脚,造成坡体失稳。相邻管沟开挖时,应遵循先深后浅的施工顺序,并及时处理管基、铺管,尽量防止对地基的扰动。 (4)治理方法 沟槽塌方应及时查明原因并采取相应措施排除,然后可将坡脚塌方清除作临时支护(如堆码装土草袋、设支撑等). 2、管道铺设不顺直 (1)现象 管道坐标、标高误差超标过多,使管道水头损失增大。 (2)原因分析 ①施工测量、定线控制不严格,沟槽开挖后未经复测或修整即开始铺管. ②铺管时,未采用龙门板、中线桩、平桩等措施控制轴线和标高,仅凭操作人员目测进行铺管,或中线桩、平桩布置间距过大。 (3)预防措施 ①施工测量、定线严格加以控制,沟槽开挖后,应认真进行复测并进行修整,验槽合格后方可铺管。 ②铺管前应设置龙门板、中线桩、平桩等措施控制轴线和标高,其间距以10m为宜。 3、管道断裂 (1)现象 管道在施工过程中或输水过程中发生断裂。 (2)原因分析 ①管材质量不符合技术标准。或运输、装卸、安装不当受到损伤。 ②管道地基产生不均匀沉降,引起管道断裂。 ③管道回填土质不良,含有块石或密实度不符合要求。 (3)预防措施 ①加强管材质量的检查验收工作,在运输、装卸、堆码、铺设过程中应采取相应的保护措施,并做到轻装轻卸,防止管材受到损坏,下管前应逐根进行检查,有损伤的管材严禁下沟铺设。 ②沟槽开挖后应及时进行验槽,对软弱地基应进行处理,经验槽合格后方可下管铺设。 ③管道回填采取无块石、硬物的土;回填时先从管道两侧对称进行,分层进行夯实,以保证其密实度符合要求。 (4)治理方法 将断裂的管段挖出拆除,处理好地基重新铺设。 4、橡胶圈接口漏水 (1)现象 管道橡胶圈接口漏水。 (2)原因分析 ①橡胶圈规格、技术标准不符合要求。外观检查有气孔、裂缝和接缝,弹性不足呈老化状。 ②安装时橡胶圈产生扭曲、断裂情况,造成漏水。 ③橡胶圈在顶压后,没有将顶人管压紧即放松,橡胶圈产生反弹形成间隙而漏水。 ④管接口有毛刺等情况未予去除,使橡胶圈损坏而漏水。 (3)防治措施 ①严格材料验收制度,不符合技术标准的橡胶圈,坚决不用。 ②安装时应将橡胶圈均匀,平展的套在插口的平台上,不能扭曲和断裂. ③顶压橡胶圈时用力要均匀,压实后,将管道除接口外用回填土压住,以防止橡胶圈反弹. ④管道承插口均应认真检查,发现毛刺等情况应加以剔除,避免橡胶圈被损坏。 5、顶管管道轴线偏差过大 (1)现象 管道轴线与设计轴线偏差过大,使管道发生弯曲,甚至造成管节损坏,接口渗漏。 (2)原因分析 ①地层正面阻力不均匀,使工具管受力不均匀,形成导向偏差,造成管道轴线偏差。 ②顶管后背发生位移或不平整,使顶力合力线偏移,造成管道轴线偏差。 ③千斤顶不同步,或千斤顶间顶力相差较大,或安装精度不够,造成顶力合力线偏差,使管道轴线发生偏差。 (3)预防措施 ①顶管施工前对管道通过地带的地质情况认真调查。设置测力装置,指导纠偏.纠偏按照勤测量、勤纠偏、小量纠的操作方法进行. ②采用同种规格的千斤顶,使其顶力、行程、顶速相一致,保持顶力合力线与管道中心线相重合. ③加强顶管后背施工质量的控制,确保后背不发生位移,并使后背平整,以保证顶进设备的安装精度。 ④顶进过程中随时绘制顶进曲线,以利指导顶进纠偏工作。 (4)治理方法 ①重新调整千斤顶行程、顶力、顶速,或重新调整千斤顶的安装精度。 ②对顶管后背进行加固,防止位移继续发展,并确保后背平整。 ③纠偏前认真分析顶进曲线的发展趋势,采取适当的纠偏量,循序渐进,切不可操之过急,适得其反.
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
