收藏 分销(赏)

污水处理厂重点部位施工方案.doc

上传人:天**** 文档编号:3959457 上传时间:2024-07-24 格式:DOC 页数:64 大小:206.04KB
下载 相关 举报
污水处理厂重点部位施工方案.doc_第1页
第1页 / 共64页
污水处理厂重点部位施工方案.doc_第2页
第2页 / 共64页
污水处理厂重点部位施工方案.doc_第3页
第3页 / 共64页
污水处理厂重点部位施工方案.doc_第4页
第4页 / 共64页
污水处理厂重点部位施工方案.doc_第5页
第5页 / 共64页
点击查看更多>>
资源描述

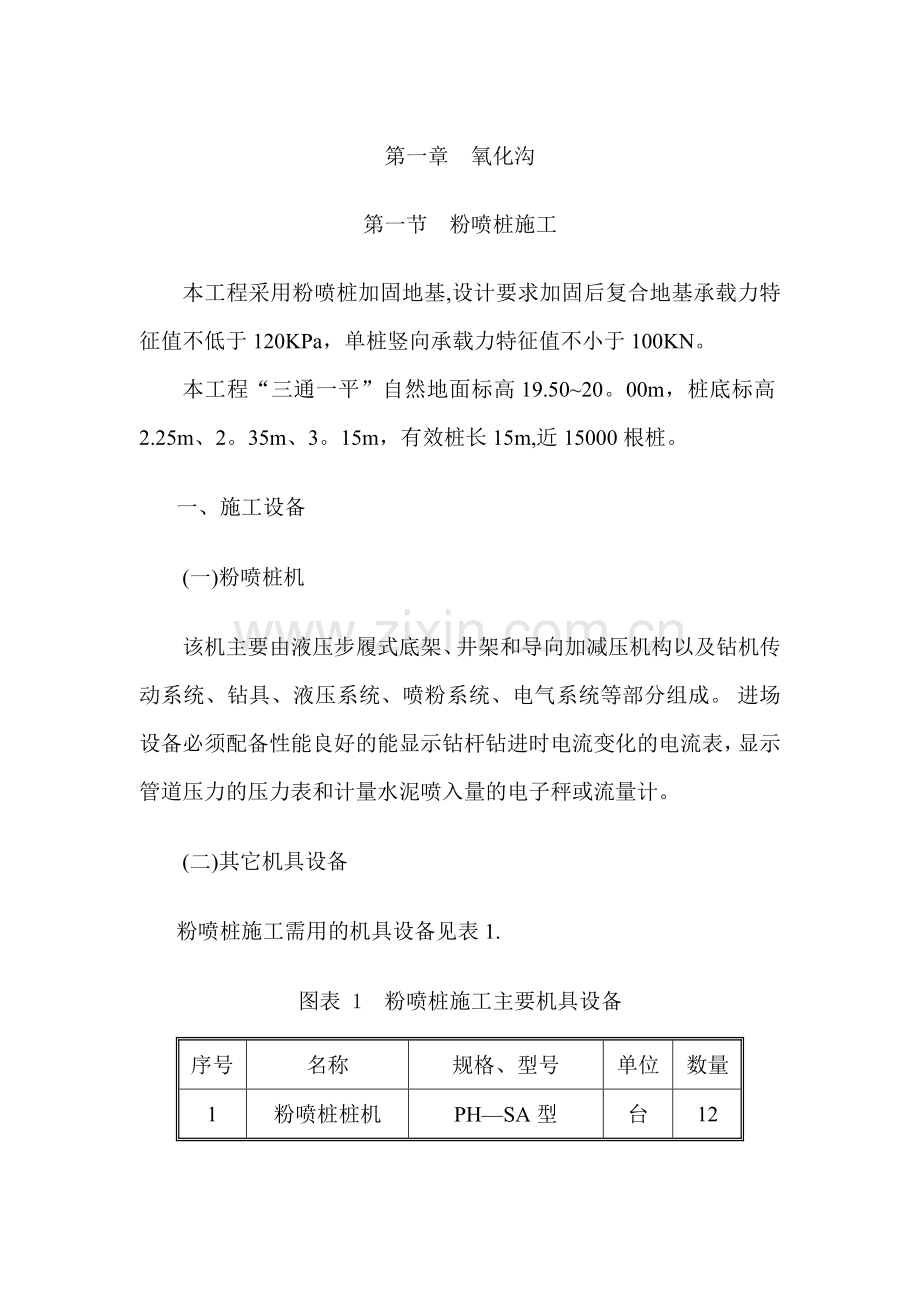

1、第一章 氧化沟第一节 粉喷桩施工本工程采用粉喷桩加固地基,设计要求加固后复合地基承载力特征值不低于120KPa,单桩竖向承载力特征值不小于100KN。本工程“三通一平”自然地面标高19.5020。00m,桩底标高2.25m、2。35m、3。15m,有效桩长15m,近15000根桩。一、施工设备(一)粉喷桩机该机主要由液压步履式底架、井架和导向加减压机构以及钻机传动系统、钻具、液压系统、喷粉系统、电气系统等部分组成。进场设备必须配备性能良好的能显示钻杆钻进时电流变化的电流表,显示管道压力的压力表和计量水泥喷入量的电子秤或流量计。(二)其它机具设备粉喷桩施工需用的机具设备见表1.图表 1 粉喷桩施

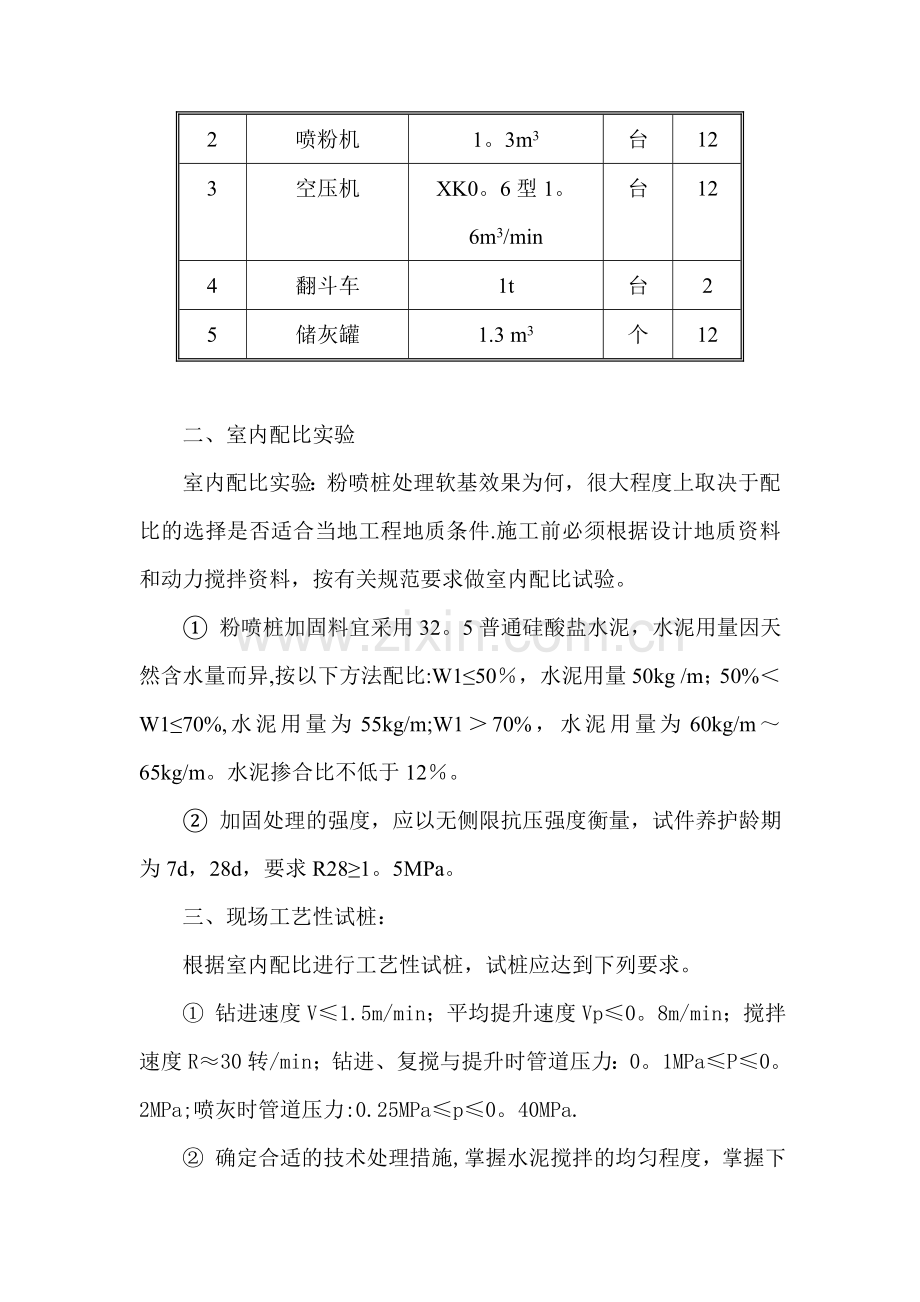

2、工主要机具设备序号名称规格、型号单位数量1粉喷桩桩机PHSA型台122喷粉机1。3m3台123空压机XK0。6型1。6m3/min台124翻斗车1t台25储灰罐1.3 m3个12二、室内配比实验室内配比实验:粉喷桩处理软基效果为何,很大程度上取决于配比的选择是否适合当地工程地质条件.施工前必须根据设计地质资料和动力搅拌资料,按有关规范要求做室内配比试验。 粉喷桩加固料宜采用32。5普通硅酸盐水泥,水泥用量因天然含水量而异,按以下方法配比:W150,水泥用量50kg /m;50%W170%,水泥用量为55kg/m;W170%,水泥用量为60kg/m65kg/m。水泥掺合比不低于12。 加固处理的

3、强度,应以无侧限抗压强度衡量,试件养护龄期为7d,28d,要求R281。5MPa。三、现场工艺性试桩:根据室内配比进行工艺性试桩,试桩应达到下列要求。 钻进速度V1.5m/min;平均提升速度Vp0。8m/min;搅拌速度R30转/min;钻进、复搅与提升时管道压力:0。1MPaP0。2MPa;喷灰时管道压力:0.25MPap0。40MPa. 确定合适的技术处理措施,掌握水泥搅拌的均匀程度,掌握下钻及提升的困难程度,成桩试验的桩数不少于5根。四、施工工艺1、关键技术本工法的关键技术是喷粉,即将粉体成桩固化剂用压缩空气输送到钻头并射到土层中去。喷粉直接关系着成桩的质量。喷粉一般在喷气后进行,其操

4、作程序是:开通喷粉球阀和蝶阀、关闭喷气阀,按下无级变速器电机启动按钮,使旋转供料器运到喷射管,喷入土层。以上操作要求迅速连贯,一气呵成.2、操作方法(1)对正桩位,调平桩机机身,保证桩的垂直度,启动主电机下钻,待搅拌钻头接近地面时,启动空压机送气。继续钻进.(2)到达设计深度后,停止钻进。(3)打开送料阀、闭气阀。(4)启动喷料机进行第一次喷料。(5)打开送气阀,关闭送料阀,但空压机不要停机,搅拌钻头提升到桩顶时,停止提升,在原位转动两分钟,以保证桩头均匀密实。(6)搅拌钻头再钻至设计桩底深度,进行第二次搅拌、复喷。(7)将搅拌钻头提出地面,停止主电机、空压机,填写施工记录。(8)移动桩机到下

5、一个桩位。3、操作要点(1)机身调平以钻杆是否垂直为依据,实际操作时可用铅锤吊线,必要时可在机身设置激光对中仪进行控制。(2)喷粉或喷气时,当气压达到0。45Mpa时,管路可能堵塞,此时应停止喷粉,将钻头提升至地面,切断空压机电源,停止送气.查明堵塞原因,予以排除.(3)钻头钻至设计深度,应有一定的滞留时间,以保证加固粉料到达桩底.一般在开工前通过观察确定滞留时间.当用30m送料管时,滞留时间为24分钟.(4)整个制桩过程一定要保证边喷粉、边提升连续作业。在空气湿度大、粉体流动性差、喷气压力大、单位桩长喷粉量大时,应开通灰罐进气球阀,以对罐料加压。如出现断粉,应及时补喷。补喷重叠长度不得小于0

6、.5m。(5)粉喷桩搅拌下沉时尽量不用水冲下沉。当遇较硬土层下沉太慢时,方可适量冲水。采用水冲下沉时,喷粉提升前必须将喷粉管内的水排净,同时,还应考虑冲水成桩时对桩强度的影响(土层含水量增加10%,水泥土的强度降低10%15%)。(6)桩顶设计标高与地面标高接近时,地面以下1m范围内喷粉、搅拌、提升宜用慢速,当喷粉即将出地面时,宜停止提升,搅拌数秒钟,以保证桩头均匀密实。(7)喷粉开始时,应将电子秤显示屏置零,使喷粉过程在电子计量显示下进行。喷粉搅拌时,记录人员应随时观察电子秤的变化显示,以保证各段(通常以1m为一个单位)喷粉均匀.(8)粉体固化剂入罐时必须过筛,以保证入罐固化剂粒径最大不超过

7、0.5cm,没有纸屑、石块等杂物.水泥可采用不同品种水泥,标号一般采用32。5号或42。5号,掺入比为7%15,水泥标号每提高100号,水泥土的无侧限抗压强度qu约增加2030。五、劳动力组织本工法的劳动力组织见下表。劳动力组织序号工种人数工作内容1班 长1负责指挥协调各工序操作,控制加固质量,排除施工中的各种障碍。2操作员24按设计施工工艺正确操纵钻头的钻进和提升,检查维修机械,负责使用联络信号.3司泵8统计材料用量,记录泵送时间,清洗输送管道。4上料工8将加固料送入罐内,保证施工连续。5电 工2负责机器设备的安装和安全使用。6记录员2负责施工记录、操纵电器控制仪表、使用联络信号,兼质量检查

8、员工作。 六、质量控制(一)质量控制标准桩距偏差5cm;有效桩长偏差10cm;桩顶标高偏差5cm;桩垂直度偏差1。5%。(二)检测技术1、室内灰比实验现场采集要加固的土样及施工用的固化剂送至实验室,按拟定的配合比和操作程序制作试块,试块成形后12d拆模,称重后送入养护室进行各龄期养护,达到规定龄期后,称重,作无侧限抗压强度试验,选定最优灰比.2、本体加固效果检查(1)在桩身不同部位切取试块,比较相同龄期室内试块与桩身切取的试块的强度.(2)在荷载板下不同部位埋设土压力盒,测试复合地基的反力分布和应力分配。(三)注意事项1、 关于复搅与提升:在桩全长范围内应重复搅拌一次。钻进提升时管道压力不宜过

9、大,以防淤泥向孔壁四周挤压形成空洞。 2、 关于补喷和废桩问题:如发生意外影响桩身质量时,应在水泥终凝前采取补喷措施,补喷重叠长度1。0m。补喷无效时须重新打桩,新桩与废桩的间距20cm.3、 输灰管须经常检查,不得泄漏及堵塞,管道长度以60m为宜.对钻头定期检查,直径磨耗量1cm,钻头直径 53cm。4、 在灌注桩两侧布设粉喷桩位时,应预留钻孔灌注桩施工位置,预留净距为140cm.5、 成桩施工顺序从四周边开始向中心进行,相邻两根桩必须跳跃间打。6、 砂砾垫层必须在桩体强度达到70时方可铺筑。(三)质量控制措施1、开工前组织施工人员进行技术交底,施工中根据工程要求召开质量管理专题会,不得使用

10、不合格的施工机具及不合格或失效的水泥。2、控制钻头下沉和提升速度,保证加固范围内每一深度都得到充分搅拌.3、随时检查施工记录,对照施工工艺对每根桩进行质量评定。对不合格的桩,根据具体情况采取补救措施。4、选取一定数量的桩体进行开挖,检查桩的外观质量、搭接质量和整体性。八、安全措施1、严格执行安全操作规程,安全员负责安全教育和检查,有权制止不合要求的施工操作.2、机械设备运行时,特别是在制桩过程中,岗上人员必须坚守岗位,夜间作业应充分照明,登高作业要系安全带。3、建立机械设备的定期检查、保养制度。4、及时排除空气储气罐内的积水,注意控制粉尘的弥漫和扩散。第二节 井点降水本工程位于南太子湖畔,三通

11、一平前为渔塘,地下水位较高,为了保证开挖的质量和安全,为了保证砂垫层的制作质量,必须对基坑周围和坑底下50cm以上进行降水。本工程采用轻型井点降水法施工.一、设备的配备井点管采用直径38mm的钢管,长6。2m,管下端配滤管,滤管直径同井点管,长0。9m,管壁上有梅花形状10mm左右的孔,外包34层棕皮滤网,用20号铁丝缠绕。连接管用橡皮管和胶皮带制成,集水总管采用管径70mm的钢管分节连接,每隔1。6m左右连接一个井点管的接头,每套井点管的集水总管的长度在50m以内,每套设备带井点管50根。抽水设备采用射流泵.由高压离心泵供水,经射流泵后产生真空,真空度约为10m水柱,射流泵流量70m/h,扬

12、程120m。下井管采用50mm的钢管冲枪,冲枪成孔达200mm,深7m,采用粗砂回填。二、井点的布置由于基坑面积较大,在基坑四周布置环形井点,井点管间距1。6m。滤水管比基坑深4m左右.三、施工工艺流程放线定位铺设总管冲孔安装井点管、填砂滤料、上部填粘土密封用弯管将井点管与总管连通安装抽水设备与总管连通安装集水箱和排水管开动射流泵排气开动离心泵抽水测量观测井中地下水位变化。四、井点管的埋设采用高压水枪冲刷土体,将土层冲成圆孔后,埋设井点管,埋管时防止掉入杂物影响抽水效果,在井点管地面以下0。5m左右,用粘土填实,以防止漏气。井点管埋设完毕,接通总管与抽水设备,接头要严密,并进行试抽水,检查有无

13、漏气、淤塞等情况,出水是否正常,如有异常情况,应检修好后使用.冲孔用三木塔将冲管吊起,插入挖好的小坑内,另一端用胶皮管与高压水泵连接,开动水泵.为加快冲孔速度,在冲管两旁加装两根空气管,通入压缩空气。冲孔时,冲管应垂直插入土中,并做上下左右转动摆动,加剧土的松动,加速下沉速度并保持垂直.井孔冲成后,向井点管周围填砂时,管内水位上升表明埋管合格。五、井点管的使用井点管一经开启使用,就必须连续不断的抽水,并配备双电源,以防断电。在抽水35天后水位降落漏斗基本趋于稳定。正常出水规律是“先大后小,先混后清”,若不上水或水一直较混或出现清后又混等情况,应立即检查纠正.井点管淤塞,可通过听管内水流声、手扶

14、管壁感到振动、夏季时手摸管子冷热、潮干等简便方法进行检查。如井点管淤塞太多,严重影响降水效果时,应逐个用高压水反冲洗井点管或拔出重新埋设。在基坑四周设置水位观察井,由专人定时测量降水效果。氧化沟竣工并进行回填土后,才可拆除井点系统,拔出时借助倒链,所留孔洞用砂堵塞,地面2m下用粘土填实。第三节 基坑开挖一、基坑开挖方案氧化沟结构的基坑开挖面积约为25000m2,总土方量约为38000m3.根据设计沉降缝及氧化沟构筑物的布置,整个基坑分4个挖土区开挖施工.即每个氧化沟为一个挖土区,氧化沟中部沉降缝两边各为一个挖土区。整个基坑开挖深度为2.251.35m.本工程土方均为场地内消化,土方开挖前应根据

15、现场实际情况确定土方堆放地点,为保证现场的文明施工,采用2台推土机随时将堆土推平。二、基坑特点1、基坑开挖面积大2、基坑暴露、井点使用周期长根据基坑开挖和结构施工工作量,以及结构施工流程,基坑边坡保持时间及井点使用周期约达6个月之久,因此井点系统及基坑边坡施工必须严格按操作规程实施。3、雨季开挖施工由于基坑开挖处于武汉地区的雨季,对于大面积基坑开挖带来很大的难度.故在整个施工过程中必须做好施工地区的排水系统和基坑开挖排水措施。三、基坑开挖及技术措施1、设备的选用本工程选用HD-400GL反铲挖掘机3台,15T东风翻斗车15辆,以上设备完全能满足每天1000m3土的挖运。2、边坡稳定的措施(1)

16、 根据建设单位提供的地质资料以及对周边环境的调查资料,边坡采用1:1.25.根据摩擦圆法算边坡的安全系数为1。27,符合规范要求1。051。20的安全系数。按此设计的基坑边坡,在施工和护坡工作良好的条件下,基坑边坡能保持稳定。(2) 在基坑开挖过程中必须严格按设计边坡向下分层开挖.在整个基坑开挖过程中以及开挖坑底时,都必须设有排水沟及泵吸积水的集水井,同时严格防止在基坑周围地面积水或水流渗入下面土体的情况发生.(3) 在整个基坑施工周期内基坑四周严禁堆积土方及大吨位的物体.(4) 在整个基坑开挖过程中,应随时观察基坑内地下水位降低的情况,随着地下水位的降低进行挖土,在地下水位高于挖土标高时不宜

17、进行基坑开挖施工。(5) 当将挖至设计标高时,应留2030cm土体,采用人工挖土,以避免再扰动地基土,到挖至标高后,应及时进行砂垫层施工.(6) 基坑边坡采用人工修坡。护坡采用喷锚支护及打拔钢板桩相结合的方法.详见下一节内容.(7) 坑底四周做好排水盲沟,设集水井,确保坑底干洁.3、基坑稳定的监测措施(1)坡顶位移监测坡顶位移包括水平位移和坡顶周围30m范围内的垂直位移。坡顶位移是由于开挖卸载和降水引起,当水平位移超过一定数值时,位移速率急速增长,地表裂缝宽度迅速增加,这意味着边坡滑动开始,当出现这种基坑失稳前兆时,应停止继续向深处开挖,并进行顶板卸荷或坡脚压载以控制失稳形势,以后在采取必要的

18、加固措施后方可继续向深处开挖。坡顶土体沉降是反映基坑周围土体稳定的另一个较为敏感与直观的量。量测标志点必须在基坑施工前就埋置好,以确保监测数据的完整。(2)基坑底隆起的监控放坡基坑开挖,由于土体卸载,为了及时发现坑底失稳征兆,必须进行坑底隆起监测.以上监测措施必须每天由专业监测人员量测、记录。第四节 基坑支护一、打拔钢板桩打拔钢板桩的施工在粉喷桩施工完毕、基坑开挖之前进行。(一)钢板桩的布置两座氧化沟中间间距18m,基坑开挖放坡后留有67m的土基,钢板桩即布置在该土基的两侧,并在平面上成矩形封闭,形成封闭式钢板桩墙.(二)钢板桩施工前的准备本工程选用包型拉森式(U型)钢板桩,桩长5m。为保证沉

19、桩轴线位置的正确和桩的竖直,控制桩的打入精度,防止板桩的屈曲变形和提高桩的贯入能力,需设置一定刚度、坚固的单层导架(施工围檩),围檩桩的间距为3。5m。沉桩机械选用40t震动打拔桩机。(三)钢板桩的打设钢板桩的施工从板桩墙的一角开始,两块为一组打设,直至工程结束。先用吊车将钢板桩吊至插桩点进行插桩,插桩时桩口要对准,每插入两块即套上桩帽轻轻加以锤击.在打桩过程中,为保证钢板桩的垂直度,用两台经纬仪在两个方向加以控制。为防止锁口中心线平面位移,可在打桩进行方向的钢板桩锁口处设卡板,阻止板桩位移。同时在围檩上预先算出每块板块的位置,以便随时检查校正。钢板桩分两次打入,第一次打至围檩导梁高度,待导架

20、(围檩)拆除后再打入设计标高。打桩时,开始打设的第一、第二块钢板桩的打入位置和方向要确保精度,它可以起到样板导向作用,每打入2m测量一次。(四)钢板桩的转角和封闭本工程中钢板桩墙的设计长度不是钢板桩标准宽度(400mm)的整倍数,板桩墙的转角和封闭采用轴线调整法进行.此法是通过钢板桩墙闭合轴线设计长度和位置的调整实现封闭合拢。封闭合拢处选在短边的角部:1、 沿长边方向打至离转角桩约尚有8块钢板桩时暂时停止,量出至转角桩的总长度和增加的长度。2、 在短边方向也照上述方法进行.3、 根据长、短两边水平方向增加的长度和转角桩的尺寸,将短边方向的导梁与围檩桩分开,用千斤顶向外顶出,进行轴线外移,经核对

21、无误后再将导梁和围檩桩重新焊接固定。4、 在长边方向的导梁内插桩,继续打设,插打到转角桩后,再转过来接着沿短边方向插打两块钢板桩。5、 根据修正后的轴线沿短边方向继续向前插打,最后一块封闭合拢的钢板桩,设在短边方向从端部算起的第三块板桩的位置处。 (五)钢板桩的拔除在进行基坑回填土时,要拔除钢板桩,以便修整后重复使用。本工程的拔桩开始点要离开角桩5根以上,拔桩的顺序与打设顺序相反,考虑到本工程土质较差,采用跳拔的方法间隔拔除.采用震动打拔桩机拔桩时,先用振动锤将锁口振活以减小与土的粘结,然后边振边拔,对较难拔除的桩,先用柴油锤振打,再与振动锤交替进行振打和振拔.为及时回填桩孔,当将桩拔至几基础

22、底板略高时,暂停引拔,用振动锤振动几分钟让土孔填实。二、喷锚护壁本工程基坑最深处为-2。25m,不属于深基坑范畴,但考虑到场区土质差、地下潜水丰富,为保证基坑安全,本工程采取喷锚方式进行基坑的支护。本施工组织设计只简略的叙述喷锚护壁的施工方法及相关措施,具体参数及相关设计待中标后再行编制.(一)、基本要求1、锚杆锚杆采用螺纹钢筋,锚杆倾角2025左右,排与排之间呈梅花形布置。锚杆均采用全程注浆,注浆材料采用水灰比0.450。5的水泥浆液,加入适量的速凝剂、早强剂,水泥采用强度为32。5Mpa的普通硅酸盐水泥.2、喷射混凝土及钢筋网喷射混凝土强度为C20,厚度100mm,分两层喷射。配比为水泥:

23、砂:石子=1:2:2。5,采用标号不低于强度为32。5Mpa的普通硅酸盐水泥、粒径不大于2。5mm的中细砂和粒径小于5mm的瓜米石。喷射混凝土中添加适量速凝剂,喷射时由下至上进行。钢筋网规格为6。5200200,加强筋为16圆钢,将各排锚杆焊成网络,以增加面层刚度,锚杆头部绑焊2cm端头形成锁口结构。上下段钢筋网搭接长度应大于30mm。坡顶距离基坑边1。5m打入摩擦锚杆,加强筋与坡顶摩擦锚杆焊接连接,钢筋网铺至坡顶距离基坑边1。5m。3、排水沟、集水井基坑坡顶开挖线外1.5m布设排水沟(1.5),坡顶排水沟内净空规格为300300,沟壁采用1/2红砖砌筑,沟底也采用红砖铺底,沟壁、沟底均抹1:

24、2砂浆并收光防止渗水。坑底排水沟沿坑底坡脚开挖至基底前形成,主要为疏排坑内积水、保护基底土层。排水沟截面200200。4、泄水孔喷锚网支护体内部排水采用在支护面层背部设置40mm60mm的水平塑料排水管,管壁带孔外包滤水材料,根据水量按一定间距埋设,一般为5m左右安装一个。(二)施工设备图表 Error! Bookmark not defined. 喷锚施工机具设备表设备名称数 量设备名称数 量锚杆冲击器6空压机3砼喷射机3灰浆搅拌机6切割机8电焊机8浆液搅拌桶3潜孔气锤2潜水泵20注浆机6(三)施工方法及施工顺序A、土层锚杆1、施工顺序土方分层开挖平整场地、土方开挖定位放线设备就位、材料准备

25、制作水泥浆质量检查制作锚杆及除锈插入锚杆及灌浆导管一次灌浆清 孔钻 孔图表 Error! Bookmark not defined. 锚杆施工程序图2、施工要点(1)钻孔钻孔前要根据地层特点和设备特性,选择合适的钻进工艺和技术参数。本工程采用全螺旋清水循环钻进工艺成孔和人工洛阳铲成孔相结合的方式,当人工洛阳铲成孔困难时采用钻机循环钻进成孔。钻孔前,要根据设计要求,定出孔位,并作好明显标记。同一排锚杆要拉线,确保在同一水平线上,孔位垂直方向误差控制在100mm.螺旋钻杆使用前,要仔细检查其是否堵塞,丝扣是否完好,严禁使用破损钻杆,以防断钻事故发生。人工成孔时应确保成孔孔径满足设计要求;钻机成孔时

26、应采用清水循环钻进,严禁泥浆循环钻进。钻孔终孔深度要比设计深度大0。5m1.0m,以利于杆体顺利下放。钻孔遇障碍,改换硬质合金钻头,采取取心钻进。采用全螺旋钻进时,若孔壁坍塌,则利用套管护壁,以保证杆体顺利下放.(2)杆体制作和安装杆体制作前,应对钢筋及其焊接进行抗拉试验,合格后方可应用于工程。钢筋应平直、除油和除锈.杆体材料采用级螺纹钢.焊接采用5d长度双面焊焊接。杆体每隔1.5m设置对中支架。自由段采用涂油或缠塑料膜处理,保证和水泥固化体分离.注浆管与杆体要理顺,不得互相缠绕.杆体下放前,要仔细检查杆体质量,确保杆体组装满足设计要求。杆体安放采用人力下放,杆体放入角度与成孔角度一致。安放杆

27、体时,应防止杆体扭弯、弯曲以及杆体与注浆管相互缠绕,杆体下放要快速、连续。杆体下放孔内深度应不小于钻杆长度的95,杆体安放后不能随意敲击,不得悬挂重物。(3)注浆注浆前,要对普通硅酸盐32。5水泥进行抽检,合格后方可由于注浆。水泥要有防水、防潮措施。注浆之前,要仔细检查注浆管是否完好、注浆管是否畅通。注浆材料采用水灰比0。450.5的纯水泥浆。注浆液应在搅拌机中搅拌均匀,随搅随用,浆液要在初凝前用完,严防杂物混入浆液。孔口益出浆液,方可停止注浆。注浆完后,采用清水冲洗注浆泵和注浆管路。B、喷射混凝土1、施工工序人工清坡土方开挖喷料拌和初喷砼土层锚杆铺设钢筋网复喷砼开挖下一层坡面养护图表 Err

28、or! Bookmark not defined. 喷射混凝土施工程序图2、施工要点基坑开挖按设计要求分段分层进行,严禁超深度开挖,不宜超长度开挖。机械开挖后辅以人工修正坡面.坡面修正后即进行初喷混凝土,厚度3cm左右.待钢筋挂网完毕后进行复喷。为保证喷射混凝土的厚度,在坡面上垂直打入短钢筋作为控制标志。喷射完成后,应做好坡面混凝土的养护,采用喷水养护方式,一般养护时间为7天。材料质量:、工程所用钢筋必须有出厂质量证明、物理力学性能检验单、焊接试验检验单,复试报告合格,不合格的钢筋不得使用.、水泥必须有出厂试验报告单、质量检验单、复试报告,不得使用不合格水泥。、石子粒径为2040mm,砂为质地

29、坚硬、洁净的中粗砂,保证砂、石的含泥量不超过规定的标准.喷射混凝土施工注意事项:、喷射作业分段分片进行,同一段应自下而上进行喷射,射距应在0。81。5m之间。、喷射混凝土的水灰比宜为0.40.45,砂率为4555,水泥与砂石重量比为1:4-1:4。5.、二次喷射混凝土前应清除面层上的浮浆和松散碎屑。(四)土方开挖要求1、 土方开挖采用反铲开挖,开挖前由测量员测放基坑开挖线.2、 土方开挖在基坑四周应分层开挖,每层开挖深度应同设计锚杆竖向间距.根据设计方案,本基坑土方开挖分成两层。坡面采用人工修坡,严禁机械对已形成的坡面进行碰撞破坏。每次开挖宽度最小为6m,以保证锚杆施工需要.3、 基坑周边开挖

30、时,必须做到开挖一层,支护一层,开挖一段,支护一段,严禁超挖.开挖后,坡面要及时支护,不得暴露过长。同一坡面上,上层支护体施工时间与下层土开挖时间间隔不得少于48小时.4、 为了防止反铲下坑开挖,基坑中部土层采用一次性开挖完成。(五)应急抢险措施1、基坑的维护基坑开挖后,土体与地下水的自然平衡状态会发生极大的变化,对环境或多或少造成不可避免的影响,基坑支护系统的稳定程度随着暴露时间的延长而降低。因此,应做好整个地下工程施工的计划安排,尽量缩短工期,减少暴露时间,及早回填。此外,土方开挖和地下结构施工时,不得碰撞或损坏支护构件、排水设施和观测标志。土方随挖随运,不得随意堆置于基坑周边.施工用料必

31、须放置于坑边时应均匀堆放,基坑边堆载不得超过支护设计规定的荷载值.施工机械的行驶路线和停放位置与坑边应保持一定的安全距离。2、应急措施基坑开挖施工时,应通过监测和现场观察,获得准确的数据并及时分析处理,严密注视是否有险情及险情发生发展情况。当坡顶位移过大时,应停止开挖施工;当基坑周边坑壁出现渗水现象时,应停止该段开挖、及时查明原因并采取必要的疏导措施;当边坡出现失稳或坍塌现象时应及时采取土包或其它材料反压坡脚,以防事态扩大,并尽可能在坡顶削坡减载,必要时应回填.应充分了解基坑周边管线的分布、走向及位置,一旦出现管道开裂时,以便及时关闭阀门。做好基坑四周地表水的排泄和下水管道的疏通。防止地表水或

32、雨水对基坑的冲刷、浸润。坡顶排水沟必须通畅.现场应配备一定数量的抢险材料,包括编制袋、草包、水泵、砂、石料、钢筋等材料。第五节 砂垫层及混凝土垫层一、砂垫层基坑开挖完毕,应立即进行砂垫层的施工。砂垫层厚200-1000mm厚(砂石重量比1.5:1)。砂垫层选用中粗砂,必须去除树根、朽木等有机物质,含泥量应小于5%。按每20-25cm厚分层铺设,用平板振动器振实,并洒水,控制干密度1。56t/m3.采用NK400型汽车吊吊运黄砂,为防止基底土层扰动,机动车辆不得直接进入基坑.砂垫层高度误差不得大于2cm。分段施工的砂垫层,其接头处应收成斜坡每层至少错开100cm,接头处要充分捣实.(一)砂垫层施

33、工要点:1、 铺设砂垫层前应验槽,将基底表面浮土、淤泥、杂物清除干净,两侧应设一定坡度,防止振捣时塌方。2、 垫层底面标高不同时,土面应挖成阶梯或斜坡搭接,并按先深后浅的顺序施工,搭接处应夯压密实。分层铺设时,接头应做成斜坡或阶梯型搭接,每层错开0。5-1.0m,并注意充分捣实。3、 分好级配的砂砾石,应先将砂、砾石搅拌均匀后,再铺设压实。4、 垫层铺设时,严禁扰动垫层下卧层及侧壁的软弱土层,防止被践踏或受浸泡,降低其强度.如垫层下有厚度较小的淤泥或淤泥质土层,在碾压荷载下抛石能挤入该层底面时,可采取挤淤处理。先在软弱土面上堆填块石、片石等,然后将其压入以置换和挤出软弱土,再作垫层.5、 垫层

34、应分层铺设,分层夯或压实,基坑内预先安好5m5m网格标桩,控制每层砂垫层的铺设厚度。用平板振动器要作到交叉重叠1/3,防止漏振、漏压。6、 垫层铺设完毕,应即进行下道工序施工,严禁小车及人在砂层上面行走,必要时应在垫层上铺板行走.(二)质量控制1、 砂垫层每层振实后,经贯入测试或环刀取样试验,密实度应达到中密标准,即孔隙比不应小于0.65,干密度不小于1.551。60t/m3。测定方法采用容积不小于200cm3的环刀取样。垫层质量检验点,每100m2应不于一个检测点。2、 现场简易测定方法是:将直径20mm、长1250mm的平头钢筋,举离砂面700mm自由落下,插入深度不大于根据该砂的控制干密

35、度测定的深度为合格。检验点间距应小于4m.二、素混凝土垫层设计素混凝土垫层10cm,应一次浇筑,要求随浇,随用平板振动器捣实压平。每座氧化沟的垫层混凝土应一次完成,不得分缝,且高程误差不得大于1cm。混凝土垫层浇筑完成,必须待其强度达到30%以后,才能进行扎筋、立模工作。第六节 底板大体积混凝土施工氧化沟底板厚度为6070cm,底板面积226。85m43。85m,属大体积混凝土施工.根据设计要求,沿纵向方向在21。14、25。8(7)、24。87m处设置8道横向沉降缝,缝宽30mm。一、施工机械的选择因施工现场距离市区较远,考虑商品混凝土施工不具备条件。现场搅拌混凝土要考虑到本工程混凝土量大及

36、大体积混凝土施工的特点,混凝土的浇筑应连续并保证施工进度的要求,为此,氧化沟施工中拟使用8台J1400自落式混凝土搅拌机(其中2台备用)组成2个现场搅拌站,以搅拌机容积350L、混凝土搅拌时间150s来考虑,2个现场搅拌站每小时的混凝土生产能力为50.5m3,每天的生产能力为1212m3。混凝土的泵送设备采用HBT-60C地泵2台,泵送能力为60m3每小时.剪力墙(氧化沟池壁)浇筑过程中,采用地泵及布料机相结合的方式来保证混凝土的连续浇筑(现场搅拌站布置见附图)。混凝土搅拌机的放置高程要高出地面1。2m左右。二、 材料的选择采用32.5号矿渣水泥,中粗砂(区),520mm碎石,坍落度为l416

37、cm。JH-2型复合高效防水剂掺入混凝土中具有如下特点:(1)改善混凝土的孔结构,使总孔隙率减小,毛细孔径减小,从而提高混凝土的抗渗强度;(2)改善混凝土的应力状态,膨胀能转变为自应力,使混凝土处于受压状态,从而提高混凝土的抗裂能力;(3)取代一部分水泥后还能提高混凝土的强度(特别是矿渣水泥),在保持混凝土强度不变的情况下,可节省水泥从而大幅度降低混凝土的绝对温度,减少温度裂纹的危害;(4)能降低水泥水化热的峰值,并推迟它的到来时间,符合大体积混凝土技术要求。从使用效果看,掺入JH-2防水剂还能改善混凝土拌合物的和易性、可靠性,不离析及保水性能良好等优点。大体积底板的混凝土施工,既要满足强度及

38、抗渗要求又要使混凝土在硬化过程中所产生的水化热尽可能小,在满足前者的前提下,后者就成了大体积混凝土施工的主要矛盾。应选用低水化热的水泥品种,32。5号矿渣水泥不仅可以满足强度和抗渗要求,内部水化热也较低(只有76),从而降低了温度差应力,避免了混凝土裂缝的产生.对其他材料都按应规范要求进行严格控制.对所确定的配合比还应进行抗渗试验.三、施工区域的划分考虑到氧化沟底板面积较大(226.8543.85m),一次性浇筑不可避免会产生施工冷缝且严重影响施工进度,为此,根据沉降缝设置,每隔25。82m在沉降缝位置处设置施工区分界线,每座氧化沟划分为4个施工区段组织流水施工。每个施工区域布置2座混凝土搅拌

39、站。图表 2 现场搅拌站机具设备表部 位说 明装运部分1、0。3-0。4m3装载机2台2、轻便翻斗车3、电动蟹爪滚筛式筛砂机2台提升部分1、0。5t轻便卷扬机2台,提升速度为15m/min2、提升架上、下各一个行程开关3、滑轮6个4、分料器2个贮料斗部分1、水泥罐3个、砂贮料斗3个、石贮料斗6个2、电磁开关8个(砂、石贮料斗上各安装2个)3、螺旋输送器2套(自制,直径160mm,全长3。5m,电动机1kw通过变速120r/min)计量部分1、指示灯6个,行程开关8个(其中两个分别控制砂、石贮料斗门的电磁开关,一个控制螺旋输送器,另一个控制三种材料斗门的同时开启)2、砂、石、水泥计量斗各一套(包

40、括磅秤)搅拌部分J1型400L混凝土搅拌机8台注:本表所列机具数量为2个现场搅拌站机具的总数量。四、混凝土的浇筑1、 我们将采用国内领先技术,从原材料选择、试验试配着手,优选出满足设计强度等级、抗渗等级及耐久性要求、且具有水化热相对较低、收缩小、泌水少、施工性能良好的砼配合比. 底板采取一个坡度、薄层浇筑、循环推进、一次到位的方法,保证砼在初凝之前被新的砼覆盖.考虑到现场实际情况,现场配备2台泵进行每层底板砼浇筑。 改善边界约束以减少裂缝:、避免应力集中:在孔洞周围、变断面转角部位、转角处等由于温度变化和砼收缩,会产生应力集中而导致裂缝.为此,在孔洞四周增配斜向钢筋、钢筋网片;在变断面处做局部

41、处理使断面逐渐过度,同时增配抗裂钢筋。、设置缓冲层:在高低底板交接处、底板地梁处等用30-50mm厚聚苯乙烯泡沫塑料做垂直隔离,以缓冲基础收缩时的侧向压力。、设应力缓冲沟:在结构的表面,每隔一定距离(约为结构厚度的1/5)设应力缓冲沟,可将结构表面的拉应力减少2050%,能有效的防止表面裂缝。2、 砼浇筑前会同甲方、监理等有关部门进行隐蔽工程验收,除按常规施工外,重点应放在墙钢筋的位置及固定、安装预埋及后浇带部位止水构造处理。确认合格并检查现场水电、管线及材料设备齐全、完好后,由项目总监下达砼浇筑令后才能进行砼的浇筑.3、 浇筑路线平行,输送泵并列后退施工,尽量减少来回时差,保证时差在30分钟

42、,避免施工冷缝出现。4、 在浇筑过程中,应派专人值班,对钢筋位置(特别是柱、墙钢筋)、预埋件、测温点、板面标高进行看守和监控,以保证其准确完好.5、 混凝土应分层浇筑,每层厚度不超过40cm.6、 为防止板面、墙根及其它截面变化部位出现沉降裂缝和风裂,在接近初凝时用人工拍实和表面抹光机进行压实拍平。7、 浇筑时按大体积砼每200m3一组留足强度及每250 m3一组抗渗试块,作为质量评定依据的同时,还需各留足一组必要的同条件养护试块,作为判定撤除养护时间的依据。8、 底板砼在终凝后采用蓄热法进行养护,用塑料布、草帘被进行覆盖,草帘被表面喷水.五、温度测定1. 测温方法及原理混凝土测温采取在混凝土

43、不同部位,埋设铜-康铜材料制成的热电偶作为温度传感器,利用电脑进行监测记录,进行从浇筑到养护期满全部过程的跟踪和监测,随时了解混凝士内部的温度情况,有的放矢地采取相应技术措施,确保施工质量.具体测温方法是在底板内布置18组72个测温点,通过测定每点的点阻值然后换算成温度的方法进行监测.2. 温度监测混凝土测温时间,从混凝土浇筑后6h开始,每隔2h测1次,发现中心温度与表面温度超过允许温度时及时报警,现场立即采取加强养护的措施,从而减小温差,确保质量。测温结束时间,以混凝土温度下降,内外温差在表面养护结束不超过20时为准.3. 测试要求温度测量范围5100;温差计算范围0100;温差报警设定范围

44、040;测点数72点;工作端温度、温差以及环境温度的数据与曲线用电脑打印绘制;温升、温降梯度与温度、温差的发展趋势及预测;测温间隔时间1530min;自动扫描数据自动修理;温度测试精度0.3。六、混凝土的养护底板砼在表面压实、收光后,立即覆盖塑料薄膜、麻袋(或聚苯乙烯硬质泡沫板)进行蓄热保湿养护.下层塑料薄膜的作用为保温及组织砼表面的水分向外界蒸发散失,使砼始终处于潮湿的环境中硬化,从而避免砼缝的产生;麻袋(或聚苯乙烯硬质泡沫板)的作用为保温,提高砼的表面温度,从而减少砼的内外温差与降温速率,降低砼的温度影响,保温材料的厚度由计算确定.七、后浇带的设置与施工氧化沟沿纵向方向设置后浇带,后浇带处

45、钢筋贯穿、不截断,后浇带两侧采用钢板网隔断,在底板混凝土浇筑45天后,清理验收才能进行后浇带混凝土的浇筑.后浇带混凝土强度等级C30,内掺3%(占水泥重量比)的JH-2复合型高效防水剂,浇筑后浇带前,按照处理施工缝的技术要求对接缝处进行处理。第七节 模板及脚手架支撑体系本节针对底板、剪力墙(氧化沟池壁)特殊部位编制,一般施工方法及注意事项参照第二部分第三章第二、四节。一、模板体系氧化沟底板厚度为60700cm,模板采用砖胎模一砖墙,100#红砖、50水泥砂浆砌筑砖模,砖胎模内墙面抹1:2水泥砂浆20mm.氧化沟池壁模板均采用优质竹胶模板。支模时采用14mm钢筋作为对拉螺栓,池壁的对拉螺栓上焊5

46、0504mm止水钢板,止水钢板与对拉螺栓焊缝为双面焊.对拉螺栓两侧垫小木块,拆模后取出木块,抹上防水砂浆。对拉螺栓长度L=混凝土截面宽+2202mm,对拉螺栓在模板上的布置为横向50cm、竖向50cm,特殊部位加密。底板往上500mm高氧化沟池壁支吊模时先用角钢焊接固定架,再进行支模。预留孔采用木料和3mm钢板制成相应的形状进行安装。预埋件和预留孔的安装均要定标高、放线,焊好固定架。在固定架上定中心线,调整水平后方可进行安装.氧化沟半圆型池壁采用28mm走弧钢筋当模板的横围檩,走弧钢筋对接电焊单面焊接10d,以防止跑模现象产生。模板成型后,拼缝严密,安装的围檩和拉杆扁铁、山形卡等扣件牢固,并用支撑加固,模板安装要牢固安全.所有模板在安装前必须涂刷脱模剂,以利拆模和增加模板的使用寿命。模板在安装校正和拆除时,绝对不允许用棒撬或大锤敲打,按照先搭后拆的原则,模板一经拆除应及时保护和保养。外模原则上设支撑,由内螺杆固定.内模支撑采用双层排架和斜撑固定。为防止模板倾覆,浇筑底板混凝土后,在底板钢筋上距池壁3m处预先插入40cm长短钢筋(插入深度30cm,间距3m),模板安装完毕,用钢管将模板围檩与预留短钢筋连接牢固,

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
