收藏 分销(赏)

二级建造师考试建筑工程预测试题及答案.doc

上传人:精*** 文档编号:3955921 上传时间:2024-07-24 格式:DOC 页数:9 大小:110.54KB
下载 相关 举报
二级建造师考试建筑工程预测试题及答案.doc_第1页
第1页 / 共9页
二级建造师考试建筑工程预测试题及答案.doc_第2页
第2页 / 共9页
二级建造师考试建筑工程预测试题及答案.doc_第3页
第3页 / 共9页
二级建造师考试建筑工程预测试题及答案.doc_第4页
第4页 / 共9页
二级建造师考试建筑工程预测试题及答案.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

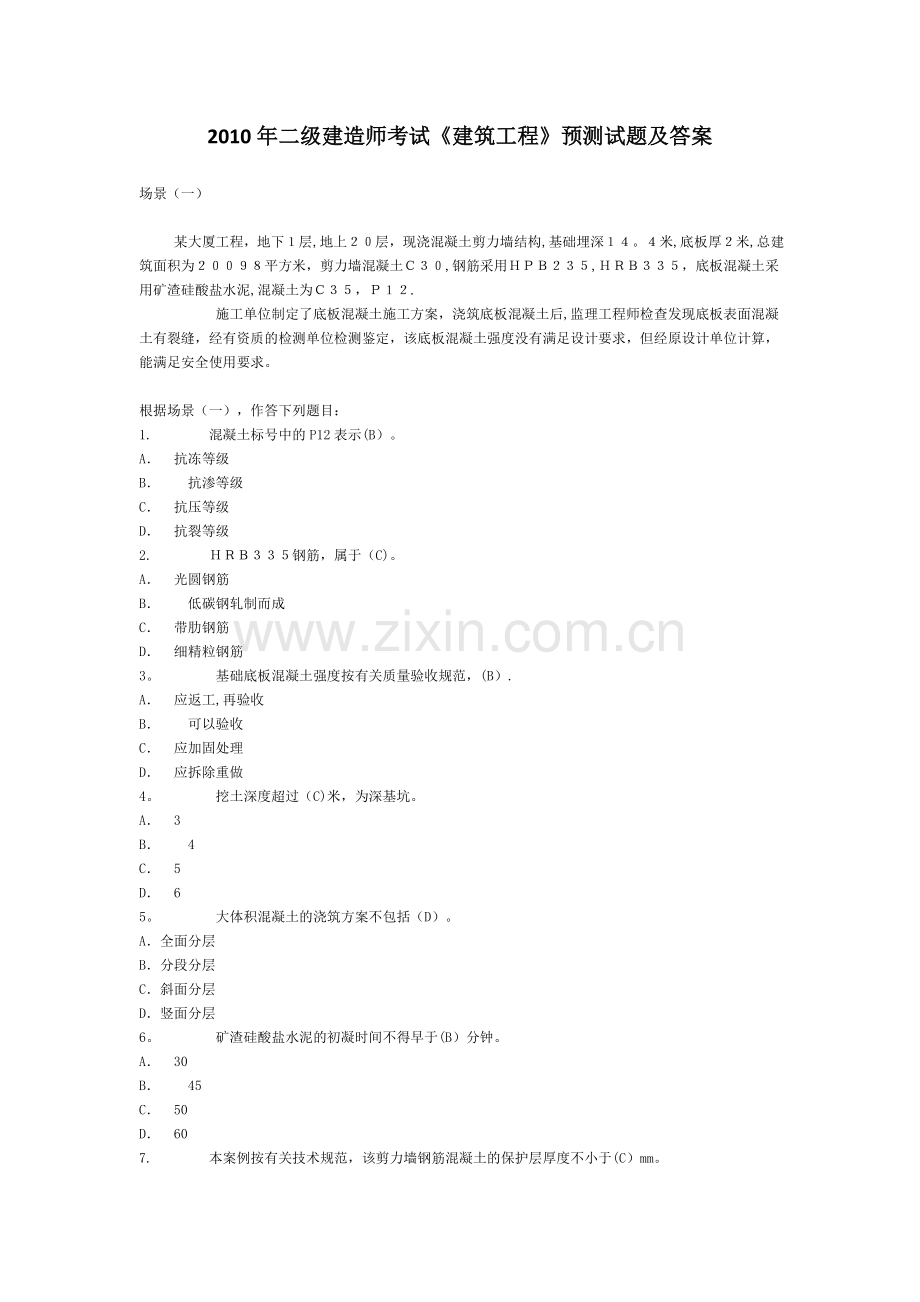

1、2010年二级建造师考试建筑工程预测试题及答案场景(一) 某大厦工程,地下层,地上层,现浇混凝土剪力墙结构,基础埋深。米,底板厚米,总建筑面积为平方米,剪力墙混凝土,钢筋采用,,底板混凝土采用矿渣硅酸盐水泥,混凝土为,. 施工单位制定了底板混凝土施工方案,浇筑底板混凝土后,监理工程师检查发现底板表面混凝土有裂缝,经有资质的检测单位检测鉴定,该底板混凝土强度没有满足设计要求,但经原设计单位计算,能满足安全使用要求。 根据场景(一),作答下列题目: 1. 混凝土标号中的P12表示(B)。 A 抗冻等级 B 抗渗等级 C 抗压等级 D 抗裂等级 2. 钢筋,属于(C)。 A 光圆钢筋 B 低碳钢轧制

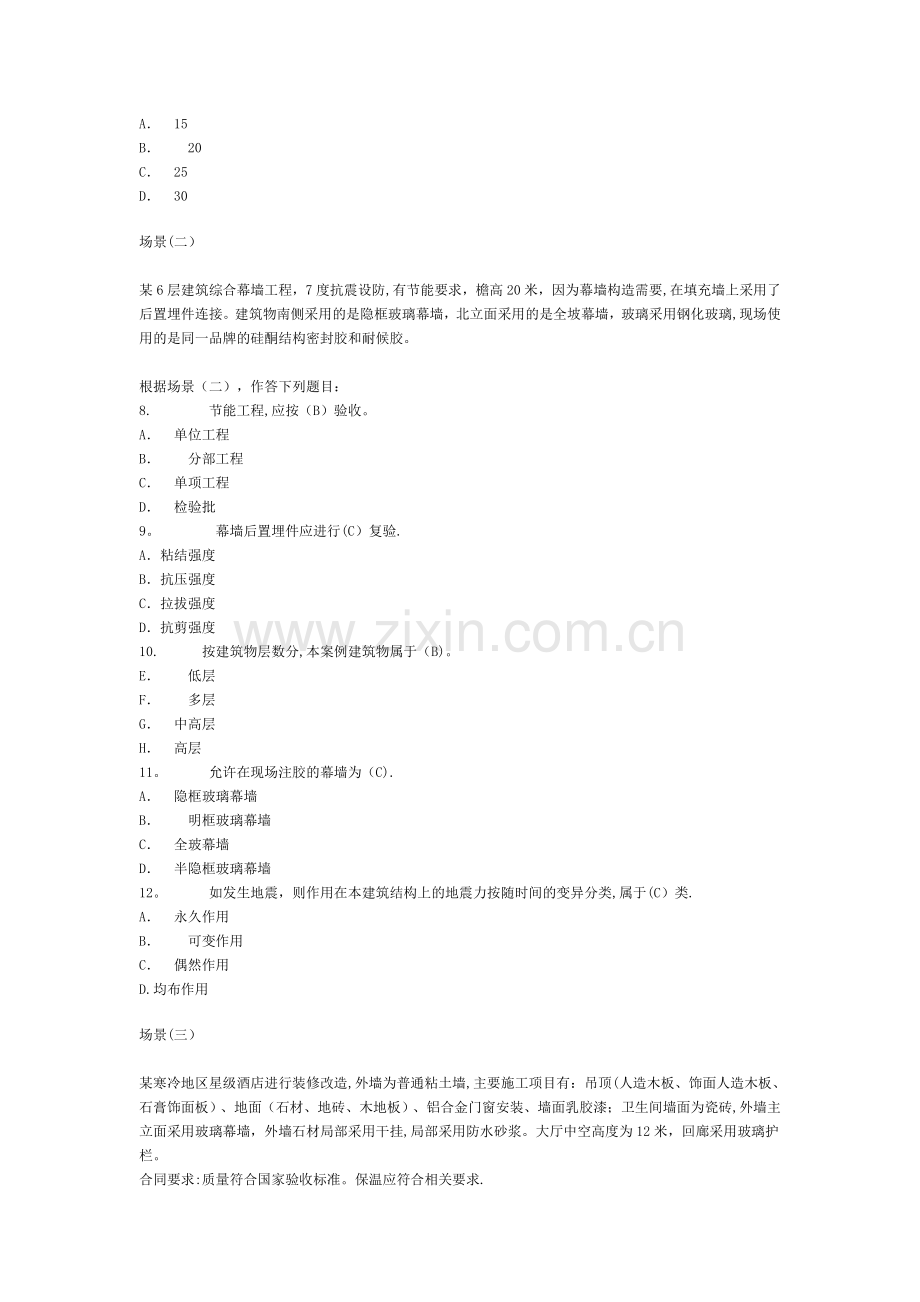

2、而成 C 带肋钢筋 D 细精粒钢筋 3。 基础底板混凝土强度按有关质量验收规范,(B). A 应返工,再验收 B 可以验收 C 应加固处理 D 应拆除重做 4。 挖土深度超过(C)米,为深基坑。 A 3 B 4 C 5 D 6 5。 大体积混凝土的浇筑方案不包括(D)。 A全面分层 B分段分层 C斜面分层 D竖面分层 6。 矿渣硅酸盐水泥的初凝时间不得早于(B)分钟。 A 30 B 45 C 50 D 60 7. 本案例按有关技术规范,该剪力墙钢筋混凝土的保护层厚度不小于(C)mm。 A 15 B 20 C 25 D 30场景(二)某6层建筑综合幕墙工程,7度抗震设防,有节能要求,檐高20米,

3、因为幕墙构造需要,在填充墙上采用了后置埋件连接。建筑物南侧采用的是隐框玻璃幕墙,北立面采用的是全坡幕墙,玻璃采用钢化玻璃,现场使用的是同一品牌的硅酮结构密封胶和耐候胶。 根据场景(二),作答下列题目: 8. 节能工程,应按(B)验收。 A 单位工程 B 分部工程 C 单项工程 D 检验批 9。 幕墙后置埋件应进行(C)复验. A粘结强度 B抗压强度 C拉拔强度 D抗剪强度 10. 按建筑物层数分,本案例建筑物属于(B)。 E 低层 F 多层 G 中高层 H 高层 11。 允许在现场注胶的幕墙为(C). A 隐框玻璃幕墙 B 明框玻璃幕墙 C 全玻幕墙 D 半隐框玻璃幕墙 12。 如发生地震,则

4、作用在本建筑结构上的地震力按随时间的变异分类,属于(C)类. A 永久作用 B 可变作用 C 偶然作用 D.均布作用场景(三)某寒冷地区星级酒店进行装修改造,外墙为普通粘土墙,主要施工项目有:吊顶(人造木板、饰面人造木板、石膏饰面板)、地面(石材、地砖、木地板)、铝合金门窗安装、墙面乳胶漆;卫生间墙面为瓷砖,外墙主立面采用玻璃幕墙,外墙石材局部采用干挂,局部采用防水砂浆。大厅中空高度为12米,回廊采用玻璃护栏。 合同要求:质量符合国家验收标准。保温应符合相关要求. 当施工进入木装修、石材铺贴阶段。施工过程中,质检人员发现存在以下质量问题: (1) 天然石材用湿作业法铺贴出现花斑现象. (2)

5、发现将吊灯直接安装在吊顶龙骨上. (3) 正处冬季施工,室外装饰装修工程施工的环境条件不满足施工要求. 根据场景(三),作答下列题目: 13。装饰装修施工环境温度不应低于(C),当必须低于此气温下施工时,应采取保证工程质量的有效措施。 A5 B0 C5 D。10 14。天然石材用湿作业法铺贴时,应采取(A)。 A。防碱背涂法 B浸泡法 C干挂法 D湿润法 15。铝合金门窗固定在本案例墙上,应采用(C). A 射钉法 B 水泥砂浆法 C 膨胀螺栓法 D 胶粘剂法 16。本案例装饰装修工程应在完工(B)天后,正式使用前验收。 A3 B7 C14 D21 17。实木复合地板或中密度(强化)复合地板面

6、层铺设方法错误的是(D)。 A 实铺 B 空铺 C 粘贴 D 机械固定 18。根据民用建筑工程室内环境污染控制规范(GB50325),本工程室内装修中采用的某一种人造木板或饰面人选木板面积大于(D)m2时,应对不同产品、不同批次材料的游离甲醛含量分别进行复验。 A200 B300 C400 D500 19.本工程大厅护栏一侧距楼地面的高度为5米及以上,应使用不小于12厚的(B)mm玻璃. A钢化 B钢化夹层 C中空 D夹丝 20。保温工程的质量保修期限为(D)年。 A 20 B 15 C 10 D 5场景(四)某市老干部活动中心,一三层采用钢筋混凝土结构,四楼(顶楼)采用钢结构.项目经理进场后

7、,立即按施工组织设计组织施工.施工顺序是:测量工程土石方工程基础工程主体工程装饰装修工程安装工程。根据场景(四),作答下列题目: 21。结构的可靠性包括(ABE). A。安全性 B适用性 C强度 D刚度 E耐久性 22。为了控制土方开挖质量,除应对平面控制桩、水准点进行检查外,还应经常检查(ABC)。 A基坑平面位置 B水平标高 C边坡坡度 D。 挖土机械 E土的含水量 23.本工程基坑验槽时,(ABCD)单位有关人员必须参加验收。 A.勘察 B监理 C施工总包 D降水分包 E支护分包 24.水准仪主要由(ADE)组成。 A 望远镜 B 照准部 C 测距仪 D 水准器 E 基座 25.钢结构的

8、连接方法有(ABCD)。 A焊接 B普通螺栓连接 C高强螺栓连接 D铆接 E绑扎连接 场景(五) 某一级建筑公司与某房地产商签订了一份住宅建筑工程,该工程地上三层,地下一层,现浇混凝土框架结构,自拌C30混凝土,内隔墙采用加气混凝土砌块,双坡屋面,防水材料为3厚SBS防水卷材,外墙为玻璃幕墙.生产技术科编制了安全专项施工方案和环境保护方案。一层混凝土浇捣时,项目部针对现场自拌混凝土容易出现强度等级不够的质量通病,制定了有效的防治措施.一层楼板混凝土浇筑完毕后,质检人员发现木工班组不按规定拆模。 根据场景(五),作答下列题目: 26。当铺贴连续多跨的屋面卷材时,应按(BDE)次序. A 先低跨后

9、高跨 B 先高跨后低跨 C 先近后远 D 先远后近 E 从檐口处到屋脊处 27.针对现场自拌混凝土容易出现强度等级偏低,不符合设计要求的质量通病,项目部制定了下列防治措施,正确的有(ACD)。 A拌制混凝土所用水泥、粗(细)骨料和外加剂等均必须符合有关标准规定 B混凝土拌合必须采用机械搅拌,加料顺序为:水水泥细骨料-粗骨料,并严格控制搅拌时间 C混凝土的运输和浇捣必须在混凝土初凝前进行 D控制好混凝土的浇筑振捣质量 E周转模板不清理 28.该单位工程的临时供电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合(BDE)的规定. A采用二级配电系统 B采用三级配电系统

10、 C采用一级漏电保护系统 D采用二级漏电保护系统 E采用TN-S接零保护系统 29。混凝土结构施工后模板拆除时,以下说法正确的有(BCDE). A 底模及其支架拆除时间根据周转材料租期需要确定,无须考虑影响 B 侧模及其支架拆除时的混凝土强度应能保证其表面棱角不受损伤 C 后浇带模板的拆除和支顶应按施工技术方案执行 D 模板拆除时,不应对楼面形成冲击荷载 E 拆除的模板和支架宜及时清运 30。施工现场主要路口明显处应设置“五牌一图”,其中包括(ABCE)。 A 工程概况牌 B 安全生产牌 C 消防保卫牌 D 生产进度图 E 施工平面图案例一 背景资料 某装饰公司承接了寒冷地区某商场的室内、外装

11、饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝土外镶贴陶瓷砖。施工过程中,发生如下事件: 事件一:因幕墙保温材料为甲供材料,施工单位未对其进行检验就用到工程上.施工单位对新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。 事件二:在送样待检时,为赶计划,施工单位未经监理许可就进行了外墙饰面砖镶贴施工,待复验报告出来,部分指标未能达到要求. 事件三:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进行了允许偏差的检验. 问题 1为保证质量,

12、施工单位对进场材料质量控制的要领是什么? 2事件一中,施工单位对甲方供应的保温材料是否需要检查验收?应验收哪些内容? 3事件一中,外墙陶瓷砖复试还应包括哪些项目,是否需要进行内墙砖吸水率复试?铝塑复合板应进行什么项目的复验? 4事件二中,施工单位的做法是否妥当?为什么? 5指出事件三中外墙饰面砖样板件施工中存在的问题,写出正确做法。补充外墙饰面砖质量验收的其他检验项目。 答案: 1掌握材料信息,优选供货厂家;合理组织材料供应,确保施工正常进行;合理组织材料使用,减少材料损失;加强材料检查验收,严把材料质量关;重视材料的使用认证,以防错用或使用不合格材料;加强现场材料管理。 2需要验收。 保温材

13、料除对外观、品种、包装检验外,主要核查材料的出厂合格证、性能检测报告等质量证明文件。保温材料的导热系数和密度是应进行复验的指标,其燃烧性能指标应符合设计要求,但可不进行复验. 3外墙陶瓷砖抗冻性、水泥凝结时间、安定性和抗压强度复试应补做.不需复验内墙砖吸水率,铝塑复合板的剥离强度应进行复验. 4不妥当。理由:复试报告未出来;未报请监理同意. 5存在问题:外墙饰面砖样板件不应做在陶粒空心砖墙面上,而应做在加气混凝土外墙上。 样板件的基层与大面积施工的基层应相同(加气混凝土墙上)。还应对外墙面饰面砖进行粘结强度检验案例二背景 某写字楼工程外墙装修用脚手架为一字形钢管脚手架,脚手架东西长68m,高3

14、6m.2003年10月10日,项目经理安排3名工人对脚手架进行拆除,由于违反拆除作业程序,当局部刚刚拆除到24m左右时,脚手架突然向外整体倾覆,架子上作业的3名工人一同坠落到地面,后被紧急送往医院抢救,2人脱离危险,1人因抢救无效死亡.经调查,拆除脚手架作业的3名工人刚刚进场两天,并非专业架子工,进场后并没有接受三级安全教育,在拆除作业前,项目经理也没有对他们进行相应的安全技术交底。 问题 (1)何为特种作业?建筑工程施工哪些人员为特种作业人员? (2)何为三级安全教育?请简述三级安全教育的内容和课时要求. (3)建筑工程施工安全技术交底的基本要求及应包括的主要内容有哪些? (4)事故发生后,

15、项目经理应如何处置? 答案 (1)特种作业是指容易发生人员伤亡事故,对操作者本人、他人及周围设施的安全有重大伤害的作业。建筑工程施工中电工、电焊工、气焊工、架子工、起重机司机、起重机械安装拆卸工、起重机械指挥工、施工电梯司机、龙门架及井架物料提升机操作工、场内机动车驾驶员等人员为特种作业人员. (2)三级安全教育是指公司、项目、班组三个级次的安全教育。 1)公司级安全教育的内容应包括:国家和地方有关安全生产的方针、政策、法规、标准、规范、规程和企业的安全生产规章制度等.培训教育时间不少于15学时。 2)项目级安全教育的内容应包括:现场安全生产制度、现场环境、工程施工特点及可能存在的不安全因素等

16、。培训教育时间不少于15学时. 3)班组级安全教育的内容应包括:本工种安全技术操作规程、本工种易发事故案例剖析、所接触的安全设施、用具和劳动防护用品的正确使用、岗位劳动纪律等。培训教育时间不少于20学时。 (3)安全技术交底应与下达施工任务同时进行,交底要有书面记录,交底人与被交底人双方应履行签字手续。其主要内容应包括: 1)工作场所或工作岗位可能存在的不安全因素。 2)所接触的安全设施、用具和劳动防护用品的正确使用。 3)施工任务及安全技术操作规程。 4)安全注意事项等. (4)抢救伤员,保护现场,采取相应措施,即时上报,配合调查,接受教训。案例三 背景资料 某办公楼由主楼和辅楼组成,建设单

17、位(甲方)与施工单位(乙方)签订了施工合同,经甲方批准的施工网络进度计划如图所示: 辅楼工程 - 98天 基础工程 主楼主体工程 设备安装工程 装饰装修工程 - 70天 112天 42天 77天 室外工程 - 98天 施工过程中发生如下事件: 事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3天. 事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7天。 事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7天,费用增

18、加6万元。 问题 1 原施工网络计划中,关键工作是哪些?计划工期是多少? 2针对上述每一件事,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。 3乙方共可得到的索赔工期是多少天?费用为多少元? 答案: 1。关键工作是:基础工程、主楼主体工程、设备安装工程、装饰装修工程 计划工期是:301天 2。事件一: 工期索赔成立,因为地质责任不在乙方,经过了甲方批准,而且基坑开挖工作处于关键线路上 费用索赔成立,因为地质变化是一个有经验的承包商不能合理预见的,本事件责任不在乙方。 事件二: 工期索赔不成立,因为辅楼工程不在关键线路上,有56天浮动时间,大于7天。 费用索赔成立,因为设计的修改是由甲方提

19、出的,对于乙方多承担的费用理应给予补偿。 事件三: 工期、费用索赔均不成立,因为施工机械故障是因为乙方自身的原因,例如管理不善、使用不当等原因造成的,甲方没有责任,所以工期、费用索赔均不成立. 3。工期索赔:3天 费用索赔:8万案例四 背景资料某项工程业主与承包商签订了工程保温承包合同,合同中含有两个子项工程,估算工程量甲项为2300m3,乙项为3200m3,经协商甲项单价为180元/m3,乙项为160元/m3。承包合同规定: a) 开工前业主应向承包商支付估算工程合同价20的预付款; b) 业主自第一个月起,从承包商的工程款中,按5的比例扣留质量保修金; c) 当子项工程累计实际工程量超过估

20、算工程量10时,可进行调价,调价系数为0。9; d) 工程师代表每月签发付款凭证最低金额为25万元; e) 预付款在最后两个月平均扣除。 承包商每月实际完成并经签证确认的工程量如表2527所示: 表2527单位m3 1月份 2月份 3月份 4月份 甲项 500 800 800 600 乙项 700 900 800 600 问题 1.本案例的工程预付款是多少? 2。14月每月工程价款是多少?工程师代表应签证的工程款是多少?实际应签发的付款凭证金额是多少? 3。如何理解总包和分包付款?如发包人不按约定预付款,承包人应怎么做? 4。工程在竣工半年后,在正常使用情况下发生墙面保温层脱落现象,业主应如何

21、处理此事? 答案: 1. 预付款金额为:(23001803200160)20%18。52万元 2. 第一个月工程量价款为:50018070016020.2万元 应签证的工程款为:20.20.9519。19万元25万元 第一个月不予签发付款凭证。 第二个月工程量价款为:800180+900160=28。8万元 应签证的工程款为:28.80。9527.36万元 19。19+27.36=46.5525万元 实际应签发的付款凭证金额为46。55万元 第三个月工程量价款为800180+800160=27。2万元 应签证的工程款为:27.20。95=25。84万元 应扣预付款为:18。5250%=9。26

22、万元 应付款为:25。849。26=16。5825万元 第三个月不予签发付款凭证。 第四个月甲项工程累计完成工程量为2700m3,已超出估算工程量的10%,超出部分其单价应进行调整。 超过估算工程量的10的工程量为:27002300(1+10)=170m3 这部分工程量单价应调整为1800.9=162元/m3 甲项工程工程量价款为(600-170) 180+1701800。9=10。5万元 乙项工程累计完成工程量为3000 m3,没有超过原估算工程量。 乙项工程工程量价款为:600160=9。6万元 本月完成甲、乙两项工程量价款为:10.5+9.6=20.1万元 应签证的工程款为:20。10。

23、95=19.1万元 第四个月应签发的付款凭证金额为:16.58+19。118。5250=26。42万元 3。 通常情况下,发包人只办理总包的付款事项。分包人的工程款由发包人根据总分包合同规定向总包提出分包付款数额,由总包人审查后列入“工程价款结算帐单”统一向发包人办理收款手续,然后结转给分包人.由发包人直接指定的分包人,可以由发包人指定总包人代理其付款,也可以由发包人单独办理付款,但须在合同中约定清楚,事先征得总包人的同意. 如发包人不按约定预付款,承包人可根据建设工程施工合同(示范文本)规定办理,即:实行工程预付款的,双方应在专用条款约定发包人向承包人预付工程款的时间和数额,开工后,按约定的时间和比例扣回。预付时间应不迟于约定的开工日期前7天。发包人不按约定预付,承包人在约定预付时间7天后向承包人发出要求预付的通知,发包人收到通知后仍不能按要求预付,承包人可在发出通知后7天停止施工,发包人应从约定应付之日起向承包人支付应付款的贷款利息,并承担违约责任。 4。工程在竣工半年后,因正常使用发生保温层胶落现象,由于在保修期(5年)内,业主应首先通知原承包商进行维修,费用从保修金中支付。如果原承包商不能在约定的时间内派人维修,业主也可委托他人进行修理,费用从保修金中支付。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
