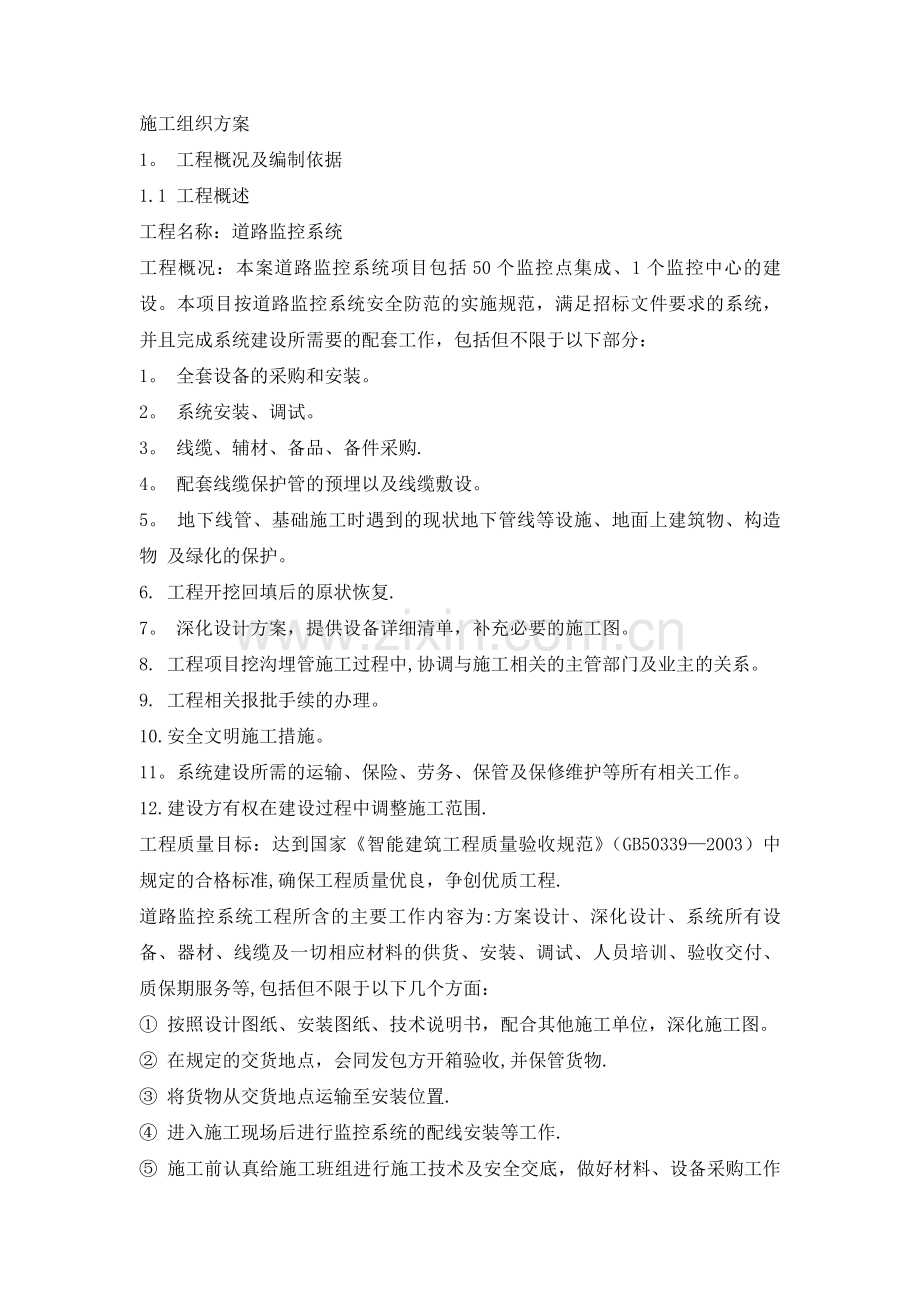

1、施工组织方案1。 工程概况及编制依据1.1 工程概述 工程名称:道路监控系统工程概况:本案道路监控系统项目包括50个监控点集成、1个监控中心的建设。本项目按道路监控系统安全防范的实施规范,满足招标文件要求的系统,并且完成系统建设所需要的配套工作,包括但不限于以下部分:1。 全套设备的采购和安装。2。 系统安装、调试。3。 线缆、辅材、备品、备件采购.4。 配套线缆保护管的预埋以及线缆敷设。5。 地下线管、基础施工时遇到的现状地下管线等设施、地面上建筑物、构造物 及绿化的保护。6. 工程开挖回填后的原状恢复.7。 深化设计方案,提供设备详细清单,补充必要的施工图。8. 工程项目挖沟埋管施工过程中
2、,协调与施工相关的主管部门及业主的关系。9. 工程相关报批手续的办理。10.安全文明施工措施。11。系统建设所需的运输、保险、劳务、保管及保修维护等所有相关工作。12.建设方有权在建设过程中调整施工范围. 工程质量目标:达到国家智能建筑工程质量验收规范(GB503392003)中规定的合格标准,确保工程质量优良,争创优质工程.道路监控系统工程所含的主要工作内容为:方案设计、深化设计、系统所有设备、器材、线缆及一切相应材料的供货、安装、调试、人员培训、验收交付、 质保期服务等,包括但不限于以下几个方面: 按照设计图纸、安装图纸、技术说明书,配合其他施工单位,深化施工图。 在规定的交货地点,会同发
3、包方开箱验收,并保管货物. 将货物从交货地点运输至安装位置. 进入施工现场后进行监控系统的配线安装等工作. 施工前认真给施工班组进行施工技术及安全交底,做好材料、设备采购工作 及工机具准备。 提供安装过程中所需的临时材料和配件、工具。 设备定位、复核,与有关专业协调。配合有关单位严格按照智能建筑工程质量验收规范(GB503392003)完成 验收。 制备竣工图,系统移交。在保修期内,对整个工程进行维护保养工作.1。2工程特点:道路监控系统工程的最大特点就是施工量大、技术难度高、工期短。1) 本项工程施工技术、质量要求高根据标书要求,本项工程无论是设备的选型或系统的统一配置都处于一种高起点.建设
4、方在这一点上具有长远的目光,其意义是极其深远的。对此我公司将在设计、安装及现场督导工作中坚持以科学的态度对待每一个具体问题,使整个系统具有可靠性、模块化、方便性的特点,并以严格、高效、规范的工程管理,确保监控效果、环境、安装、调试四者有机结合,整体美观协调。2) 工程进度控制复杂 本工程工程量大,质量要求高,时间十分紧张。如何控制进度是确保工程如期完成的极其重要的问题。我公司充分认识到这一点,并以此为动力,发挥在安防工程施工领域的技术及人才优势,做到科学组织、合理施工。1.3 施工关键技术施工图设计交底:施工人员不仅要熟悉监控系统的机电施工图纸,还要熟悉街 道派出所、社区的环境.了解各派出所、
5、社区所管辖监控点的位置,而且要深入现场进行实地考察,这样才能理解设计的宗旨,提高安装质量。管线敷设:线缆的校接要求准确到位、标识清楚无误,设备的安装要求符合相 关规范,争取一次性调试成功.特别是要注意摄像机的视频线、电源线、控制线和防 雷器、光端机的连接,要做到规范、准确和防水.调试方案的编制及实施:系统编制调试方案和组织调试小组,报业主、监理批 准,抄送相关配合单位,督促实施检查。编制依据相关技术资料城市监控报警联网系统通用技术要求安全防范工程技术规范智能建筑设计标准GB/T50314-2000智能建筑工程质量验收标准GB50339-2003电子计算机机房施工及验收规范SJ/T30003-9
6、3低压电器施工及验收规范GB5025496电气照明装置施工及验收规范GB50259961KV 以下配线工程施工及验收规范GB5025896 安全防范工程程序与要求(GA/T75-94) 电视系统工程设计规范(JGT1.587) 民用建筑电气设计规范(JGT/T1692) 彩色电视图像质量主观评价方法(GB7401-87) 安全防范系统通用图形符号(GA/T7494) 软件工程国家标准(GTB856) 光纤分布式数据接口(FDDI)高建局域网标准 建筑电气安装工程质量检验评定标准(GBJ30388)2。 施工部署道路监控系统包括 50个监控点集成、1个监控中心的建设。这么大的工程要在承建方的要求
7、工期内完成就需要做好认真的施工部署工作。根据道路监控的特点公司研究决定采用分组同时进行,流水线作业的方式进行施工,这样才能保证在要求的工期内工程顺利的完工。1)分组同时进行施工:2施工组将同时展开施工任务,统筹安排施工工作。2)流水线作业:每个组的施工按施工的流程分中心机房设备的安装、前端立杆 的施工、摄像机的安装、防雷器的安装、光端机的安装。3)施工顺序:每个区的施工先确定机房设备的安装,这样就可以保证在线路路 由通的情况下,每安装一个摄像机中心就可以接通一路摄像机的图像,就可以对一路摄像机的图像进行试运行记录,也可以起到对前端摄像机的保护。整个工程就可以一次性的施工完毕,个别不好的摄像机点
8、再进行微调。根据城市道路监控的施工特点,我们设立项目总监、项目经理、技术负责人、质量负责人、项目工程师、施工员、质检员、预算员等。项目管理框架 由于本工程的重要性,公司决定抽调精干、具有丰富工程经验的、组织实施过类似系统工程的工程管理人员担任,采用项目经理负责制,有绝对权利可以调配本工程 项目组所有现场人力、物力、财力、施工队和优先使用公司其他工程范畴的资源,保证工程保质保量按时完成。施工管理组织结构图2.2项目管理人员和技术管理人员的资料 主要施工管理人员表机构职 务姓 名职 称总部项目总监工程师/项目经理技术负责人工程师/项目经理质量负责人助理工程师现场项目经理工程师/项目经理项目经理工程
9、师/项目经理项目经理工程师/项目经理项目助理助理工程师项目工程师助理工程师项目工程师助理工程师项目工程师助理工程师施工员助理工程师质检员助理工程师材料员助理工程师安全员助理工程师预算员助理工程师整个施工程序上来看,基本上分为五个阶段,系统规划设计、设备采购进场、工程施工、调试验收、运行维护管理。要求在各个施工过程中,劳动力和技术力量的配置要做到相对固定,又要灵活调配,在保证工程质量和工期的前提下,要尽量做到统一,避免重复作业,力争一次性施工,周密计划,节约用工。其人力资源初步计划如上表所示,但人力资源计划是随着工程情况的进展和变化而改变的,项目组进入现场后必须对人力资源计划有前瞻性,提前向项目
10、经理部提出计划,由项目经理部统一调配。总部与现场管理部门之间的关系详述: 公司本部是工程项目指挥部是项目的最高负责部门,全力支持现场项目经理部的工作,统一调配施工单位和公司内部的各种资源、协调各部门的行动,建立快速反应和紧急处理机制,保障工程圆满完成。 现场项目经理部负责工程的具体实施和协调工地各方关系,直接管理系统项目组,现场项目经理由项目工程总监指派,系统由现场施工组、设备、材料组、质量监理组、技术支持组、后勤管理组和办公室等组成。2.2.1 专业管理层 专业管理层是由项目总监、项目经理、施工组组长、专业工程师、资料员、安检员、质检员、材料员等人员组成,完成整个工程的过程管理工作.1) 项
11、目总监为公司本部在工程的直接管理负责人,负责管理整个项目人员的调配、项目组与公司各部门的沟通,以及整个项目的工程质量控制。2) 项目经理为该现场的总负责人,全面负责本工程的施工管理工作。项目经理 的具体工作概括起来就是计划、协调、控制等管理工作,以及在关键技术问题上行使最高技术决策人的决断权利.3) 施工组组长是本组具体的施工负责人,负责本组的施工规划、人员调配、工 程质量、工程进度的控制.4) 专业技术负责人为该项目的技术总负责,全面负责工程实施、施工中的协调和工程师队伍的管理,是工程按期、按质完成的重要保证。5) 工程秘书负责招投标文件、技术资料、会议纪要、工作联系函、工程预决算、工程质量
12、、工程报检、隐蔽工程记录、测试报告、安全生产和文明施工等方面资料的归档管理工作.6) 现场工程师负责工程施工的计划落实工作,确保工程严格按照进度计划执 行,并及时反馈施工过程所出现的问题,为项目经理决策提供第一手资料.7) 专业工程师负责实施作业过程中的施工指导,确保工序管理点的顺利实施。8) 材料员负责本工程所需材料的采购、保管、发放与管理。9) 质检员负责本工程施工过程的质量监督检查工作。10)安全员负责本工程的安全生产和文明施工监督管理。3. 施工规划3。1施工工序 工程工程施工工序遵循着下述的几个基本步骤,它们的施工工序设计如下:中心机房设备的安装可以和摄像机立杆的安装同步进行.3。2
13、熟悉、审查施工图纸、摄像机点表和有关的设计资料1) 目的 使施工技术人员和管理人员充分地了解和掌握设计图纸的设计意图、结构特点和技术要求。通过审查发现设计图纸中存在的问题和错误,使其在施工开始之前改正,为项目的施工提供一份准确、齐全的设计图纸。避免对下一道施工工序造成影响。2) 依据技术设计、施工图设计的原始资料设计、施工验收规范和有关技术规定3) 内容了解街道摄像机的分布,派出所中心及社区中心的管理范围。明确建设期限、分期分批交付使用的顺序和时间,以及施工项目所需主要材料、设备的数量、规格、来源和供货日期。明确发包建设单位、监理单位、总包施工单位等之间的协作、配合关系,以及建设单位可以提供的
14、施工条件。4) 程序 施工图纸的自审阶段:组织公司有关工程技术人员对图纸进行熟悉,写出自审图纸记录。记录应包括对设计图纸的疑问和对设计图纸的有关建议等.施工图纸的会审阶段:由发包建设单位主持,总包施工单位和监理单位参加,形成“图纸会审纪要,参加单位共同会签、盖章,由建设单位正式行文,作为与设计文件同时使用的技术文件和指导施工的依据。3。3物资准备 材料和设备是保证施工顺利进行的物质基础,物资的准备工作必须在工程开工之前完成。1) 设备材料的准备 依据是施工预算,按照施工进度计划要求,按材料名称、规格、使用时间进行汇总,编制材料需要量计划。2) 加工件的准备 根据施工预算提供的加工件的名称、规格
15、、质量、数量及供应渠道编制计划。3) 安装机具的准备根据施工方案及进度,确定施工机械的类型、数量和进场时间。3.4劳动力组织的准备1) 建立施工项目的领导机构坚持合理分工与密切合作的原则,选择有经验、有创新精神、有工作效率的人进入领导机构。2) 建立精干的施工队伍坚持合理、精干的原则,认真考虑专业、工种的合理配合,技工、普工的比例满 足合理的劳动组织,符合流水施工组织方式的要求,制定劳动力需要计划。3) 集结施工力量组织劳动力进场按照开工日期和劳动力计划,组织劳动力进场.同时进行安全、防火和文明施工等方面的教育,并安排好员工的生活。4) 向施工人员进行施工组织计划和技术交底保证项目严格按照设计
16、图纸、施工组织设计、安全操作规程和施工验收规范等要求进行施工.交底的内容有:项目的施工进度计划,施工工艺、质量标准、安全技术措施、施 工验收规范以及图纸会审所确定的有关部位的设计变更和技术核定等事项。3。5施工现场准备电通:落实电力供应,确保施工现场动力及照明设备的正常运行用房:安排生产、办公、生活、居住和物料存储的用房 安全:设置消防、保安设施。材料:申请物料进场。3.6施工的场外准备 加工件的加工和定货。提交开工申请报告. 从技术上协助用户完成技防办有关申请手续。3.7施工各阶段的控制3。7。1 深化设计阶段设计图纸作局部修改时,原底图作废,重新出图,可在原底图的图号后加标注,第一次修改在
17、图号后加“01”,第二次修改加“02”,以示第几次修改。如果大量修改,全部图纸按新的版本号重出。 图纸修改后,要及时更换相应的档案资料。对于已发送至施工、运行单位并且正在施工或将要施工的图纸,应及时发函修改。符合高层民用建筑设计防火规范(GB5004595)的有关部门规定;线槽内配线要求:线槽配线前应消除槽内的污物和积水;缆线布放前应核对型号规格、程式、路由及位置与设计规定相符。在同一线槽内包括绝缘在内的导线截面积总和应该不超过内部截面积的40%;缆线的布放应平直、不得产生扭绞,打圈等现象,不应受到外力的挤压和损伤;缆线在布放前两端应贴有标签,以表明起始和终端位置,标签书写应清晰,端正和正确;
18、电源线、信号电缆、光缆应分离布放.各线缆间的最小净距应符合设计要求;缆线布放时应有冗余。缆线布放,在牵引过程中,吊挂缆线的支点相隔间距不应大于1。5m;布放缆线 的牵引力,应小于缆线允许张力的 80,对光缆瞬间最大牵引力不应超过光缆允许的张力。在以牵引方式敷设光缆时,主要牵引力应加在光缆的加强芯上;电缆桥架内缆线垂直敷设时,在缆线的上端和每间隔 1。5m 处,应固定在桥架的支架上,水平敷设时,直接部份间隔距离 35m 处设固定点.在缆线的距离首端、尾端、转弯中心点处 300500mm 处设置固定点;槽内缆线应顺直,尽量不交叉、缆线不应溢出线槽、在缆线进出线槽部位,转弯处应绑扎固定。 光缆及其他
19、应用电缆应根据缆线的类型、缆径、缆线芯数为束绑扎。绑扎间距不宜大于1。5m,扣间距应均匀、松紧适应。3) 设备安装:(机房设备、摄像机、防雷器、光端机)安装前的设备检验: 设备安装施工前应对所安装的设备外观、型号规格、数量、标志、标签、产品合格证、产地证明、说明书、技术文件资料进行检验,检验设备是否选用厂家原装产品,设备性能是否达到设计要求和国家标准的规定。设备安装: 安装位置应符合设计要求,便于安装和施工;表面应完整,无损伤,螺丝坚固,每平方米表面凹凸度应小于1mm;机内接插件 和设备接触可靠;机内接线应符合设计要求,接线端子各种标志应齐全,保持良好;台内配线设备,接地体,保护接地,导线截面
20、,颜色应符合设计要求;所有机柜应设接地端子,并良好连接接接地端排。3.7.2 摄像机立杆及中心机房管线敷设阶段1) 摄像机立杆整个立杆有较高的安装强度,可接受 70 米/秒的风速;在风速 25M/S 时,立杆最 高处摆动幅度16MM,震动频率 f0。2 次/秒,在摄像机用高倍数镜头拍摄时,不会因为立杆的晃动而引起画面的抖动.2) 机房线管施工:管煨弯可采用冷煨和热煨法,管径 20mm 及其以下可采用手扳煨管器,管径 25mm及其以上使用液压煨管器; 过路盒安装应牢固平整,开孔整齐并与管径相吻合,要求一管一孔不得开长孔,铁制盒、箱严禁用电气焊开孔;管路敷设前应检查管路是否畅通,内侧有无毛刺;管路
21、连接应采用丝扣连接或扣压式管连接;管路敷设应牢固通畅,不做拦腰管或拌脚管;管子进入箱盒处顺直,在箱盒内露出的长度小于 5mm; 管路应做整体接地连接,采用跨接方法连接。3) 机房线槽安装 :弹线定位:根据设计图确定出安装位置,从始端到终端(先干线后支线)找好水平或垂直线,用粉线袋沿墙壁等处,在线路中心进行弹线。支、吊架安装:要求所用钢材应平直,无显著扭曲。下料后长短偏差应在 5mm 内,切口处应无卷边、毛刺;支、吊架应安装牢固,保证横平竖直;固定支点间距一般不应大于1。52.0mm,在进出接线箱、盒、柜、转弯、转角及丁字接头的三端 500 以内应设固 定支持点支、吊架的规格一般不应小于扁铁 3
22、0mm3mm,扁钢 25mm25mm*3mm。线槽安装要求:线槽应平整,无扭曲变形,内壁无毛刺,各种附件齐全;线槽接口应平整,接缝处紧密平直,槽盖装上后应平整、无翘脚,出线口的位置准确;线槽的所有非导电部份的铁件均应相互连接和跨接,使之成为一连续导体,并做好整体接地;线槽安装应符合高层民用建筑设计防火规范(GB5004595)的有关部门规定;线槽内配线要求: 线槽配线前应消除槽内的污物和积水;缆线布放前应核对型号规格、程式、路由及位置与设计规定相符。在同一线槽内包括绝缘在内的导线截面积总和应该不超过内部截面积的 40;缆 线的布放应平直、不得产生扭绞,打圈等现象,不应受到外力的挤压和损伤;缆线
23、在 布放前两端应贴有标签,以表明起始和终端位置,标签书写应清晰,端正和正确;电 源线、信号电缆、光缆应分离布放。各线缆间的最小净距应符合设计要求;缆线布放 时应有冗余.缆线布放,在牵引过程中,吊挂缆线的支点相隔间距不应大于 1。5m;布放缆线 的牵引力,应小于缆线允许张力的 80,对光缆瞬间最大牵引力不应超过光缆允许的 张力。在以牵引方式敷设光缆时,主要牵引力应加在光缆的加强芯上;电缆桥架内缆 线垂直敷设时,在缆线的上端和每间隔 1。5m 处,应固定在桥架的支架上,水平敷设 时,直接部份间隔距离 35m 处设固定点。在缆线的距离首端、尾端、转弯中心点处 300500mm 处设置固定点;槽内缆线
24、应 顺直,尽量不交叉、缆线不应溢出线槽、在缆线进出线槽部位,转弯处应绑扎固定。 光缆及其他应用电缆应根据缆线的类型、缆径、缆线芯数为束绑扎.绑扎间距不宜大于 1.5m,扣间距应均匀、松紧适应。3) 设备安装:(机房设备、摄像机、防雷器、光端机)安装前的设备检验: 设备安装施工前应对所安装的设备外观、型号规格、数量、标志、标签、产品合格证、产地证明、说明书、技术文件资料进行检验,检验设备是否选用厂家原装产品,设备性能是否达到设计要求和国家标准的规定。设备安装: 安装位置应符合设计要求,便于安装和施工;表面应完整,无损伤,螺丝坚固,每平方米表面凹凸度应小于1mm;机内接插件和设备接触可靠;机内接线
25、应符合设计要求,接线端子各种标志应齐全,保持良好;台内配线设备,接地体,保护接地,导线截面,颜色应符合设计要求;所有机柜应设接地端子,并良好连接接接地端排。4. 施工进度计划及保证措4.1施工工期 该工程的施工工期为:60 天。为保证项目中标后能够在规定的工期按质完成,我们将在接到中标通知并且在合 同生效后五天内向甲方及监理工程师提交一份适合于整个工程的施工规划和主要工 序的施工详图、与施工方案,供监理工程师批准。施工进度计划 工程进度计划表见本文件施工进度计划表附件.施工进度的保证措施 为确保工程任务按时完成,工程进度保证措施从如下几方面入手:4.1.1充分做好施工准备 组织功底深厚的技术班
26、子,作好系统细化设计、绘制安装图纸.挑选各专业技术人员,进行施工前的技术交底。集中各小队施工负责人,衔接好施工界面。 施工准备做得好可使施工很顺利地进入正常状态,减少磨合期;认真做好图纸会审与技术交底;组织工程技术人员,编制施工预算和工料分析,在此基础上做好各种 材料的供应与设备的采购计划。在施工工作开始前,办理妥当实施本工程所必须的一切施工许可证并提交采购人备案,否则采购人有权按照合同条款指示中标人暂停工程,直到本条内容被执行。在施工工作开始前,提交施工图(包括操作和维护程序),供采购人批准。施工图应详细说明所有设备、部件的安装、测试和试运行的顺序和采取何种处理确保设备的正常功能、避免设备损
27、坏和影响使用寿命,以及电缆的埋设、连接和测试等。施工方法和工艺要求符合国家和通信、电子、机械行业有关机电设备的安装规程和质量控制标准.所有机电设备的安装均采用下走线方式。 所有设备按施工图的指示进行固定和连接。设备应处于正常直立和稳定的状态。在施工现场遵守采购人规定的任何有关工程和安全的特殊规定。4.1.2强化施工组织及协调 为确保按时完工,协调好各专业的配合,必须组织好流水作业和平行作业。4.1。3选用高素质专业施工队伍 本工程量较大,质量要求高,工期紧,因此施工中必须有效地组织好专业施工队伍,选择素质好、技术水平高,曾经做过大型安防工程的施工队伍。4.1。4搞好设备材料供应 施工中根据施工
28、进度计划和施工预算中的工料分析,编制工程材料需用量计划,作为备料、供应、确定仓库堆场面积及组织运输的依据。按材料计划做好材料的订货和采购工作。按进度计划分批进场,并作好发放与保管工作.4.1.5加强计划管理 以工程总控计划为依据,制定分阶段工期控制目标,根据总控计划、分段计划以及用户不同时期对工程工期的要求,适时制定更加详细的进度计划,每周检查、对比、分析、找出关键问题,严格按计划进度完成。4。1。6依靠科技进步,加快施工进度 利用公司拥有的现代化装备,依靠广大技术人员,推广使用新技术,新材料,制定切实可行,经济有效的施工操作规程,合理安排施工顺序,加快施工进度,同时施工现场配置现代化的办公用
29、品(电脑,传真机,打印机等),提高工作效率,减少中 间环节,及时传递信息。4.1.7搞好后勤保障,做到优质服务 集中公司力量确保重点,在人力,物资,机具等方面给予本工程以充分的保证。职能部室深入现场协助,指导项目部组织实施。通过计划进度与实际进度的比较,及时调整计划,采取补救措施。注意搞好与建设单位和协作单位的关系,及时沟通信息,顾全大局,服从贵公司的决策,同心同德,争取早日完成,做到进度快,投资省,质量高.5。 工程质量目标及保证措施5.1质量目标该工程的质量目标为:达到国家智能建筑工程质量验收规范(GB50339-2003)中规定的合格标准,确保安防体系工程质量优良,争创优质工程。项目施工
30、过程的质量管理严格遵照建筑工程施工质量验收统一标准,按照智 能建筑工程质量验收规范(GB503392003)规定,强调“验评分离、强化验收、完 善手段、过程控制”对实施过程各环节进行质量管理。我们强调对安防体系工程实施全过程进行质量检查和功能检测,突出了过程控制 和管理,以保证工程质量.为保证质量目标的实现,我们抽调公司最精干、具有丰富工程经验的、组织实施 过类似大型安防系统工程的高级工程管理人员,同时本工程工作的技术工人和操作人 员均受过专门的培训和具有多年同类型项目施工经验,并已取得政府和有关管理机构 规定的行业上岗证书。5。2质量管理体系 实行目标管理,进行目标分解,积极开展质量管理(Q
31、C)小组的活动,工人、技术人员、项目领导“三结合,层层落实质量职责,明确质量责任,争创国家优质样 板工程。质量管理体系工程质量总负责: 质量监督:现场管理: 质量检查:质检员: 施工质量监察:(弱)电气工长: 施工操作:(弱)电气技工等人: 等建立由下向上施工质量负责机制.5。3工程质量检验评测标准智能建筑设计标准GB/T50314-2000智能建筑工程质量验收标准GB503392003电子计算机机房施工及验收规范SJ/T3000393低压电器施工及验收规范GB50254-96电气照明装置施工及验收规范GB50259961KV 以下配线工程施工及验收规范GB5025896安全防范工程程序与要求
32、(GA/T7594)电视系统工程设计规范(JGT1.587) 民用建筑电气设计规范(JGT/T16-92) 彩色电视图像质量主观评价方法(GB7401-87) 安全防范系统通用图形符号(GA/T74-94) 软件工程国家标准(GTB856) 光纤分布式数据接口(FDDI)高建局域网标准 建筑电气安装工程质量检验评定标准(GBJ303-88)注:以上所罗列的标准和规范是必须但不是唯一执行的法律文件,如果所列文件 在系统竣工前改版,以最新版本为准.5。4我公司在工程质量保证上的优势5。4。1 强大的公司资源 我们采用公司三级管理,一级支援:公司总部作为工程工程项目指挥部,现场项目经理部为二级、技术
33、支持项目组施工组为三级组成的三级 管理.在多年的三级管理中,我公司在项目经理部与工程项目指挥部的工作配合已 形成默契,这样可以大大减轻现场项目经理部的工作,有更多的时间参与现场工程中 的施工及协调管理工作.5。4.2 优秀的项目管理团队 现场项目经理部负责工程的具体实施和协调工地各方关系,是项目的最高负责部门,项目现场主管由项目经理担任,项目经理部由现场施工组、设备材料组、质量监 理组、技术支持组、后勤管理组和办公室等组成。项目经理部里面不但拥有技术过硬 的专业工程师,还拥有经验丰富的项目管理人员,形成一个知识面全面、经验丰富的 管理团队,再加上公司的合理激励措施,使得整个项目经理部形成一个统
34、一的团体, 有着共同的目标,可以完全胜任本项目中的任何工作。5。4.3 丰富的安防工程总包管理经验 我公司有着多年安防工程总包经验,我们认为安防工程是一项系统工程,而且是一个复杂的大系统,因此,它的建设就应该遵循系统工程的基本程序.“系统工程 是组织管理系统的规划、研究、设计、制造、试验和使用的科学方法,是一种对所有系统都具有普遍意义的科学方法.根据安防技术目前发展的状况,我们利用系统工程的方法,按以下步骤规划安防工程系统建立的过程。安防工程建立的五大步骤包括:系统规划、系统设计、详细设计和产品选型、工程施工和运行维护管理。它把安防工程这个研究的对象看作一个系统整体,安防系统由若干分系统组成,
35、对每个分系统都首先从实现整个系统技术协调的观点来考虑,对研究过程中分系统与分系统之间的矛盾或者分系统与子系统之间的矛盾都要从总体协调的需要来解决. 总之,由于安防技术的复杂性,发展性和外部条件的可变性,用直观的传统方法和单凭个人的经验来 组织管理一个大规模复杂的安防系统工程已经不行了,为了保证安防系统的系统化就 需要用现代信息系统和系统工程的方法来通盘地考虑这一问题,从而编制出系统研制 全过程的模型,把安防工程建设的全过程,严密地联结成一个整体全面地考虑和改善 整个过程,以便实现综合最优化。5。4.4 将 ISO9001 标准在工程项目管理中的充分应用ISO9001 标准是企业的质量体系标准,
36、它主要用于明确职责和质量管理方法,实现客户期望的技术特性,使得客户满意,从而确保获取相应的社会经济效益,保证企业的发展。我公司一直在将 ISO9001 贯穿于整个项目的管理。现在,公司各部门以及每个项目组成员都能在工作中主动严格按照 ISO9001 的规定遵循以下质量管理的八项原则认真执行。八项管理原则的实质是:一个组织的最高管理者应发挥“领导作用”,采用“过 程方法”和“管理的系统方法”,建立和运行一个以“顾客为关注焦点”、“全员参与” 的质量管理体系,并且注重“数据分析等,“基于事实的决策方法”使体系得以“持 续改进,在保证满足顾客利益的前提下,使供方也收益,建立起“互利的供求关系”, 使
37、供方组织和顾客这条供应链良性运作,实现“双赢”的共同愿望。5.4.5 先进的工程项目管理手段 我公司根据多年的工程管理经验,不但在工程计划上严格贯彻工程网络计划技术规程等标准,而且还形成了具有自主产权的工程项目管理系统(ProjectManagement System)软件。其最大特点是实现了工程项目过程的实时管理。弥补了 难以根据网络计划图算出人力及资源需求量变化的缺点,同时也弥补了市场上通用项 目管理软件(如 Ms Project)针对性差的缺点。我公司采用国际化的管理模式,整 个工程不论在质量上还是工期都是要求非常严格.5。4.6 完善的质量保证体系我公司将会在实际施工中作好以下几个质量
38、环节,确实作好质量控制、质量检 验和质量评定,以使工程质量达到合格,并尽量争取达到优良标准的工程项目:施工图的校审和交底严格把关;管线施工的质量要求和监督;配线施工的质量要求和监督;调试大纲的审核、实施及质量监督; z系统运行时的参数统计和质量分析; z系统验收的步骤和方法;系统验收的质量标准;竣工图的规范化和制图的质量标准;系统操作与运行管理的规范要求;系统的保养和维修的规范和要求;年检的记录和系统运行总结。5。4。7 工地质量管理实行岗位责任制 项目经理:工程质量的领导责任人代表公司履行对业主合约的责任领导制订施工计划,审定各种施工方案和质量标准,并负责督促实施。领导控制工程质量施工组长:
39、工程质量的第一责任人 执行和推进工程总进度计划,统管用料,统管质量,统管安全。 编制每段工作计划,并及时调整施工方法,调整施工力量。 组织预审图纸,提出图纸上不明确或与标书,规范有差异的地方。 主持各工程的碰头例会,及时解决施工上存在的问题。 主持施工方案的制定及审定施工过程中的各项技术措施。质量员:工程质量的具体责任人在项目经理及有关质检的指导下,处理工程质量问题. 参与编制施工质量保证措施。 检查质量措施执行情况,收集整理技术资料,制定下步工序的质保措施。 对不合质量要求的,有权停止该步工序,进行整改。 陪同业主、监理、质量人员进行质量检查,及时矫正质量纰漏. 整理、归纳技术档案。资料员:
40、施工工程质量档案、资料的整理,管理档案资料。5。4.8 质量控制措施 影响工程质量因素有五大方面:人、材料、机械、方法、环境,涉及方案设计、设备进场、安装、调试、验收等各个环节。 以下针对工程实施中常见的质量通病,制定出相应的质量控制对策及质量预控措施,确保工程质量.1) 加强进场材料和设备的检查验收: 加强进场材料和设备的检查验收工作,工程上所用的一切材料和设备必须先送审样本或样品,经业主、监理审批认可后才能订货.进场时必须随附合格证、产地证书及检验文件。2) 加强技术方案和施工工艺的交底工作 由工地主管、专业管理人员向施工技术负责人交底,明确关键性的施工技术问题和主要项目的施工工艺.施工队
41、伍一级由施工队伍技术负责人向施工员、技术员、质检员、安全员进行图纸、施工方法、技术措施、操作要求等方面的交底.班组一级由 施工员向班组工人交底。交底时要结合具体操作部位贯彻落实各项技术要求,并指导班组明确各关键部位的质量要求,操作要点及注意事项。3) 建立质量控制、检查、验收制度: 建立施工班组自检互检制度:严格质量检查验收,施工班组完成分项工程后,必须进行自检,自检合格后,报请项目部质量检查,下道工序施工前必须对上道工序的分项工程再次进行质量检查验收。 建立隐蔽工程验收制度:预留、预埋工作完工后在浇捣混凝土前施工班组员质量员检查验收并且拍照存档建立工程质量检查验收档案管理制度:工程质量检查验
42、收工作一定要有文字记录,填写相关的表格资料并经有关责任人签字认可,存档备案。 建立工程质量例会制度:每周五召开一次质量例会,由项目质量管理员主持,各弱电分包技术管理人员参加,分析一周来施工中有关质量问题,并找到解决问题的方法。4) 加强半成品、成品的保护工作: 加强隐蔽工程预埋电管的保护工作,混凝土工程结束拆去模板后即清除线盒,整理盒内的杂物,在接线盒内涂刷防锈漆,防锈漆干燥后再塞上泡沫塑料物保护。管线、设备安装分项工程结束,清扫电管、线槽、设备箱内的杂物和垃圾,外露 电线,电缆和金属软管盘整后置放在线槽或电管上方,避免装修工作时损坏己经完成的管线,同时派人每天巡视已完成安装工作的施工区域。5
43、。4.9 质量保证措施 施工过程中,通过对工序质量的监督检验,防止由于偶然性和异常性原因,特别是异常性原因产生的质量问题,减少人力物力损失,借助检验资料分析,及时发现操作者、施工机具、材料、施工方法、操作环境及管理上的问题,及时采取措施纠正或改进,保持工序施工良好的工作环境。 质量管理工作要正确处理好三个关系:正确处理质量与进度的关系,处理好技术工作和业务管理的关系,正确处理质量和成本的关系。掌握设计图纸的规范和施工图纸标准 在施工图交底阶段,我公司项目组将积极与业主及监理联系,理解和确定完善的用户需求,利用自己掌握的图纸规范和标准,深刻理解设计的相关内容.线管槽施工的质量控制 由于本工程比较
44、复杂,线管槽的数量也相应较大,尤其是设计暗敷预埋的弱电管线槽,一旦施工不到位,势必对下一道工序产生严重影响。故线管槽施工的难度也较大,因此加强对线管槽施工的质量检查和监督就很重要。线管槽施工前期质量控制内容对线管槽的入场材料和构件的质量审验,是否符合设计需要,是否合格.检验管槽的支架、吊架的制作是否符合工艺要求。 对系统施工方案、图纸进行会审. 检验施工队伍是否熟悉施工现场,是否了解各自系统的施工图纸。 要求各施工技术人员掌握施工的关键部位的技术要点和工艺参数,做好技术交底工作。制定每周施工计划和每天工作内容报告表,以便随时查验、核对已完成工作的质 量情况。线管槽施工过程中质量控制措施 系统先
45、做样板工程.工艺必须包含整体工程中所有项目如剔槽、打洞、钢板钻孔、钢管煨弯、箱盒支架等固定、断管、套丝、管路连接、管路固定是否标,是否准符合工艺要求等。质管人员每天做好自检工作,建立检查制度。每天巡回检查现场各系统的施工情况,严格按各工艺的标准要求和施工图纸,进行质量检验,发现问题,及时发出整改通知单给相应施工单位进行整改.由项目经理组织有关人员按事先制定的标准,对已完成部分进行评审工作,发现不合格工程要及时处理。对已评审合格的线管槽的工程部分做好隐蔽工程验收工作。 现场设备(或前端设备)的安装质量检查和监督 首先对施工安装人员的安装技术和安装工序的认识进行考核,合格者发上岗证,才有资格进行设
46、备安装。对系统的设备进行检验,核对产品出厂合格证和产品安装说明书,是否符合设计要求。检验合格的设备才可进行安装工作.检查现场安装环境,只有条件许可的情况下,才可安装设备。对系统设备的安装必须严格遵循安装技术操作规程,同时要考虑便于调试和维护。对已安装到位的设备做好成品保护措施。 由项目经理组织有关人员对已安装的设备进行质量评定.质量合格,符合设计要求后做好安装验收工作。系统设备调试的质量控制措施 系统设备调试之前必须要求各系统制定本系统的测试大纲包括总则、测试目的、测试标准、测试仪器、测试内容、测试步骤。只有对系统的设备全部安装合格的、符合测试大纲要求的、由系统主管部门审核 通过的设备,才可进
47、行调试工作.对进行系统调试过的设备,必须作出测试报告。内容包括设备安装的检查、系 统性能测试、测试内容、测试结果。由项目经理组织有关人员对调试过程和结果进行评定,达到了设计标准,才认 为调试通过.立杆隐蔽工程验收 工程施工过程中上一道工序所完成工作将被下一道工序所掩盖前,将办理隐蔽工程验收手续。隐蔽工程验收前,各系统施工队应该自检,交现场相关的主管工程师进行复查,如不合格,则令其修整、返工,直到合格。 成品保护对本工程中的材料、设备等从出厂、运输、中转到入场等各环节都应采取妥善的保护措施,防止运货过程中受到损坏,进场材料和设备都需严格审验(产品合格证、 安装说明书)等证件是否合格和齐全,对进货时已破损、残缺的材料、设备绝对不能用于工程,退回给供货单位。对外包装破损的系统设备,需经专业工程人员和建立确认签字后方可确定是否能用于现场安装。在建工程的施工期间和竣工工程(包括待验收和已经验收的工程
