收藏 分销(赏)

护坡植草砖工程施工方案.doc

上传人:精*** 文档编号:3949335 上传时间:2024-07-24 格式:DOC 页数:2 大小:15.04KB
下载 相关 举报
护坡植草砖工程施工方案.doc_第1页
第1页 / 共2页
护坡植草砖工程施工方案.doc_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

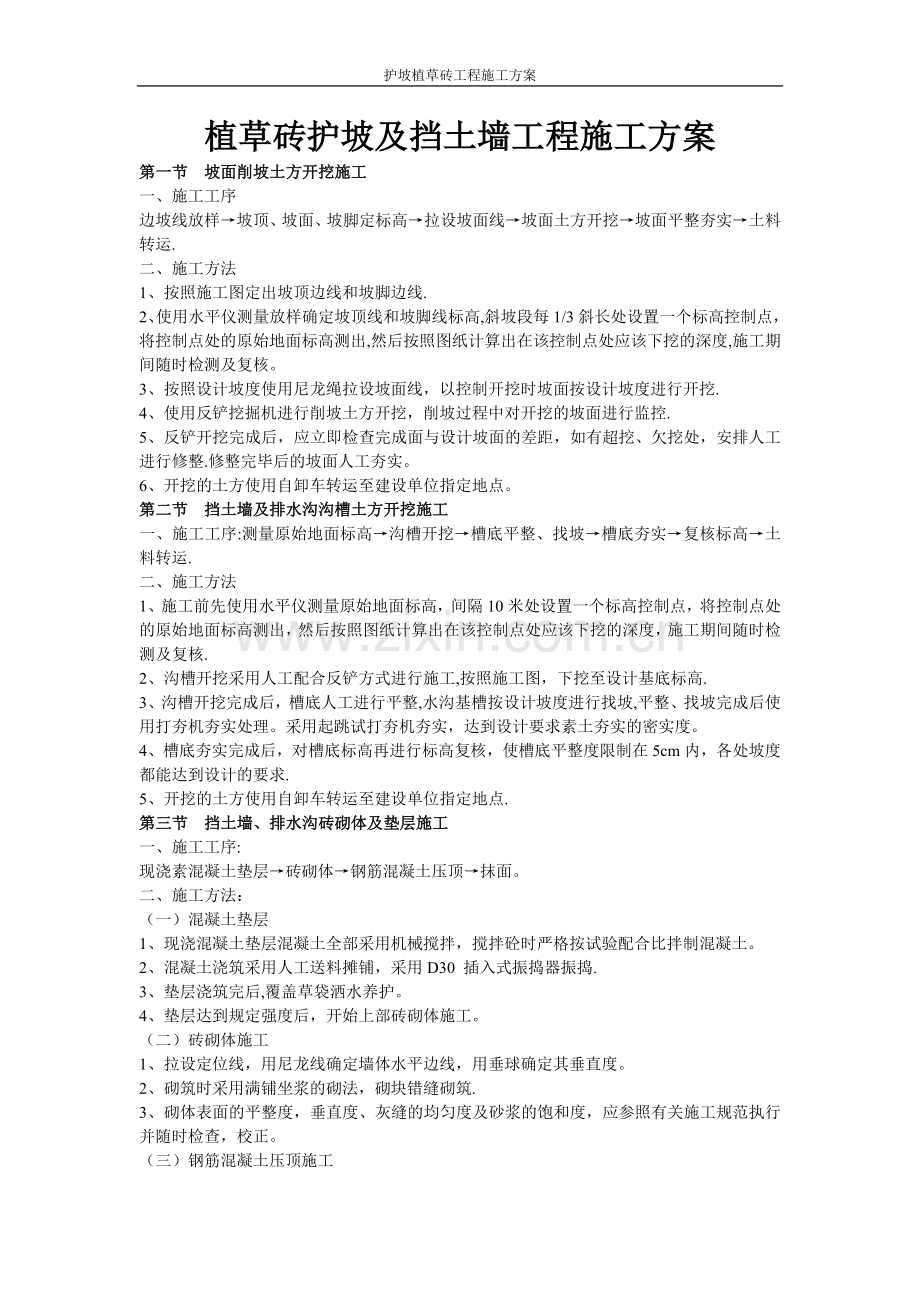

1、护坡植草砖工程施工方案植草砖护坡及挡土墙工程施工方案第一节 坡面削坡土方开挖施工 一、施工工序 边坡线放样坡顶、坡面、坡脚定标高拉设坡面线坡面土方开挖坡面平整夯实土料转运. 二、施工方法 1、按照施工图定出坡顶边线和坡脚边线. 2、使用水平仪测量放样确定坡顶线和坡脚线标高,斜坡段每1/3斜长处设置一个标高控制点,将控制点处的原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖的深度,施工期间随时检测及复核。 3、按照设计坡度使用尼龙绳拉设坡面线,以控制开挖时坡面按设计坡度进行开挖.4、使用反铲挖掘机进行削坡土方开挖,削坡过程中对开挖的坡面进行监控. 5、反铲开挖完成后,应立即检查完成面与设

2、计坡面的差距,如有超挖、欠挖处,安排人工进行修整.修整完毕后的坡面人工夯实。 6、开挖的土方使用自卸车转运至建设单位指定地点。第二节 挡土墙及排水沟沟槽土方开挖施工一、施工工序:测量原始地面标高沟槽开挖槽底平整、找坡槽底夯实复核标高土料转运.二、施工方法 1、施工前先使用水平仪测量原始地面标高,间隔10米处设置一个标高控制点,将控制点处的原始地面标高测出,然后按照图纸计算出在该控制点处应该下挖的深度,施工期间随时检测及复核. 2、沟槽开挖采用人工配合反铲方式进行施工,按照施工图,下挖至设计基底标高. 3、沟槽开挖完成后,槽底人工进行平整,水沟基槽按设计坡度进行找坡,平整、找坡完成后使用打夯机夯

3、实处理。采用起跳试打夯机夯实,达到设计要求素土夯实的密实度。 4、槽底夯实完成后,对槽底标高再进行标高复核,使槽底平整度限制在5cm内,各处坡度都能达到设计的要求. 5、开挖的土方使用自卸车转运至建设单位指定地点.第三节 挡土墙、排水沟砖砌体及垫层施工 一、施工工序: 现浇素混凝土垫层砖砌体钢筋混凝土压顶抹面。 二、施工方法:(一)混凝土垫层 1、现浇混凝土垫层混凝土全部采用机械搅拌,搅拌砼时严格按试验配合比拌制混凝土。 2、混凝土浇筑采用人工送料摊铺,采用D30 插入式振捣器振捣. 3、垫层浇筑完后,覆盖草袋洒水养护。 4、垫层达到规定强度后,开始上部砖砌体施工。 (二)砖砌体施工 1、拉设

4、定位线,用尼龙线确定墙体水平边线,用垂球确定其垂直度。 2、砌筑时采用满铺坐浆的砌法,砌块错缝砌筑. 3、砌体表面的平整度,垂直度、灰缝的均匀度及砂浆的饱和度,应参照有关施工规范执行并随时检查,校正。(三)钢筋混凝土压顶施工 1、压顶钢筋的数量、规格、型号、级别、种类应符合设计要求。钢筋从合格的制造商处购买,有出厂合格证书或试验报告单,按规定频率抽样进行力学性能试验,合格后使用. 2、钢筋加工.钢筋的切割采用钢筋切断机,调直采用钢筋调直机;焊接普通交流电焊机单面或是双面焊接;搭接长度:单面焊接为10D,双面焊接为5D.焊缝密实饱满。 3、钢筋安装。钢筋安装位置,钢筋保护层均按设计及规范要求施工

5、。 4、模板采用18mm厚九层板,50100mm木枋加固,间距500800mm布置。 5、混凝土全部采用机械搅拌,机械搅拌混凝土时严格按试验配合比把关。 6、混凝土浇筑工作连续作业,如必须有间歇时间,应尽量缩短.施工缝宜留置在结构受力较小且便于施工部位。 7、施工缝继续浇注时,应待混凝土的抗压强度不小于1。2Mpa 方可进行。在施工缝处浇注混凝土之前应除去施工缝表面的水泥薄膜、松动的石子和软弱的混凝土层,并加以充分的湿润和冲洗干净,不得积水,在浇注混凝土前施工缝处铺水泥浆或与混凝土成分相当的水泥砂浆一层,厚度为10-15mm,以保证接缝的质量. 8、混凝土浇注完毕后用草袋覆盖洒水养护。 (四)

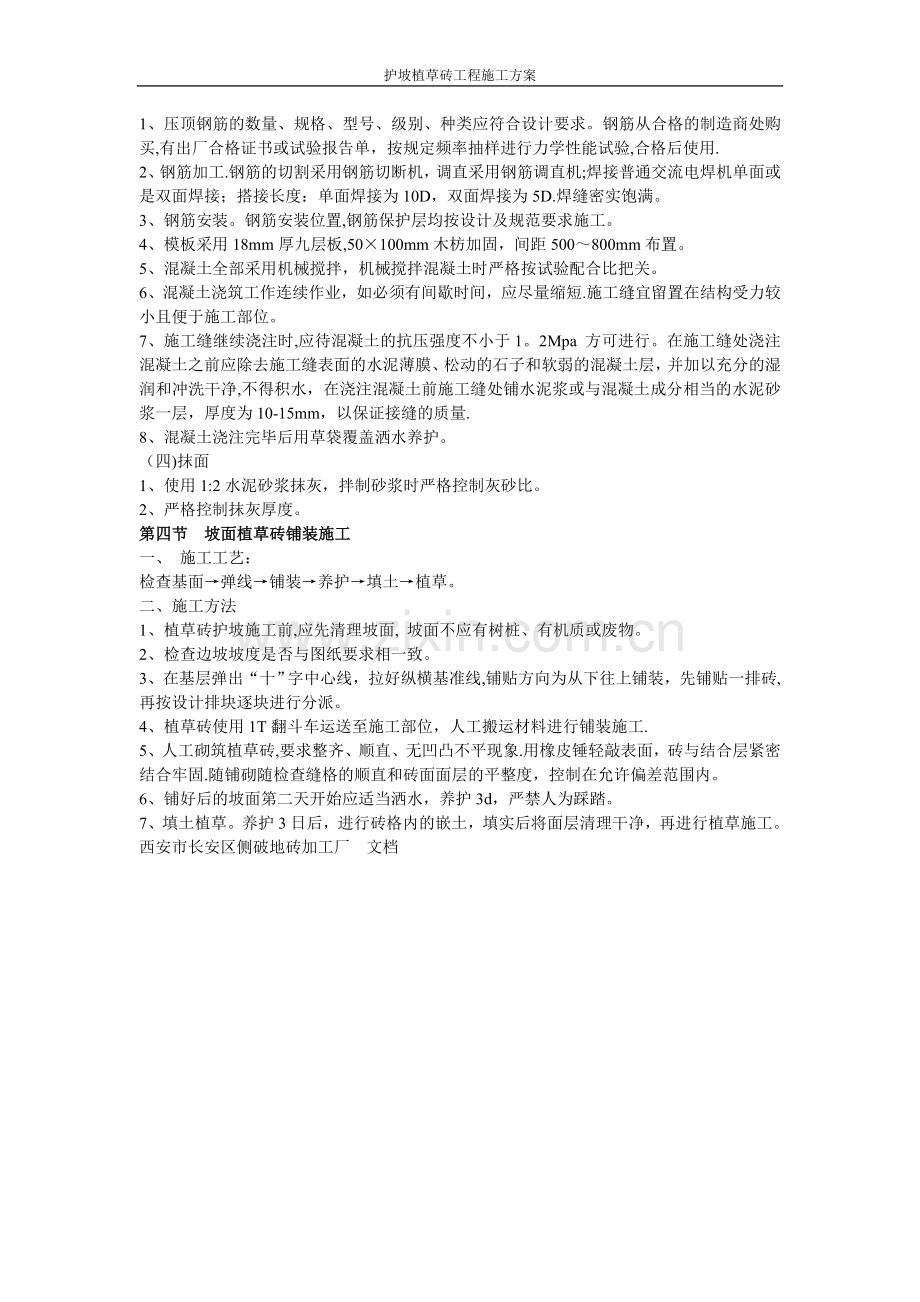

6、抹面 1、使用1:2水泥砂浆抹灰,拌制砂浆时严格控制灰砂比。 2、严格控制抹灰厚度。 第四节 坡面植草砖铺装施工一、 施工工艺: 检查基面弹线铺装养护填土植草。二、施工方法 1、植草砖护坡施工前,应先清理坡面, 坡面不应有树桩、有机质或废物。 2、检查边坡坡度是否与图纸要求相一致。 3、在基层弹出“十”字中心线,拉好纵横基准线,铺贴方向为从下往上铺装,先铺贴一排砖,再按设计排块逐块进行分派。 4、植草砖使用1T翻斗车运送至施工部位,人工搬运材料进行铺装施工. 5、人工砌筑植草砖,要求整齐、顺直、无凹凸不平现象.用橡皮锤轻敲表面,砖与结合层紧密结合牢固.随铺砌随检查缝格的顺直和砖面面层的平整度,控制在允许偏差范围内。 6、铺好后的坡面第二天开始应适当洒水,养护3d,严禁人为踩踏。 7、填土植草。养护3日后,进行砖格内的嵌土,填实后将面层清理干净,再进行植草施工。西安市长安区侧破地砖加工厂 文档

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
