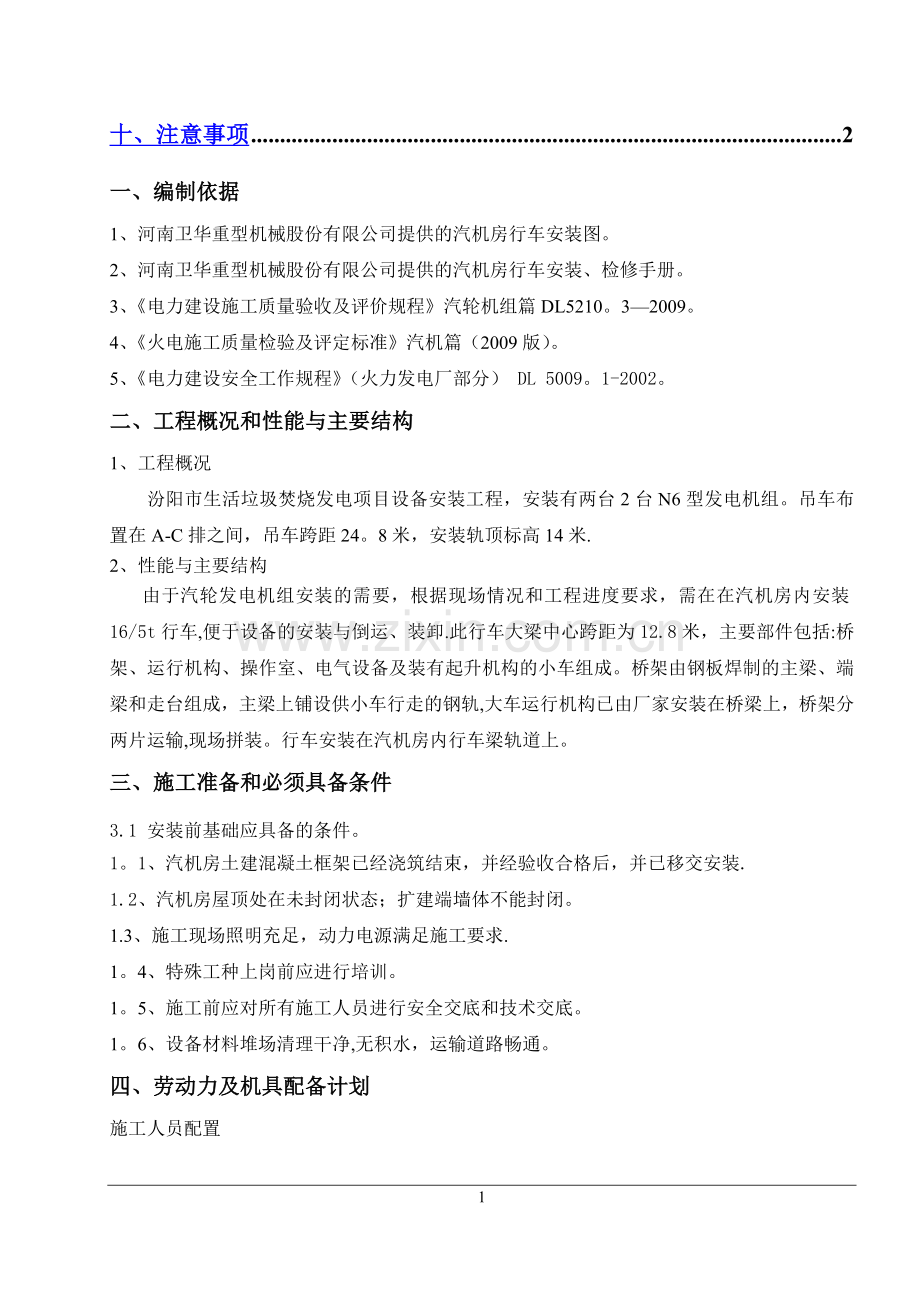

1、汾阳市生活垃圾焚烧发电项目 汽机房桥吊安装施工方案编制: 审核: 批准: 编制单位:济宁迪尔建工有限公司填报说明:本表一式六份,由承包单位填报,建设单位、 项目监理机构各一份,承包单位存四份目录一、编制依据2二、工程概况和性能与主要结构2三、施工准备和必须具备条件2四、劳动力及机具配备计划2五、施工方法、步骤及作业程序2六、作业的质量要求2七、成品保护2八、安全文明施工2九、危险因素与控制2十、注意事项2一、编制依据1、河南卫华重型机械股份有限公司提供的汽机房行车安装图。2、河南卫华重型机械股份有限公司提供的汽机房行车安装、检修手册。3、电力建设施工质量验收及评价规程汽轮机组篇DL5210。3

2、2009。4、火电施工质量检验及评定标准汽机篇(2009版)。5、电力建设安全工作规程(火力发电厂部分) DL 5009。1-2002。二、工程概况和性能与主要结构1、工程概况汾阳市生活垃圾焚烧发电项目设备安装工程,安装有两台2台N6型发电机组。吊车布置在A-C排之间,吊车跨距24。8米,安装轨顶标高14米.2、性能与主要结构由于汽轮发电机组安装的需要,根据现场情况和工程进度要求,需在在汽机房内安装16/5t行车,便于设备的安装与倒运、装卸.此行车大梁中心跨距为12.8米,主要部件包括:桥架、运行机构、操作室、电气设备及装有起升机构的小车组成。桥架由钢板焊制的主梁、端梁和走台组成,主梁上铺设供

3、小车行走的钢轨,大车运行机构已由厂家安装在桥梁上,桥架分两片运输,现场拼装。行车安装在汽机房内行车梁轨道上。三、施工准备和必须具备条件3.1 安装前基础应具备的条件。1。1、汽机房土建混凝土框架已经浇筑结束,并经验收合格后,并已移交安装.1.2、汽机房屋顶处在未封闭状态;扩建端墙体不能封闭。1.3、施工现场照明充足,动力电源满足施工要求.1。4、特殊工种上岗前应进行培训。1。5、施工前应对所有施工人员进行安全交底和技术交底。1。6、设备材料堆场清理干净,无积水,运输道路畅通。四、劳动力及机具配备计划施工人员配置1。1、对施工人员进行技术交底及安全文明施工交底,施工人员熟知工艺要求和质量标准熟悉

4、施工图纸,了解施工步骤和安全操作规程.(交底记录表见附录)1.2、特殊工种施工人员(起重工、操作工、架子工)须持证上岗。2、施工人员配置表工种人数备注施工负责人1技术员1质量员1安全员1安装工 5起重工2持证上岗操作工1持证上岗架子工4持证上岗合计173、 机械设备机工器具配置3.1、起吊设备负荷能够满足施工需要.此行车单梁重约4.5吨,KH50主扒杆长度为34米时,其作业半径9米,最大安全起重量为15吨,能够满足吊装需要。3.2、对千斤顶、葫芦、钢丝绳、卸克等起重工器具进行经严格检查,看能否满足安装要求。4、工器具配置表序号名称规格数量用途备注1吊车KH501台吊装2梅花扳手12件套1套安装

5、3活络扳手122把安装4平口螺丝刀1502把安装5十字螺丝刀1502把安装6钢丝钳1把安装7呆扳手10件套1套安装8链条葫芦5吨4只安装9钢丝绳32。5 2根安装9钢丝绳252根安装5、计量器具配置5。1、所有计量器具必须经校验合格,并贴好合格证及校验日期.5。2、计量器具配置表序号名称规格数量用途备注1钢卷尺50米1把安装2水平尺国标2把安装五、 施工方法、步骤及作业程序5。1作业流程及步骤:1、行车重型钢轨安装1.1、行车从动梁与主动梁连接1。2、行车端梁与主动梁连接1.3、行车栏杆、走台、小爬梯等零部件安装1。4、行车小车安装1.5、滑线挡板及其他零部件安装1.6、吊沟及钢丝绳安装5。2

6、 施工方法1、安装前准备1。1、吊装区域选在汽机房外扩建端土建预留用地上。1.2、对吊装区域进行平整,在KH50活动区域铺设200mm块石、碎石子并压实,同时将施工现场的杂物清理干净。为了防止路基松软,还要在KH50的履带下垫上四块路基板。1.3、要在作业的范围内搭设临时施工平台;1。4、吊装机械选择KH50履带式起重机一台;主扒杆长度选34米,此时根据KH50机械性能表,此时作业半径为9米,最大安全起重量为15吨。1.5、准备5吨手动葫芦4只,32.5长30米钢丝绳2根,25长50米麻绳2根,同时应把起吊过程所需用的短钢丝绳、吊索、吊具准备齐全.1。6、1。0mm钢丝100米,300N拉力计

7、1只,25m钢卷尺1把(并经检验合格)同时安装过程所需的其它常用工具准备齐全。1。7、安装检修所需用的汽油、黄油、棉纱、砂布等消耗性材料也准备齐全。2、行车及其附件清点2。1、行车运到现场后,在安装工的配合下卸到扩建端外的平地上,并在在行车大梁下面垫以道木,以防止行车大梁受损.2。2、对行车及其附件的尺寸进行核查,行车运到现场后,根据河南卫华重型机械厂的图纸,对行车的主要尺寸进行仔细检查,主要检查项目有:2.2.1、行车大车车轮及小车车轮的轮距,其偏差值应小于5mm;2。2。2、行车主梁的上拱度:F=1523范围内,其测量方法采用0。5mm钢丝一端固定,一端用拉力计拉紧(拉力为100N)钢丝与

8、主梁两侧等高件平齐,上拱度即为等高件的高度减去钢丝距中间上盖板的距离及钢丝的垂弧。2.3、零部件清点检查2.3。1、检查钢丝绳是否有磨损、断丝、搭接等现象,若有应及时更换。2.3。2、目检车轮、滚筒、吊钩及各零部件有无伤痕、裂纹和机械损伤等缺陷;若有损伤等缺陷,应及时进行记录,并以设备缺陷上报。2。3.3、检查箱形梁的水平弯曲度,盖板的水平度及侧板的垂直度,其偏差值应符合图纸规定。同时检查箱形梁联接处销孔的位置及孔径尺寸应能满足安装要求;若不能应及时联系有关单位进行处理。2。3.4、清点随机所供零部件的数量和质量应能满足安装要求.2.4、行车钢轨安装2。4.1、轨道基础检查2。4。1.1、用标

9、准尺,拉力计(拉力为100N)测量行车梁跨距,及行车梁相对于厂房纵向、横。2.4.1.2、向位置以及行车梁标高应符合图纸要求2.4。1.3、预埋件的规格尺寸应符合图纸要求。2.4.1.4、检查基础表面有无锈蚀、变形及油污;若有应进行处理.2.4。1.5、填写验收报告及基础交接手续。2。4.2、轨道吊装:用KH50将轨道吊至轨道梁上。2.4.3、轨道调整:根据行车车轮轮距调整轨道跨距,拉钢丝分段找正轨道。2.4。4、轨道连接:连接前,先松开接头附近的螺丝,用拉马将轨道拉起垫入垫板,然后将鱼尾板放入,先将紧固螺栓插入螺栓孔,调节钢轨之间的缝隙达到设计要求。抽去垫板,紧固螺栓,复测轨距,达到设计的要

10、求.最后进行轨道附件的安装。3、行车驱动梁吊装3。1、行车梁吊点选择:箱型梁成对称分布,选择以箱行梁中心为基准,向两端延伸3m为起吊点。3.2、钢丝绳绑扎绑扎钢丝绳时一定要在箱形梁的棱角上加以保护,以防钢丝绳在起吊过程中损坏.同时箱形梁两端系好溜绳,两钢丝绳间夹角应少于60。3.3、起吊检查:钢丝绳悬挂完毕后,应对各个绑扎点进行仔细检查,确认无误后,提升从动梁离开地面100mm静待35分钟,对钢丝绳各绑扎点进行检查,同时对KH50的机械性能及吊车活动路基进行检查,确认无异常后,即可起吊.3。4、行车驱动梁吊装提升驱动梁到一定高度,调整驱动梁的方向(走台侧朝扩建端)同时驱动梁两端的溜绳一定要有专

11、人负责,防止行车摆动,起吊到位后放在轨道上,检查二个车轮是否落实,车轮中心应与轨道中心吻合,否则应进行调整。然后用短道木和千斤顶在端梁处将驱动梁调平,待以后与从动梁连接,用木塞将二个车轮塞死,KH50即可松钩.4、从动梁吊装4。1、吊点选择箱型梁成对称分布,选择以箱行梁中心为基准,向两端延伸3m为起吊点。4.2、钢丝绳绑扎绑扎钢丝绳时一定要在箱形梁的棱角上加以保护,以防钢丝绳在起吊过程中损坏。同时箱形梁两端系好溜绳,两钢丝绳间夹角应少于60。4.3、起吊检查钢丝绳悬挂完毕后,应对各个绑扎点进行仔细检查,确认无误后,提升从动梁离开地面100mm静待35分钟,对钢丝绳各绑扎点进行检查,同时对KH5

12、0的机械性能及吊车活动路基进行检查,确认无异常后,即可起吊。见(附页1)4.4、从动梁吊装从动梁起吊到一定高度,一定要注意行车梁的方向(走台侧朝扩建端)。从动梁起吊到位后,调整从动梁,使其与端梁水平,检查车轮与轨道接触情况.二个车轮落实后,用2只手拉葫芦牵引与驱动梁连接。4。4。1、滑线挡板及其他附件安装。4.4。2、钢丝绳及吊钩安装钢丝绳安装应保证吊钩在最低位置时滚筒上钢丝绳圈应3圈,吊钩在最高位置时滚筒应能全部容纳钢丝绳。5、行车组装5。1、端梁组装:将端梁找平,然后用吊车吊起端梁与主动梁对接。安装好联接销栓后,用槽钢把端梁与主动梁刚性联接起来,防止端梁塌头。5。2、栏杆、扶梯、平台、阻尼

13、器等附件安装:这些附件应按照厂家图纸要求进行安装,安装位置和尺寸应准确。同时应做到安装牢固和工艺美观。5。2。1、操作室与驱动梁联接5。2.2、驱动梁提升3米左右,将操作室移动到驱动梁旁边,将其联接在驱动梁下面的操作室框架上。5.2.3、操作室安装:操作室安装在行车驱动箱行梁下面靠南排柱端,采用螺栓连接。首先依照操作室的尺寸做一个框架,然后将框架单独固定在行车驱动架下面,待驱动架起吊,将操作室与驱动梁下面的框架连接起来.5.3栏杆、扶梯、平台、阻尼器等附件安装:这些附件应按照厂家图纸要求进行安装,安装位置和尺寸应准确。同时应做到安装牢固和工艺美观。5.4、小车安装将小车用KH50吊起一端用溜绳

14、牵引,缓慢的放在桥架上,并找正方向,将小车的放在小车轨道上,按照厂家的安装图纸进行安装。5.5、钢丝绳及吊钩安装钢丝绳安装应保证吊钩在最低位置时滚筒上钢丝绳圈应3圈,吊钩在最高位置时滚筒应能全部容纳钢丝绳.六、作业的质量要求 钢轨及行车组装完毕后,各零部件的安装位置及尺寸应符合图纸要求1、所有转动设备转动灵活无卡涩现象。2、各齿轮箱及制动器应加好合格油.3、行车主钩和副钩起升高度应符合厂家图纸要求.4、行车桥架与端梁连接后,钢轨及行车所需测量的数据及技术要求如下:4.1、行车轨距与设计尺寸偏差 2mm4.2、单根轨道的中心线不直度 3mm4.3单根轨道的中心线与基准线偏差 2mm4.4、轨道纵

15、向不平度 4mm4.5、轨道横向不平度 0。7mm4.6、全程最高点与最低点标高差 7mm4。7、厂房同一断面两轨道顶部标高差7mm4.8、主梁跨距与行车轨道轨距偏差: 5mm4。9、主梁上拱度: 1521mm4.10、两主梁高度差: 10mm4。11、桥架对角线允许偏差:5mm4.12、箱形梁旁弯度: 8mm4.13、小车轨道跨度偏差: 跨端1mm 跨中7mm4。14、小车轨道高低差(同一断面)允许值: 3mm4。15、小车跨度偏差: 3mm4.16大车轮端面与轨道偏斜值: 16.5mm(且主动轮与从动轮偏斜方向一致)4.17、大车轮在轨道上垂直偏斜值: 42mm4。18、同一平衡梁上两车轮

16、同位差: 1mm4.19、同一端距离最远两车轮同位差: 3mm4.20、长冲程制动器、制动带与制动轮单侧间隙:0.70.8mm且两侧均匀。4。21、短冲程制动器、制动带与制动轮单侧间隙:0.61mm且两侧均匀。七、成品保护7。1 行车设备保护7。1.1 行车设备放置1) 行车按设备定置化要求入置在指定位置,确认设备放置区域无漏雨、雪等环境,同时周围及上方无施工作业。2) 在设备放置区域搭设脚手架,并挂警示牌.八、安全文明施工8。1特殊危险点及对策见施工危险识别及控制对策表、一般危险点及对策见附表。8。2 安全文明施工要求8.2。1 检修设备摆放应严格按照检修定置化布置图摆放设备。8。2。2 所

17、有检修设备放置地点需铺设塑料布,塑料布上铺设胶皮,设置标识。质量较大的部件需在胶皮上铺垫约150mm的枕木。8.2.3设备堆放整齐,零部件分类放置在料架上,并做好标识。8。2。4 加强设备在运输、安装过程中的保护,保证设备不碰伤、不锈蚀。对重要设备允许部位涂黄油、凡士林保护。8。2.5 施工现场的危险作业区域应设安全警戒线并悬挂警告标志。8.2。6 施工过程中保护好现场安全设施,不得随意挪用,施工完毕将施工区域内的安全防护设施及时回收,并妥善保管.8.2。7 在缸两侧孔洞搭投防护架。8.2。8 缸上施工人员穿无钉软底鞋、专用连体工作服。8。2.9 不得随意在设备上钻孔、切割及焊接,不得野蛮敲打

18、设备。九、危险因素与控制9.1安全危险点1、高空坠落;2、火灾;3、触电;4、高空落物;5、设备损坏;6、起重伤害;7、人身伤害。9.2安全措施9。2.1 常规措施:9.2。1.1 未接受三级安全教育及安全交底的施工人员不得进入施工现场工作。9。2。1。2 进入施工现场时必须正确佩戴安全帽严禁穿拖鞋、高跟鞋及酒后进入施工现场。9。2。1。3 安装前施工技术员作技术及安全交底、让参与作业人员明确施工方案的内容及施工方法.9.2。1.4 现场施工用材料、措施性材料应摆放整齐,摆放位置应不阻碍安全通道且利于施工,施工剩边角料及时回收做到,工完、料尽、场地清。9.2.1。5 保证施工现场应有足够的照明

19、.9.2。1。6 平台、通道等装设标准的防护栏杆及挡脚板,未完善区拉设红白绳或搭设临时栏杆并挂警告牌,孔洞设置盖板。9。2.2 防起重伤害安全措施:9.2.2。1 行车设备及附件在吊装过程中,吊物下严禁站人或人员通过,必要时设红白绳以隔离并挂警告牌。9。2.2。2 钢丝绳保证安全系数足够,避免与设备棱角直接接触,严禁使用打结、扭曲、磨损、断丝的钢丝绳,吊物用钢丝绳安全系数为6-8倍,棱角部位垫以橡皮等包角,根据实际情况合理选择钢丝绳。9.2。2.3 行车吊装时应由起重人员统一指挥.9.2。2。4 手拉葫芦不得超负荷使用,拉链人数不得超过规定;操作人员不得站在手拉葫芦的正下方;吊起重物如需要空中

20、停较长时间吊挂,应将手链栓在起重链上并在重物上加设保险绳.9。2。2。5 设备吊装就位过程中,施工人员严禁将头、手等身体部位伸入结合面,防止碰伤、挤伤。9.2。2。6 千斤顶的使用应遵循其使用说明进行操作。9.2.2。7 吊车、行车及卷扬机等使用前认真检查,确保各个机构灵活、可靠,电源接线良好,无漏电现象。吊车行走道路必须坚实、平坦、必须垫好走道板。9.2.3 火灾危害安全措施:9.2.3。1 规范使用电焊及割刀,正确配戴面罩和防护眼镜,做好火花隔离措施及监护工作.9.2.3。2 使用氧气、乙炔必须要保持6米以上的安全距离,乙炔气瓶必须装有回火器,并远离火源和热源,使用割炬时必须配带防护眼镜.

21、9。2.3.3 用汽油或煤油清理设备零件时,废油、废棉纱等应集中处理,并保证安全不会引起火灾。9。2.4 防高空坠落安全措施:9。2。4。1 参加施工人员必须经身体检查合格,凡患有高处作业禁忌症和精神障碍者禁止参加高处作业。且高处作业人员必具有高处作业许可证,严禁洒后进入施工现场.9.2.4.2 高处作业必须充分利用自己的安全“三宝”,衣着灵便,穿防滑鞋,安全带吊挂在上方牢固可靠处,在施工较困难,无处吊挂安带时,使用安全自锁器进行施工。9。2.4.3 施工中使用的小型工器具必须系好安全绳,不用时放在工具袋内,不得随意放置。9.2.4.4 经常通行的地方要设安全通道,施工用脚手架必须安全规范,不

22、得随意搭拆。特殊高处作业的危险区应设围栏及“严禁靠近的警告牌,危险区内严禁人员逗留或通行。9.2.4.5 高处作业不得坐在平台孔洞边缘,不得骑坐在栏杆上,不得在安全网内休息。9.2。5 防触电危害安全措施:9。2。5.1 施工用电源应由电气人员接线,尽量使用便携式电源卷线盘.9.2。5.2 电源线走向合理,不得与氧乙炔带,钢丝绳及电焊线缠绕在一起.9.2。5。3 电源线路不得裸露,电缆线软线绝缘良好.9.2.5。4 电动工具外壳、手柄无裂缝、无破损,保护接地线或接零线连接正确、牢固.9。2。5.6 电动工具插头完好,开关动作灵活。9.2.5.7 在雨天或在潮湿的空气中严禁使用电动工具.9。2.

23、5.8 焊接用电源线应无破损焊机接地良好,走向布置合理,焊接完毕及时关闭电源并将焊线盘好.十、注意事项 1、由于吊车,大梁单钩起吊,为防止钢丝滑动,在绑扎点焊接挡块,钢丝绳与大梁棱边接触处,装金属抱角,以防锐角切断钢丝绳。 2、避免主梁悬吊时间过长。 3、主梁起吊时,在主梁两端个栓一支麻绳,另一端由施工人员掌控,以使拉动主梁调整。汾阳市生活垃圾焚烧发电项目施工技术交底记录FYZK0101A2Q0100501 单位工程名 称汽轮发电机组其他设备安装交底级别二级施工项目汽机房桥吊安装交底人周海昆施工单位济宁迪尔建工有限公司交底时间2012。5。10参加交底人员签字交底内容1、工程概况和性能及主要结构2、施工准备和必须具备条件3、劳动力及机具配备计划4、施工方法,步骤及作业程序5、作业的质量要求6、成品保护7、安全文明施工8、危险因素与控制9、注意事项审核:记录人:12
