收藏 分销(赏)

安防监控系统施工工艺.doc

上传人:快乐****生活 文档编号:3947179 上传时间:2024-07-24 格式:DOC 页数:17 大小:145.54KB
下载 相关 举报
安防监控系统施工工艺.doc_第1页
第1页 / 共17页
安防监控系统施工工艺.doc_第2页
第2页 / 共17页
安防监控系统施工工艺.doc_第3页
第3页 / 共17页
安防监控系统施工工艺.doc_第4页
第4页 / 共17页
安防监控系统施工工艺.doc_第5页
第5页 / 共17页
点击查看更多>>
资源描述

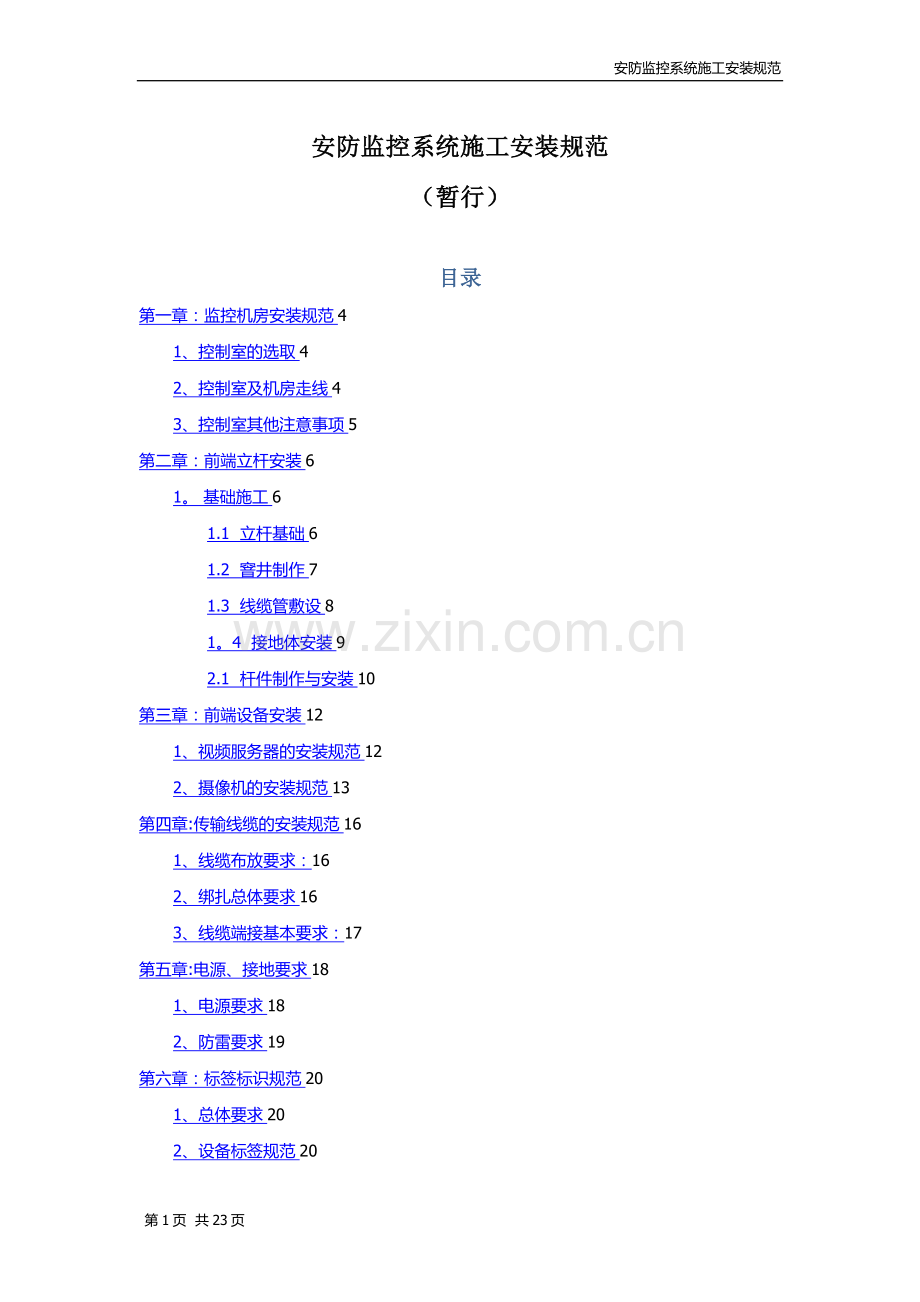

1、安防监控系统施工安装规范安防监控系统施工安装规范(暂行)目录第一章:监控机房安装规范41、控制室的选取42、控制室及机房走线43、控制室其他注意事项5第二章:前端立杆安装61。 基础施工61.1 立杆基础61.2 窨井制作71.3 线缆管敷设81。4 接地体安装92.1 杆件制作与安装10第三章:前端设备安装121、视频服务器的安装规范122、摄像机的安装规范13第四章:传输线缆的安装规范161、线缆布放要求:162、绑扎总体要求163、线缆端接基本要求:17第五章:电源、接地要求181、电源要求182、防雷要求19第六章:标签标识规范201、总体要求202、设备标签规范203、线缆标签规范2

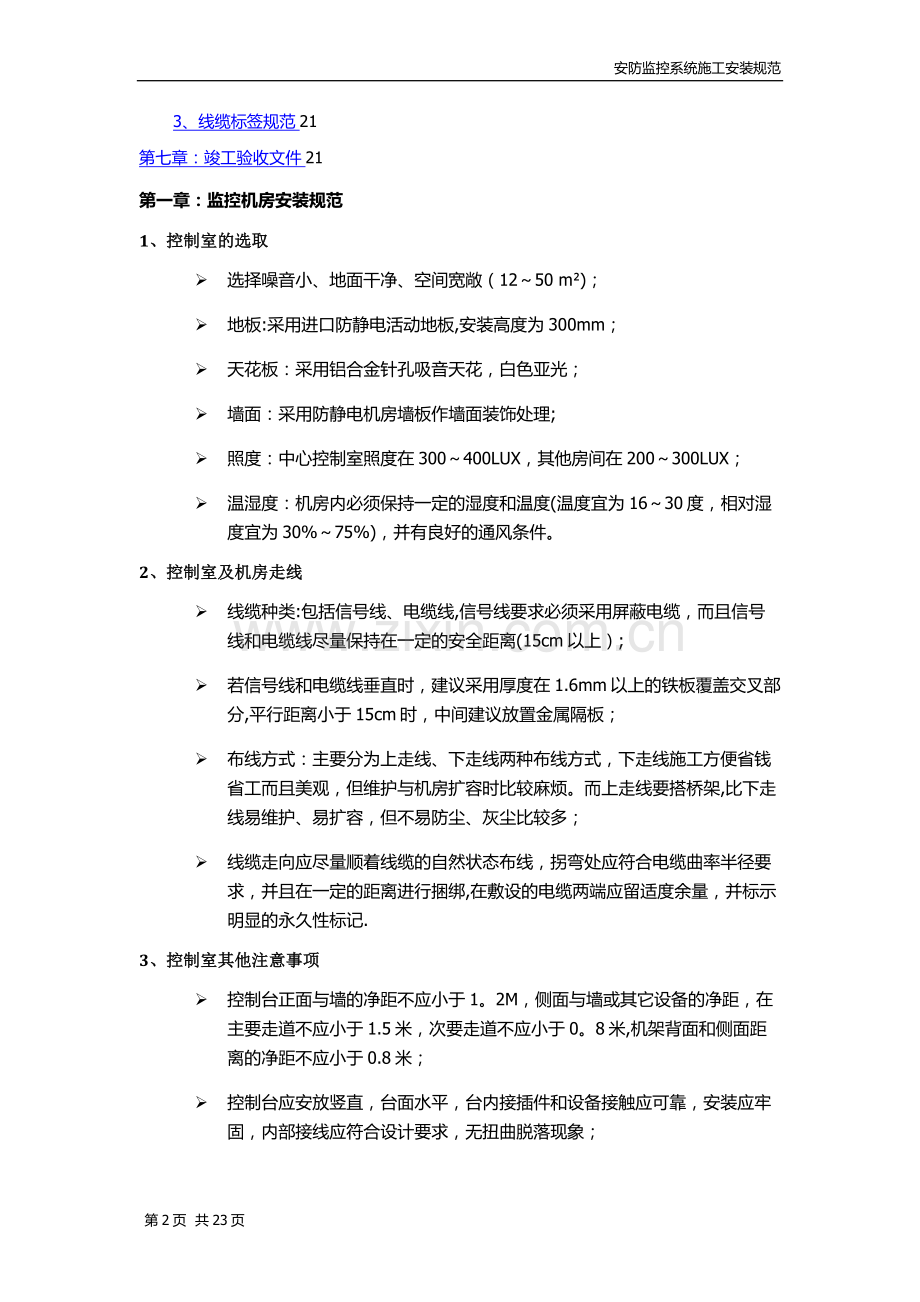

2、1第七章:竣工验收文件21第一章:监控机房安装规范1、控制室的选取 选择噪音小、地面干净、空间宽敞(1250 m); 地板:采用进口防静电活动地板,安装高度为300mm; 天花板:采用铝合金针孔吸音天花,白色亚光; 墙面:采用防静电机房墙板作墙面装饰处理; 照度:中心控制室照度在300400LUX,其他房间在200300LUX; 温湿度:机房内必须保持一定的湿度和温度(温度宜为1630度,相对湿度宜为30%75%),并有良好的通风条件。2、控制室及机房走线 线缆种类:包括信号线、电缆线,信号线要求必须采用屏蔽电缆,而且信号线和电缆线尽量保持在一定的安全距离(15cm以上); 若信号线和电缆线垂

3、直时,建议采用厚度在1.6mm以上的铁板覆盖交叉部分,平行距离小于15cm时,中间建议放置金属隔板; 布线方式:主要分为上走线、下走线两种布线方式,下走线施工方便省钱省工而且美观,但维护与机房扩容时比较麻烦。而上走线要搭桥架,比下走线易维护、易扩容,但不易防尘、灰尘比较多; 线缆走向应尽量顺着线缆的自然状态布线,拐弯处应符合电缆曲率半径要求,并且在一定的距离进行捆绑,在敷设的电缆两端应留适度余量,并标示明显的永久性标记.3、控制室其他注意事项 控制台正面与墙的净距不应小于1。2M,侧面与墙或其它设备的净距,在主要走道不应小于1.5米,次要走道不应小于0。8米,机架背面和侧面距离的净距不应小于0

4、.8米; 控制台应安放竖直,台面水平,台内接插件和设备接触应可靠,安装应牢固,内部接线应符合设计要求,无扭曲脱落现象; 控制室内设备的排列,应便于维护与操作,并应满足安全,消防的规定要求; 控制室的其它设备和金属外壳必须做好等电位连接,以保证控制室内的人身和设备安全.第二章 :前端立杆安装安装立杆的要求挑臂长度以实际场地情况为准。以下为具体工艺要求的详细阐述1。 基础施工1。1 立杆基础A. 用途:固定摄像杆;B. 基础结构、尺寸:如图所示;C. 基础型号:由所需固定的摄像杆型号确定;D. 制作位置:在设备平面布置图所标注摄像杆位置处制作基础;E. 制作要求:1、应符合现行国家标准电气装置安装

5、工程电缆线路施工及验收 规范的有关规定; 2、基础与窨井之间应有穿线管,且放置铁丝; 3、基础钢板上钢筋按M20标准攻丝,配镀锌螺丝两个、平光垫 圈和弹簧垫圈各一个.F. 材料:8mm钢板、20mm钢筋、C25混凝土、碎石、3.2英寸PVVC弯管;1.2 窨井制作A. 用途:方便线缆敷设及系统检测维修;B. 基础结构、尺寸:如图所示.图中仅标明井深、井高和井宽,其它尺寸由施工方根据现场情况决定;C. 制作位置:在设备平面布置图标注窨井位置处制作;D. 制作要求:1、应符合现行国家标准电气装置安装工程电缆线路施工及验收 规范的有关规定; 2、窨井密封性能和防水性能良好. E.材料:砖石、水泥、钢

6、板;1.3 线缆管敷设A. 用途:敷设线缆,防止线缆损伤;B. 管道路由:按设备平面布置图标注的类型和路由敷设明管、暗管。注意图中所标明的管径;C. 制作要求:1、应符合现行国家标准电气装置安装工程电缆线路施工及验收 规范的有关规定; 2、线缆管密封好,防水性能良好; 3、线缆管离地面应不小于0.7米; 4、线缆管管口应无毛刺和尖锐棱角; 5、线缆管内放置穿线铁丝。 D. 材料:1、暗管敷设使用钢管;2、明管敷设使用PVC管。1.4 接地体安装A. 用途:防止外界电压危害人身安全和对设备的损害,抑制电气干扰,保证设备正常工作;B. 接地体结构、尺寸:如接地体结构示意图所示;C. 安装位置:按设

7、备平面布置图标注接地体位置安装.图号;D. 安装要求:1、应符合现行国家标准电气装置安装工程电缆线路施工及验收 规范的有关规定; 2、接地体的焊接应采用搭焊,搭焊长度为圆钢直径的6倍; 3、接地体安装点下方应无任何管道、线缆经过; 4、接地体安装深度如接地体安装示意图所示; 5、接地体安装完成后,应使用接地摇表测量接地电阻大小,要求 接地电阻小于4。注意雨后不应立即测量电阻.E. 材料:2。5英寸钢管和305扁钢。2.1 杆件制作与安装A. 用途:安装摄像机云台;B. 摄像杆结构、尺寸:见摄像杆图;C. 制作要求:见摄像杆图文字说明;D. 安装方式:通过基础螺杆与摄像杆基础连接固定,如摄像杆安

8、装场景示意图;E. 安装工具:活动扳手;F. 安装要求:1、安装牢固 2、摄像杆中心线应与水平面垂直; 3、摄像杆上成180角两腰形孔的中心连线应与道路走向平行; 4、在摄像杆底部窨井到各腰型孔之间放置穿线用铁丝.表示成180夹角腰型孔中心连线应与道路走向平行表示穿线铁丝摄像杆安装场景示意图1.3 摄像机云台制作与安装A. 用途:安装摄像机防雨罩;B. 结构:见摄像头云台图;C. 尺寸:见摄像机云台图;D. 制作要求:见摄像机云台图图中文字说明E. 安装方式:通过抱箍将云台部件1固定于摄像杆上,如摄像机云台安装示意图;F. 安装工具:活动扳手、扶梯或登高车;G. 安装要求:1、安装牢固;2、对

9、摄像机云台部件1,走线孔应正对摄像杆腰形孔;土建施工及安装立杆的要求1. 投标方应实地测量技术数据,以便估算工程量.2. 线缆埋地的沟槽尺寸:人行道为0.20。6米(宽深),车行道为0。20。8米(宽深)。沟底先铺C20砼垫层,线缆敷设后,用细砂回填夯实,再根据实际情况复原路面。3. 敷设的线缆除埋在花坛的或有特别说明的用PVC管保护,其他部分要用镀锌钢管进行保护;裸露在外的线缆(架空的除外)全部采用镀锌钢管加以保护.摄像机立杆采用优质无缝钢管具有强抗风坚固耐用安装简便的特点 立杆作工精致样式美观,可根据客户要求第三章:前端设备安装1、视频服务器的安装规范 设备安装中应严格按设计中确定的设备种

10、类、型号、接口类型等进行施工,发现不符时应暂停施工,及时向派单部门反映。 检查电源电压,防止出现电压不匹配导致设备损坏; 确认设备工作环境是否符合产品说明书中对设备工作温度、电源等环境要求; 对照设备使用说明书加电测试,确认各种工作状态指示灯正常运行。 按全球眼系统技术规范要求配置设备IP地址、视频参数、摄像头等配置参数,配置方法参考厂家产品说明书; 外围设备连接要求,参考对应设备产品说明书进行前端视频源线缆连接以及控制信号线的连接。 室外设备箱必须能抗高温、抗严寒、抗雷击,并具有较强的撞击力、防盗、温控风扇等功能。 主要考虑防雷,防尘,防高温,防水防破坏等因素 考虑维护的方便性,能放在设备箱

11、或机房的尽量考虑安装在机房,避免放在高处 室外设备箱内要有散热风扇,箱体要有空气交换的窗洞,窗洞要考虑防尘、防雨,散热量大的设备要尽量分层安装; 室外设备箱的安装要有防尘装置。设备箱要有分层隔板。 室外设备箱的线缆进入孔处要有密封胶圈. 设备在箱内安装位置尽量要统一格式,设备要固定,线缆要分类绑扎整齐.设备要贴标签写明设备种类IP,线缆标签要标明本端和对端设备; 设备安装在室内机房时应固定牢固,线缆在室内布放时要安装走线槽; 如果监控点比较集中,建议使用多路的视频服务器; 立机柜时应砌一个方台,将机柜固定在方台上面,避免雨水过大而使其下部进水,造成线路短路;尽量避免阳光直射,使机体温度升高,缩

12、短机柜的使用寿命;方台高度应掌握在200400cm之间;立机柜时周边的障碍物不要挡着门,使机柜可以安装广告牌的一面向外,便于行人观看。室外主机箱必须能抗高温、抗严寒、抗雷击,并具有较强的撞击力、防盗、温控风扇等功能。2、摄像机的安装规范 设备安装中应严格按设计中确定的设备种类、型号、接口类型等进行施工,发现不符时应暂停施工,及时向派单部门反映。 在搬动、架设摄像机过程中,不得打开镜头盖. 安装前需将摄像机逐个通电进行检测和粗调,在摄像机处于正常工作状态后,方可安装;检查云台的水平、垂直转动角度,并根据设计要求定准云台转动起点方向。 检查摄像机防护罩含风扇、雨刷等工作是否正常;检查摄像机防护罩内

13、紧固情况; 检查摄像机机座与支架或云台的安装尺寸; 从摄像机引出的电缆宜留有1米的余量,不得影响摄像机的转动.摄像机的电缆和电源线应固定,不得用插头承受电缆的自重; 摄像机宜安装在监视目标附近不易受外界损伤的地方,安装位置固定,且安装位置不应影响现场设备运行和人员正常活动. 安装的高度,室内宜距地面2。55m;室外宜距地面3.510m。 电梯厢内的摄像机应安装在电梯厢顶部,电梯操作器的对角处,并应能监视电梯厢内的全景;在高压带电设备附近架设摄像机时,应根据带电设备的要求,确定安全距离. 室外环境下应采用室外全天候防护罩,防护罩具备雨刷、风扇和加热器,保证春夏秋冬、阴晴雨风各种天气下使用; 摄像

14、机镜头应从光源方向对准监视目标,并应避免逆光安装,以免造成小滤色镜永久性脱色;当需要逆光安装时,应降低监视区域的对比度; 确定好安装位置后,首先对摄像机进行初步安装,经通电试看、细调、检查各项功能,观察监视区域的覆盖范围和图像质量,符合要求后方可固定.摄像机及云台的安装应牢靠、紧固。固定摄像机时,镜头前部需要贴近护罩玻璃,已避免形成光晕现象。 云台及云台解码器与摄像机的接线连接方式应具体严格按照云台解码器的产品说明书。 根据部位与要求选择摄像机安装方式。采用立杆安装方式时,除特殊情况外,摄像机离地面高度一般不低于6000mm,立杆下端管径应在220mm10mm、上端管径应在120mm5mm,管

15、壁厚度应6mm,悬臂长度视情况而定,立杆应做灌筑基础,基础规格不小于:800mm800mm1000米(深)。杆件的外层应做好防腐蚀处理。摄像机安装示意图立杆距停车线1113米;横杆距地面的高度为5.5米,横杆的长度根据需要,保证拍摄车牌照的摄像机所在位置应在该车道中间位置的正上方。安装摄像机1. 防护罩内走线:由于防护罩内要防尘,这时先把视频线和电源线从走线孔内进入防护罩,并注意密封,然后再把视频头焊接到视频线上,焊接时一定要用优质的焊接丝,防止由于氧化使信号衰减2. 设备箱内走线:由外部引入设备箱的线有三部门:电源线、视频线、控制线,注意彼此之间的干扰;第四章:传输线缆的安装规范1、线缆布放

16、要求: 信号线缆(视频线、控制线等)与电源线应分别采用2根管道进行布放,或分走道布放,间距应大于5cm,室内采用PVC管进入机架的部分要加装软套,室外应采用金属管道进行布放. 各类线缆长度应逐盘核对,并根据设计图上各段线路的长度来选配线缆,线缆要预留适当的长度,同一类型线缆预留长度要一致。 架设架空电缆时,宜将电缆吊线固定在电杆上,再用电缆挂钩把电缆卡挂在吊线上;挂钩的间隔距离应宜为0。50。6m,根据气候条件,每一杆应留出余兜. 墙壁电缆的敷设,沿室外墙面宜采用吊挂方式;室内墙面宜采用卡子方式.墙壁电缆沿墙角转弯时,应在墙角处设转角墙担。电缆卡子的间距在水平路径上宜为0。6m;在垂直路径上宜

17、为1m. 直埋电缆的埋深不得小于0。8m,并应埋在冰冻层以下;紧靠电缆处应用沙土或细土覆盖,其厚度应大于0.1m,并且压上一层砖时保护。通过交通要道时,应穿钢管保护,电缆应采用具有铠装的直埋电缆。转弯地段的电缆,地面上应由电缆标志。 管道电缆或直埋电缆在引出地面时,均应采用钢管保护。钢管伸出地面不宜小于2.5m;埋入地下宜为0。30。5m。 宜避免线缆的接续,当电缆接续时应采用专用接插件.线缆的固定、连接要注意牢靠,减少因接头松动引起的活动性故障.2、绑扎总体要求 布放走道线缆时,必须绑扎.绑扎后的线缆应互相紧密靠拢,外观平直整齐。 布放槽道线缆时,可以不绑扎,槽内线缆应顺直,尽量不交叉.线缆

18、不得超出槽道。在线缆进出槽道部位和线缆转弯处应绑扎或用塑料卡捆扎固定. 线缆要分类绑扎,扎带间距均匀(线缆束直径的34倍),绑扎松紧适宜,无明显扭绞和交叉,做到美观安全。 在分类绑扎线缆时,可根据情况,先将每根线缆多余部分用固定大小的圆圈进行盘定结束,注意弯曲半径符合规范,后利用绑扎带进行绑扎,避免线缆与其他线缆交叉、纽绞在一起,并将盘定线束合理地布放、固定,便于维护时对每根线缆的查对、更换。 扎带扎好后,应将多余部分齐根平滑剪齐,在接头处不得留有尖刺。3、线缆端接基本要求: 音视频、控制信号电缆芯线焊接要端正、牢固、焊锡适量,焊点光滑、不带尖、不成瘤形,避免虚焊.屏蔽线要与接线端子外导体接触

19、良好。组装电缆插头时配件应齐全,位置正确,装配牢固,避免芯、皮短路。 从摄像机引出的电缆宜留有1m的余量,不得影响摄像机的转动。摄像机的电缆和电源线应固定,不得用插头承受电缆的自重。 五类网线要按规范线序制作,要确保每根铜线与水晶头压接牢靠,音视频线、控制线及网线要与相关设备连接牢靠,设备连接电缆不得有中间接头。 各种电缆的弯曲半径不得小于电缆直径的15倍。 视频服务器到交换设备或路由器采用的非屏蔽五类及五类以上电缆跳线长度不宜超过100m;传送摄像机到视频服务器的视频模拟信号,一般控制在200m之内,采用SYV75-5,或SYV753电缆. 前端设备(视频服务器)与云台解码器的控制信号线的连

20、接以及线缆要求参考前端设备的产品说明书设备连接要求。 前端视频服务器外接开关量输入输出控制信号线必须按照产品技术要求实施.第五章:电源、接地要求1、电源要求 采用直流或交流电源取决于厂家设备的要求,采用直流电源时,必须使用设备厂家提供的有质量保证的电源模块;采用交流电源,应采用220V,50HZ的单项交流电源,当电压波动超过+5%10%的范围时,应设稳压电源装置。稳压装置的标称功率不得小于系统使用功率的1。5倍;交流电源口应增加防雷击电路,直流电源端口应增加浪涌保护电路。 安装球机之前,首先注意是采用24V供电还是12V供电; 同轴电缆的外导体和屏蔽电缆的屏蔽层两端,均应和所连接设备的金属外壳

21、的外表面保持良好的电气接触。 客户监控中心(中心机房)所有设备均应接地. 系统应采用专用接地装置时,其接地电阻不得大于4;采用综合接地网时,其接地电阻不得大于1. 系统的接地宜采用一点接地方式。接地母线应采用铜制线,表面应完整,无明显损伤和残余焊剂渣,铜带母线光滑无毛刺,绝缘线的绝缘层不得有老化龟裂现象。 接地线不得形成封闭回路,不得与强电的电网零线短接或混接.接地母线应铺放在地槽或电缆走道中央,并固定在架槽的外侧,母线应平整,不得有歪斜、弯曲。母线与机架或机顶的连接应牢固端正;电缆走道上的铜带母线可采用螺丝固定;电缆走道上的铜绞线母线,应绑扎在横档上. 源线、保护地线等应为阻燃型,不同电源线

22、应分类采用统一线径、统一颜色,如保护地线、48V直流线、0V直流线分别采用黄绿色相间、蓝色、红色的塑料绝缘铜芯导线.(BVR-6mm的铜线作为正常工作不带电的金属外壳(如机柜外壳、立杆等)的接地线;工控机机柜内电源电涌保护器的接地线采用BVR16mm的铜线;BVR50mm的铜线作为系统接地引下线),设备的电源线以及接地端应有相应的绝缘保护,不可裸露在外,以免发生电源短路.2、防雷要求 前端设备防雷接地地阻应小于等于10欧姆; 前端设备如摄像头位于接闪器(避雷针或其它接闪导体)有效保护范围之内,可不配置防雷设施; 进入监控室的架空电缆入室端和摄像机装于旷野,塔顶或高于附近建筑物的电缆端,应设置避

23、雷保护装置,且避雷针最好距摄像机34米的距离; 监控室内应设置等电位连接母线(或金属板),该等电位连接母线应与建筑物防雷接地、低压配电保护线PE线、设备保护地、防静电地等连接到一起防止危险的电位差。各种电涌保护器(避雷器)的接地线应以最直和最短的距离与等电位连接母排进行电气连接. GB501981994规定,传输部分的线路在城市郊区、乡村敷设时,可采用直埋敷设方式。当条件不允许时,可采用通信管道或架空方式;从防雷角看,直埋敷设方式防雷效果最佳,架空线最容易遭受雷击,并且破坏性大,波及范围广,为避免首尾端设备损坏,架空线传输时应在每一电杆上做接地处理,架空线缆的吊线和架空线缆线路中的金属管道均应

24、接地; 采用带屏蔽的线缆或线缆穿钢管埋地敷设,保持钢管的电气连通。如电缆全程穿金属管有困难时,可在电缆进入终端和前端设备前穿金属管埋地引入,但埋地长度不得小于15米,在入户端将电缆金属外皮、钢管同防雷接地装置相连。 良好的接地是防雷中至关重要的一环。接地电阻值越小过电压值越低。监控中心采用专用接地装置时,其接地电阻不得大于4.采用综合接地网时,其接地电阻不得大于1; 由于有80雷击高电位是从电源线侵入的,为保证设备安全,一般电源上应设置三级避雷保护。在视频传输线、信号控制线,入侵报警信号线进入前端设备之前或进入中心控制台前应加装相应的避雷保护器. 在雷击高发地区,可选用安装三合一型防雷器(包含

25、电源线、视频音频线、控制线)作为保护; 在工控机/视频编码服务器视频输入端口每路安装10f/BNC信号SPD;在信号控制线上每路安装24DCP信号SPD; 根据计算机系统的需求,IDC提供的接地系统包括交流工作地、安全保护地及防雷保护地,计算机专用交流工作地,其接地电阻?1?.机房的静电电压?1KV。镀锌钢管、金属软管、金属接线盒外壳等均进行了可靠接地。机柜外壳、金属管道及支架等均接地,中性线则只在变压器处。第六章:标签标识规范1、总体要求 标签要用打印字体,应清晰、正确。粘贴时应保证标签位置准确,方向端正,粘贴牢固;应注意所用标签完整干净,不能破损;标签尺寸大小适中,可用时间一般应保证三年。

26、如已粘贴标签剥落、破损、陈旧,维护人员应及时予以更换。 机框式设备的每个模块要有标注(用户名称),标识大小、张贴要整齐划一,注意不能挡住设备指示灯。2、设备标签规范 设备标签应在设备施工结束后粘贴完毕;固定资产标签应在投产转固完成后,根据财务部门管理要求,及时粘贴。 视频分配器、矩阵由于端口较多,应打印一张较大的设备端口连接示意图, 张贴于设备面板,以便于日常维护。3、线缆标签规范 客户端线缆标签分为光缆标签、跳尾纤标签、动力电缆标签、音视频电缆标签、控制线标签和网格线标签等,应在系统开通过程中粘贴完毕。 缆标签应包含如下内容:光缆名称、光缆编码、光缆段名称、光缆段编码和光缆容量;跳尾纤标签内

27、容包括光纤光路名称、光路标识编号及业务、光路的收与发. 所有线缆两端应贴有标签,要求粘贴在线缆末端距离端头2cm处。 PVC或金属管道走线管道两端应设吊牌,吊牌内容应包括管道走向、内部线缆的类型、数目等信息. 音视频线标签内容包括摄像机、编码器及矩阵的的输入输出端口等信息。 机房或监控中心内部的控制线应标签内容应包括对应的摄像机位置、ID以及编码器编号、端口等信息;网络线标签内容应包括交换机端口及对应的编码器、解码器端口信息。 客户接入端编码器接入的摄像头数目如超过1个,则必须对控制线、音视频线张贴相关标签.第七章:竣工验收文件完整的竣工验收文件应该包括以下内容:1) 工程说明2) 综合系统图

28、3) 线槽、管道布线图4) 设备配置图5) 设备连接系统图6) 设备概要说明书7) 设备器材一览表8) 主观评价表9) 客观测试表10) 施工质量验收记录竣工验收文件应保证质量,做到内容齐全、标记详细、缮写清楚、数据准确、互相对应;系统工程验收合格后,验收小组应签署验收证书。视频安防监控系统分项工程质量验收记录表编号: 单位(子单位)工程名称子分部工程安全防范系统分项工程名称视频安防监控系统验收部位施工单位项目经理分包单位分包项目经理检测项目(主控项目)检查评定记录(合格、良、优)备注1前端立杆基础开挖检查为单点验收,标准遵循江西省宇创网络科技开发有限公司安防监控系统工程施工安装规范及有关国家

29、标准规范.基础浇注立杆安装前端设备箱安装前端接地2线路施工光缆部分电源线部分3前端设备安装摄像机安装设备箱内安装设备箱内线路标签标志4图像上传平台视频质量视频录像视频控制5检测意见:建设单位代表签字:日期: 日期:视频质量主管评价表单位(子单位)工程名称子分部工程安全防范系统分项工程名称视频安防监控系统验收部位施工单位项目经理分包单位分包项目经理项目测试防范评分备注图像干扰、损伤将客户接入端图像传送至客户监控中心(平台)5分:不易察觉;4分:可察觉、不讨厌;3分:明显;2分:较严重;1分:严重;高于4分图像连续性将客户端前人走动的图像传送至监控中心5分:很好;4分:好;3分:一般;2分:差;1

30、分:很差;对于光纤接入系统的应高于4分,ADSL及LAN高于3分图像清晰度将摄像机前大拇指指纹传送至监控中心3分:全部指纹清晰;2分:部分指纹清晰;1分:完全不清晰;光纤接入系统要求高于2分视频监控单点施工安装记录表(随工检查)工程名称点位名称建设单位江西省宇创网络科技开发有限公司施工日期/时间施工单位项目经理/技术经理施工前检查序号项目是否具备条件(是/否)序号项目是否具备条件(是/否)其他需要说明的事项1是否立杆4是否取电2是否挂箱5是否开通网络3线路是否敷设6其他事项施工安装检查序号安装项目检查结果(合格/不合格)序号安装项目检查结果(合格/不合格)标准1球机安装9视频服务器接地1、施工

31、安装规范根据施工规范要求实施;2、解码器接线完全,完成后螺丝拧紧;3、接地线注意接线与接地极接触完全、隐蔽;4箱内线缆绑扎美观,规范;2解码器安装10网络测试(带宽)3防雷器安装11网络测试(延时丢包)4接地线安装12球机死角5箱内线缆绑扎13前端图像、控制6箱风扇接电14前端是否上传7其他项目15其他项目816施工中碰到的主要问题包括网络、平台、产品等:施工方:施工队长(签字)建设方:项目经理/技术经理(签字)日期:日期:备注:1、 本表每天由施工队长负责填写进行收集;2、 本表必须有双方签字方有效3、 本表将作为施工方工作量的主要考核及决算依据;视频监控单点维修记录表工程名称点位名称建设单

32、位维修工程师(签字)施工单位派单日期/时间主要故障描述:维修检查记录出现故障主要设备:1网络不通2视频服务器问题3解码器问题4球机问题5防雷器问题6Moden问题7视频跳线问题8网络跳线问题9其他原因10其他原因出现故障原因详细描述:故障是否解决及解决方式 是 否1网络不通2视频服务器问题3解码器问题4球机问题5防雷器问题6Moden问题7视频跳线问题8网络跳线问题9其他原因10其他原因故障解决方式详细描述:维修情况意见反馈: 客户代表签字:备注:1。本表每天由调测维护人员进行填写并由客户签字认可后,收集交项目部资料员;2。本表必须有双方签字方有效;3。本表将作为维护方工作量的主要考核依据; 第17页 共23页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
