收藏 分销(赏)

施工升降机安拆(专项方案).doc

上传人:精*** 文档编号:3946128 上传时间:2024-07-24 格式:DOC 页数:37 大小:117.54KB
下载 相关 举报
施工升降机安拆(专项方案).doc_第1页
第1页 / 共37页
施工升降机安拆(专项方案).doc_第2页
第2页 / 共37页
施工升降机安拆(专项方案).doc_第3页
第3页 / 共37页
施工升降机安拆(专项方案).doc_第4页
第4页 / 共37页
施工升降机安拆(专项方案).doc_第5页
第5页 / 共37页
点击查看更多>>
资源描述

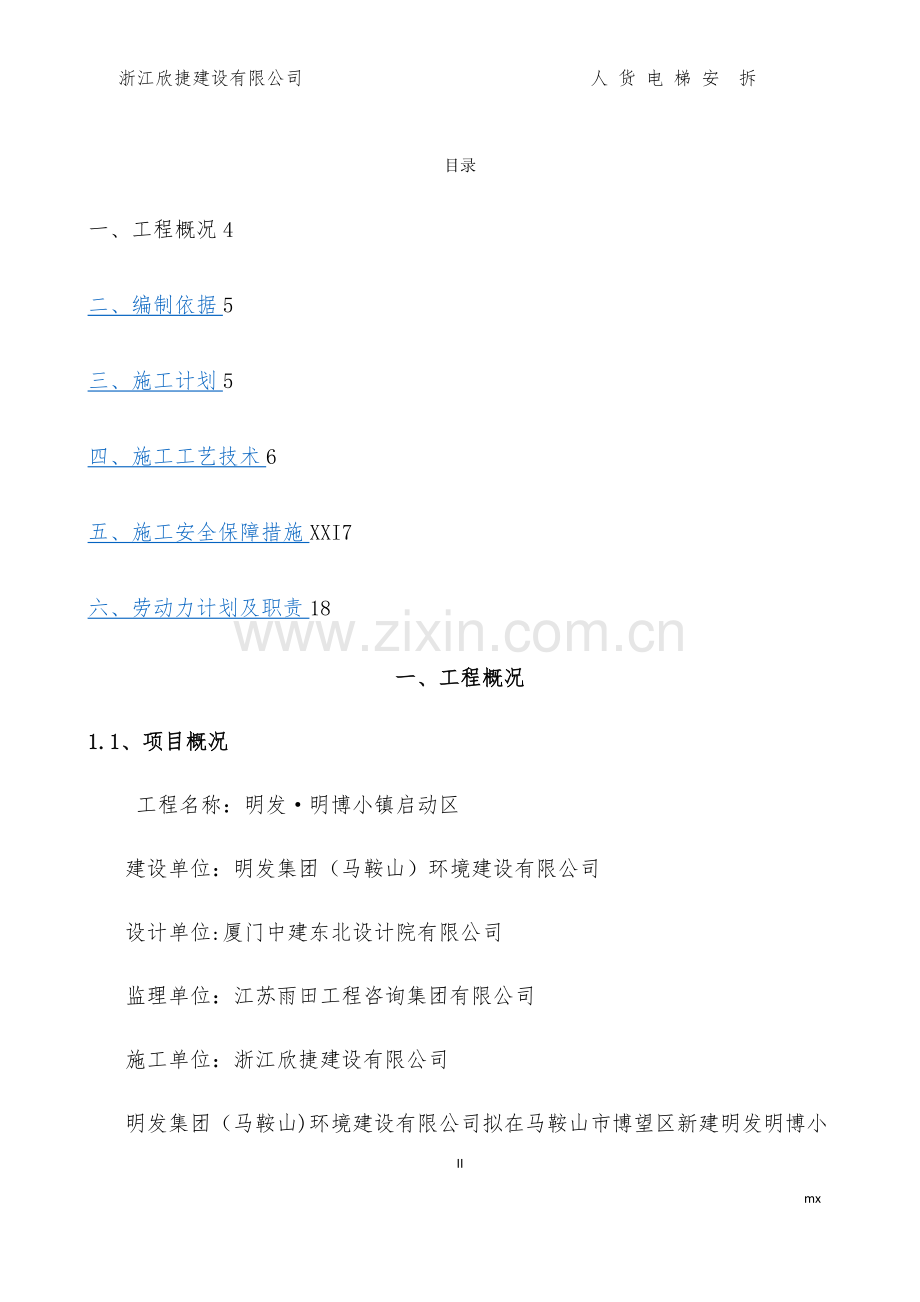

1、 浙江欣捷建设有限公司 人 货 电 梯 安 拆 施工升降机安拆施工方案浙江欣捷建设有限公司二一七年四月二十日I目录一、工程概况4二、编制依据5三、施工计划5四、施工工艺技术6五、施工安全保障措施XXI7六、劳动力计划及职责18一、工程概况1.1、项目概况 工程名称:明发明博小镇启动区建设单位:明发集团(马鞍山)环境建设有限公司设计单位:厦门中建东北设计院有限公司监理单位:江苏雨田工程咨询集团有限公司施工单位:浙江欣捷建设有限公司 明发集团(马鞍山)环境建设有限公司拟在马鞍山市博望区新建明发明博小镇启动区项目。该启动区分多期进行实施,主要包括10幢18层的住宅楼、8幢6+1F的住宅楼、16幢3F

2、的住宅楼及部分12F商业、变配电等配套设施,场地北侧下设一层地下车库(虚线范围内,详见平面图),框剪结构(高层)及框架结构(低、多层及地下车库)。1.2、施工电梯设备概况 设备生产厂家:南京高立工程机械有限公司,设备型号:SC200/200,设备性能概况表主要性能单位参数额定载重量人/kg12/20002额定提升速度m/min36最大提升高度m450吊笼内空(长宽高)m3.21。52。5工作电流A90电机功率KW311吊杆额定起重载荷kg200标准节尺寸mm6506501508吊笼质量kg2000标准节质量kg150外围栏重量kg1480安全器型号/SAJ401。2底部与基础接触面积M29.6

3、二、编制依据本工程方案编制在施工过程及验收依据以下标准及规范:1、本工程地质勘察报告2、SC200/200型施工升降机使用说明书3、建设施工高处作业安全技术规程4、建设施工安全检查标准5、施工手册第五版缩印本6、钢结构设计规范7、施工升降机安全规程8、建筑机械使用安全技术规程9、施工升降机10、起重机械安全规程11、建筑起重机械安全监督管理规定建设部166号12、建筑机械技术试验规程13、建筑施工特种作业人员管理规定14、危险性较大的分部分项工程安全管理办法15、建筑施工升降机安装、使用、拆除安全技术规程三、施工计划3。1、进度计划根据现场实际施工进度,施工电梯安装计划于2017年6月开始 ,

4、安装加调试每台共约2天,初装高度约为25m,初装完成之后,随施工进度开展加节升升。本人货电梯用在高层区域(1#10),(洋房区域也可选用)3。2、材料机具准备类 别名 称规 格数 量备 注 起重运输设备塔吊QTZ-63每栋1台安装主吊安装常用工具葫 芦5t1个撬 棍1m2根活络扳手350mm450mm各1死搬手1套二 锤12B、14B各1卡环、吊环、吊索齐全调试仪器电工常用工具1套万用表1块电流表1块绝缘摇表1块安全防护用具安全帽1顶/人安全带1付/高空作业人警戒线1套牵引绳20m1套四、施工工艺技术4.1、电梯基础4.1。1、电梯基础要求(1)根据施工电梯使用说明书,基础需能承受最大压力为4

5、5.5t才能满足双笼升降机基础的要求。同时要求安装中心基础地面约1。2范围内能承受的压力不得小于0。15Mpa,混凝土标号C35。(2)双层钢筋网:钢筋直径12mm,间距200mm(3)L距离根据所选的附墙架型号而定。(4)基础座或基础预埋件应全部埋入混凝土基础板内(5)基础周围须考虑排水措施。4.2、安装前的准备(1)、安装工地应具有能量足够的电源,并必须配有一个专供升降机用的电源箱,每个吊笼均应由一个开关控制,供电熔断器的电流参见调频施工升降机主要技术参数汇总表.(2)、应具备合适的起重设备及安装工具。(3)、应具备运输和堆置升降机零件的道路及场地。(4)、应按要求将电梯基础施工完成,并满

6、足安装强度要求。(5)、确定附墙架与建筑物连接方案,按需要,准备好预埋件或固定件等。(6)、按有关规定和要求,设置保护接地装置,接地电阻4。(7)、按有关规定和要求,工地供电电源电压最大偏差为5%,供电功率不小于电机总功率.(8)、工地应当配备合适的漏电保护开关。4。3、施工电梯安装工艺4。3。1、底盘、护栏的安装(1)、首先将底盘安装到位,将地脚螺栓穿过底盘孔,与基础预留孔联接,并用标准节底节对接管口的水平度,并塞实底盘下空隙,拧紧地脚螺栓(注意此连接螺栓的防锈处理,如加入黄油或银粉漆刷涂)。(2)、将侧围栏与底盘相连接,依次连接好后围栏、边围栏,然后装好电源柜门框,并且安围栏螺栓。(3)、

7、用塔吊装外笼门(注意因吊点不正确导致外笼门变形),与塔吊指挥协调好注意事项。(4)、固定所有外笼螺栓,安装好外笼对重滑道,调整整套外笼水平。(5)、把电缆滑车分左、右安装于底盘上,并安装好第一条工字形滑车导轨.(6)、用塔吊加装2个标准节并拧紧标准节螺栓。(7)、安装好外笼门支撑并调整好适合吊放吊笼尺寸.(8)、安装好缓冲弹簧底座,并加入缓冲弹簧。4.3。2、吊笼的安装(1)、准备好塔吊,4人以上配合,注意吊笼吊点平衡锁扣锁好,适合吊装环境,指挥塔吊平缓起吊.(2)、吊塔平缓摆至外笼上部(离基础面约5米高度)平缓下放并缓慢套入标准节内。吊笼套入标准节时注意吊笼下放过程中各方位位置,使其安全平稳

8、放在缓冲弹簧内.如此方法把另一吊笼套入标准节内,同时安装固定好笼顶安全围栏.(3)、松开传动机构电动机尾部的制动器用起重设备吊装传动机构从导轨架上方准确就位,以二个小齿轮中与齿条啮合较好的那个为基准,调整两边的侧轮使另外的两个小齿轮与齿条的啮合好,同时调整压轮使齿轮齿条的啮合间隙在0。30。5mm之间.再以齿条为基准,调整好上下摆轮后,使传动机构缓缓下降到已经调整好的吊笼顶部,根据实际情况在吊笼和传动完成以上工作后接通电动机电源试运行几下,检查齿轮齿条是否啮合良好,如不行要重复 进行调整.4。3。3、导轨架的安装(1)、先在地面将标准节每6节连为一体,然后用塔机吊至连接点对接安装.(2)、在逐

9、节安装过程中,必须注意导轨架的垂直度控制在千分之一范围内,同时可以通过附墙斜撑组合调节并固定。(3)、安装标准节必须注意:1)、拧紧所有标准节螺栓,螺栓拧紧力矩应为350370N*m;2)、本工地采用9。048m/套附墙方式,悬挂段最大高度7。54m;3)、安装时绝对不允许超过额定安装载重量;4)、严禁夜间作业。4.3.4、附墙架的安装(1)、根据此工地建筑物情况,按中心距与建筑物连接尺寸 3。0m连接。 (2)、附墙架与建筑物的固定,本工程采用在结构楼板上后开孔穿板连接,具体做法如下图:穿梁连接示意图 (3)、安装附墙架时必须要注意:1)、拧紧所有螺栓,开口销必须张开;2)、附墙间距不得大于

10、10。5m,最大悬臂不得超过7.5m。附墙架连接尺寸吊笼规格LL1L232001500300016351800扶墙位置立面示意图4。3。5、电缆导向装置的安装(1)、在吊笼上安装电缆托架,将动电缆线的一端接入吊笼接线端上并固定,将动电缆的另一端接入外笼电源箱。(2)、安装中间接线盒及静电缆,将静电缆的一端接入中间接线盒并将其固定在标准节上,每6米固定一次.(3)、取下外笼电源箱一端的动电缆,并将此端头与中间接线盒处的静电缆连接,并固定在挑线架上.(4)、拆下吊笼一端的动电缆,穿过电缆滑车并固定在电缆托架上,将电缆接入吊笼电源箱内.(5)、将静电缆另一端接入外笼电源箱内。(6)、安装电缆装置必须

11、注意事项:1)、注意电缆的保护,防止划破漏电电人现象;2)、试运行电缆装置的滑车是否正常;3)、电缆滑车轮是否灵活,中间挑线架安装位置是否合理,滑车轮导向是否正常。4)、根据吊笼的运行高度安装好电缆滑车导轨和电缆保护架.4。3。6、调试(1)、检查各部连接是否可靠。(2)、传动小齿轮与传动齿间隙是否合符使用标准.(3)、导轮间隙是否合符运行要求。(4)、限速器齿距是否合符运行条件,无异常。4。3。7、安全限位安装及试运行(1)、导轨架、附墙架按规定要求,安全逐节提升至施工楼层所需高度。(2)、在吊笼底部安装好下限位碰铁,使其在操作失效情况下能自动切断电源.(3)、在所需导轨架高度上安装防冲顶装

12、置,防止意外发生,同时必须保证上限位开关和极限开关同时有效。(4)、安装好各门限位、外笼门及吊笼的机械联锁装置,并确保所有装置工作可靠.(5)、复查升降机的所有性能是否符合试运行要求,并且按使用说明书批示各润滑部位进行润滑。(6)、在吊笼顶部用上操作盒进行试运行,并逐层检查附墙联接是否可靠,电缆装置是否运行正常,上、下限位控制是否可靠,合理消除所有不安全隐患。4.3。8、顶升、加节(1)、检查吊笼顶部的吊杆及钢丝,手摇卷扬机运转情况。(2)、加节前先清理好各个标准节,将连接处擦干净,并涂少量润滑脂。(3)、加节前将吊杆上的吊钩放下,并钩住标准节吊具。(4)、用标准节吊具钩住一节标准节,带锥套的

13、一端向下。(5)、摇动手摇卷扬机、将标准节吊至吊笼顶部,并放稳。(1)、开动吊笼,当吊笼升至接近导轨架顶部时,应点动行驶,直至吊笼顶部约300mm左右时停止。(1)、用吊杆吊起标准节,对准下面标准节立管和齿条上的锁孔。放下吊钩用螺栓紧固.(1)、松开吊钩,将吊钩(杆)转回,用板手紧固全部螺栓.(1)、按上述方法将标准节依次连接,直至达到所需高度为止(7。5m-9m 左右),并检查导轨架垂直度,安装好附墙架。(1)、安装工况下,必须采用笼顶操作。4.3。9、施工电梯安装验收(1)、安装前设备进场验收1)、安装单位必须具备施工升降机拆装资质,并提供拆装许可证复印件.安装单位必须制定安装方案,并经技

14、术负责人审批.按规定下达书面安装任务书及安全、技术交底,有责任人签字2)、施工电梯安装操作人员必须经过专业培训持证上岗3)、施工电梯设备本身资料齐全,各零部件能正常使用,设备处于有效使用期内4)、若施工电梯非新设备,需做保养翻新处理(2)、基础验收1)、施工升降机基础应能承受最不利工作条件下的全部载荷2)、基础地下有无暗沟、孔洞3)、地基的承载能力不小于0.15MPa4)、混凝土基础尺寸,预埋件尺寸和地脚螺栓数量、规格是否符合图纸及说明书要求5)、基础钢筋配料,绑扎是否符合要求6)、混凝土基础表面平整情况是否符合要求7)、基础混凝土强度是否符合基础施工图技术要求8)、基础周围有无排水设施(3)

15、、资料验收1)、地基基础施工有书面技术措施,基础验收资料记录齐全、准确,有责任人签字。2)、安装过程记录齐全、真实,有责任人签字,安装完毕有自检记录。3)、安装单位必须具备施工升降机拆装资质,并提供拆装许可证复印件.安装单位必须制定安装方案,并经技术负责人审批。按规定下达书面安装任务书及安全、技术交底,有责任人签字。4)、施工升降机操作人员必须持有效的特种作业人员操作证才能上岗.5)、施工升降机操作手册、安装手册、维修手册等随机技术文件和有关原始记录齐全。6)、悬挂统一格式的岗位责任制牌、操作规程牌、机械性能牌和操作人员姓名牌。(4)、试验前检查与测量1)、测量相邻标准节的立柱对接处的错位阶差

16、是否小于0。5mm.2)、测量导轨轴心线对底座水平基准面的安装垂直度公差值是否在允差范围内3)、测量导轨架截面几何中心线到附着墙面的水平距离,附墙架的间距及倾斜角度和导轨架自由端的长度是否符合要求.4)、检查导轨架,附墙架等金属结构有无变形,漏焊裂纹、破损等现象,对使用多年的升降机需测定立柱壁厚,检查金属结构件的联接件是否牢固、可靠。5)、检查施工升降机齿轮条辐,传动齿轮和安全器齿轮的装配精度,用压铅法检查其侧隙,用着色法检查齿轮条辐的接触长度,检查齿条联接是否牢固,相邻两齿条的对接处,沿齿高方向的阶差不应大于0.3mm,沿长度方向的齿周节误差不应大于0.6mm。(5)、吊笼坠落试验进行坠落试

17、验时,额定载荷在吊笼内均匀布置,通过操作按钮盒驱动吊笼上升约310m。按坠落试验按钮,电磁制动器松闸,吊笼呈自由状态下落,直至达到试验速度,安全器动作,测量制动距离试验后检查施工升降机的结构及联接件应无任何损坏及永久变形,试验结束后重新将安全器复位,并在全行程进行一个工作循环的运行,一切正常后可投入使用.(6)、防雷接地 在施工电梯顶部设置避雷针,避雷针采用12镀锌钢筋制作,避雷引下线为16mm2的铜芯导线与电梯开关箱重复接地相连,接地电阻不应大于4.4.4、维修与保养4。4。1、每周保养(1)按操作说明,确保每天进行检查;(2)确保小齿轮和压轮在驱动底板上可靠紧固,同时检查驱动底板螺栓固定情

18、况;(3)检查限速器的油位,必要时补充新油;(4)检查吊笼门和围栏门的联锁装置,上下行程开关和对重断绳保护开关。试分别开着围栏门、吊笼门及切断各行程开关,起动电机.这时,施工电梯应无法起动(注意:每次试验仅检查一个功能);(5)检查限位器的制动力矩;(6)检查吊笼所有门的联锁装置;(7)检查导轨架上的限位块位置是否正确;(8)检查电缆导向架的护缆情况;(9)检查电缆支承臂和电缆导向架的相对位置;(10)检查所有标准节和斜支撑的连接点,同时检查齿条的紧固螺栓;(11)确保电力电缆无破损;(12)检查对重导向滚轮的调整和固定情况。检查钢丝绳的均衡装置、天轮和对重钢丝绳托架。4。4。2 每月保养(1

19、)检查小齿轮和齿条的磨损情况;(2)用塞片检查蜗轮减速器的蜗轮磨损情况;(3)对润滑部位进行润滑。4。4。3 每季保养(1)检查轴承及吊笼导向轮的磨损情况,如滚轮被磨损则进行校正。如轴承被磨损则更换导向轮;(2)用坠落试验检查安全限速器。4。4.4 每年保养检查电动机和蜗轮减速器之间的联轴器。4.4。5 坠落试验(1)一般说明每台新安装的施工电梯都必须进行满载坠落试验,以后每三个月要进行一次。必须注意:在进行坠落试验时,吊笼内不允许有人,要确保试验开始前电动机所带的制动器工作正常,如吊笼带有对重,坠落试验必须要用上对重。(2)具体步骤1)切断电源。2)装上专用的试验电缆,根据接线原理图,将电缆

20、接到电气箱内标有“坠落试验”的接线端子上。3)把试验电缆固定在吊笼的电气箱附近,通过门或其它适当的孔将按钮盒和电缆放到在面,要确保坠落试验时电缆不会卡住;4)吊笼加载,合上主电源开关,接通电锁开关,按下试验电缆按钮,合上“上升按钮,驱动吊笼上升约10m;5)按下“坠落试验”标记的按钮,不要放开,此时电机制动器将松闸,吊笼下落,直到达到试验速度,安全限速器动作。6)将安全限速器恢复原状;7)切断电源,拆下试验电缆,将开关转到正常工作位置。(3)安全限速器的检查如果在日常工作中,安全限速器动作,在进行恢复原位前须先弄清制动原因,并确保:1)电动机所带的制动器工作正常;2)蜗轮副和联轴器工作正常;3

21、)导向轮和对重绳轮工作正常;4)压轮和齿条工作正常;5)安全限速器的微动开关工作正常。(4)复原1)打开端盖,用专用工具松开螺母,恢复到原来位置;2)接通电源,驱动吊笼上升20cm以上,使离心块离开摩擦锥面.(5)润滑如一班制工作,施工电梯按下表进行润滑,每天工作大于一班制时,周期相应要缩短,开始正常工作一周后,要更换蜗轮减速器中的油.(如换不同种类的油,减速器必须仔细洗干净)时间间隔润滑部位润滑油种类备注每星期一次检查蜗轮箱油位N320蜗轮油或18双曲线齿轮油齿条和对重导轮锂基润滑脂在吊笼下降时进行润滑,此时吊笼停止工作1小时,以便加油脂。每月一次吊笼的轴承及滑动表面锂基润滑脂门联锁装置和撞

22、板斜面锂基润滑脂护栏门的配重导轨、吊笼和对重的导向滚轮锂基润滑脂每季一次限位开关轴承锂基润滑脂绳架、绳轮、手动起重机、天轮锂基润滑脂每年一次蜗牛轮减速器更换油N320蜗轮油或18#双曲线齿轮油第一次更换应在开始正常工作714天进行(6)电气系统故障检查用电压表或万能表进行检测1)研究电路图,电路图反映了电器设备的功能结构和连接.确保停车电路运行正常,即热继电器和相继电器不动作,安全制动器,松绳保护,单行门、双行门、护栏门开关工作是否正常;确保上下限位开关工作。如以上工作正常的话,上下行接触器才能动作。2)按电路图在零线和接线端子间接上电压表,检查供电是否正常,并对各接线端子逐一进行检查,通过电

23、路图来辨别各点电压是否正常.检查地面站进线电压;护栏门及单行门辅助限位开关处于正常位置时,当主开关接通,检查吊笼内电缆上线是否有电;全部检查过进线电压后,开始检查吊笼内故障。先检查电气箱内各接线端子间电压是否正常,再检查操纵箱与电气箱间各点联系,检查各操纵指令是否能有效地使电气箱内的执行元件准确动作.3)吊笼进行试车,考究升降动作是否正确在工作呈拆装状态下,施工电梯是否准确地上、下工作;上、下极限动作是否可靠。4)其它零部件的检修对传动机构、吊笼或对重进行任何修理之前,应切断电源,以防止发生意外。修理传动机构之前,吊笼必须停在地面站缓冲器上,如对重已装好,必须卸掉.5)小齿轮施工电梯安装前,小

24、齿轮易更换,因此在每次安装前,都要查其磨损情况,以便及时更换。即使小齿轮磨损还未达到最大许可值,但只能短期工作的话,建议更换之前以避免施工电梯安装投入使用后再去换,那时较麻烦。6)齿条 如导轨架上齿条损坏,可更换。拆下损坏齿条,如有必要,可用气焊加热齿条,拆下螺栓,清洁支架下的螺孔;使齿条安装尺寸符合要求;齿条预紧力矩为224N。m。7)安全限速器的更换新装施工电梯必须进行满载坠落试验,以后至少每三个月一次,安全限速器必须按标记的日期更换,步骤如下:打开安全限速器下方的盖子,拆离微动开关的电缆接头;拆下和重新装上新的安全制动器,在螺栓紧定之前,要保证外壳的法兰平面和底板全部接触。注意:在拆装时

25、严禁用铁锤击安全限速器;接上电缆按坠落试验步骤进行坠落试验。五、施工安全保障措施5.1、安全操作规程(1)、现场施工技术负责人应对施工电梯作全面检查,对安装区域安全防护作全面检查,组织所有安装人员学习安装方案;施工电梯司机对施工电梯各部机械构件作全面检查;电工对电路、操作、控制、制动系统作全面检查。参与作业人员必须持证上岗;进入施工现场必须遵守施工现场各项安全规章制度。(1)、统一指挥,统一联络,合理分工,责任到人.(2)、高空作业工具必须放入工具包内,不得随意乱放或任意抛掷。(3)、严禁无防护上下立体交叉作业,严禁酒后上岗;高温天气做好防暑降温工作;夜间作业必须有足够的照明。(4)、进入施工

26、现场必须戴好安全帽及必要的劳保用品,不准穿硬底、高跟皮鞋、衣着紧身、灵便,在2m以上高空必须正确使用经试验合格的安全带。(5)、不准酒后登高作业。(6)、安装作业区域和四周布置二道警戒线,安全防护左右各20m,挂起示警牌,严禁任何人进入作业区域或在四周围观。现场安全监督员负责安装区域的安全监护工作.设置安全警戒线区,无关人员不得进入,派专人监护。(7)、所有工作人员不得擅自按动按钮或拨动开关等。(8)、不得使用瞎眼销、滑牙螺栓、报废的卸扣,轧头、钢丝绳及千斤顶等起重工具。(9)、已变形或脱焊的结构件,必须经调矫补焊复后,才能安装.磨损、锈蚀超限的另部件和不能完成正常性能的电器元件,必须恢复正常

27、性能或更换.(10)、升降机上升前,必须确认刹车灵敏可靠,各安全限位装置良好的情况下,方可起用上升。(11)、升降机在安装、加节时,因顶部的安全限位装置已拆除,因此升降机在上行时,在离顶端二节标准节距离处,必须刹车停车一次,而后点动上升。(12)、安装加节附墙前后,必须从二个方面检测矫正垂直度,使之偏差不大于千分之一。(13)、在四级以上强风和大雨、大雾等恶劣的环境时,停止安装、加节附墙和拆卸作业.(14)、施工电梯应配备灭火工具器材,确保电气设备的安全。灭火器等六、劳动力计划及职责序号姓 名职责分配资质证件职责内容备注1刘世雄现场安装负责人苏建安B(2014)0150477 安装拆除总负责2

28、郭朋安装专职安全员苏建安C(2014)0150579安装拆除过程的安全3华班安装改造维修操作苏H012014000089电梯安装拆除4陈忠孝安装改造维修操作苏F082014000896电梯安装拆除5周涛安装改造维修操作苏F082014000895电梯安装拆除6徐业文安装改造维修操作苏F082012000578电梯安装拆除7李三宁安装改造维修操作苏D082015000028电梯安装拆除8蒋文文安装改造维修操作苏F082012000231电梯安装拆除应急救援预案1、应急处置基本原则:更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备

29、战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神。坚持“安全第一,预防为主、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。2、组织机构及职责:(1)、施工单位应急组织体系 组 长:许剑军153 9792 2228 副组长:许剑锋173 2772 5035监理单位应急组织体系 组 长:张伟 158 6223 8455 副组长:韩钦150 6255 3387安装单位应急组织体系 组 长:马云

30、龙 138 6683 9488 副组长:宋双凤 13776062818组 员:陈瑞 万国友 施顺吾 (2)、指挥机构及职责组长职责:1)决定是否存在或可能存在重大紧急事故,要求应急服务机构提供帮助并实施场外应急计划,在不受事故影响的地方进行直接控制;2)复查和评估事故(事件)可能发展的方向,确定其可能的发展过程;3)指导设施的部分停工,并与领导小组成员的关键人员配合指挥现场人员撤离,并确保任何伤害者都能得到足够的重视;4)与场外应急机构取得联系及对紧急情况的处理作出安排;5)在场(设施)内实行交通管制,协助场外应急机构开展服务工作;6)在紧急状态结束后,控制受影响地点的恢复,并组织人员参加事故

31、的分析和处理。副组长(即现场管理者)职责:1)评估事故的规模和发展态势,建立应急步骤,确保员工的安全和减少设施和财产损失;2)如有必要,在救援服务机构来之前直接参与救护活动;3)安排寻找受伤者及安排非重要人员撤离到集中地带;4)设立与应急中心的通讯联络,为应急服务机构提供建议和信息。3、事故类型和危害程度分析:公司按照有关生产安全管理规范要求,针对公司生产特点,辨识、评价存在的潜在危险和紧急情况,包括:触电、机械伤害、倾覆事故、高处坠落、物体打击等意外事件或紧急情况.潜在事故辨 识活动类别潜在事故形成原因事故后果应采取的控制措施触 电电源线路电源线裸露、拖地、违规接送电源人员伤亡1、设备做到“

32、一机一闸一漏电”2、接、拆电源应由专业电工操作;3、漏电开关等必须灵敏有效;4、现场电缆布设规范。电 器漏电开关失效人员伤亡机械伤害起重作业机械缺陷、 信号不明、 吊运不规范、违章作业、 安全装置失灵起重伤害人员伤亡1、司职人员必须持证上岗,密切配合,严格按照相关规程和规定操作。不得违章操作和违章指挥.2、被吊物严禁从人员上方通过,人员严禁在被吊物下停留。3、经常检查索具,并保持安全有效。4、遇有6级以上大风或大雨、大雾天气严禁施工。5、使用过程中任何人不得任意调整各种限位装置,并经常对各种安全装置检查测试,确保灵敏可靠。倾覆事故安装作业违章作业安装伤害人员伤亡1、司职人员必须持证上岗,密切配

33、合,严格按操作规程操作;严禁酒后作业。2、施工升降机安装、顶升必须根据现场条件编制切实可行的施工方案,经批准后按照生产厂家使用说明书和相关规范进行,制定并执行安全措施。3、作业前进行全面检查.对作业现场有关情况进行检查,对施工机具进行清理检查,发现问题应立即解决。只有达到作业条件才能安装机械。4、起吊构件吊点须绑扎正确、牢固,起落平稳,防止碰撞、损伤设备.5、遇有4级以上强风、大雨、大雾天气应停止作业,固定好未完工部份,防止发生事故。6、遇有特殊情况,应向有关人员报告,确定解决方案后,严格按方案执行,不得擅自蛮干。7、机械安装完毕应由工程所在地安监部门检查验收合格后方可使用。物体打击高处作业违

34、章作业人员伤亡1、进入安装现场必须戴好安全帽。2、安装现场必须设安全警戒区和警戒线,挂警示标志,专人监护,严禁无关人员进入现场.3、高处作业人员严格遵守安全技术规范,禁止向下投掷工具、零件,工具及小部件应搁置好,对扳手、锒头、橇棍等工具采取防坠落措施,防止落物伤人.高空作业人员必须持证上岗,经过现场培训、交底,高空作业人员必须系好安全带,穿防滑鞋。严禁酒后作业。交底时按方案要求结合施工现场作业条件和队伍情况做详细交底,并确定指挥人员,在施工时按作业环境做好高处坠落高处作业防护缺陷、 违章作业人员伤亡防滑、防坠落事故发生.发现隐患要立即整改要建立登记、整改检查、定人、定措施,定完成日期,在隐患没

35、有消除前必须采取可靠的防护措施,如有危及人身安全的紧急险情,应立即停止作业。4、预防与预警:(1)、危险源监控建立健全工程项目重大危险源信息监控方法与程序,完善危险源辩识工作,对危险源进行识别和评估。在技术和管理措施上加强重大事故危险的监控,防止重、特大事故发生。对危险设备的危险区域予以明显标识,实现规范化、标准化管理。(2)、预警行动如遇意外电梯发生倾翻、冲顶、坠落时,在现场的项目管理人员要立即用电话向项目经理汇报险情。立即召集抢救指挥组其他成员,抢救、救护、防护组成员携带着各自的抢险工具,赶赴出事现场.信息通讯:医院急救中心 120 火警 119 匪警 110 项目部办公室接到报告后,应迅

36、速通知全体指挥中心成员,单位负责人接到报告后,应当在1小时内向事故发生地有关部门逐级上报。报告内容包括:发生事故的时间、地点、单位、联系电话、报告人、伤亡人数等简要情况.5、应急处置:(1)、响应分级为确保正常施工,预防突发事件以及某些预想不到的、不可抗拒的事件发生,事前有充足的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、国家财产和经济损失,必须进行风险分析和采取有效的预防措施.根据本工程特点,在辩识、分析评价施工中危险因素和风险的基础上,确定本工程重大危险因素之一是电梯倾覆、冲顶、坠落。在工地已采取机电管理、安全管理各种防范措施的基础上,还需要制定电梯倾覆、冲顶、坠落的应急方案,具

37、体如下:假设电梯基础坍塌时可能倾翻;假设电梯的上下极限限位失灵,电梯司机违章作业严重超载运输,可能造成电梯冲顶或坠落。(2)、响应程序施工过程中施工现场或驻地发生无法预料的需要紧急抢救处理的危险时,应迅速逐级上报,次序为现场、项目部。由项目部质安部收集、记录、整理紧急情况信息并向小组及时传递,由小组组长或副组长主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员、物资等实施紧急抢救和向上级汇报。事故处理根据事故大小情况来确定,如果事故特别小,根据上级指示可由施工单位自行直接进行处理.如果事故较大或施工单位处理不了则由施工单位向建设单位主管部门或其他上级政府部门进行请示,请求启动建设单

38、位的救援预案,建设单位的救援预案仍不能进行处理,则由建设单位的安全管理部门向建管局安监站或政府部门请示启动上一级救援预案.1)值班电话:实行昼夜值班制度,值班情况如下:值班人员: 许剑锋许剑军2)紧急情况发生后,现场要做好警戒和疏散工作,保护现场,及时抢救伤员和财产,并由在现场的项目部最高级别负责人指挥,在3分钟内电话通报到值班人员,主要说明紧急情况性质、地点、发生时间、有无伤亡、是否需要派救护车、消防车或警力支援到现场实施抢救,如需可直接拨打120、110等求救电话。3)值班人员在接到紧急情况报告后必须在2分钟内将情况报告到紧急情况领导小组组长和副组长。小组组长组织讨论后在最短的时间内发出如

39、何进行现场处置的指令。分派人员及车辆等在现场进行抢救、警戒、疏散和保护现场等.由项目部的质安部在30分钟内以小组名义打电话向上一级有关部门报告。4)遇到紧急情况,全体职工应特事特办、急事急办,主动积极地投身到紧急情况的处理中去。各种设备、车辆、器材、物资等应统一调遣,各类人员必须坚决无条件服从组长或副组长的命令和安排,不得拖延、推诿、阻碍紧急情况的处理。(3)、处置及预防措施1)指挥与控制:抢救组到达出事地点,在组长指挥下分头进行工作。首先抢救组和经理一起查明险情:确定是否还有危险源.如碰断的高、低压电线是否带电;电梯构件、其它构件是否有继续倒塌的危险;人员伤亡情况;商定抢救方案后,副经理向项

40、目总工请示汇报批准,然后组织实施.防护组负责把出事地点附近的作业人员疏散到安全地带,并进行警戒,不准闲人靠近,对外注意礼貌用语.工地值班电工负责切断有危险的低压电气线路的电源。如果在夜间,接通必要的照明灯光.抢险组在排除继续倒塌或触电危险的情况下,立即救护伤员:边联系救护车,边及时进行止血包扎,用担架将伤员抬到车上送往医院。对倾翻变形电梯的拆卸、修复工作应请电梯厂家来人指导下进行。电梯事故应急抢险完毕后,立即召集技术负责、安全负责和电梯司机组的全体同志进行事故调查,找出事故原因、责任人以及制订防止再次发生类似的整改措施。对应急预案的有效性进行评审、修订。2)从以上风险情况的分析看,如果不采取相应有效的预防措施,不仅给工程施工造成很大影响,而且对施工人员的安全造成威胁。6、应急物资与装备保障:应急资源的准备是应急救援工作的重要保障,项目部应根据潜在事故的性质和后果分析,配备应急救援中所需救援机械和设备、交通工具、医疗设备和药品、生活保障物资。安全事故应急常用物资和设备有:(1)常备药品:消毒药品、急救物品(创可贴、绷带、无菌敷料、仁丹等)及各种常用小夹板、担架、止血袋、氧气袋等。(2)抢险工具:铁锹、撬棍、气割工具、消防器材、小型金属切割机、电工常用工具等。(3)应急器材:架子管、安全帽、安全带、防毒面具、应急灯、对讲机、电焊机、水泵等。附图:施工升降机平面示意图XXXVII mx

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
