资源描述
潍坊市泽源防水材料有限公司产品施工工艺

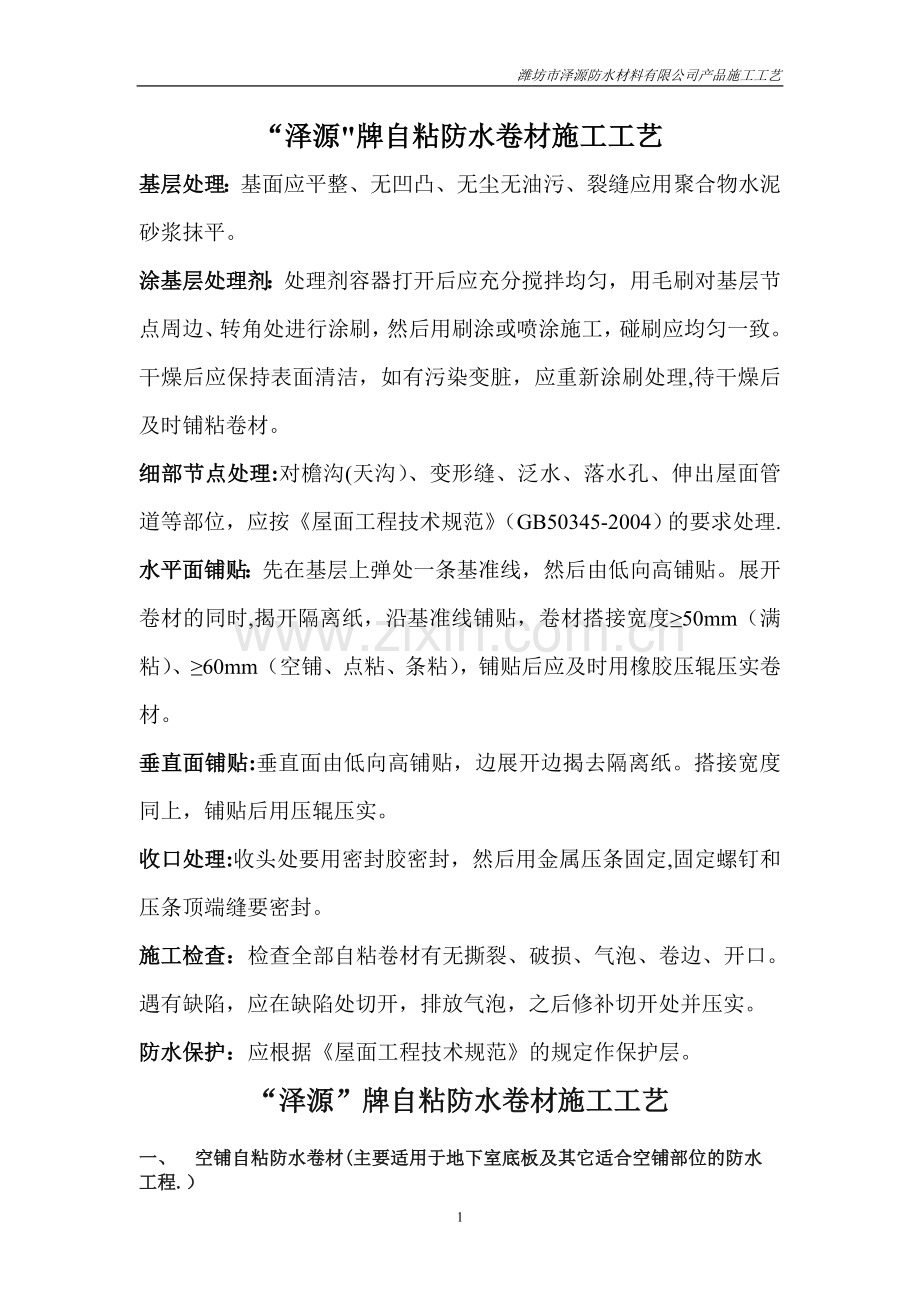

“泽源"牌自粘防水卷材施工工艺
基层处理:基面应平整、无凹凸、无尘无油污、裂缝应用聚合物水泥砂浆抹平。
涂基层处理剂:处理剂容器打开后应充分搅拌均匀,用毛刷对基层节点周边、转角处进行涂刷,然后用刷涂或喷涂施工,碰刷应均匀一致。干燥后应保持表面清洁,如有污染变脏,应重新涂刷处理,待干燥后及时铺粘卷材。
细部节点处理:对檐沟(天沟)、变形缝、泛水、落水孔、伸出屋面管道等部位,应按《屋面工程技术规范》(GB50345-2004)的要求处理.
水平面铺贴:先在基层上弹处一条基准线,然后由低向高铺贴。展开卷材的同时,揭开隔离纸,沿基准线铺贴,卷材搭接宽度≥50mm(满粘)、≥60mm(空铺、点粘、条粘),铺贴后应及时用橡胶压辊压实卷材。
垂直面铺贴:垂直面由低向高铺贴,边展开边揭去隔离纸。搭接宽度同上,铺贴后用压辊压实。
收口处理:收头处要用密封胶密封,然后用金属压条固定,固定螺钉和压条顶端缝要密封。
施工检查:检查全部自粘卷材有无撕裂、破损、气泡、卷边、开口。遇有缺陷,应在缺陷处切开,排放气泡,之后修补切开处并压实。
防水保护:应根据《屋面工程技术规范》的规定作保护层。
“泽源”牌自粘防水卷材施工工艺
一、 空铺自粘防水卷材(主要适用于地下室底板及其它适合空铺部位的防水工程.)
施工工艺流程:基层处理 —→ 节点加强处理 -→ 空铺卷材 —→ 长、短边搭接粘结 —→ 质量验收
1) 基层处理:基层应平整、坚实,无明水,将基层突起物清除干净。
2) 节点加强处理:节点处按规范要求进行加强处理。
3) 空铺卷材,卷材长、短边搭接宽度应符合相关规范要求。
4) 长、短边搭接粘结:将卷材长、短搭接边处隔离膜揭除,再用小压辊等压实粘牢。
二、 水泥砂浆粘贴自粘防水卷材(主要适用于基层未做找平的地下室顶板、屋面等防水工程。)
1. 水泥砂浆随抹随粘贴自粘防水卷材
施工工艺流程:基层处理 —→ 抹水泥(防水)砂浆 —→ 揭掉自粘防水卷材下表面的隔离膜 —→ 铺粘防水卷材 —→ 拍打卷材上表面、提浆 —→ 晾放(24小时至48小时) -→ 对接口密封 —→ 节点加强处理 —→ 质量验收
1) 基层处理:基层表面应先作处理,使基层坚实、干净,并充分湿润,无积水。
2) 抹水泥砂浆:其厚度一般为10㎜~20㎜(视基层平整情况而定),铺抹时应注意压实、抹平.在阴角处,应抹成半径为50mm以上的圆角。铺抹水泥砂浆的宽度比卷材的长、短边宜各宽出100~300mm,并在铺抹过程中利用导轨保证平整度。
3) 揭掉自粘防水卷材下表面的隔离膜。
4) 铺自粘防水卷材:将自粘防水卷材平铺在水泥砂浆上。卷材与相邻卷材之间为平行对接,对接缝应尽量拼严.(当采用搭接方式时,将下层卷材上表面搭接部位隔离膜及上层卷材下表面隔离膜揭除,然后搭接密实.)
5) 拍打卷材上表面、提浆:用木抹子或橡胶板拍打卷材上表面,提浆,排出卷材下表面的空气,使卷材与水泥砂浆紧密贴合。
6) 晾放:晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。
7) 对接口密封:采用附加自粘封口条密封。对接口密封时,先将卷材搭接部位上表面的隔离膜揭除,再粘贴附加自粘封口条。若搭接部位被污染,需先清理干净.(当上、下层卷材之间采用搭接方式时,无需自粘封口条。)
8) 自粘防水卷材在立墙上铺贴时,在卷材收口处应临时密封(可用胶带或加厚水泥浆密封),以防止立墙收头处水份过快散失。
9) 节点加强处理:节点处在大面卷材施工完毕后进行加强处理。
2。 先抹水泥砂浆找平层,再以水泥浆粘贴自粘防水卷材
施工工艺流程:基层处理 —→ 抹水泥砂浆找平层 —→ 养护(至终凝、能够上人) -→ 抹水泥浆粘结层 —→ 揭掉自粘防水卷材下表面的隔离膜 —→ 铺自粘防水卷材 -→ 晾放(24小时至48小时) —→ 对接口密封 —→ 节点加强处理 —→ 质量验收
1) 基层处理:基层表面应先作处理,使基层坚实、干净,并充分湿润,无积水。
2) 抹水泥砂浆找平层:水泥砂浆厚度一般为10㎜~20㎜(视基层平整情况而定),铺抹时应注意压实,木抹子抹平。在阴角处,应抹成半径为50mm的圆角。
3) 养护:养护至水泥砂浆终凝、能够上人。
4) 抹水泥浆粘结层:将水泥浆抹于充分湿润的基层上,厚度宜为3~5mm。
5) 揭掉自粘防水卷材下表面的隔离膜.
6) 铺自粘防水卷材:将自粘防水卷材平铺在水泥浆上.卷材与相邻卷材之间为平行对接,对接缝尽量拼严.(当采用搭接方式时,将下层卷材上表面搭接部位隔离膜及上层卷材下表面隔离膜揭除,然后搭接密实.)
7) 晾放:晾放24小时至48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。
8) 对接口密封:采用附加自粘封口条密封.对接口密封时,先将卷材搭接部位上表面的隔离膜揭除,再粘贴附加自粘封口条.若搭接部位被污染,需先清理干净.(当上、下层卷材之间采用搭接方式时,无需自粘封口条。)
9) 自粘防水卷材在立墙上铺贴时,在卷材收口处应临时密封(可用胶带或加厚水泥浆密封),以防止立墙收头处水份过快散失.
10) 节点加强处理:节点处在大面卷材施工完毕后进行加强处理。
三、 水泥浆粘贴自粘防水卷材(主要适用于已做找平层或未做找平但基层平整度满足找平层要求的地下室顶板、侧墙以及屋面等防水工程。)
施工工艺流程:基层处理 —→ 抹水泥浆粘结层 -→ 揭掉自粘防水卷材下表面的隔离膜 —→ 铺自粘防水卷材 -→ 晾放(24小时至48小时) -→ 对接口密封 —→ 节点加强处理—→ 质量验收
1) 基层处理:基层表面应先作处理,使基层坚实、干净,并充分湿润,无积水.
2) 其它施工工艺参考“先抹水泥砂浆找平层,再以水泥浆粘贴自粘防水卷材”内容。
四、 机械固定自粘防水卷材(主要适用于地下室底板以外的预铺式反粘防水系统,包括外防内贴法施工的地下室侧墙、明或暗挖隧道、人防等防水工程。)
施工工艺流程:清理基层 -→自粘防水卷材就位 —→打钉固定自粘防水卷材 —→ 打钉部位密封 —→ 长、短边粘贴搭接 —→ 节点加强处理 -→ 质量验收
1) 清理基层:基层应平整、坚实,无明水,将基层突起物清除干净。
2) 自粘防水卷材就位.
3) 打钉固定自粘防水卷材:用射钉加垫片按500mm左右(以卷材固定牢固、搭接顺平为准)间距将卷材固定于基层上。
4) 打钉部位密封:在打钉部位(搭接边除外)以直径不小于100mm的自粘防水卷材片密封。
5) 长、短边粘贴搭接:用热风枪或喷灯烘烤卷材的长、短搭接边,再用小压辊压实。使用喷灯时工作环境必须保证通风。(热风枪和喷灯适用于自粘防水卷材所有的冬季施工.)
6) 节点加强处理:节点处在大面卷材施工完毕后进行加强处理.
五、 热喷涂或热涂刮(专用粘结料)粘贴自粘防水卷材(供施工环境温度低于5℃时施工的已做找平层的地下室顶板、侧墙以及屋面等防水工程选用。)
施工工艺流程:基层处理 -→ 专用粘结料加热 —→ 泵体、管路和喷枪进行预热 —→ 热喷涂专用粘结料 -→ 揭掉自粘防水卷材下表面的隔离膜 —→ 铺自粘防水卷材 —→ 搭接口密封 -→ 节点加强处理 -→ 质量验收
1) 基层处理:基层应平整、坚实、干燥,施工前用空压机将基层(找平层)上灰尘等吹干净.
2) 专用粘结料加热:准备好专用粘结料,检查机器各阀门并拧紧,装入原料(装至箱体容量的80%左右).打开加热开关,对原料进行加热,同时打开预热油开关加热,原料加热过程中要多搅拌.
3) 泵体、管路和喷枪进行预热:将专用粘结料加热至满足喷涂施工要求(约100℃左右) 后,先打开预热油阀门对泵体、管路和喷枪进行预热。
4) 热喷涂专用粘结料:打开喷射阀门,将专用粘结料均匀喷射在基层上,专用粘结料厚度以不透基层底为准。
5) 揭掉自粘防水卷材下表面的隔离膜。
6) 铺自粘防水卷材:将自粘防水卷材平铺在专用粘结料上。卷材与相邻卷材之间为搭接.搭接宽度应符合相关规范要求。
7) 搭接口密封:根据施工环境温度情况不同,可选择热风枪或喷灯对搭接部位进行预热,然后再进行搭接。
8) 节点加强处理:节点处在大面卷材铺贴完毕后进行加强处理。
9) 喷涂停止后应立即关闭物料阀,打开清洗阀进行泵体、管道、喷枪的清洗、保养.最后收工时要清除料箱内余料,拧紧各阀门,关闭温度显示仪,收好电源线,清点工具、配件,检查上锁。
10) 如采用热涂刮,先将专用粘结料加热后,涂刮于基层上,再粘贴自粘防水卷材.
4
展开阅读全文
