收藏 分销(赏)

石材幕墙施工方案改.doc

上传人:w****g 文档编号:3940420 上传时间:2024-07-24 格式:DOC 页数:24 大小:131.04KB
下载 相关 举报
石材幕墙施工方案改.doc_第1页
第1页 / 共24页
石材幕墙施工方案改.doc_第2页
第2页 / 共24页
石材幕墙施工方案改.doc_第3页
第3页 / 共24页
石材幕墙施工方案改.doc_第4页
第4页 / 共24页
石材幕墙施工方案改.doc_第5页
第5页 / 共24页
点击查看更多>>
资源描述

1、欧 典 商 苑 工 程石材幕墙工程施工方案西安飞机工业装饰装修工程股份有限公司一、 编制依据1. 工程测量规范GB5002620072. 金属与石材幕墙工程技术规范JGJ13320013. 建筑工程施工质量验收统一标准GB5030020014. 建筑装饰装修工程质量验收规范GB50201-20015. 混凝土结构后锚固技术规程JGJ14520046. 建筑钢结构焊接技术规程JGJ8920037. 建筑施工高处作业安全技术规范JGJ80-918. 安全防范工程技术规范GB 5034820049. 青岛中央商务区A2-53地块欧典商苑项目施工图纸10. 甲方要求采用欧式新古典主义设计方案二、 工程

2、概况本工程由青岛京西欧典房地产有限公司开发的欧典商苑工程,位于青岛市市北区敦化路北侧青岛商务区内,青岛沿海建筑设计有限公司设计;青岛市勘察测绘研究院勘察。中国海洋大学建设监理公司监理,江苏南通三建集团有限公司总承包.外墙幕墙由西安飞机工业装饰装修工程股份有限公司专业分包。本工程二层网点外墙装饰为石材幕墙,幕墙大面采用30mm厚花岗岩荔枝面。本工程在南立面与北立面的34轴、1314轴、2324轴,4。3m至13。6标高立面构图要求设有500花岗岩雕花,其中最大雕花立面位于南立面中间位置,取材83.4m2。三、 幕墙设计要求1. 幕墙系统结构设计必须确保独立构件及整体配合再生产、运输及安装等所有过

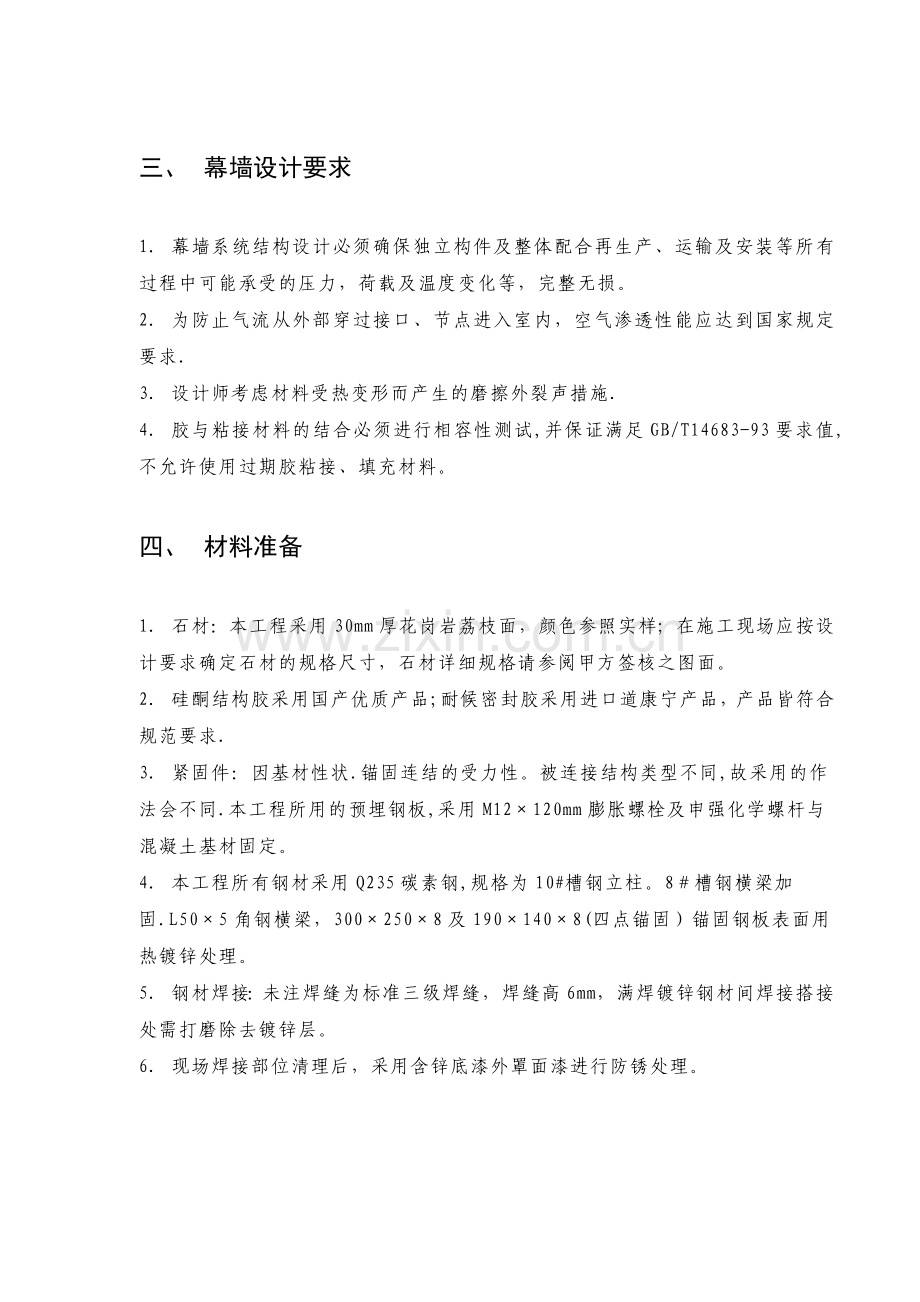

3、程中可能承受的压力,荷载及温度变化等,完整无损。2. 为防止气流从外部穿过接口、节点进入室内,空气渗透性能应达到国家规定要求.3. 设计师考虑材料受热变形而产生的磨擦外裂声措施.4. 胶与粘接材料的结合必须进行相容性测试,并保证满足GB/T14683-93要求值,不允许使用过期胶粘接、填充材料。四、 材料准备1. 石材:本工程采用30mm厚花岗岩荔枝面,颜色参照实样;在施工现场应按设计要求确定石材的规格尺寸,石材详细规格请参阅甲方签核之图面。2. 硅酮结构胶采用国产优质产品;耐候密封胶采用进口道康宁产品,产品皆符合规范要求.3. 紧固件:因基材性状.锚固连结的受力性。被连接结构类型不同,故采用

4、的作法会不同.本工程所用的预埋钢板,采用M12120mm膨胀螺栓及申强化学螺杆与混凝土基材固定。4. 本工程所有钢材采用Q235碳素钢,规格为10#槽钢立柱。8槽钢横梁加固.L505角钢横梁,3002508及1901408(四点锚固)锚固钢板表面用热镀锌处理。5. 钢材焊接:未注焊缝为标准三级焊缝,焊缝高6mm,满焊镀锌钢材间焊接搭接处需打磨除去镀锌层。6. 现场焊接部位清理后,采用含锌底漆外罩面漆进行防锈处理。五、 石材幕墙施工方案(一)脚手架搭设脚手架的搭设要求(由土建单位配合搭设)按网点装饰脚手架施工方案搭高设.要求符合JGJ130-2001建筑施工扣件式钢管脚手架安全技术规范的要求,使

5、脚手架离结构墙面400450mm,不妨碍幕墙立挺的安装,脚手架的搭设应满足安全性要求,按规定做好围护防护,脚手架外侧设置密目式安全网围护,每排脚手架均应设置满铺底笆。(二)材料的垂直运输方式材料的垂直运输,拟利用总包现有的运输设备及乙方提供的吊料机具进行运输.并要求做到以下几点:1. 合理安排材料运输时间,建立材料运输时间表,并交总包备案,以便总包单位能及时掌握各单位运输动态,协调安排运输时间。2. 材料运输尽可能避开运输及上下班高峰时间.3. 总包运输设备由总包单位派专人操作,本公司施工人员严禁操作垂直运输设备, 乙方提供的吊料机具由乙方派专业操作员实施操作。(三)测量放线施工方法及技术措施

6、1. 由于幕墙高精度的特征,需要我们对主体建筑进行外轮廊测量,根据测量结构确定幕墙详细尺寸和幕墙具体分格以及材料数量、规格.2. 经过对建筑物的测量,为了形象直观地反映我们的测量结果,采取绘制图纸反映测量结果的方法,即施工现场施工图的绘制,它不仅能形象反映我们的测量结果,同时还可以为施工人员提供方便,也能形象地向甲方反映工程实际情况,也为我们施工安排提供更丰富的原始资料,并及早地为所要处理的问题作准备。(四)工艺流程熟悉了解建筑结构与幕墙设计图对整个工程进行分区、分面确定基准测量层确定基准测量轴线确定关键点放线测量记录原始数据更换测量立面(或层次)重复上面程序增量数据分类处理或上报设计单位及业

7、主。基本操作说明熟悉图纸,对于作业的操作,首先要对有关图纸有全面的了解,不仅是对幕墙施工图纸,对土建建筑、结构图也需要了解,主要了解立面变化的位置、标高、变化的特点,对图纸全面掌握需对照实际施工进行。对整个工程进行立面划分、编制测量计划,对于工作量较大的或是较复杂的工程,测量要分类有序的进行,在对建筑物轮廊测量前要编制测量计划,对所测量对象进行分区、分面、分部的计划测量,然后进行综合,测量区域的划分在一般情况下遵循以立面划分为基础,以立面变化为界限的原则,全方位进行测量。在对整个工程进行分区(可在图纸上完成,也可在现场完成)后,就对每个区进行测量,根据实际情况,可以一区一区完成,也可以几个区同

8、时进行,在测量时首先找到关键层,关键层具备以下几个条件:要具备纵观全区的特征;可以由此层开线具有可测量性和可控性;由此层所放的线具有可测量性和可控性;关键层的选择:一般在全区的最高部分;在立面变化复杂的上下层;每个复杂立面层;可影响周围环境的层次,关键层出是垂直方位的定位层。确定了基准测量层后随后即要确定基准测量线。轴线是建筑物的基准线,幕墙施工定位前,首先要确定基准轴线或复核结构的基准确轴线。关键层、基准轴线确定后,随后确定的既是关键点,关键点在关键层寻找,但不一定的基准轴上,且不低于两个。放线从关键点开始,先放水平线,用红外线自动找平仪(有时出可用水平管)进行水平线的放线,一般的铁线放线采

9、用花蓝螺丝收紧(俗称紧线器,然后吊线(垂线),放线时要注意风力大于级时不宜放线,同时高层、超高层建筑一般要采用仪器放线而不能采用铁线吊线的方法。根据放线后的现场情况,对实际施工的土建结构进行测量。测量时注意:多把米尺同时测量时要考虑米尺的误差,即测量前要对尺;测量点要统一;(需与土建单位核实基准放样点)测量结构要随时记录,记录清单要清楚明了。数据记录整理分类:对测量的结果,要进行整理,对各种结果进行分类,同时对照建筑图进行误差寻找得出误差结果.处理数据:对数据进行处理后,要是误差大,需调整的位置进行处理,提出切实可行的处理方案。同时,将资料(原始)整理成册上报项目经理部,同时进行下一道工序的工

10、作。(五)预埋件处理和化学锚栓安装在没有预埋件的地方采用化学锚栓进行补位、替代预埋件通常使用化学锚栓固安装方法如下:1、按相应直径和深度钻孔.在确定图纸预埋件锚固位置,化学锚固为12植筋用直径14的电锤打眼其深度须达到115mm2、用刷子反复清刷净孔壁的浮尘。3、用吹气泵或压缩空气吹出孔内灰尘(灰尘会影响锚固性能)。再重复第2及第3步至少三次以上,不要留下尘土或砂浆。4、将玻璃药水管放入孔中.5、将安装工具套在螺杆上,用螺杆尾部插破玻璃药水管,安装M10、M12螺杆时使用电锤钻的平钻功能,其他尺寸使用锤钻功能。将螺杆慢速钻入孔中以便将材料混合直到埋深标志和基材面平齐。6、一达到凝固时间就可以承

11、受荷载.在凝固时间前不要施加荷载或拧紧螺母。凝固时间要求如下:温度+20+10至200至+105至0凝固时间20分钟30分钟1小时5小时(六)石材幕墙施工1、施工程序:施工准备幕墙测量放线结构施工预留埋件清理校对后置预埋件安装立柱连接件安装立柱龙骨安装横次龙骨安装-干挂石材清理、填缝验收2、施工准备:由甲方负责按各类脚手架的安全规范要求,为我们搭设好外墙双排脚手架或提升架,铺全架子板及安全网,并要求脚手架不得与墙体连结立杆小横杆距墙面不得小于400mm,以便挂板施工,垂直运输机械保障使用,水电源进底层设备安装点装置,电源每隔一层单独为我们设一个控制柜靠近作业面,土建单位应在甲方安排下结合有关质

12、检部门对外墙垂直、平整、轴线标高的质检情况,与我方进行工程验收移交,将0。00线及各楼层水平控制点沿建筑物三要部位弹线做出控制标记各转角墙面弹好垂直轴线标注最大偏差量.3、施工测试放线方法根据土建单位提供的水平点及垂直线标记进行复检,根据土建单位的实际情况定出石材距墙面尺寸进行全面测绘,根据建筑设计及要求,分块布板形式进行墙面布板分格图深化,并作好签证会审,施工人根据放线确定的点线进行骨架布板放线。本幕墙工程采用外控法进行施工测设放线。依据外墙大角控制线作为外墙施工控制轴网,从工程结构施工的2 层轴线向外引出,并互为校核。然后依据外墙大角的控制轴网对外墙龙骨轴线位置进行测设。4、 劳动力、设备

13、配置本工程配备12名具有三年以上实际现场操作经验,且具有丰富经验的测量员;技术工人30人,力工1020人。采用经纬仪和自动安平水准仪。进场仪器设备经过鉴定合格且在有效期内,标识保存完好。5、平面控制网测设平面控制先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则.先将2 层纵横轴外墙轴线按照石材面向外偏离结构边轴220 考虑,将2 层每条外墙轴线的偏220 线引出,形成2层外控平面轴网。于2层边框梁向外挑出303 角钢,将外控轴网在每个外墙大角的控制点标于角钢上,角钢用膨胀螺栓固定牢固并加以标识和保护。从室外原结构施工预留的轴线控制点对其进行校核。利用经纬仪从室外对2层外控平面轴网进行校

14、对调整,形成最后的外墙外控平面轴网。(依现场及建筑本体不同,可做适当性调整)6、外墙立面轴线控制网的加密经校核外立面控制轴网精度指标符合要求后,根据幕墙施工图纸示立柱龙骨轴线位置和外墙大角控制轴线,对外墙立面轴线进行加密,加密轴线即为立柱龙骨的中心线.外墙立面控制轴线间的误差要平均分布于立柱龙骨间距内。依据测设确定的立柱龙骨中心线,依次将窗口边线等测设于外墙立面。7、 高程控制网的测设依据建筑结构施工期间每层留下的标高控制线,用水准仪引测于边框架柱外立面。用经纬仪从外墙大角处对同层的边框架柱标高线进行校核调整后,形成最终的高程控制网.工程测设应多与总包单位沟通,遇到问题及时向总包单位技术人员汇

15、报,协调解决问题。8、 结构后置埋件本工程于结构施工期间没有预埋件。因此设计及1401908mm/2503008mm的后置钢板。每块后补钢板用四根M12160化学药剂栓及膨胀镙丝固定。后置预埋件安装工序如下:(1)材料和工具材料:镀锌钢螺栓M12160、化学药剂栓、1401908/2503008钢板、镀锌防锈漆、焊条。工具:冲击钻、吹孔器、毛刷、16扳手、力矩扳手、电焊机.(2)后置埋件施工工序a.在梁(柱)上画出的螺栓位置钻孔,孔径14 ,孔深125 .b.用吹孔器将孔内砼屑吹出,然后用毛刷深入孔内清扫,再吹;直至将孔内清理干净。c。将化学药剂放入孔内,然后将化学螺栓拧入孔内,螺栓要顶到孔内

16、端部直至药液从孔口溢出。自然状态下养护2 小时以上方可进行下部操作.d.用力矩扳手调整为120N.m 进行逐个螺栓拉拔检测,不合格的将被拉出重新换位置打孔植栓。此工序为植栓自检。e。将预先开好孔并刷好防锈漆的钢板放于预定位置,通过化学药栓将钢板固定。螺栓螺母应拧紧,为了防止松动,可在拧紧的螺母和螺杆上点焊固定.后置埋件即做成.9、立柱连接件安装(1)材料和工具材料:3.2 和4。0 焊条、防腐、镀锌防锈漆。工具:二级电箱、电焊机、锤子、小线、线坠、铅笔、墨斗、水平尺、电锤、电缆线、钢卷尺、卷尺、三级电箱、钳子、扳子、接火斗、手推车、毛刷子、漆桶、铁刷子.(2)作业条件a. 后置预埋件已经过验收

17、,现场拉拔实验已经合格。b.操作脚手架搭设完成,安全防护到位。(3)连接件(角码)施工工序a。依据外墙埋件放线,准确定位连接件,及时点焊固定。首先用50*5角铁作一支托架,高 200mm 宽250mm、长 300mm 上面用钢锯锯 10mm宽豁口相距40mm,放好连接件,连接件中间安放好40mm 方管,用长螺栓拧紧方管,方管中心即为主龙骨中心线,安放平整、稳固,在每个连接件上点焊四点即可,两边拉上通线,定出中间连接件水平位置,用505 角铁作一专用卡具,长度为500mm,左右保证四个分格位置定死,误差在3mm 以内,后依次放好托架,上好连接件及方管,调好高度,支牢固定、点焊。(可利用龙骨施工图

18、作为放样标准)b. 满焊连接件用 4.0mm 焊条,在连接件三边作C 型满焊,焊缝脚尺寸hf=6mm。焊接从中间开始向两边进行,尽量减小焊接变形.c。 除锈:清除焊渣后用钢刷子把焊缝刷干净用毛刷子扫净.d. 预埋板处、焊缝刷二遍防锈漆,刷匀、刷满勿漏刷。e。 施工操作要点及要求:连接件根据结构不同对号入座,点焊要求位置正确,满焊时要求焊缝长度300mm,焊缝宽度为6mm,焊缝高度为6mm,满焊时先满焊上下水平缝,做到焊缝饱满,无气孔,无夹渣,无咬口,无气泡,观感好。f.幕墙连接件施工质量要求:位置准确,标高偏差10 ,位置偏差20 。焊接后应防腐处理.10、立柱龙骨安装骨架采用双层作法,第一层

19、为主骨架即承重骨架,要求安装牢固,满足设计要求,主龙骨采用Q235B级10镀锌槽钢,表面热镀锌处理。次付龙骨采用505热镀锌角钢.安装程序概述如下:(1)根据双方移交的标高点和控制点,根据图纸所示埋件的数量及位置,放线设点,固定承重点。(2)对现场的固定点做拉拔试验,确保满足承载的设计要求。(3)第二次放置垂线,固定承载锚板,并焊接立柱与锚板的钢衍架(一般采用槽钢),确保点的位置准确,焊接牢固。完成后由项目负责人组织验收。(4)安装主龙骨。把主龙骨与钢衍架进行组装焊接。主龙骨与角码满焊,焊缝高度不得低于5mm,焊好后砸掉焊渣刷防锈漆。具体表述如下:A、材料和工具材料:10镀锌槽钢,镀锌角码.工

20、具:台钻、盒尺、铅笔、小线、扳手、电焊机、水准仪.B、作业条件a.连接件件焊接完成,并经过验收合格。b.立柱龙骨轴线及标高测设放线完成,并预检完成。C、立柱安装施工工序立柱定位立柱龙骨就位-调直-焊接-除渣-防锈a.根据外墙放线在外墙立柱龙骨对应位置预装,在立柱中心线位置下方放置角钢制作的托板,防止龙骨下滑,定位出龙骨位置。b.将立柱就位,自上而下拉通线调整龙骨位置,确认无误后焊接固定立柱。D、龙骨安装注意事项a.龙骨安装所用材料必须合格.立柱龙骨边长误差1。8 ,立柱龙骨弯曲度2。5 ,总弯曲度0。3%l(且不大于10.5 ),立柱所用钢板厚度允许偏差-0。5+0.3 。b.龙骨安装完成后,

21、必须经过申报质量监督站验收后,方可进行下一步的石材干挂工序。E、龙骨安装施工质量要求标高偏差3 ,轴线前后偏差2 ,左右偏差3 .相邻2 根立柱距离偏差2 ,标高偏差3 ,同层立柱的最大标高偏差5 。11、横次龙骨与立柱的连接方法次骨架即挂板骨架,采用505角钢,表面采用热镀锌防腐处理.次龙骨与主龙骨进行焊接。每条焊缝长度不得小于50mm,焊缝高度不得低于5mm.次骨架安装进行找平找正.在第一层主骨架安装找平的基础上进行第二次找平找正,每块墙面要拉好线及平线进行次骨架找平,根据需要放置若干水平通线。每个立面在整个骨架完毕后应及时向有关部门提出验收,作好隐蔽工程记录,经验收合格后方可进行下道工序

22、,在骨架安装和石材安装进行流水施工时,按放线时弹好的骨架线一定注意骨架的验收,在未经验收和许可的情况下,不得进行下道工序施工。(本案另设计在每层楼层高中连楼1组8槽钢作为横次龙骨予于加强龙骨强度)(1)作业准备a。 机具准备:盒尺、铅笔、小线、水平尺、杠尺。b。 材料准备:505镀锌角钢、3.2焊条、电焊机3台、三芯电缆若干、防锈漆、刷子、稀料。c. 技术要求:横次龙骨与立柱龙骨应焊接牢固。焊缝宽度5mm,焊缝高度5mm。d. 作业条件:立柱龙骨安装完成,并经过验收。避雷施工完成,经过检测达到验收要求。(2)施工工艺a。工艺流程:确定横次龙骨位置标高安装次龙骨防锈处理施工操作要点及要求:b.

23、根据次龙骨出立柱标高位置上下、左右拉通线确定安装位置。c. 将横次龙骨与立柱焊接固定。d.除去焊渣后刷防锈漆两遍。(3)质量要求相邻两根横梁水平标高偏差不应大于1mm,同层标高偏差最大不得大于7mm。横梁与立柱组成方格对角线偏差不大于4mm。12、石材的安装在骨架安装验收的基础上安排石材施工.石材在安装前应检查石材规格尺寸及边角是否整齐,有无明显伤残及破坏,对质量不合格的石材一定要挑出单独存放,在具备以上条件后按墙弹好的线挂板进行安装,第一层作底板应特别注意水平度,水平线要反复测量不能大意.并在直面墙阴角、阳角外设置通垂线,保证阴阳角垂直。不断检查墙面立线,是否正确如有问题及时调整,每安一层板

24、块水平线滑动一次,安装用的不锈钢件紧固件规格是5080505,在板块调整检查无误后拧紧螺栓。为保证工程质量使结构坚固耐久,在板块安装时应及时检查,如发现问题及时纠正不得忽视,以免返工,做到安一块合格一块,每道工序作到一次交工合格。(1)作业准备a. 机具准备:盒尺、铅笔、小线、水平尺、杠尺、扳手.b。 材料准备:石板材、不锈钢挂件、不锈钢螺栓M1025、大理石胶.c。 技术要求:采用短槽式干挂花岗岩板,在石板上下两边各开两个短槽。大理石胶温度在1530,相对湿度50以上。待石材清洗干净,干燥后进行.d。 作业条件:立柱龙骨安装完成,并经过隐检验收。石材经过验收合格,并经过编号备用。(2)施工工

25、艺a.工艺流程:依据石材编号试拼安装挂件、石材 填缝施工操作要点及要求:b. 根据石材立面拼装图和石材编号进行预拼,试拼无问题后方可正式安装。c。 将石材翻转过来,用合金切割锯片切割短槽.石材上下开短槽,槽长不小于100mm,槽深不小于15mm,槽宽宜为6mm7mm。将大理石胶注入石板下边两个短槽内,注胶要密实,将不锈钢挂件及时安装在短槽内预定的正确位置;当石材的下边两个挂件与石板固定牢靠后,再在要安装的石材下面的一块石材的上边两个短槽内注胶,将下边已经粘接好挂件的待安装石材对齐位置,安装在其下边的石材之上.待安装石板的下边挂件的另一半深入到其下面一块石材的短槽内,及时固定待安装石板下边挂件于

26、横次龙骨上。及时调整石板的平整和垂直,在大理石胶完全粘接牢固前不要碰动已安装的石板和其下面的石板.如此逐层向上安装全部的石板。d.石板安装完成后要清扫石材表面及缝隙,并应用湿润抹布擦拭石板,晾干。(3)质量要求半成品石板质量:a. 加工中石板的连接部位应无崩坏、暗裂等缺陷,如崩裂缺角应于安装完成后,立刻修补美容。b。 石板长、宽、厚、异型角、图案造型应符合设计要求。加工后的石板严禁用化学清洁剂清洗。c. 石板外表面色泽应符合设计要求,不得有明显色差。石板的编号应同设计一致,不得造成混乱.d. 石板加工尺寸允许偏差应符合天然花岗石建筑板材(JC205)中一等品的要求。石板安装质量:a. 石板竖向

27、和横向安装允许偏差项目尺寸范围允许偏差()检查方法相邻两竖向板材间距尺寸2.0钢卷尺两块相邻石板1.5靠尺相邻两横向石板的水平标高差2。0钢卷尺、水平仪石板下连接托板水平夹角允许向上倾斜,不准向下倾斜2。0度塞规石板上连接托板2。0度b. 幕墙工程安装允许偏差项目允许偏差检查方法竖缝及墙面垂直度15经纬仪竖缝直线度2.52m 靠尺、钢板尺横缝直线度2。52m 靠尺、钢板尺缝宽度2。0卡尺相邻面板接缝高低差1。0深度尺13、清理板缝在板块安装检查合格的基础上,进行板面板缝清理,特别是板缝应严格认真清理不得留有粉尘和污物,清理完毕后采用与外墙石材颜色相同的硅胶填缝。14、清理墙面行自检准备验收擦缝

28、完毕后应清理墙面,进行自检,对墙面污染处进行清理,板块轻微掉角和缺边采用调适当颜料进行修补。在自检合格后通知有关部门进行验收,应进一步观察墙面在脚手架拆除时是否有污染及漏掉清理处,特别是脚手架铺板上下结合部位易被污染,应重点检查以免脚手架拆除后无法清理。15、施工验收经过自检和清理修整,及时向质量部门提交验收报告及自检质量评定表,甲方应在接到通知后及时组织有关人员进行验收,如报告递交后三日内不进行验收即为认可,我方即按合格工程向建设单位进行移交资料及办理工程完工验收事项。六、 大雕花石材施工方案(一)大雕花石材施工方案本工程在南立面与北立面的34轴、1314轴、2324轴,4.3m至13.6标

29、高立面构图要求设有500花岗岩雕花,其中最大雕花立面位于南立面中间位置,取材83.4m2。1、雕花石材的重量以取材用量的70计算成品重量,本堵雕花重量:取材面积83。4石材厚度0.5m密度2.7吨/m3约78吨;2、本堵大雕花位置采用13根10#槽钢主龙骨,52块规格250300mm预埋板,104支M12120膨胀螺栓及104支M12*160化学锚栓,承受重量:18.6kN(实测抗拉拨承载力平均值)0。0098kN/kg1000=1。898吨/支208支395吨;(实测抗拉拨承载力参照检测报告第2页)3、雕花石材的重量78吨远小于雕花位置龙骨可承受重量395吨,故承受重量大于雕花石材5倍。二、

30、施工前准备工作1、机具:吊车1台,叉车1台,手动葫芦3个,电焊机2台及施工所需的其它工具2、人员:8人(包括预制,叉车,吊装,电焊,安装,技术顾问)3、检验龙骨是否符合要求。三、大雕花安装步骤1、在地面工作:吊装前置工作按图示在石材背面采用喜利得化学锚栓将6块预埋板预置好(附图1);再利用叉车翻面套好吊带(附图2)附图22、吊装作业:用70吨吊车将预置好的石材吊至立面相应的位置并临时固定,然后用手动葫芦进行调整直至调到正确位置(附图3). 附图33、雕花调到正确位置后用电焊机将角码分别与石材背面的预埋件和主龙骨进行满焊(附图4),并采用补强措施加强雕花与雕花之间整体性故此块雕花安装完成(附图5

31、),用同样的方法直至整堵雕花完成(附图6).+七、 工程质量保证体系我公司各级领导及各个职能部门都非常重视产品质量,并根据ISO9001质量保证体系的要求,采取了全过程的质量控制,具有一套完整的质量保证体系,保证产品的质量。(1)严格按照ISO9001质量体系管理公司较早地在同行业中通过了ISO9001质量体系管理,工程自信息跟踪到交工验收及售后服务,全面推行ISO9001的质量管理。上级主管单位每年一次对公司ISO9001的质量体系运转情况给予监督指导,中质协外审组每年对公司质量体系运转情况检查.公司自各职能部门到项目的各职能部门,全面推行计算机管理。所有产品的生产加工全部推行ISO9001

32、的管理体系,并将本项目的质量体系运转记录整理归档,每一步工作都具有可追溯性。(2)工程质量实行项目经理负责制公司所施工的工程,全面实行项目法施工,推行项目经理质量负责制,项目各职能部门质量与分工明确具体,项目经理对工程质量负总责,项目质量体系运转顺利,分工明确。八、 质量保证管理制度(1)工序及工艺流程质量保证措施对于建筑产品的质量,工序控制及工艺流程控制是工程质量提高的关键环节。1)施工前施工条件的准备与检查质量控制。A、在外装饰施工前,先检查原主体结构的标高控制线、洞口尺寸等数据是否正确。B、幕墙施工采用钢管脚手架施工,脚手架内排钢管必须离开墙面净空距离至少350mm,否则需调整。C、业主

33、(甲方)应当要求土建方保留垂直运输设备.D、工程确保达到施工验收规范及质量检验评定标准中“优良”等级的要求,并经过当地质监站的验收确认。E、施工安装予埋件数量准确,位置正确或经调整后符合要求,埋件允许误差:高度偏差小于25mm,表面前后偏差小于5mm。F、业主或土建方提供轴线位置及各层的相对标高。2)工序质量控制工序质量控制。一是工序先后要合理,工序不能混乱,按照产品的正常程序施工,这是保证工程质量的关键环节。二是工序交接时的质量检验验收。每道工序完成后,在进行下道工序时,对已完成工序要检查验收,前道工序不合格,不许施工下道工序,并且做好交接及检验记录,分清责任人.三是工序间歇中质量控制.每道

34、工序施工完,中间会有施工停顿及间歇,合理的工序间歇,会提高工程质量。3)在技术方面质量控制我公司在技术方面采用微机设计,具有领先的技术软件,并且拥有一批经过专业培训的具有丰富经验的技术人员,对每一个工程的一切技术数据均由计算机进行严格的计算,确保各项技术参数准确无误,来满足使用要求。4)测量放线质量控制测量放线执行GB500262007工程测量规范相应条款。测量放线的准确性直接影响到幕墙安装的质量,这一工作务必放在首要位置。测量时必须在风力小于三级,采用电子经纬仪、水平仪内外接合,每日定时测量,并做好测量放线记录,同时对误差进行控制、分配、消化,不得使其积累。A、墙柱控制点为了测定竖向、横向基

35、准线,按照业主、土建提供的轴线位置,必须确定墙柱控制点。墙柱控制点分布设在主楼墙主体上的控制点,与墙体固定连成一体,为幕墙施工的基准点,代表主楼墙柱体的精确位置,并设置于窗台口的左、右中心线上,以便于向上投影。点位用膨胀螺栓固定在砼外墙柱的悬臂铁件上,铁件上安装仪器对中心盘,其中心用连接螺丝调节,离墙柱体面300mm,其精度为10”,用经过检定的钢尺加规定拉力量距,相临点的相对精度为1。5mm。B、墙内控制点若土建方设置,则检验调整后使用。若无设定,我公司按预留孔的平面位置埋设地面标志。与业主提供的+500标高点联测,相临点测量相对精度为1。5mm.C、竖向基准线以墙柱控制点为基准点,在建筑物

36、中以提供的轴线位置、内外接合用电子经纬仪测出铅垂线的方向,于各层窗口以激光接收靶在窗台口外墙上划出中心线,并用三维空间交汇法检验校正,交汇定点的位置精确度平面及高程均为1。0mm,记录垂准线离窗口墙面的垂直距离。每层设置悬臂铁件和对中盘,成为墙上的控制点,其定点位置精确度平面和高程均为1.0mm.并用墨斗逐层在建筑物上弹出通长墨线,作为竖向基准线。D、横向基准线E、根据弹出竖向、横向基准线,按照施工图弹出横竖骨架的安装位置中线。在放测各分格线时必须与主体结构实测数据相配合,对主体的误差进行分配、消化。5)材料选用质量控制我们根据设计师的设计意图、工程的规模及甲方推荐指定的厂家,最后与甲方共同协

37、商确定。在供应部门具体购料时,首先要在评审过的合格厂家购买,并且公司有关技术部门要对材料的材质及性能进行详细的检查,质监部门对材料的表面质量和尺寸按检验标准进行检验,合格后方可入厂,投入生产.我们将出具各种材料生产厂家的产品合格证及质量保证书,关键性的材料。6)加工制作质量控制所有的型材、挂板、成品、半成品的加工。在每道工序上均严格按抽检方案检查,使整个生产过程闭环管理,具体做法如下:A、严格按照工程部下发的设计施工图纸及工艺文件进行生产加工;B、加工现场所使用的各类测量工具必须在受控范围之内;C、硅酮结构胶、密封胶必须有性能指标,安全使用年限等质量保证书;D、主要的结构受力件,在下料之前进行

38、校直调整;E、构件的加工精度允许偏差按行业标准的高精度级执行;F、加工完毕的构件,按其数量的5%抽检,且每种不得少于5件;G、生产过程中严格执行三检制度;H、成品、半成品出厂时,附有质量检验证书;I、 生产工人必须持证上岗。7)包装运输质量控制因为所有材料均为装饰材料,所以本公司对出厂的所有成品、半成品都用保护胶带来保护材料的表面,以免在运输、安装时损坏材料表面,然后用纤维带包装成捆运输到现场.玻璃运到现场后,进行特殊保护与周围的施工人员进行周密的配合.所有材料都由本公司的车队运往现场。所有材料运到现场,都放在通风避雨的地方.8)安装施工质量控制A、人员选择安装人员的素质、技术水平也是决定工程

39、质量的一个不可忽视的重要因素.我公司的安装人员都是经过专业技术培训的技术工人,并取得了岗位上岗证书.公司承做的大量工程锻炼培养了一批技术水准高、操作技能强的施工队伍,积累了丰富的施工经验。对本工程,公司挑选最优秀的人员并配备先进的安装工艺装备。B、进现场前的培训。1)由有关领导讲解本工程的重要性,使安装人员对此有足够的认识。2)由技术人员讲解相关的标准规范和安全准则。3)所有技术方案标准由技术人员向施工班组交底.C、现场施工管理:根据现场出现的实际问题,每周由项目经理组织一次工作总结会议,内容如下:1) 施工方案,施工计划执行情况的总结.2)安全、质量,技术标准执行情况的总结。3)本周工作的总

40、结,奖优罚劣。(6)工程隐蔽验收及“三检”制度1)幕墙隐蔽工程系指那些在施工过程中上一工序的安装工作结果将被下一工序所掩盖,无法再进行复查的工程部位。幕墙前期的部分工序均算为隐蔽工序。埋件、连结螺栓、骨架安装、层间防火、铝材加工、焊缝质量、玻璃合成、结构胶打胶、隐蔽螺栓等,这些工序都可称为隐蔽工程。其主要部位有:2)幕墙构件与主体结构连接节点的安装。隐蔽工程验收项目:A、予埋件的品种、规格、形状、尺寸、数量、防腐处理、焊缝质量.B、防止电蚀垫片的材质、规格、尺寸。C、予埋件与连接件连接的方法,焊接焊缝质量、防腐处理。D、固定支座的形体、尺寸、材质。3)幕墙四周:幕墙内表面与主体结构之间间隙节点

41、的安装.隐蔽工程验收项目:(1)。 焊缝、填塞防火保温棉的品种、材质及填塞施工质量。(2). 表面密封的材质平整度遮盖情况.4)幕墙伸缩缝、沉降缝、防震缝及墙面转角节点的安装。隐蔽工程验收项目:A、幕墙各种变形缝的宽度,接缝严密度,接缝高低差。B、接缝处的水密性、柔性材料的材质及其他密封构件。5)幕墙防雷接地点的安装。隐蔽工程验收项目:A、防雷接地设防连接点的部位,网带设置方式、节点及连接方法。B、网带的材质、规格、型号.C、断线卡设置的位置。D、 接地电阻的测定值.6)幕墙安装隐蔽工程验收。由项目质检部填写书面报验单,报监理、业主方代表,共同进行隐蔽工程项目检查、验收,并认真填写隐蔽工程验收

42、记录,并由三方在隐蔽工程验收单上签字,作为竣工资料.九、 安全管理措施为了搞好施工现场安全文明生产,我公司在进场前对所有现场施工人员进行安全及文明生产教育,使每位员工认识到安全生产的重要性,树立安全第一的思想,共同完成施工任务。具体做法如下:(1)坚决贯彻和服从业主、监理及总包关于现场安全生产管理的各项规章制度,积极配合总包创建安全文明工地。(2)对各类施工人员进行安全训练。工地安全工作由工地安全员专职负责。(3)进场施工人员须戴安全帽,高空作业须系安全带.(4)在需要的工地现场设安全扶手、围栏等安全措施.(5)吊装产品须有专人负责.(6)保持场地整洁,每天施工结束前,施工人员须进行现场清洁,

43、并由监督人员向工地总指挥汇报。(7)高层玻璃幕墙安装与上部结构施工交叉作业时,结构施工层下方应架设防护网,在离地面3m高处,应搭设挑出6m的水平安全网。(8)定期进行安全检查.(9)施工作业须小心操作,防止工具、挂板等从高空坠落.(10)对施工机械和电动工具经常性进行检查和维修。(11)搞好消防工作,加强对火源、电源的管理.(12)严格执行劳动安全生产条例及国家有关规定,防止发生意外事故.(13)严格执行我公司安全管理手册,按月对安全管理情况进行总结备案和监督.(14)对现场防火应特别重视,特制定相应的措施及岗位责任制。(15)作业人员的安全纪律和权利1)安全管理九不准:A、没有安全技术措施和

44、安全交底不准作业。B、安全设施未做到齐全有效不准作业。C、危险作业面未采取有效安全措施不准作业。D、发现事故隐患未及时排除不准作业。E、不按规定使用安全劳动保护用品不准作业。F、非特种作业人员不准从事特种作业.G、机械、电器设备的安全防护装置不齐全不准作业。H、对机械、设备、工具的性能不熟悉不准作业.I、新工人不经培训或培训考试不合格不准上岗作业。2)职工五项拒绝权:A、在安排施工生产任务时,如不安排安全生产措施,职工有权拒绝上岗作业。B、现场条件有了变化,安全措施跟不上,职工有权拒绝施工.C、管理人员违章指挥,职工有权拒绝服务。D、设备安全保护装置不安全,职工有权拒绝操作。E、在作业地点条件

45、发生恶化,容易造成事故的情况下不采取相应的措施,职工有权拒绝进入作业地点.十、 施工现场的安全控制1、开工前做好以下准备:1)落实施工机具、安全设施、设备及防护用品进场计划。2)落实现场施工人员。3)办理职工意外伤亡保险.2、持证上岗施工现场的管理人员,特种作业工人必须持证上岗,对电工、焊工还应进行培训、考核,持相关证件上岗.3、一般性规定(1)参加施工的工人(包括学徒、实习生、代培人员和民工),要熟知本工种的安全技术操作规程,在操作中,要坚守岗位,严禁酒后或带病工作。(2)正确使用个人防护用品,进入施工现场,禁止穿拖鞋、高跟鞋和赤脚,在没有防护设施的高处,必须系安全带,不准穿硬底鞋、带钉鞋和

46、易滑鞋.(3)施工现场内一切生产、生活各项临时设施,应当按照施工总平面布置设置并进行管理,做到布局合理,整齐划一,符合安全疏散防火等要求.(4)做好施工现场的安全保卫工作,采取必要的防盗措施,建立和执行防火管理制度,设置符合消防要求的消防措施。4、施工用电1)电工、焊工和特殊工种,必须经过专门培训,有国家统一颁发的上岗证,方准独立操作。2)施工现场的电路开关、支路配电箱,统一由值班电工接驳、开合,其它任何人不得擅自开关操作。3)电焊作业时,操作人员应配戴防护镜、防护服等防护设施,并设专人进行看护,配备足够灭火器材。4)电焊作业时,下方应保证无锯末等易燃物品和材料.5)施工用中小型电动机具应保证有可靠的接地接零保护,并且一机一闸.5、“四口”防护(1)施工现场的楼梯口、电梯口、预留洞口、通道口和悬空物边檐,应有防护蓬、防护栏等隔离措施或明显标志,距地面三米以上作业地点要有防护栏杆、档板或安全网,操作人员必须戴安全帽、安全带,安全网要定期检查,不符合要求的严禁使用。(2)施工现场的脚手架、防护设施、安全标志和警告牌不得擅自拆动,需要拆动的要经工地负责人同意。十一、 季节性安全施工措施(1)暴风雨、及大风降温前后要检查工地临时设施、脚手架、机电设施、临时线

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
