水利水电工程概预算
课程设计
班 级:
姓 名:
学 号:
指导教师:

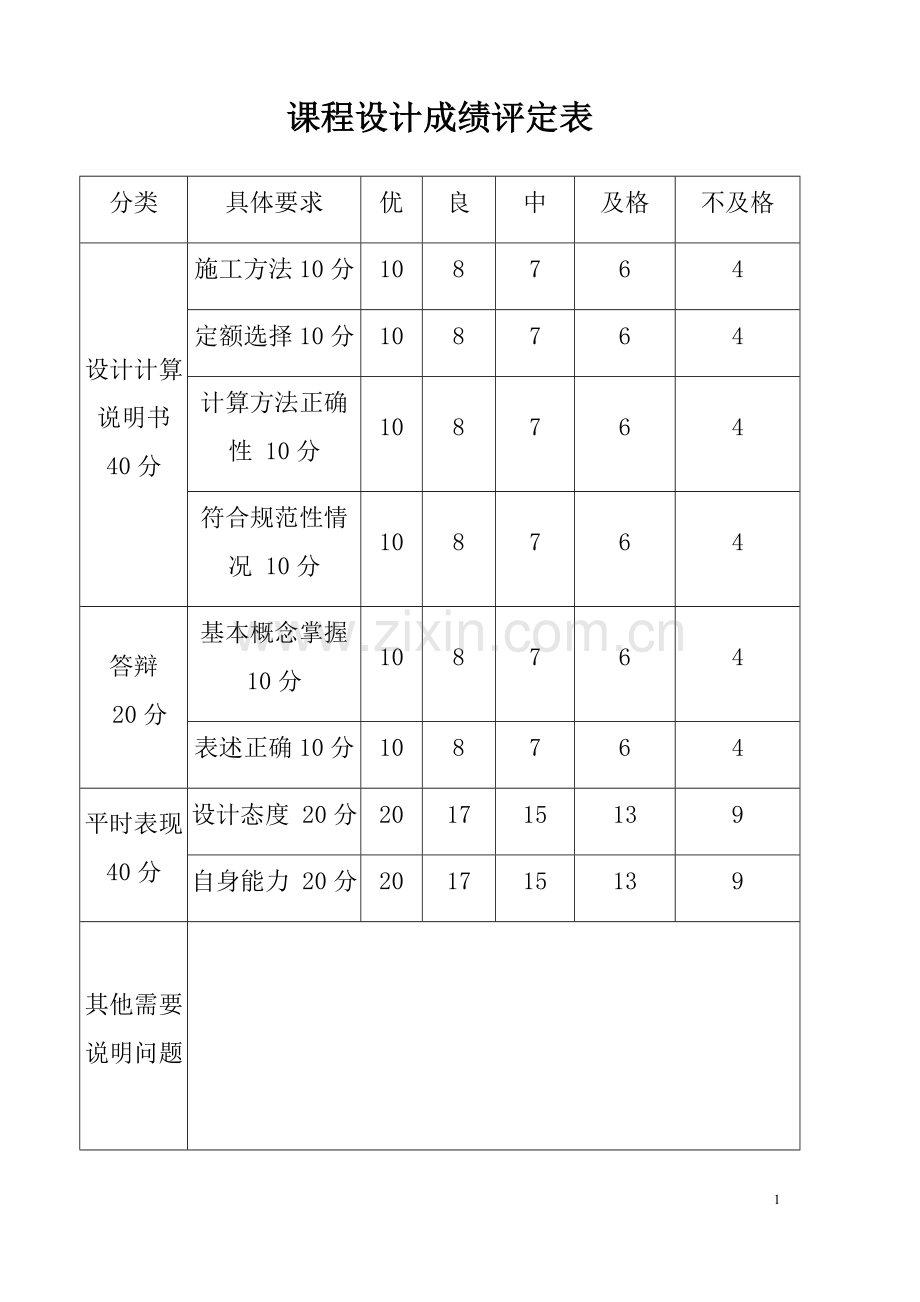

课程设计成绩评定表
分类
具体要求
优
良
中
及格
不及格
设计计算说明书
40分
施工方法10分
10
8
7
6
4
定额选择10分
10
8
7
6
4
计算方法正确性 10分
10
8
7
6
4
符合规范性情况 10分
10
8
7
6
4
答辩
20分
基本概念掌握 10分
10
8
7
6
4
表述正确10分
10
8
7
6
4
平时表现 40分
设计态度 20分
20
17
15
13
9
自身能力 20分
20
17
15
13
9
其他需要说明问题
总评
优
良
中
及格
不及格
批改老师:
49
目录
1、成绩评定表-——-——---———----——----—--————-—-—----——--————------——-—-—-—————-—-—----———1
2、编制说明--———-———————-——-———-———--—-——————————--—-——-————----——-———————---—-—-—-———-2
3、总概算表-———--—--—--—-—-——————--———--—-————---——-———-—-—-——————————-—-—--—-———-—————7
4、建筑工程概算表—-—-———-———--————---——---—-————-——————--———----——————-——-——-—-——-—-9
5、机电设备及安装工程概算表-—————-——————--—--——-——-—--——-————--—-———-----———-—10
6、金属结构及安装工程概算表——-—-—-—————-—--——-—--———--—-——-—---——-———--—-———--12
7、施工临时工程概算表---——--———-——————-—-——-—————--—---—-——--————-————-——-—--——-—12
8、独立费用概算表-----—-——-———-———-—-——-—————-——---—-——--——————-————-—--——-————————13
9、分年度投资表———-—-——-——————-———-—-—-———--——-——-——-——-——-————-———--——-—————--————-14-
10、单价汇总表———————————-——-——-——---——————---——--—---—-———-—----—-——-——-———-——-—-—-—15
11、施工机械台时费汇总表-——————-————-———--—--—-—-————-———-————————-—-———-———--——17
12、材料预算单价汇总表———-————----———-—-——————————-----——--———-—-—-——-————-———-——21
13、工料汇总表-—-——-————-———-——-——————-———--—--—-—--—------——-———-—-——-—--——-—--—-—-—22
14、单价表-—---————--——---——--—-—--—-————--——----———-—---————--—--———-———-————————————-23
15、施工机械台时费计算书——-——-—--—-—-————————-——------———--———--—--——---—-——-———33
16、施工临时工程计算书-—-———-—----—---——————-—-————---——-——————---—--—-—————-———-
17、独立费用计算书————-—---—--—-—————————--————-—-—-———-—--—-—--——-----—-————-—-—--
二、编制说明
(一)工程概况
隆山水利枢纽工程位于吉林省汪清县太平沟镇境内,对外交通便利.
工程总工期为四年(不含筹建期),其主体建筑物主要工程量为:土方开挖5.6671万,石方开挖1。59万,土石方填筑147.0929万,混凝土6.04万帷幕灌浆0。39万,钢筋0。21万t。
(二) 投资主要指标
该工程总投资额为32126.60815万元,其中,第一部分建筑工程费用为19348。27339万元,第二部分设备及安装工程费用为313。6559654万元,第三部分金属结构设备及安装工程的费用为376。5448万元,第四部分临时工程费用为1466.948313万元,第五部分独立费用为2361。361493万元.基本预备费1193.3392万元。其中差价预备费3981。5572万元,建设期贷款利息3084.9278万元.
(三) 编制原则及依据
水利部颁发的(2002)16号文《水利水电工程设计概(估)算费用构成及计算标准》,水利部2002年颁《水利水电建筑工程概算定额》,水利部2002年颁《水利水电设备安装工程概算定额》,水利部2002年颁《水利水电工程施工机械台班费定额》。根据水利部(水总[2002]116号文)颁布的《水利工程设计概(估)算编制规定》制定的“某水利枢纽工程初步设计概算编制大纲”,作为概算编制的指导原则。
(四) 费用标准
1、人工工时预算单价:工长8。02元/工时;高级工:7.4元/工时;中级工:6。16元/;初级工:4。26元/工时。
2、 材料预算价格
材料原价、运杂费、运输保险费和采购及保管费等分别按不含增值税进项税额的价格计算。
采购及保管费,按现行计算标准乘以1。10调整系数.
主要材料基价按表1调整。
表1 主要材料基价表
序号
材料名称
单位
基价(元)
1
柴 油
t
2990
2
汽 油
t
3075
3
钢 筋
t
2560
4
水 泥
t
255
5
炸 药
t
5150
(3)施工机械使用费
按调整后的施工机械台时费定额和不含增值税进项税额的基础价格计算。
施工机械台时费定额的折旧费除以1.15调整系数,修理及替换设备费除以1。11调整系数,安装拆卸费不变。
2.其他直接费
(1) 冬雨季施工增加费4%;
(2) 夜间施工增加费建筑工程0。5%,安装工程0。7%;
(3) 特殊地区增加费无;
(4) 临时设施费3%
(5) 安全生产费2%
(6) 其他建筑1%,安装1。5%.
序号
工程类别
计算基础
间 接 费 费 率(%)
枢纽工程
引水工程
河道工程
一
建筑工程
1
土方工程
直接费
8.5
5~6
4~5
2
石方工程
直接费
12。5
10。5~11.5
8.5~9。5
3
砂石备料工程(自采)
直接费
5
5
5
4
模板工程
直接费
9.5
7~8。5
6~7
5
混凝土浇筑工程
直接费
9.5
8.5~9。5
7~8。5
6
钢筋制安工程
直接费
5.5
5
5
7
钻孔灌浆工程
直接费
10。5
9.5~10。5
9。25
8
锚固工程
直接费
10.5
9.5~10。5
9。25
9
疏浚工程
直接费
7.25
7。25
6.25~7.25
10
掘进机施工隧洞工程(1)
直接费
4
4
4
11
掘进机施工隧洞工程(2)
直接费
6。25
6。25
6。25
12
其他工程
直接费
10.5
8。5~9.5
7。25
二
机电、金属结构设备安装工程
人工费
75
70
70
3.间接费 表2 间接费费率表
4.利润
计算标准不变,按7%计。
5.税金
税金指应计入建筑安装工程费用内的增值税销项税额,税率为11%。
6.其他
水工建筑工程细部结构指标暂不做调整。
6、临时工程投资的计算方法
(1)、导流工程:同主体建筑工程编制方法,采用工程量乘单价计算。工程量来 自组织设计。
(2)、交通工程:可按设计工程量乘单价进行计算,也可采用单位指标计算。
(3)、房屋建筑工程:分为施工仓库和办公生活及文化福利建筑投资两部分。
1)、施工仓库面积由施工组织设计来确定,单位造价指标与办公生活及文化福
利设施造价指标在同一水平上。
2)、办公生活及文化福利建筑
施工单位及设计代表用房按发下公式计算:
—-—- 办公生活及文化福利建筑投资
-——— 建安工程量(元),按一至四部分建安工作量(不包括办公生活福利建筑及其他临时工程)之和×(1+其他临时工程指标)计算;
—-—— 人均建筑面积综合指标,按/人标准计算;
———— 单位造价指标(元/),按900元/;
-——- 施工年限(年),按施工组织设计确定的合理工期计算,本工程施工期为四年;
——-- 全员劳动生产率,
—--— 施工高峰人数调整系数,取1。10;
——-— 室外工程系数,取1。10;
—--— 单位造价指标调整系数,其他大型临时工程指标 1.5%
建设单位用房隆山水利枢纽定员人数为79人。
(4)、场外供电工程:35KV以上电压等级的输电工程此项才单独计算,小于35KV电压等级朱列此项费用,包含在其他临时工程费用中.
(5)其他大型临时工程:其他临时工程投资按第一至第四部分建安工作量(不含其 他大型临时工程)之和的百分率计算。
7、分年度投资计算按20%、30%、30%、20%比例计算.
1、 独立费用按教材计算。施工期四年。
2、 建设还贷比例80%,贷款利率6.5%,物价指数6%.
3、 监理费、勘测费均按一至四部分之和的4%计,设计费按一至四部分之和的5%计。建设及施工场地征用费按1000万元计。
4、施工用水泥预算单价,见材料预算单价表.
(三)总概算表
工程总概算表(单位:万元)
编号
工程或费用名称
建安工程费
设备费
独立费
合计
占一到五部分投资(%)
第一部分 建筑工程
18645。99661
18645。99661
66。39047416
一
土石坝工程
15861.71036
15861.71
二
发电厂房工程
15。217
15。22
三
交通工程
64.09473
64.09
四
房屋建筑工程
80。40395
80。40
五
其他工程
79
12502。90
第二部分 机电设备及安装工程
28。65596536
285
313。66
1.116795669
第三部分 金属结构及安装工程
118。952
257。5928
376。54
1。340716098
第四部分 施工临时工程
1408。12922
1408.13
5.013750058
一
围堰工程
568.024746
568。02
二
对外交通
547。96
547。96
三
房屋建筑
331.838184
331。84
第五部分 独立费用
7341.02
26.13826401
一
建设管理费
4216。81
4216。81
二
生产准备费
111.69
111。69
三
科研勘测设计费
1919。16
1919。16
四
建设及施工工地征用费
1000。00
1000.00
五
其他
93.35
93。35
一至五部分投资合计
28085.35
100
基本预备费
1404.27
静态总投资
29489。62
价差预备费
4685。32
建设期融资利息
3590。93
总投资
37765。87
(四)建筑工程概算表
建筑工程概算表
编号
工程或费用名称
单位
数量
单价(元)
合计(万元)
第一部分 建筑工程
18646。00
一
土石坝工程
15861。71
1
清基
m3
15217
10
15.22
2
土方开挖
m3
56721
11.3
64.09
3
石方开挖(10级)
m3
15950
50.41
80.40
4
坝体砂砾石
m3
1470929
85
12502。90
5
黏土心墙
m3
23950
24。6
58。92
6
反滤料填筑
m3
76498
52。33
400。31
7
护坡垫层
m3
9998
56。8
56。79
8
块石护坡
m3
33918
167。47
568.02
9
棱体排水
m3
68495
80
547。96
10
盖板混凝土C20
m3
6844
484.86
331。84
11
帷幕灌浆
m3
4119
554。14
228。25
12
防浪墙混凝土C25
m3
1609
525。99
84。63
13
钢筋制安
t
969。76
6823。29
661。70
14
其他
项
1679436
0。71
119.24
15
细部构造
项
1683788
0.84
141.44
二
发电厂房工程
1775。71
1
土方开挖
m3
18644
10.85
20。23
2
基础石方开挖
m3
3777
45.55
17。20
3
土方回填
m3
4113
10。75
4。42
4
混凝土
m3
9206
521.73
480.30
5
钢筋制安
t
1640
6823。29
1119。02
6
主厂房
M2
756
550
41.58
7
副厂房
M2
432
500
21。60
8
其他
项
9206
50.21
46。22
9
细部构造
项
9206
27.3
25.13
三
交通工程
1。10
公路改线、新建
0.73
15000
1。10
四
房屋建筑工程
217
1
办公及通讯中心楼
M2
2170
1000
217
2
生活及文化福利建筑
项
0
五
其他工程
790
1
内部观测工程
项
166
2
其他
项
624
(五)机电设备安装工程概算表
机电设备及安装工程概算表
编号
名称及规格
数量
单价(元)
合计(元)
第二部分机电设备及安装工程
设备费
安装费
设备费
安装费
一
主要机电设备及安装
2850000
286559.6536
1
轴流式水轮机10t 【01033】
3
450000
45519。88455
1350000
136559.6536
其他
1
1500000
150000
1500000
150000
合计
3136559.654
机电设备及安装工程概算表
定额编号:01033
设备型号:轴流式水轮机10t
编号
名称及规格
单位
数量
单价(元)
合计(元)
一
直接工程费
34565.3825
(一)
直接费
31855。9025
1
人工费
16633.54
工长
工时
132
8.02
1058.64
高级工
工时
635
7。4
4699
中级工
工时
1509
6。16
9295.44
初级工
工时
371
4。26
1580.46
2
材料费
9890.2125
钢板
kg
176
3.2
563.2
型钢
kg
571
6
3426
钢管
kg
51
11.65
594.15
铜材
kg
5
15
75
电焊条
kg
73
7
511
氧气
m³
141
3。5
493。5
乙炔气
m³
59
13。7
808.3
汽油70#
kg
73
3.075
224。475
透平油
kg
21
12
252
油漆
kg
42
8
336
木材
m³
0。3
600
180
电
kw/h
1010
1.2
1212
其他材料费
%
14
8675。625
1214。5875
3
机械使用费
5332.15
桥式起重机10t
台时
29
34。15
990。35
电焊机20~30kVA
台时
64
37.7
2412。8
车床Φ400~600
台时
14
27。19
380。66
刨床B650
台时
14
14.77
206。78
摇臂钻床Φ50
台时
7
19.99
139。93
压力滤油机150型
台时
13
10.4
135.2
其他机械费
%
25
4265.72
1066。43
(二)
其他直接费
%
11。2
25804.56
2709。48
二
间接费
%
10。5
34565.3825
3629。365163
三
企业利润
%
7
38194。74766
2673。632336
四
价差
140。525
汽油70#
kg
73
1.925
140。525
五
税金
%
11
41008.905
4510。97955
六
合计
45519.88455
(六)金属结构设备及安装概算表
金属结构及安装工程概算表
编号
名称及规格
单位
数量
单价(元)
合计(元)
总计(元)
设备费
安装费
设备费
安装费
第三部分金属结构及设备安装工程
2575928
1189520
3765448
一
电站进口及尾水设备及安装
1546468
175888
二
溢洪道
项
1029460
1013632
(七)施工临时工程概算表
临时工程概算表
编号
工程或费用名称
单位
数量
单价(元)
合计(万元)
第四部分 临时工程
1408。12922
一
围堰工程
333。95687
1
清基
m3
50000
10
50
2
黏土心墙
m3
15771
45
70.9695
3
堰体砂砾石
m3
25000
37
92。5
4
反滤料填筑
m3
1929
48
9.2592
5
护坡垫层
m3
2300
52
11。96
6
块石护坡
m3
7649
52
39。7748
7
围堰拆除
m3
52649
11。3
59.49337
二
对外交通
km
5
15000
7。5
三
房屋建筑
1066。67235
1
仓库
M2
500
450
22。5
2
办公及文化福利建筑
项
1044.17235
(八)独立费用概算表
独立费用概算表
编号
工程或费用名称
单位
数量
单价
合价(万元)
第五部分 独立费用
7341.022767
一
建设管理费
4216.814778
1
项目管理费
3387。041714
建设单位开办费
390.5797101
390。5797101
建设单位经常费
2028.7358
2028.7358
工程管理经常费
%
2419。31551
40
967。7262041
2
工程建设监理费
%
20744.3266
4
829。773064
3
联合试运转费
二
生产准备费
111。693808
1
生产及管理单位提前进场费
%
20201.7338
0.2
40.4034676
2
生产职工培训费
%
20201。7338
0。3
60。6052014
3
管理用具购置费
%
20201。7338
0。04
8。08069352
4
备品备件购置费
%
542。5928
0.4
2.1703712
5
工器具及生产家具购置费
%
542。5928
0.08
0.43407424
三
科研勘测设计费
1919。164711
1
工程科研试验费
%
20201.7338
0.5
101。008669
工程勘测费
20201。7338
4
808。069352
2
工程设计费
%
20201。7338
5
1010。08669
四
建设及施工厂地征用费
1000
五
其它
93。3494697
1
工程保险费
%
20744.3266
0.45
93。3494697
(九)分年度投资表
分年度投资表
序号
项目名称
单位
合计
建设工期(年)
1
2
3
4
1
第一部分:建筑工程
万元
18645。99661
3729。199323
5593.798984
5593.798984
3729。199323
2
第二部分:机电设备及安装工程
万元
313。6559654
62.73119307
94.09678961
94.09678961
62.73119307
3
第三部分:金属结构及安装工程
万元
376。5448
75。30896
112。96344
112。96344
75。30896
4
第四部分:临时工程
万元
1408。12922
281.625844
422.438766
422.438766
281。625844
5
第五部分:独立费用
万元
7341。022767
1468。204553
2202。30683
2202.30683
1468。204553
6
一至五部分合计
万元
28085.34937
5617.069873
8425。60481
8425。60481
5617。069873
7
基本预备费
万元
1404。267468
280。8534937
421.2802405
421.2802405
280.8534937
8
静态总投资
万元
29489。61683
5897。923367
8846.88505
8846。88505
5897。923367
9
价差预备费
万元
4685.315985
353。875402
1093。474992
1689。896595
1548.068996
10
建设期融资信息
万元
3590。933532
130.0374144
591。995329
1162。880709
1706。02008
11
总投资
万元
37765。86635
6381.836183
10532.35537
11699.66235
9152。012442
(十)单价汇总表
建筑工程单价汇总表
编号
工程名称
单位
单价(元)
1
清基
m3
10
2
土方开挖
m3
11。3
3
石方开挖(10级)
m3
50。41
4
坝体砂砾石
m3
85
5
黏土心墙
m3
24.6
6
反滤料填筑
m3
52.33
7
护坡垫层
m3
56。8
8
块石护坡
m3
167。47
9
棱体排水
m3
80
10
盖板混凝土C20
m3
484.86
11
帷幕灌浆
m3
554。14
12
防浪墙混凝土C25
m3
525。99
13
钢筋制安
t
6823.29
14
其他
项
0.71
15
细部构造
项
0。84
1
土方开挖
m3
10。85
2
基础石方开挖
m3
45。55
3
土方回填
m3
10。75
4
混凝土
m3
521。73
5
钢筋制安
t
6823.29
安装工程单价汇总表
编号
安装名称
单位
安装费
1
轴流式水轮机10t [01033]
45519。88
2
其他
150000
3
电站进口及尾水设备及安装
175888
4
溢洪道
1013632
临时工程单价汇总表
编号
工程或费用名称
单位
单价(元)
1
清基
m3
10
2
黏土心墙
m3
45
3
堰体砂砾石
m3
37
4
反滤料填筑
m3
48
5
护坡垫层
m3
52
6
块石护坡
m3
52
7
围堰拆除
m3
11。50
8
对外交通
km
15000
9
仓库
M2
450
(十一)施工机械台时费汇总表
施工机械台时费
序号
编号
机械名称及规格
台时单价(元)
一类费用小计
一类费用
二类费用
价差
二类费用小计
人工
电
柴油
汽油
风
水
数量
金额
数量
金额
数量
金额
数量
金额
数量
金额
数量
金额
折旧费
修理替换费
安拆费
个
元
度
元
kg
元
kg
元
m³
元
m³
元
1
1011
挖掘机 液压2m³
207.29
130.26
89.06
54。68
3.56
77。03
2.7
6。16
20。2
2.99
70.902
2
1044
推土机 88kW
102.94
50。48
26。72
29.07
1.06
52。46
2。4
6.16
12。6
2.99
44。226
3
3016
自卸汽车12t
96。28
51.20
34.13
23.89
45.08
1。3
6。16
12。4
2。99
43。524
4
1096
风钻 手持式
20。54
2。17
0.54
1。89
18.37
180。1
0。10
0。3
1。20
5
1043
推土机 74kW
84。41
37。93
19.00
22。81
0。86
46。48
2。4
6。16
10。6
2。99
37。206
6
1042
推土机 59kW
61。51
21.61
10。80
13。02
0。49
39。90
2。4
6.16
8.4
2。99
29.484
7
1095
蛙式打夯机2.8kW
16。38
1。06
0.17
1。01
15。32
2
6.16
2。5
1.20
8
1062
拖拉机74KW
63.57
19.18
9。65
11。38
0。54
44。39
2.4
6。16
9。9
2.99
34.749
9
1094
刨毛机
54.36
17。45
8。36
10。87
0.39
36。91
2.4
6.16
7。4
2.99
25。974
10
2003
搅拌机
40.45
10。84
4.39
6。30
1。35
29。61
1.3
6.16
18
1.20
11
3074
胶轮车
0。80
0.80
0。26
0.64
12
3075
机动翻斗车1t
14。65
2.16
1.22
1.22
12.49
1.3
6。16
1。5
2.99
5。265
13
2047
振动器1。1kW
2。34
1.38
0。32
1。22
0。96
0.8
1。20
14
2080
风水枪
25。76
0。59
0.24
0。42
25。17
202。5
0。10
4。1
1。20
15
6002
地质钻机 150型
44。09
13。39
3.80
8。56
2。37
30。70
2。9
6.16
10。7
1。20
16
6024
灌浆泵 中压泥浆
39.52
8。90
2.38
6.95
0。57
30.62
2。4
6。16
13。2
1。20
17
6021
灰浆搅拌机
18。54
2。98
0.83
2.28
0。20
15。57
1。3
6.16
6。3
1。20
18
9147
钢筋调直机 14KW
20。90
4.25
1.60
2。69
0。44
16。65
1。3
6。16
7.2
1。20
19
2080
风砂枪
25。76
0。59
0.24
0.42
25.17
202。5
0。10
4.1
1。20
20
9146
钢筋切断机20kW
31.49
2.85
1.18
1。71
0.28
28.65
1。3
6.16
17。2
1。20
21
9143
钢筋弯曲机φ6—40
17。22
2.01
0.53
1.45
0。24
15.21
1.3
6.16
6
1.20
22
9126
电焊机25kW
18.05
0.65
0。33
0。30
0。09
17。40
14.5
1。20
23
9136
电弧对焊机 150型
113.31
4。54
1。69
2.56
0.76
108.78
1。3
6.16
80.1
1.20
8。1
0。10
3.2
1。20
24
3004
载重汽车 5t
46。69
16.54
7。77
10。86
30。15
1。3
6。16
7.2
3。08
28.26
25
4030
塔式起重机 10t
114。96
54.29
41.37
16。89
3.10
60.67
2。7
6.16
36.7
1。20
26
2032
混凝土泵 30m³/h
94.01
47.19
30.48
20。63
2.10
46。82
2。4
6。16
26。7
1。20
27
4045
桥式起重机
34。15
12。34
9.76
3.78
0。45
21。808
1.3
6.16
11.5
1。2
28
9170
车床φ400—600
27.19
9.59
5。88
4。91
0。05
17。608
1.3
6。16
8
1。20
29
9198
刨床B650
14。77
4。00
2.26
2.09
0.15
10.768
1.3
6.16
2。3
1.2
30
9180
摇臂钻床φ50
19。99
6。34
4.45
2.71
0。03
13。648
1.3
6.16
4.7
1。2
31
9219
压力滤油机150型
10。40
1。31
1。04
0。34
0.1
9.088
1.3
6。16
0.9
1.2
9125
电焊机20~30kVA
37.70
1。70
1。03
0.68
0。19
36
30
1.2
(十二)材料预算单价汇总表
材料单价预算汇总表
序号
名称及规格
单位
预算价格
其中
价差
原价
运杂费
运输保险费
采购及保管费
1
水泥
千克
641。7907
350
5。7
