收藏 分销(赏)

沟渠整治工程施工方案.doc

上传人:快乐****生活 文档编号:3936910 上传时间:2024-07-24 格式:DOC 页数:6 大小:49.04KB
下载 相关 举报
沟渠整治工程施工方案.doc_第1页
第1页 / 共6页
沟渠整治工程施工方案.doc_第2页
第2页 / 共6页
沟渠整治工程施工方案.doc_第3页
第3页 / 共6页
沟渠整治工程施工方案.doc_第4页
第4页 / 共6页
沟渠整治工程施工方案.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

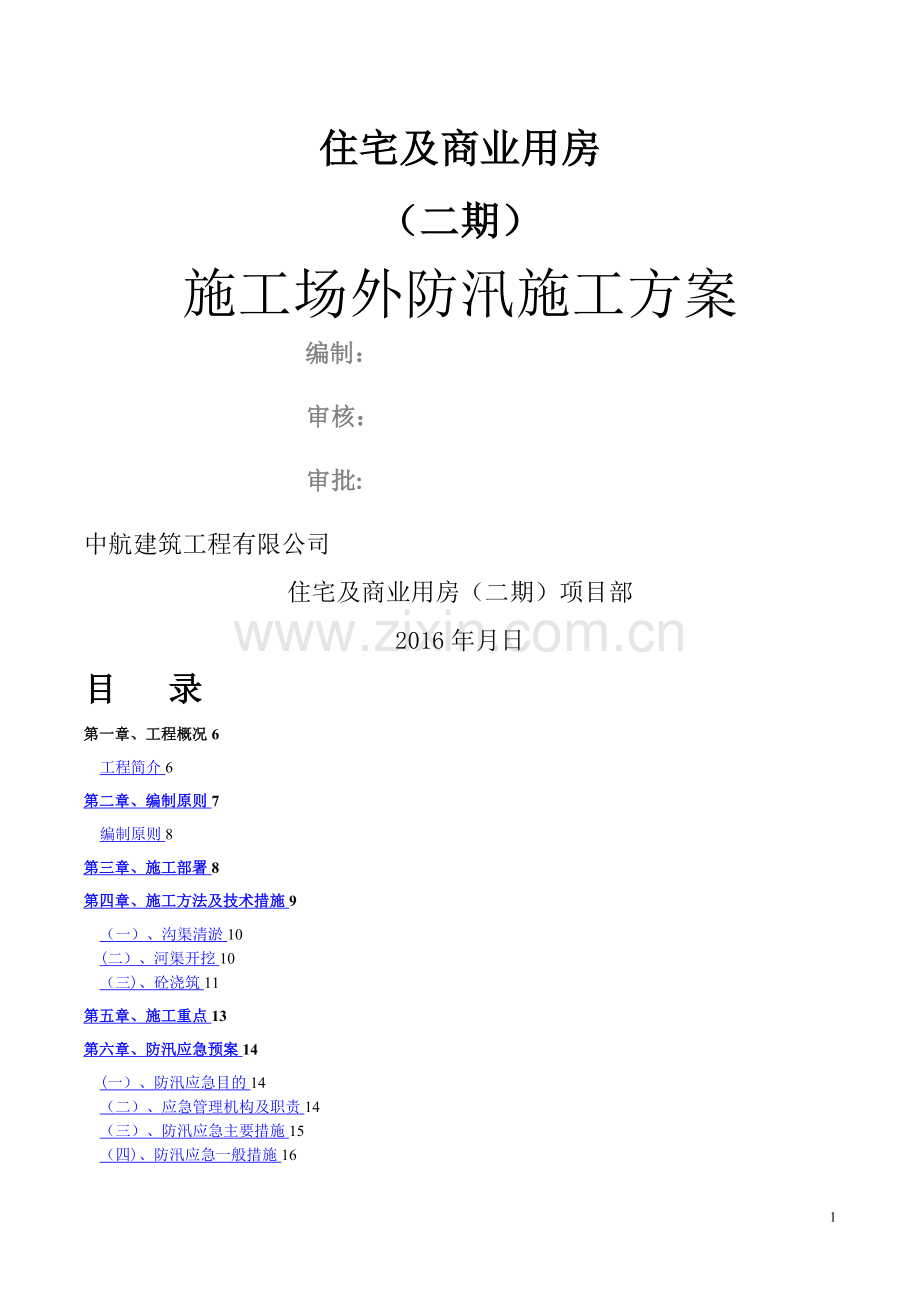

1、住宅及商业用房(二期)施工场外防汛施工方案编制: 审核: 审批:中航建筑工程有限公司住宅及商业用房(二期)项目部2016年月日目 录第一章、工程概况6工程简介6第二章、编制原则7编制原则8第三章、施工部署8第四章、施工方法及技术措施9(一)、沟渠清淤10(二)、河渠开挖10(三)、砼浇筑11第五章、施工重点13第六章、防汛应急预案14(一)、防汛应急目的14(二)、应急管理机构及职责14(三)、防汛应急主要措施15(四)、防汛应急一般措施16第一章、工程简介该工程是成都市中航项目场外排水的重点工程,对成都市中航城施工场外及售楼部的防汛起着重要作用。由于质量要求高,工期紧,所以要加强管理,确保工

2、程按期优质完成。工程质量要求达到中航城各地块防汛排水的顺畅.必须加强施工全过程的质量管理、数据控制和监督。1、工程范围本施工段从四号地块人工湖至甲方现场施工办公室拐角处(详见附图)全长约500米。包括DN600管道铺设穿路工程约30米、土石方工程、沟渠清淤、沟渠加高段约100米、提升井建设、增加提升泵4台、后期维护值班人员等。2、工程地点、地理环境位于成都市郫县鹃兴路666号中航城42号地块内,场地属稳定区。沟渠走向地貌标高差距大,管底地基土多为卵石土、素土,局部为细砂和素填土,场地地质构造稳定.该段管线属于开发单位自有地块,在此条件的情况下,为了保证工程进度和工程质量,必须周密组织,争做文明

3、施工现场。(二)、编制原则1、安全第一的原则:在安全措施落实到位、确保万无一失的前提下组织施工。2、确保工期的原则:根据工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,确保实现工期目标,满足工期要求。3、 确保各地块排水顺畅 根据现场实际情况确保该施工沟渠在夏5、6、7月秋9、10、11月等雨季月份汛期顺畅排水。第三章、施工部署1、技术准备部署1)资料收集,分析本工程地形、工程地质和水文地质资料,勘察施工现场的地形及周围环境、场地的可利用程度,确定施工现场交通,临时道路、临时水电管线的布置方案。2)熟悉规划图纸,了解规划意图,掌握图纸所要求,确定施工图纸是否符合施工条件等。3)组织

4、技术专题会,确定本工程在标高、使用功能、机械、设备、材料,主要分部施工方案,及关键部位、关键工序的施工措施等方面的重大问题和原则。2、劳动力、材料、机械投入及计量检测部署1)编制施工图预算,计算工程量、进行工程量分析。2)根据施工预算的材料分析及施工进度分划,提出机械设备计划.为施工准备、确定机械设备停放位置、面积提供依据。3、项目部组成防汛应急值班小组值班人员值班日期负责组员陈韵棕李乔星期一张鑫鈡灿曹东先星期二任济云姚湘杰谈中秋星期三徐威叶云峰高凤军星期四谢刚余兴宇李良辉星期五陈志勇刘令肖良鹏星期六余越平周志强曾子建星期日童亚备 注1、值班人员遇大雨天气应加强检查,作好值班记录和交接班工作,

5、遇到问题及时处理,不能处理的及时向值班领导汇报.2、雨期施工应切实做好安全防护工作.第四章、施工方法及技术措施1、在施工过程中原有沟渠排水施工采用分段(约100M)截流,采用四台100M3水泵抽完截流水后进行机械开挖人工修复。2、为了保证雨季或上游有较大来水时河渠排水通畅,避免造成安全隐患,经计算,新清淤沟渠断面及做法为:河渠上口净宽3米,下口净宽2米,河渠净高1。5米,成等腰的倒梯形形状布置;为了防止水流对河渠底部和侧面的冲刷,造成河渠坍塌,沟渠底板及侧面均用C15厚100的细石混凝土护底及护壁,长度按施工现场实际情况确定,按此施工,能满足原河渠的排水能力及日常的维护管理工作。沟渠开挖后的余

6、土及原有沟渠清淤的渣土,均外运至有甲方指定建筑垃圾处置场。施工工艺流程修筑临时道路截流沟渠排水原有沟渠截流疏通修筑临时路临时改道沟渠护底、护壁沟渠施工养护恢复(一)、沟渠清淤临时道路修建与河渠清淤清除1、在沟渠清淤前,按便道方案,修建一条有渣土填实临时道路,供施工使用;2、挖掘机与人工相互配合,清除原有沟渠淤泥及杂物,进行硬化护壁施工,达到排水通畅,防止有较大来水时堵塞沟渠,造成安全隐患。(二)、河渠开挖1、经现场测量定位后,按批准的路线进行河渠的土方开挖,土方工程采用反铲挖掘机,开挖路线应纵向分行、分层按照坡度线向下开挖,采用端头挖土法,挖掘机从基坑(槽)的端头以倒退行驶的方法进行开挖,自卸

7、翻斗车在挖掘机的两侧装运土.土方开挖应自上而下水平分段、分层进行,基坑(槽)边坡根据土壤类别进行放坡。2。基底清理夯实后,即可浇筑混凝土,再开挖下一个施工段;在开挖时应经常检查边坡及支撑,以防止雨水浸泡边坡塌方。(三)、砼浇筑1、砼浇筑:本工程结构砼采用C15砼。经监理工程师验收合格后,进行砼浇筑。采用插入式振捣器振捣密实。做到插点均匀,既不漏振又不超振,距离不得超过振捣器振捣半径1。50倍.振捣时间要合适,一般控制在3040秒钟为宜。2、砼养护:砼浇筑成型后,做好收水抹平,试块现场取样,按设计规范要求成型养护,保证内部充分水化,强度不断地增长。养护工作对砼质量显得尤为重要,必须予以重视;当砼

8、浇捣1020小时后,采用草包覆盖浇水养护。第五章、施工重点1. 对施工场外起四号地块售楼部人工湖位置开始对该排水沟渠进行清污处理。2. 售楼部人工湖排水在该湖北侧加设提升井(见附图1)3、沟渠在二号地块提升井终端目前原有8台提升泵另加设4台提升泵共计12台。(处见附图2)4、根据我项目测算标高在现大门口横向沟渠比二号地提升井标高底0.5m,建议采用漏石砌筑0。5m高挡水墙,以保证汛期雨水外溢,(处见附图2)5、在临时厕所位置开通渠沟保证施工场地正大门处雨水顺畅流入主沟渠(处见附图2)第六章、防汛应急预案根据现场踏勘情况,河渠边紧邻城市道路,为确保安全,在施工还必须对道路边坡加强观测,如发现有异

9、常,即可采取相应的措施,确保施工安全.为了确保汛期内工程各项工作能够顺利开展进行,防御和减轻暴雨、高汛期等所引起的工程灾害和工程损失,按照成都防汛部门和水务部门的相关要求和标准来制定此防汛防台应急预案.(一)、防汛应急目的维护河道堤防安全、施工人员及财产安全,保持沟渠稳定,不影响沟渠行洪、输水通畅和沟渠水质。(二)、应急管理机构及职责为了更好地切实做好防汛、防台各项工作,防止突发事故引起的危害,特成立防汛应急指挥小组。组 长:陈韵棕副组长:周志强组 员: 全体项目管理人员及劳务班组长应急指挥小组人员具体分工及职责:(1):防汛防台期间,掌握第一手防汛防台气象资料,根据工程在其期间所处的实际情况

10、,总体安排抢险工作内容、抢险时间,调度安排抢险人员、抢险物资器械。(2):负责监督落实各抢险工作,使抢险工作做到充分、快速、有效。(3):负责抢险人员的组织调动,抢险物资器械的调配.(4):负责施工现场及临时设施区域管线、施工器械防护、用电安全的检查(5):负责施工现场工程实体的保护和施工现场的排水。(6):负责施工现场巡回检查工作。(7):负责妥善处理好善后工作,按职能归口负责保持与相关部门的沟通联系。(三)、防汛应急主要措施(1)汛期24小时巡查.(2)防汛应急机械、物资预备充分,尤其配备大功率的潜水泵(100kw2台),以备应急泄洪之用;配备长臂挖机,以备随时疏通河道之用。(3)施工当中

11、产生的渣土垃圾、施工污水严禁排入河道,防止阻塞河道和污染河道水质。(四)、防汛应急一般措施1、建立防汛防台管理网络机构,设立“防汛防台”办公室,在防汛期间坚持24小时专人值班,事故发生后,现场人员应立即上报指挥小组。指挥小组及时落实抢险队伍,备足抢险物资,加强重要设备物资的保管,确保抢险工作的及时性、有效性。2、防汛防台期间,指派专人及时收听、掌握天气、水文等实时信息和风暴的预报,并作好为信息的记录工作,为防汛防台工作提供超前控制的准确依据。3、施工现场各种设施必须具备防汛防台功能,避免临警时手忙脚乱,发生意外事故。4、在汛期应提前准备足够的排水设备和草包、编织袋等材料,应急抢险时做到随调随用

12、。5、对突遇暴雨、汛期的基坑,应采用土袋、草包作围护,防止大面雨积水涌入基坑。6、雨季施工中,做好施工场地内排水工作,防止施工场外积水倒灌,施工场地内积水自然排放来不及情况下,采取在地势较低处开挖集水坑,利用水泵将积水排向两侧雨水口,防止施工场地内大量材料、器械被雨水浸泡,影响材料质量及器械的使用功能。7、汛期施工,应对各种施工管线、电器、机具加强监护,发现隐患问题及时加以处置。机电设备必须增加设置防水罩,以免漏水而损坏电器。同时做好保护接地以免漏电伤人,雨后使用时必须先对设备进行检查、试运转。8、加强值班巡逻工作,下雨时,施工现场及临时设施区域巡回检查员必须认真巡查,发现问题立即通知和组织相关人员,并及时将问题加以处理.9、防汛防台季节施工时,各种总配电箱、分配电箱、施工铭牌等独立物,必须增设加固稳定措施.同时必须做好防雷、防电、防漏、防塌等工作。10、台风来临之前,对施工临设活动房进行检查加固。同时,对各施工标牌、配电箱等独立物加固措施进行检查,根据实际情况进行整改加固。 11、如发生人员伤害,立即拨打“120急救中心与医院联系或拨打“110、119”求助,详细说明事故地点、严重程度及联系电话,并派人到路口接应。项目部名称:中航建筑工程有限公司(签字盖章)日 期6

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
