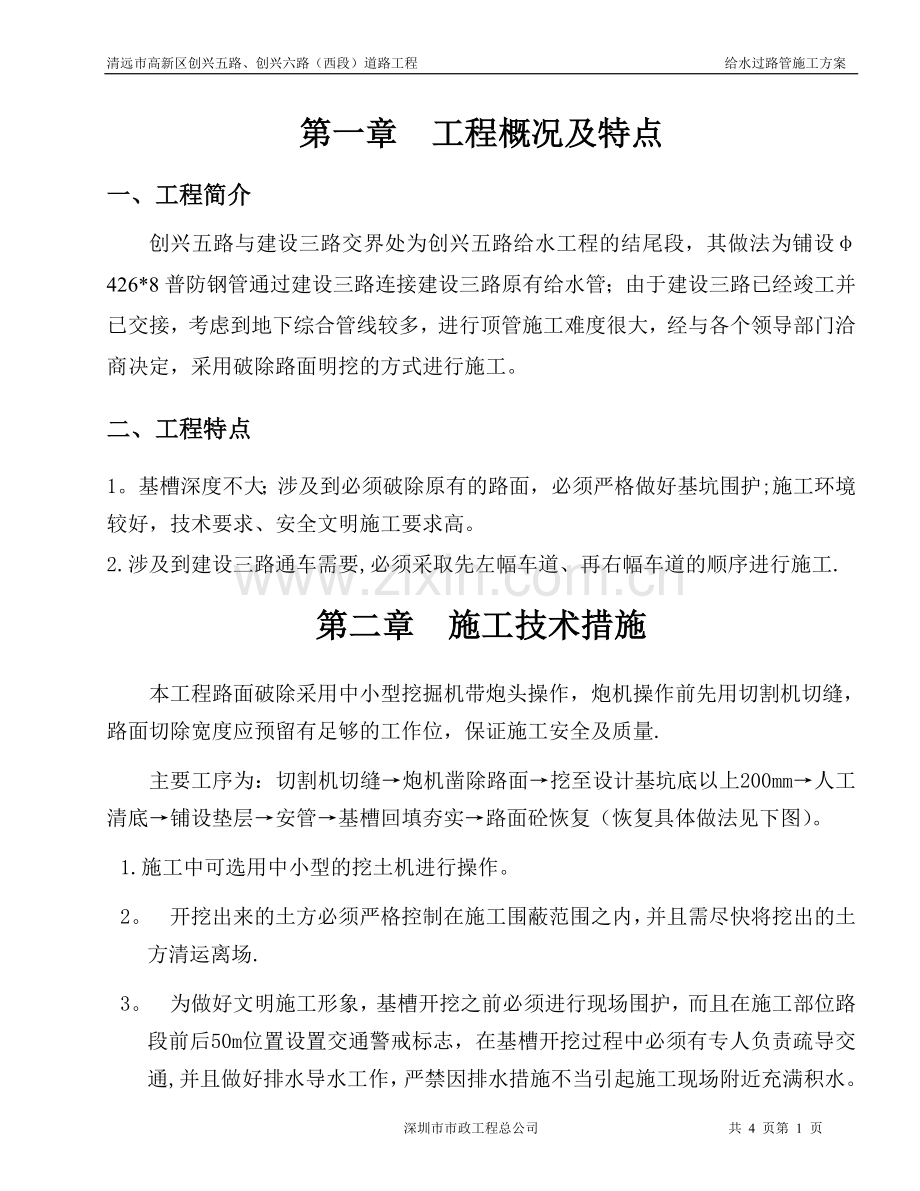

1、清远市高新区创兴五路、创兴六路(西段)道路工程 给水过路管施工方案第一章 工程概况及特点一、工程简介创兴五路与建设三路交界处为创兴五路给水工程的结尾段,其做法为铺设426*8普防钢管通过建设三路连接建设三路原有给水管;由于建设三路已经竣工并已交接,考虑到地下综合管线较多,进行顶管施工难度很大,经与各个领导部门洽商决定,采用破除路面明挖的方式进行施工。二、工程特点1。基槽深度不大;涉及到必须破除原有的路面,必须严格做好基坑围护;施工环境较好,技术要求、安全文明施工要求高。2.涉及到建设三路通车需要,必须采取先左幅车道、再右幅车道的顺序进行施工.第二章 施工技术措施本工程路面破除采用中小型挖掘机带
2、炮头操作,炮机操作前先用切割机切缝,路面切除宽度应预留有足够的工作位,保证施工安全及质量.主要工序为:切割机切缝炮机凿除路面挖至设计基坑底以上200mm人工清底铺设垫层安管基槽回填夯实路面砼恢复(恢复具体做法见下图)。1.施工中可选用中小型的挖土机进行操作。2。开挖出来的土方必须严格控制在施工围蔽范围之内,并且需尽快将挖出的土方清运离场.3。为做好文明施工形象,基槽开挖之前必须进行现场围护,而且在施工部位路段前后50m位置设置交通警戒标志,在基槽开挖过程中必须有专人负责疏导交通,并且做好排水导水工作,严禁因排水措施不当引起施工现场附近充满积水。4。当土方挖至接近设计标高与设计标高距离200时应

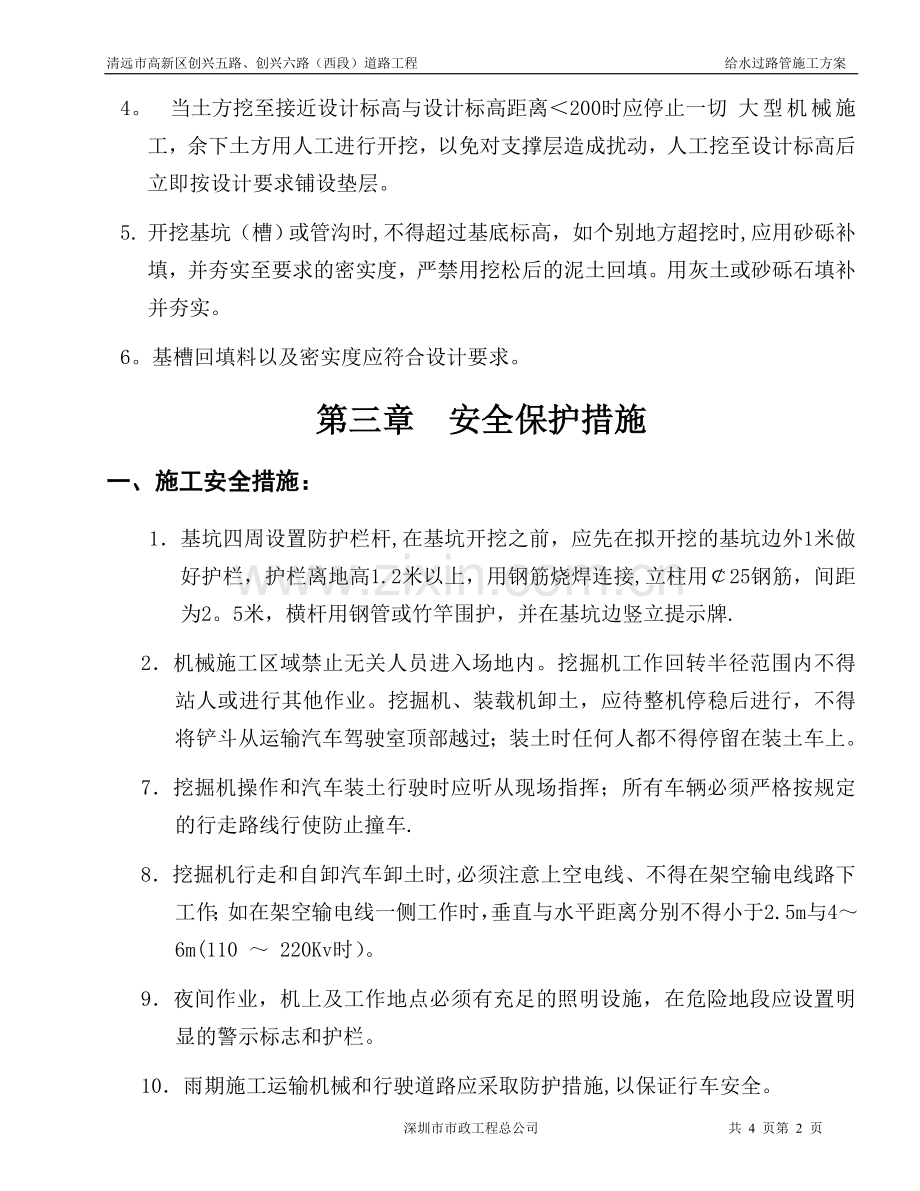

3、停止一切大型机械施工,余下土方用人工进行开挖,以免对支撑层造成扰动,人工挖至设计标高后立即按设计要求铺设垫层。5.开挖基坑(槽)或管沟时,不得超过基底标高,如个别地方超挖时,应用砂砾补填,并夯实至要求的密实度,严禁用挖松后的泥土回填。用灰土或砂砾石填补并夯实。6。基槽回填料以及密实度应符合设计要求。第三章 安全保护措施一、施工安全措施:1基坑四周设置防护栏杆,在基坑开挖之前,应先在拟开挖的基坑边外1米做好护栏,护栏离地高1.2米以上,用钢筋烧焊连接,立柱用25钢筋,间距为2。5米,横杆用钢管或竹竿围护,并在基坑边竖立提示牌.2机械施工区域禁止无关人员进入场地内。挖掘机工作回转半径范围内不得站人
4、或进行其他作业。挖掘机、装载机卸土,应待整机停稳后进行,不得将铲斗从运输汽车驾驶室顶部越过;装土时任何人都不得停留在装土车上。7挖掘机操作和汽车装土行驶时应听从现场指挥;所有车辆必须严格按规定的行走路线行使防止撞车.8挖掘机行走和自卸汽车卸土时,必须注意上空电线、不得在架空输电线路下工作;如在架空输电线一侧工作时,垂直与水平距离分别不得小于2.5m与46m(110 220Kv时)。9夜间作业,机上及工作地点必须有充足的照明设施,在危险地段应设置明显的警示标志和护栏。10雨期施工运输机械和行驶道路应采取防护措施,以保证行车安全。11各种施工作业人员持证上岗,配备相应的足够安全的防护用具和劳保用品
5、,严禁工作人员违章作业,管理人员违章指挥。12施工中选用达到国家安全防护标准的机械、电器设备,各种自制设备、机电设备通过施工前安全检验及性能检验合格后方投入使用。13施工现场照明设施齐全,经常检修,保证正常的生产和生活。14在施工部位悬挂安全标志、危险地段设置明显的警示标志和护拦。15施工期间,加强监控量测,及时反馈量测信息,发现问题及时采取措施,确保工程安全及地面建筑物安全。两班制施工时,要建立交接班制度;各岗位对口交接,并做好交接班记录,及时正确地把情况交到下一班。16施工过程要求施工人员戴好安全帽,不得穿拖鞋进场施工.二、机械安全措施1各种机械要有专人负责维修、保养,并经常对机械运行的关
6、键部位进行检查,保证安全防护装置完好,设备装置附近设标志牌及安全使用规则牌,无进行年审过的机械不得进场施工。2各种机械设备视其工作性质、性能的不同搭设防尘、防雨、防砸、防噪音工棚等装置.3运输车辆服从指挥,信号灯齐全,制动器机械性能良好。三、施工场地安全防护1施工现场有安全员定期巡视,重点是人行、车辆进出通道、排水基坑两侧等位置。定期检查施工围蔽状态。2施工现场设立明显指示牌和警示牌。本工程现场周围配备、架立并维护一切必要而合适的标志牌,以为其雇员和公众提供安全和方便.标志牌包括(但不限于以下几种):警告与危险标志;安全与控制标志;指路标志与标准的道路标志。夜间自动发光警告标志装置。所有标志上的文字为中文,标志上也有图示的警告符号.3加强雨天施工的组织管理、汽车检测工作,预防电击和交通事故。 深圳市市政工程总公司 共 4 页第 4 页
