收藏 分销(赏)

混凝土试块留置及养护施工方案.doc

上传人:人****来 文档编号:3932517 上传时间:2024-07-23 格式:DOC 页数:7 大小:40.04KB 下载积分:6 金币
下载 相关 举报
混凝土试块留置及养护施工方案.doc_第1页
第1页 / 共7页
混凝土试块留置及养护施工方案.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

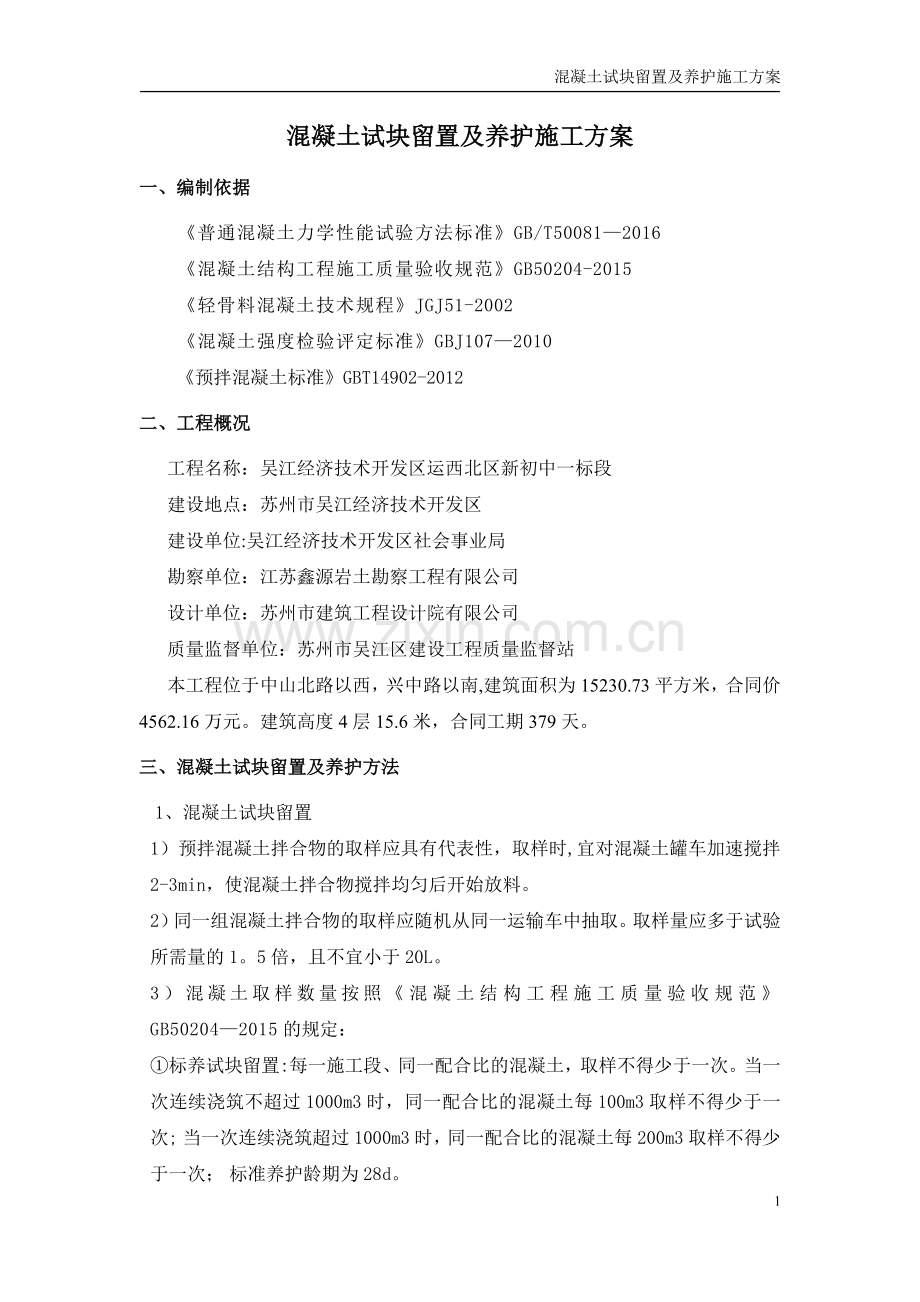

混凝土试块留置及养护施工方案 目 录 一、编制依据 1 二、工程概况 1 三、混凝土试块留置及养护方法 1 四、混凝土试块标准养护室 3 五、标准养护室规范要求 3 六、试件标准养护管理制度 3 七、标准养护室技术要求 4 八、计量检验方法 5 九、标准养护室设置注意事项 5 十、标准养护室管理制度 5 6 混凝土试块留置及养护施工方案 一、编制依据 《普通混凝土力学性能试验方法标准》GB/T50081—2016 《混凝土结构工程施工质量验收规范》GB50204-2015 《轻骨料混凝土技术规程》JGJ51-2002 《混凝土强度检验评定标准》GBJ107—2010 《预拌混凝土标准》GBT14902-2012 二、工程概况 工程名称:吴江经济技术开发区运西北区新初中一标段 建设地点:苏州市吴江经济技术开发区 建设单位:吴江经济技术开发区社会事业局 勘察单位:江苏鑫源岩土勘察工程有限公司 设计单位:苏州市建筑工程设计院有限公司 质量监督单位:苏州市吴江区建设工程质量监督站 本工程位于中山北路以西,兴中路以南,建筑面积为15230.73平方米,合同价4562.16万元。建筑高度4层15.6米,合同工期379天。 三、混凝土试块留置及养护方法  1、混凝土试块留置  1)预拌混凝土拌合物的取样应具有代表性,取样时,宜对混凝土罐车加速搅拌2-3min,使混凝土拌合物搅拌均匀后开始放料。  2)同一组混凝土拌合物的取样应随机从同一运输车中抽取。取样量应多于试验所需量的1。5倍,且不宜小于20L。 3)混凝土取样数量按照《混凝土结构工程施工质量验收规范》GB50204—2015 的规定: ①标养试块留置:每一施工段、同一配合比的混凝土,取样不得少于一次。当一次连续浇筑不超过1000m3时,同一配合比的混凝土每100m3取样不得少于一次; 当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次; 标准养护龄期为28d。 ②同条件试块留置:对混凝土结构工程中的各混凝土强度等级,要留置同条件养护试件;  同条件养护试件所要对应的结构构件或结构部位,要由监理、建设、施工单位共同选定;根据同一强度等级的同条件养护试件,其留置的数量要根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组。拆模同条件试块(判定砼是否达到设计要求或规范要求的强度),按每一施工流水段至少留置一组同条件试块. 同条件试块养护于对应结构部位旁,用16mm钢筋制作试件留置框,并上锁防止外力破坏。制作同条件试块温度累计台账,同条件养护龄期取按平均日温度累计达到600℃•d时所对应的龄期,0℃及以下的龄期不计入,同条件养护龄期不小于14d,也不宜大于60d。  2、试块的制作  1)混凝土试块的制作 ① 制作试块前应检查试模尺寸,内部应为100mm×100mm×100mm立方体;试模内表面涂一薄层矿物油或其他不与混凝土发生反应的脱模剂.  ② 按规定取的试样应倒在铁板上用铁锨搅拌均匀,取好的试样应在尽短时间内成型一般不宜超过15min。  ③ 根据混凝土拌合物的稠度规定混凝土成型的方法,坍落度不大于70mm的混凝土宜用振动台振实;大于70mm的宜用捣棒人工捣实,因现场采用泵送预拌混凝土,塌落度必然大于70mm,故而采用人工插捣方式制作混凝土试块.  ④ 人工插捣制作试件操作要求 ,混凝土拌合物应分两层装入模内,每层的装料厚度大致相等; 插捣应按螺旋方向从边缘向中心均匀进行.在插捣底层混凝土时,捣棒应达到试模底部;插捣上层时,捣棒应贯穿上层后插入下层20—30mm;插捣时捣棒应保持垂直,不的倾斜,然后应用抹刀沿试模内壁插拔数次; 每层插捣次数按在10000mm2截面积内不得少于12次; 捣后应用橡皮锤轻轻敲击试模四周,直至插捣棒留下的空洞消失为止。  ⑤ 刮除试模上口多余的混凝土,待混凝土临近初凝时,用抹刀抹平。  四、混凝土试块标准养护室 1、标准养护室的建立 (1)施工工艺: 砂夹石基础 → C15垫层 → 集装箱板房 → 改造板房 → 安装电器设备 (2) 基础放线:按设计图纸3.65×4.9m定位放线,每边往外阔1米,撒出白线. (3) 基础处理:砂夹石基础回填300mm后的砂夹石做基础并夯实. (4) 垫层施工:浇筑C15混凝土垫层200mm,并随打随磨光。 (5) 集装箱板房:吊装集装箱板房,并加以格局改造。 (6) 电气设备安装:先铺设难燃线槽24×14㎜,再安装灯具和插座。照明采用防雾灯,插座采用防水插座,然后进行相应设备安装。 2、 标准养护室设备安装 标准养护室设备安装选用专业的施工队伍进行安装,架子五组、加湿器一台、水箱一个、空调一台、温湿度控制柜一台。 五、标准养护室规范要求 1、根据采用标准养护的试块,应在温度为20±5℃的环境中静置一昼夜至二昼夜,然后编号、拆模.拆模后应立即放入温度为20±2℃,相对湿度95%以上的标准养护室中养护。 2、混凝土标准养护室内的试件应放在支架上,试件间距至少保持10~20mm,试件表面应保持潮湿,并不得被水直接冲淋。标准养护期龄为28d. 3、每个试件都必须标有样本编号标签,如发现温度、湿度出现异常,应立即采取措施,并上报负责人及作好记录,实验人员在标准养护室的停留时间不宜过长,特别是与外界温差较大时。 六、试件标准养护管理制度 1、混凝土试件 混凝土试件成型后应立即用不透水的薄膜覆盖表面. 采用标准养护的试件,应在温度为20±5oC的环境中静置一昼夜至两昼夜后编号、拆模。拆模后应立即放入温度为20±2oC、相对湿度为95%以上的标准养护室中养护,或在温度为20±2oC的不流动的Ca(OH)2饱和溶液中养护. 标准养护室内的试件应放在支架上,彼此间隔10~20mm,试件表面应保持湿润,并不得被水直接冲淋。 标准养护龄期为28d。 2、水泥试件 水泥试件成型后做好标记,并立即放入温度保持在20±1oC、相对湿度不低于95%的雾室或湿箱中水平养护,养护时不应将试模放在其他试模上,直到规定的时间取出脱模。 水泥试件脱模做好标识后,立即水平或竖直放置在20±1oC的养护,水平放置时刮平面应朝上. 试件放在不易腐烂的篦子上,并彼此保持一定间距,让水与试体的六个面接触。养护期间试件之间间隔或试体上表面的水深不得少于5mm. 每个养护池只养护同类型的水泥试件。 强度试验试件的养护龄期,从水泥加水搅拌开始试验时算起。不同龄期强度试验在下列时间里进行: ——24h±15min; ——48h±30min; —-72h±45min; ——7d±2h; —-≥28d±8h; 七、标准养护室技术要求 1、标准养护室的温度标准为20±2℃,相对湿度标准为95%以上,室内温湿度均匀性应满足上述要求; 2、室内应该设有试件放置架,试件放在架子上彼此间距至少保持10~20mm, 3、无论采用哪种加湿装置,必须保证喷出的水是雾化状态,不能将水直接浇淋在试件上。 八、计量检验方法 1、用直接观测检查应符合:试件放在架子上且彼此间距至少保持在10~20mm,必须保证喷出的水是雾化状态,不能将水直接浇淋在试件上 2、用通风干湿球温度计测量标养室各点温湿度,每隔2小时测量一次,共测8次; 3、测点布置如下:在实际使用范围之内,至少应布置五个测点,即按室内上下两条对角线设置测点,室内一个转角处设一点,两个对角线交点设一个测点。 九、标准养护室设置注意事项 (1)养护室应有明显的用电安全警示标识。  (2)养护室应有满足运送、放置、辨认试件的安全照明条件.  (3)标养室设有电闸(电闸单独控制温湿度仪和室内照明灯并联),室内照明应采用安全电压,照明灯应采用防水灯具。  (4)标养室应具有保温性能,四周应密封严实(禁止有窗户,室内应是一种阴暗潮湿的环境).考虑到进出标养室时对室内温湿度环境的影响,必要时标养室门应设棉布帘。  (5)标养室应有给排水设施,四周有排水沟  (6)养护室试验仪器应按时效验  十、标准养护室管理制度 1、养护室必须保持清洁、整齐.由试验人员负责工作台、水池、门、窗、墙面以及仪器设备的清洁卫生工作。 2、建立试件收取登记,试件养护到期应及时试验. 3、试件的堆放应按先后顺序、编号放入养护架上,每层架上只能单层摆放,不能堆压,试件之间应保持一定的距离(10-20mm),并应避免用水直接冲淋试件。 4、经常保持室内清洁卫生,不得存放其它物品. 5、养护室由专人负责管理,及时观察掌握自动控温设备,仪表加温及冷却是否正常并做好记录,保证标准养护室温度达到规定要求(温度为20±2℃,相对湿度在95%以上)。 6、养护室内禁止吐痰、吸烟、吃东西,不允许做与实验无关的的活动,不得堆放与检测无关的物品. 7、非检测人员未经同意不得随意进出试验室。有温、湿度控制要求的检测人员也应避免频繁进出,以免影响环境条件的控制。 8、建立卫生值日制度,每天有人打扫卫生,每周彻底清扫一次。 9、做好节假日人员值班安排,保证标准养护室处于正常控制范围,确保必要的检测工作正常进行。 10、仪器设备的零部件要妥善保管,连接线、常用工具应排列整齐。 苏州朝旭建设有限公司 吴江经济技术开发区运西北区新初中项目部 二〇一八年四月一日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
