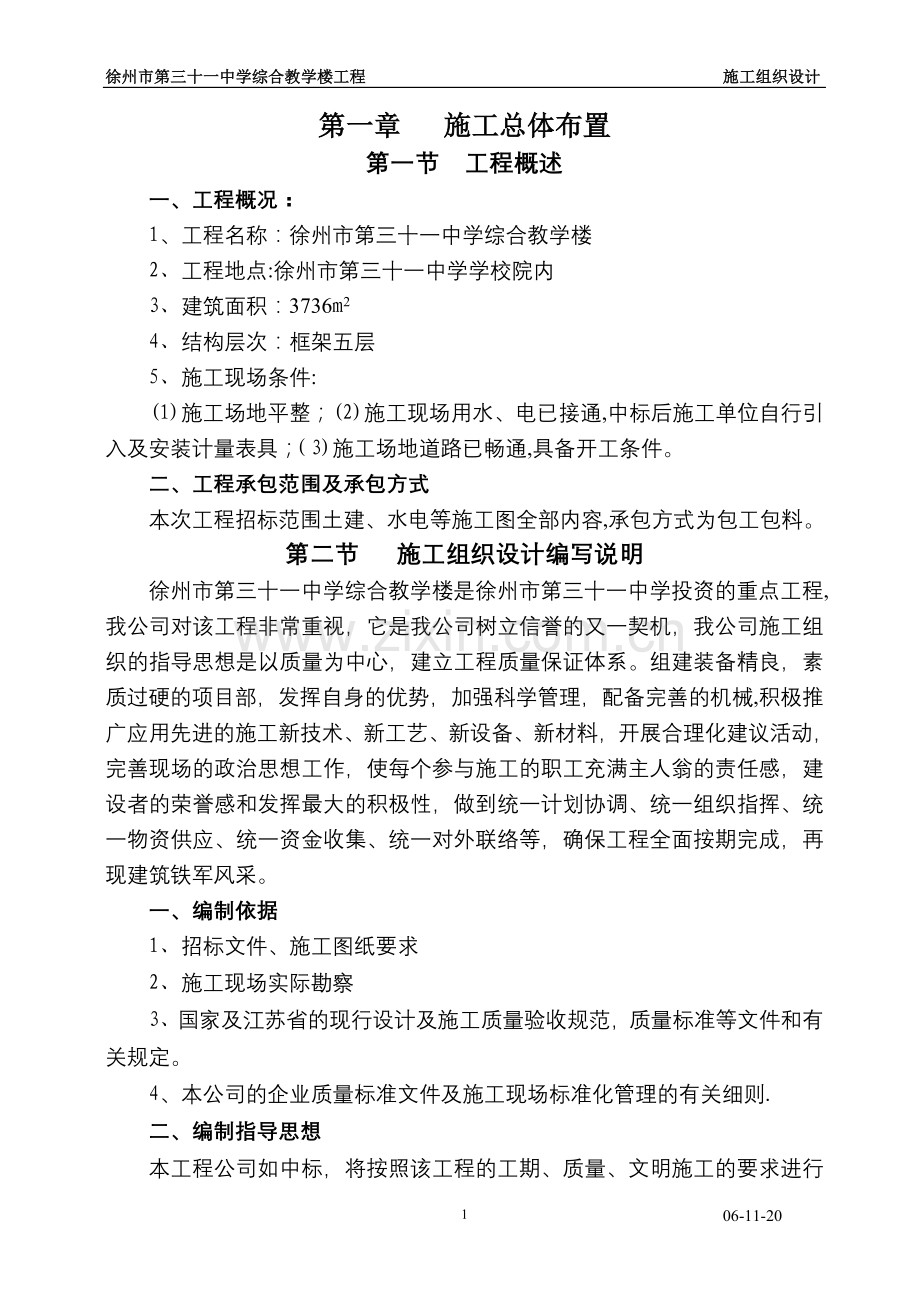

1、徐州市第三十一中学综合教学楼工程 施工组织设计第一章 施工总体布置第一节 工程概述一、工程概况:1、工程名称:徐州市第三十一中学综合教学楼2、工程地点:徐州市第三十一中学学校院内3、建筑面积:3736m24、结构层次:框架五层5、施工现场条件:(1)施工场地平整;(2)施工现场用水、电已接通,中标后施工单位自行引入及安装计量表具;(3)施工场地道路已畅通,具备开工条件。二、工程承包范围及承包方式本次工程招标范围土建、水电等施工图全部内容,承包方式为包工包料。第二节 施工组织设计编写说明徐州市第三十一中学综合教学楼是徐州市第三十一中学投资的重点工程,我公司对该工程非常重视,它是我公司树立信誉的又

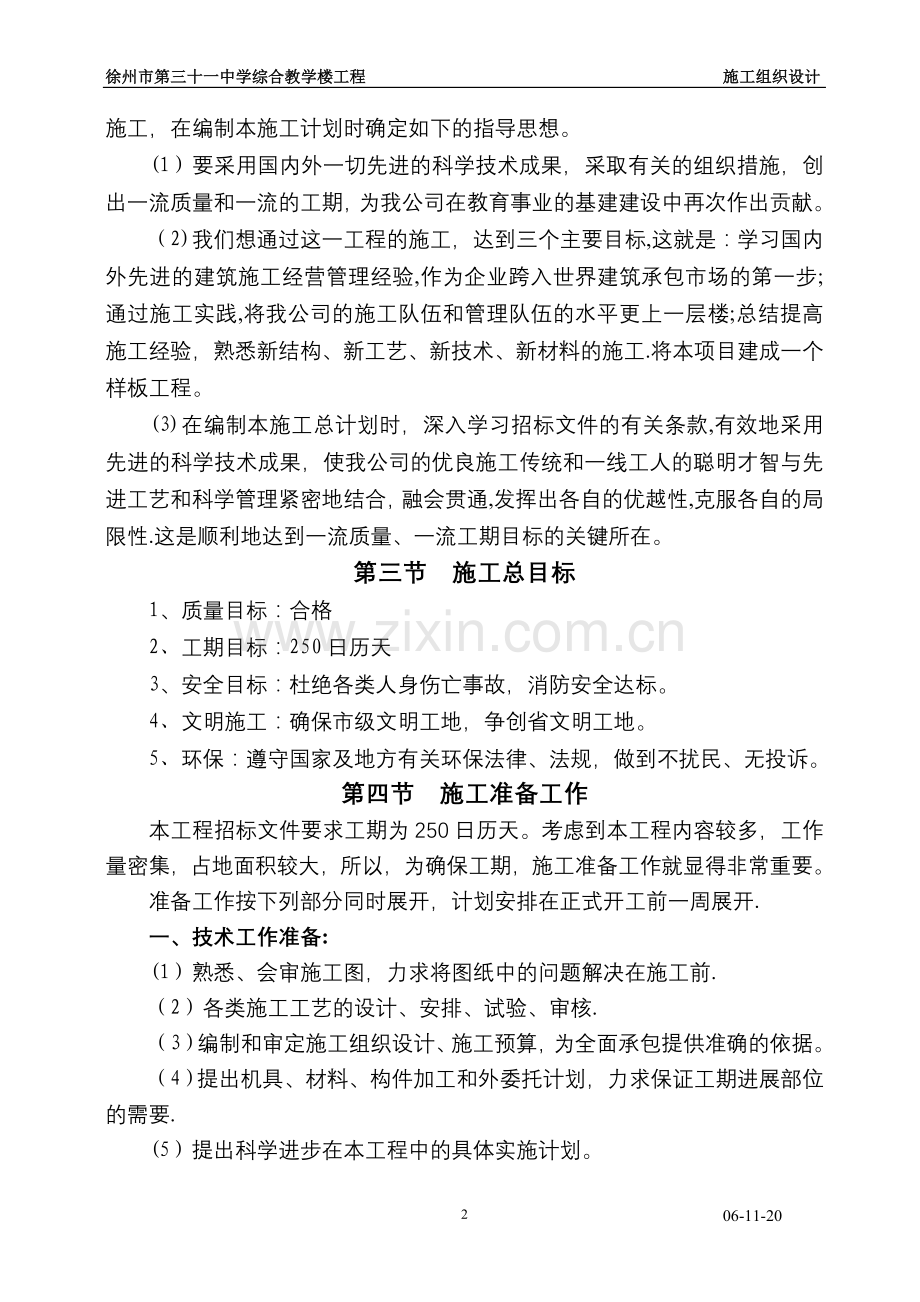

2、一契机,我公司施工组织的指导思想是以质量为中心,建立工程质量保证体系。组建装备精良,素质过硬的项目部,发挥自身的优势,加强科学管理,配备完善的机械,积极推广应用先进的施工新技术、新工艺、新设备、新材料,开展合理化建议活动,完善现场的政治思想工作,使每个参与施工的职工充满主人翁的责任感,建设者的荣誉感和发挥最大的积极性,做到统一计划协调、统一组织指挥、统一物资供应、统一资金收集、统一对外联络等,确保工程全面按期完成,再现建筑铁军风采。一、编制依据1、招标文件、施工图纸要求2、施工现场实际勘察3、国家及江苏省的现行设计及施工质量验收规范,质量标准等文件和有关规定。4、本公司的企业质量标准文件及施工

3、现场标准化管理的有关细则.二、编制指导思想本工程公司如中标,将按照该工程的工期、质量、文明施工的要求进行施工,在编制本施工计划时确定如下的指导思想。(1)要采用国内外一切先进的科学技术成果,采取有关的组织措施,创出一流质量和一流的工期,为我公司在教育事业的基建建设中再次作出贡献。(2)我们想通过这一工程的施工,达到三个主要目标,这就是:学习国内外先进的建筑施工经营管理经验,作为企业跨入世界建筑承包市场的第一步;通过施工实践,将我公司的施工队伍和管理队伍的水平更上一层楼;总结提高施工经验,熟悉新结构、新工艺、新技术、新材料的施工.将本项目建成一个样板工程。(3)在编制本施工总计划时,深入学习招标

4、文件的有关条款,有效地采用先进的科学技术成果,使我公司的优良施工传统和一线工人的聪明才智与先进工艺和科学管理紧密地结合,融会贯通,发挥出各自的优越性,克服各自的局限性.这是顺利地达到一流质量、一流工期目标的关键所在。第三节 施工总目标1、质量目标:合格2、工期目标:250日历天3、安全目标:杜绝各类人身伤亡事故,消防安全达标。4、文明施工:确保市级文明工地,争创省文明工地。5、环保:遵守国家及地方有关环保法律、法规,做到不扰民、无投诉。第四节 施工准备工作本工程招标文件要求工期为250日历天。考虑到本工程内容较多,工作量密集,占地面积较大,所以,为确保工期,施工准备工作就显得非常重要。准备工作

5、按下列部分同时展开,计划安排在正式开工前一周展开.一、技术工作准备:(1)熟悉、会审施工图,力求将图纸中的问题解决在施工前.(2)各类施工工艺的设计、安排、试验、审核.(3)编制和审定施工组织设计、施工预算,为全面承包提供准确的依据。(4)提出机具、材料、构件加工和外委托计划,力求保证工期进展部位的需要.(5)提出科学进步在本工程中的具体实施计划。(6)根据建设单位的要求和提供的情况,绘制具体的施工平面图.(7)根据施工预算提出的劳动力计划,做好组织落实,保证施工需要.二、现场准备:(1)根据建设单位指定的上下水源、电源、水准点和控制桩,架设水电线路和各种生产、生活用临时设施.(2)清除现场障

6、碍,搞好场地平整.围护好场地,注意环境卫生、场容整洁。(3)认真组织测量放线,确保定位准确,做好控制桩和水准点。(4)做好道路、排水(全现场的排水措施)。(5)建筑物四周必须平整,并做好垂直运输机械的基础。(6)现场开工前,必要的材料要组织分期分批地进场.三、专项准备工作:由于本工程特殊的地理位置、特殊的施工现场条件。在开工前,必须做好以下几方面的工作:(1)由于工期紧张,开工前必须尽快配合业主进行材料的进场验收工作,保证一开工就能及时供应。(2)与业主商量,提出关于临时设施、用电、用水计划要求,经审批合理布置现场。(3)在施工前必须摸清地质图上的每一处暗浜或地下构筑物,如对施工有影响,要制定

7、严密的专项施工方案.(4)尽快与有关部门联系,制定材料运输路线、时间、数量、与各方面协调处理好关系,保证施工的正常进行.(5)本工程由于现场无搭建临时设施的场地,所以必须在施工前在业主指定的地点搭建生活设施和生产设计。四、物质条件准备(1)材料的准备根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作为备料、供料和确定仓库、堆场面积及组织运输的依据.根据材料需求量计划,做好材料的申请、订货和采购工作,使计划得以落实。组织材料按计划进场,并做好保管工作。(2)构配件及设备加工订货准备:根据施工进度计划及施工预算所提供的各种构配件及设备数量,做好翻样加工工作,并编制

8、相应的需求量计划.根据需求量计划,向有关厂家提出加工订货计划要求,并签订定货合同。组织构配件和设备按计划进场,按施工平面布置图做好存放及保管工作。(3)施工机具的准备:根据施工组织设计中确定的施工方法、施工机具与备要求、数量及施工进度安排,编制施工机具需求量计划.对大型施工机械(如挖土机、吊机等)的需求量和时间,向总公司设备部门联系,提出要求,落实后签订合同,并做好现场准备工作。(4)运输的准备:根据上述三项需求量计划,编制运输需求量计划,并组织落实运输工具。运输车辆进入现场要快进快出,同时保证车辆路线通畅,与外界的协调、配合对运输工作顺利进行尤为重要。(5)主要材料要求:A、钢材:工程中所有

9、的钢材、必须符合国家规范。每批钢筋进场皆须具有出厂合格证或试验合格报告,每捆钢材上需挂出厂标牌,还需具有商检部门的合格报告单、材料验收要对照质量保证书所注明的厂家、品种、规格进行验收.现场质检人员按规定抽样送检。B、水泥:工程采用32。5级、42.5级普通硅酸盐水泥,每批进场水泥都要有质量保证书,现场材料人员根据质保书对照水泥的产地、品种、标号,出厂日期编号进行验收,按规定对每批水泥进行原材料试验。C、红砖及砌块:加气砼砌块每批料应现场检查,以不超过100M3为同一生产线随机抽取送检。砖、加气砌块强度和石灰爆裂不合格的严禁使用。D、砂:采用中粗砂,砂的含泥量不得超过5,且不得含有硫化物、硫酸盐

10、等对砼质量有害物质,砂料坚硬且级配良好,按规定对每批进行原材料试验。E、石子:一般采用24cm的石子,对砼厚度较大的钢筋密集部位采用13cm的石子,石子的含泥量不得大于2%。针状石子的含泥量不得超过5%,颗粒坚硬、强度高、级配良好,按规定对每批石子进行原材料试验.五、施工人员准备:1、根据本工程实际情况,我公司将组织一套精干、技术素质高和经验丰富的项目管理班子,并保证班子的所有人员均拥有符合要求的岗位证书。特别是本工程的项目经理,我们选派具有工程师职称和国家一级土建项目证书的同志担任,具有多懂类似建筑和优质工程施工经验,同时多次获得过省级和市级表彰.其他主要的项目管理人员如项目总工程师由具有相

11、当的施工技术管理经验的同志担任.确保使本工程项目管理机构的设置知识化、专业化,满足本工程项目的各项要求。2、在劳务队伍的选择上,挑选施工经验丰富、勤劳肯干的优秀施工班组,安排由曾经参加施工过省市级优质工程的施工队伍进行本项目的实施。对特殊及技术工种均保证持有江苏省劳动局及江苏省建设厅统一考核颁发的操作作业证和技术等级证书,技术工种平均等级为4。8级.第五节 施工总体设想一、分工设想:由于本工程占地面积较大,工程量密集、工期紧张,所以为了便于集中管理安排二个有足够实力的土建施工队进场负责施工。水电安装部分设立专门安装施工队承担。道路、下水道工程由我公司的专业公司完成。二、工程施工总体布局设想:1

12、、我公司本着以保证本工程建设工程达到合格标准同时争创优质工程前提下,加快施工进度,使本工程早日建成投入使用。我们将在工程全过程施工中,服务业主,充分依靠和运用我公司多年来在类似建筑工程施工中积累的成功经验,运用到本工程施工中,选择合理、最优化且符合文明施工要求的施工组织设计,挑选与我公司长期合作,并且参加过获得省市级优质工程施工的劳务队伍参与本工程施工;在施工管理中充分发挥广大工程技术和施工管理人员的聪明才智与积极性,以领先地技术为龙头,建立完善的质量体系,全面贯彻本企业质量运行标准,齐心协力完成本工程的建设任务。2、考虑到本工程地下可能分布各种管线,故在进行施工场地内施工道路、材料堆放的规则

13、、大型施工机械的布置(现场不布置生活设施)、施工顺序、施工方法的确定时,将以减少施工对于周边环境、地下管线影响为原则,力求合理、周全、方便、经济且利于文明施工管理,以此进行施工场地总体规划和施工部署。3、根据本工程采用商品混凝土情况,考虑工期较紧等因素,为确保混凝土的施工质量,严格挑选有实力、有信誉的厂家及时保证混凝土的供应,同时现场安排小型砼搅拌机,作为拌制低标号砼和零星砼用。4、为确保工程质量达标,在确定施工方案时,首先要确定的是本工程施工中对整个工程施工质量影响较大的关键施工过程,包括结构定位轴线、标高、垂直度的控制,工程桩施工、基坑开挖、基础施工、上部结构柱梁与梁节点处理、楼板施工、砖

14、墙施工、屋面防水工程、土建与机电设备安装预埋件的配合等;其次,是对于由业主指定分包项目的配合协调、最后,就是针对这些关键施工过程,采取相应的方法及措施,以确保这些分部分项工程的施工质量来推动整个工程的施工质量达到预定质量目标.三、基础阶段施工设想1、基坑开挖根据本工程基坑设计及地质情况,如需护壁支撑,另行编制施工方案,土方采用机械开挖、汽车运输方案.2、基础结构施工在基槽挖好后,及时进行垫层混凝土浇捣施工,独立基础侧面摸板采用钢模拼装,采用混凝土汽车泵输送,将混凝土送及基础底板模板内,每台汽车原配备2只插入式振动器浇灌。四、上部结构施工设想1、在大型机械的布置方面,先是满足本工程全过程的施工材

15、料运输的需要,同时考虑到机械选择的合理性及经济性,并结合施工场地要求,准备在现场布置1台QTG40T。M的塔式起重机,主要负责钢筋、模板的吊运。通过以上的安排可满足上部结构材料垂直运输需要。2、根据本工程实际情况,采用落地钢管脚手,脚手方案另行设计,供外围结构模板、外墙砌筑及立面粉刷、外墙涂料的操作设施。内部超高的层面搭设满堂排架,支撑楼层平台梁、板模板。内外墙砌筑均采用混水清砌的方式,以保证其外观质量.3、在模板配置上为实现达到优良标准并争创优工程质量目标。对于结构柱子采用小钢模并配置定型柱箍,以保证柱断面尺寸准确、外型美观;结构梁采用小钢模散装散拆,同时梁柱及梁节点将配置定型模板,以保证节

16、点质量,楼板采用塑胶九夹板,以达到清水砼的效果;所有楼梯间及剪力墙模板均采用木模,布置横竖围檩,墙间辅以钢管对撑及螺栓紧固以确保模板支撑牢靠,同时为确保楼板结构施工质量,拟全部采用全新镀塑九夹板。4、本工程上部结构混凝土采用商品混凝土,由于单层面积大,故上部结构混凝土浇捣采用固定泵送至楼层。五、装饰施工设想 1、本工程结构施工完后进入装饰施工阶段。装饰施工时,为保证内粉刷施工质量,在屋顶构筑物施工完后先进行屋面防水层施工。另为确保外立面粉刷的质量以及门窗安装质量,更为今后杜绝外墙渗墙水的现象产生,我们将与业主讨论建议采取先安装窗框,再进行外墙面装饰施工。外墙面粉刷脚手,仍采用原来脚手系统.2、

17、为确保总体装饰施工质量,实现最终质量目标,在全面工程开工前,先进行样板房施工,经过业主与设计验收合格后,再全面铺开装饰施工。3、室内装饰施工过程中我们将加强对每道施工工序的技术、质量交底与过程控制,同时严格执行江苏省建设厅发布的关于加强建设装饰装潢工程文明施工管理的通知中要求组织施工,在各工种交叉作业中注意做好对于完工产品的保护工作,尤其是由业主指定分包项目,我们将指派专人负责产品保护。4、外墙面粉刷施工工艺的重点放在防渗漏方面,特别是对穿墙螺栓眼、脚手眼、砖墙面、窗与墙体之间的嵌缝处理。5、为确保屋面防水卷材施工质量及一次施工成活,避免不必要的污染及损坏,防水卷材施工放在屋顶结构、装饰施工完

18、毕后进行施工。6、对于由业主指定设备安装施工单位,作为承包管理,将积极配合、协调其施工,尽可能早地为创造工作面,并在施工过程中协助业主对其施工质量、施工进度、施工安全的总体协调,做好对其已完安装管线设备的保护工作。六、对周边环境、建筑、道路管线保护设想为使本工程顺利建成,我公司将本着积极配合、顾全大局施工为总的原则,在施工前期中,将力争克服施工场地一切困难,合理规划布局,在施工中加强施工监控管理,并对场外地下管线、施工区域周边道路、相临建筑进行保护,在施工期间特制定以下几点设想:1、在本工程施工前,应根据业主有关的总体地下管线图及临近道路资料,仔细阅读理解,做好前期施工准备。2、对于周围其它建

19、筑及地下管线的沉降观测点在施工中予以保护,特别在挖土过程中加强保护工作。3、工地现场车辆进出通道应避开管线,如无法避开的则应在车辆经常通过的位置用混凝土加固路面。4、在上水管、雨水管、煤气管上面不宜堆放重物,如砂、石、钢筋、水泥等堆场。5、在上述措施前提下,如在施工中发现机械损坏区域外地下管道或意想不到管道损坏情况,我们将及时会同业主通知有关部门,以便尽早采取补救办法.第二章 主要工程施工方案第一节 主要施工流程一、单位工程施工流程:施工准备定位放线、标高测定轴线标高复测基坑开挖地基验槽垫层施工弹线基础钢筋、模板、砼回填土首层结构钢筋绑扎、排架模板与支撑平台钢筋绑扎安装预埋件隐蔽工程验收首层砼

20、浇捣砼养护楼面弹线落地脚手架搭设进入下一循环,形成一定工作面以后,砌体工程跟上结构封顶门窗工程安装施工屋面防水施工内外粉刷楼地面安装收头总体施工验收竣工交付施工.二、施工流程主要技术要点:1、在我公司中标进入施工现场后,即指挥队伍进行临时设施大搭建工作,进入施工准备工程阶段.2、本工程主要为钢筋混凝土框架结构形式,结合本工程质量工期目标以确定每一分部的施工方法、质量控制要点、工艺流程、施工机械布置等情况,合理划分施工段,每段施工既相对独立又紧密联系,力求整个工程施工合理有序的进行。施工中对于每一施工流水段在人力、物力、机械、操作设施准备方面做到合理、充分,以确保施工进度达到预定目标。3、在结构

21、施工完后,考虑确保内外粉刷施工质量,首先确定样板层施工标准,经业主验收满意后再大面积展开,其次是,确定屋面防水先进施工,再进行内粉刷施工,窗框先安装再进行外粉刷施工。再有就是在施工中考虑到设备安装进场施工,作为施工承包商将尽早为设备安装创造工作面,保证最先进行设备安装的部分土建工作提前完成。在多工种、多专业交错施工中,土建首先做到积极配合。最后,在施工中合理安排土建施工任务,尽可能不影响设备安装的施工以及后期总体施工,做好对业主指定分包商的配合与协调,在施工中采取适当措施保护好设备安装施工的已完施工产品。第二节 施工测量方案一、测量总则根据业主提供的坐标控制点及标高基准点为依据进行轴线放设及标

22、高控制,使用J2经纬仪及DS3水准仪,以减少测量误差。二、测量仪器的选用1、J2经纬仪;2、DS3精密水准仪;3、50米钢尺;4、5米塔尺;5、其它辅助仪器。以上仪器均须鉴定合格.三、平面、轴面控制测量1、准备工作(1)准备苏州产J2经纬仪一台、DS3Z自动安平水准仪1台、50m钢卷尺一把、铝合金塔尺一根、对讲机一对、10kg铁线锤和钢丝。所有的工具必须具有法定计量部门出具的校验合格证及产品质量合格证。(2)勘察现场,明确城市规划红线的位置,并建立与建筑物轴线的关系(需要经过计算)。(3)根据城市规划、测绘部门提供的座标点,结合本建筑所标志坐标点得出其主轴线.2、测量定位(1)根据工程结构特点

23、及现场施工情况选择主要控制线的位置.(2)本工程采用外控结合内控法测量控制施工。(3)外控法:在基坑上沿四周投测控制网的标点,固定牢固,并做好保护工作以满足0。000以下部分的正常施工.(4)内控法:a.在室内0。00m处用砼浇筑在原选定的控制点上预埋10010010mm的铁板,铁板下面用410长120mm锚脚,使铁板面标高为0.00m层面标高.b。把外控制线引测至铁板,校验无误后在铁板上刻上永久性的标记,作为以后向上投测控制线的固定投测点。c。为使主控制线能顺利向上投测到每个施工层,在以上每层平台模板铺设时,必须在预埋铁板的垂直正上方位置预留出150150mm投测孔。该项工作由木工配合预留孔

24、洞,测量人员复核孔洞位置.3、轴线传递在每层楼板砼浇筑完毕后,用激光铅直仪架设在首层的预埋铁板投测点上,精确对点精平,在仪器上方预留洞口上面设置3MM厚的有机玻璃目标分划板,使有机玻璃上刻有的十字线仪器目镜的十字丝重合,将仪器分别转动90,180,270,与十字线仍重合,表明无误。依次投测另外的控制点,然后在施工层用J2经纬仪校核各控制点的相对角度关系,检查角度误差10”,用50m长卷尺复核各点间的距离,距离误差3mm,正确无误后,再依据测设上来的控制线进行细部轴线和墙边线及控制线的测量放线。4、 工程测量标高控制(1)根据城市规划及测绘部门提供的城市水准点,在施工区域内建立临时固定水准点,根

25、据规范要求不得少于三个点.(2)然后经过换算用水准仪把换算后的建筑标高引测至基坑下面的围护桩上,校核无误后,做上三角标志,要求准确、清晰、平直,并在标志旁边写上该标志的相对标高。(3)标高的传递:在上下贯通的阴阳角处选定三个点作为标高传递基准点(每栋楼各设三个点应分布各处),然后用长钢卷尺顺着钢筋把三个点同时向上传递,到上一层后用水准仪相互检测这三个点,无误后对整个楼层进行抄平.5、结构沉降观测本工程从施工准备起,至全部工程竣工后的一段时间,应按施工与设计要求定期对建筑物进行沉降观测.(1)沉降观测点应设置在建筑物的各拐角处。本工程根据设计要求,设置沉降观测点。(2)建筑物的沉降观测是根据建筑

26、物附近的水准点进行的,所以这些水准点必须坚固稳定,为了对水准点进行相互校核,防止其本身产生变化,水准点的数目应不少于三个,以组成水准网,对水准点进行定期高程检测,以保证沉降观测成果的正确性。(3)沉降观测是利用就近的城市水准点作为基准点引测。(4)观测点的埋设a。考虑到观测点设置的位置在明显地方,为了建筑物的美观和减少碰撞,观测点的埋设首选隐蔽式观测标志. b。观测点是由套管、保护盖及不锈钢活动球形标志头三部分组成。C.先用冲击电钻在砼柱上打孔,孔洞不小于30mm。孔深为80mm,孔洞打好后将残余物清理干净,将环氧树脂砂浆填充其中,再将套管放在孔洞中,旋上保护盖,套管放置水平,用砂浆把孔洞与墙

27、面抹好,12天后,将城市高程引进埋设的水准点。(5)本工程沉降观测采用短视线精密水准测量法.(6)沉降观测要“四固定”,即观测者、仪器、测站、观测路线固定.(7)观测周期按要求,本工程主体结构完成一层,进行一次沉降观测,封顶后第一年每季度观测一次,第二年每半年观测一次,第三年每年一次,直到稳定为止.(8)根据外业采集的原始数据,内业进行整理计算,然后根据计算成果绘制曲线图,填写沉降观测成果表,成果整理后及时上报监理和甲方各一份。第三节 基础施工方案一、土方工程(1)预防尘土污染措施如本工程土方分项为我单位施工,我单位将采用挖掘机开挖,自卸车运输施工方案。为防止开挖及运输过程中尘土污染,在开挖运

28、输过程中每一个工作段应按以下流程进行操作:测量风速洒水开挖运输道路洒水装土洒水运输车辆出场清洗同意放行。项目部将派35人专门负责,监督检查落实,确保此项达到业主及主管部门的要求.如本工程土方分项业主另有安排,我单位将按照以上施工方案进行监督协调。(2)土方开挖基础土方开挖前,首先校核轴线位置,选择好平面控制桩和水准点,定出轴线位置,以此作为施工测量和工程验收的依据。该工程土方开挖采用机械开挖人工修槽相结合的方法。按照施工部署的安排,挖土机挖深离设计标高约100mm时采用人工修土至设计标高,待挖土机挖完3个轴线后,工人跟随挖土机及时清槽,保证当天完成的基槽当天清理完毕,以防止下雨将基底破坏。基槽

29、开挖时,测量人员应跟随挖土机控制基槽标高,严禁超挖。土方开挖尺寸按基础尺寸每边加300mm支模工作面,并按1:0.5放坡开挖,需回填的土方堆置应离基槽大于1。5米处,余土用汽车及时运出现场至规定弃土点.在基槽土方开挖时,机械施工完成后,应及时挖出集水坑,集水坑为600600,以保证雨水及时排出。基坑和基槽土方开挖应连续进行,并尽快完成,施工中做好防水工作,防止地面水流入基坑和基槽内,以免造成塌方和基底破坏.雨季施工基槽挖好后不能进行下一道工序时,在基底标高以上留150300mm一层土不挖,待下一道工序开始前再进行挖除。挖土过程中要注意保护好龙门桩,严禁从该处行使车辆或堆放土方,并在龙门桩附近采

30、用人工挖土.如遇地下障碍物应及时通知业主、监理研讨解决方案.根据现场情况,挖方过程如遇石方,采用定点爆破,人工清理,并另提出施工方案报业主监理同意后方可实施。(3)土方回填基础砼浇捣完成后,基坑应及时进行回填,土方回填时用人工平整铺垫,用蛙式打夯机进行夯实回填.地坪回填土施工前必须将潮湿松软的橡皮土按照设计要求更换或者进行加固处理。回填土中不得含有有机杂质,对大于50mm的土块进行破碎,回填土必须分层夯实,每层摊铺厚度不得大于300mm。回填土的含水量必须符合规范要求,对太干的土需洒水湿润,对太湿的土进行晾晒,达到含水量要求后方可使用。回填土的夯实,表面应平整,标高应符合设计要求。二、模板工程

31、(1)基础混凝土垫层稍干后立即进行基础弹线,经复核无误后,根据已知线进行模板的安装。(2)所有模板的支撑系统应有足够的刚度和稳定性,模板应涂刷隔剂。(3)本工程模板采用多层胶合板模板。(4)模板的连接采用木龙骨,整体对梁高500mm以上的采用钢管U形卡加固。(5)立杆在纵横双向均必须设置水平拉杆拉结形成井字网络,纵横双向应设垂直剪力撑。(6)根据计算梁的立杆间距应控制在800左右,梁的所有立杆和扣件应采用双扣件,并且应设三道水平拉杆,为使梁底不发生下弯,在梁跨中向两侧设二道斜撑,按规范起拱.(7)模板拆除结构的模板、支架、支撑拆除时间,应按混凝土强度符合设计要求允许的拆除时间拆除,侧模在混凝土

32、强度能保证其表面的棱角不因拆除模板而受损后方可拆除,底模拆除,本工程的梁、板底模拆除必须达到设计强度的100方可拆除。拆除模板和支架的结构,在砼强度符合设计强度登记要求后,方可承受全部使用荷载。当施工荷载所产生的效应比使用荷载的效应更为不利时,必须经过计算加强临时支撑后方可使用。三、钢筋工程(1)钢筋在现场集中加工,机械和人工配合运至施工地点进行安装绑扎。(2)16mm以上的竖向钢筋采用电渣压力焊接工艺,14mm以上的水平钢筋采用闪光对焊技术,以确保工程质量。(3)钢筋应有出厂质量证明书和试验报告单,每捆(盘)钢筋均应有标牌。进场时应按炉罐批号及直径分批验收。验收内容包括检查标牌,外观检查,并

33、按有关标准的规定抽取试样做力学性能实验,合格后方可使用.钢筋在加工过程中发现脆断,焊接性能不良或力学性能显著不正常现象时,应进行化学成分检验或其他专项检验。(4)钢筋进场后,必须按不同的品种规格,性能堆放,防止锈蚀和污染.(5)已堆放的钢筋及成品,半成品,必须逐一挂牌,标明其名称、规格、数量及使用部位,以免发生差错,并防止油脂类污染。(6)电焊条应分规格,牌号放置在木(铁)制的材料架上不使其变潮,电焊条在使用前必须按规定进行烘焙处理.(7)钢筋的品种和质量,焊条,焊剂的牌号,性能及接头所用钢板,型钢等均必须符合设计要求和有关标准的规定。(8)钢筋的规格、形状、尺寸数量,间距,锚固长度和接头设置

34、必须符合设计要求和施工规范规定。(9)钢筋的表面应洁净,油渍,漆污和用锤敲时能剥落的浮皮、铁锈应在使用前清除干净。在焊接前,焊点处的浮锈应清除干净。除锈工作应尽量利用冷拉和调直工序进行除锈。(10)钢筋加工前应先熟悉图纸和配料单,钢筋加工的形状,尺寸需要代换时,应征的设计单位的同意.(11)钢筋加工的各项工序,都应建立质量交接检查制度。钢筋绑扎安装完毕后,必须经过检查,并办理隐蔽工程验收签证手续.(12)钢筋绑扎安装前作好准备工作a。核对成品钢筋的级别、直径、形状、尺寸和数量等是否和料单、料牌相符,如有错、漏应纠正增补。b。准备必须数量的铁丝和保护层垫块以及常用的绑扎工具,如钢筋钩、带板口的小

35、撬棍、绑扎架等。c.在现场就位绑扎时,首先应将模板内刨花、碎木块及垃圾等清除干净.d。划出钢筋位置线:平板钢筋,应在模板上划线;柱的箍筋,在两根对角线主筋上划点;梁的箍筋,应在架立筋上划点,基础的钢筋,在两向各取一根钢筋划点或在垫层上划线。e。钢筋的接头位置,应根据来料规格,结合规范对接头位置、数量的规定,使其错开,在模板上划线。f.绑扎形式复杂的结构部位,应事先制定钢筋穿插就位的顺序,支模和绑扎钢筋的先后次序。(13)钢筋的绑扎a。钢筋网片的绑扎:四周两行钢筋交叉点应每点扎牢,中间部分每隔一根相互成梅花扎牢。双向主筋的钢筋网则应钢筋相交点全部扎牢,绑扎时应将相临绑扎点的铁丝扣成八字形。以免网

36、片歪斜变形,钢筋两端的弯钩必须与模板底相垂直。b。如遇双层钢筋时,在上层钢筋网下面设置钢筋撑脚或混凝土撑脚,以保证钢筋位置正确。c.柱的箍筋,除设计有特殊要求外,应与受力钢筋垂直设置,箍筋弯钩叠合处,应沿受力钢筋方向错开位置;箍筋转角处与纵向钢筋交叉点均应扎牢。绑扎钢筋时绑扣相间应成八字形,扎丝一端,均需弯向构件内部.d。竖向钢筋的弯钩应朝向柱心,柱中的竖向钢筋搭接时,角部钢筋的弯钩应与模板成45度,中间钢筋的弯钩应与模板成90度。如果用插入式振捣器浇筑小型截面柱的.弯钩与模板的角度最小为15度。e.柱子钢筋在现场绑扎时,应搭设脚手架,在脚手架上进行操作,严禁站在下部箍筋上绑扎上部箍筋。绑扎好

37、的柱筋,应用带有铁丝的水泥垫块在中间主筋或箍筋上扎好,以保证钢筋有足够厚度的保护层。(14)混凝土保护层a.为了使受力钢筋有一定厚度的混凝土保护层,梁、柱模板的侧面,应设置水泥垫块或塑料卡。b。水泥垫块宜用构件同标号水泥配制1:2砂浆制作。c.受力钢筋的保护层的厚度,应符合设计要求,如设计未注明时可按规范规定采用.(15)安装和绑扎钢筋时,不得直接踩在上层钢筋上,在已安装好或绑扎好的钢筋上面操作时,应搭好马道。(16)钢筋绑扎安装完毕后,应检查下列内容:a.根据设计图纸检查钢筋的级别、直径、根数、间距、标高、尺寸、形状是否符合设计图纸。b。钢筋接头位置、搭接长度及混凝土保护层是否符合有关规定。

38、c。钢筋绑扎是否牢固,有无缺扣,松扣等变形现象。d。钢筋表面不许有油渍、漆污。e。钢筋工程属隐蔽工程,在浇筑混凝土前应对钢筋及予埋件进行验收,并做好隐蔽工程记录。四、混凝土浇筑(1)混凝土浇捣前应做如下准备工作:a。对模板、支撑、钢筋和预埋件、预留孔进行全面检查,与设计施工图纸核对并做好记录,符合要求后方可进行混凝土浇捣。b。对模板内的杂物和垃圾清理干净,对模板的缝隙和孔洞应堵严,对模板应浇水湿润,且不得有积水,对模板内的杂物和垃圾用空压机冲刷吹扫干净,对模板内的泥浆、土块用高压水枪进行冲洗,同时配备潜水泵将集水坑内的积水和冲洗水排出场外.c。做好施工技术、安全交底、人员配备和施工机械的准备.

39、(2)严格按照规范标准施工,竖向构件浇注前应先在底部填50-100mm厚与混凝土同标号的砂浆,新老混凝土的接缝处要清扫干净并凿毛、湿润,混凝土须振捣密实。(3)混凝土在浇注期间,应由工地技术人员会同业主、监理,做好同条件的混凝土试块工作,并做好记录。(4)混凝土在浇注过程中,操作人员不得在模板、支撑的钢筋上行走,须设置跑道,应注意将模板内的钢筋临时支撑和混凝土厚度标志,随时抽出,不得埋入混凝土内。(5)柱基混凝土的浇捣,应一次浇捣完成。(6)混凝土振捣应专人负责,不得随意换人,混凝土应振捣密实,防止蜂窝麻面和烂根露筋,混凝土接缝处不得有夹渣现象。如出现质量问题,须经甲乙双方共同检查后提出处理措

40、施,并经监理和技术总监签字后方可进行处理.(7)振捣混凝土的振捣器应垂直于砼浇捣的垂直方向,尽快振捣,慢插慢拔,按振捣器的作用半径间距振捣,保证混凝土的密实度和外观质量。(8)在混凝土振捣过程中,应经常观察模板、支架、钢筋、预埋件和预留孔的情况,当发现有变形、位移时及时采取措施进行处理。(9)混凝土浇捣完成后应避免暴晒,并应适当浇水养护,养护时间不得少于七天,并做好成品保护.第四节 主体结构施工方案 一、定位测量1、J2经纬仪一台主要技术参数:一测回水平向中误差2一测回垂直向中误差22、50m钢尺一把,弹簧拉力器一把,墨斗、红漆等若干。3、DS3水准仪二台主要技术参数:一测回垂直向中误差3 4

41、、人员配备 技术员、测量员各一名,关砌2名,辅助工若干名。5、垂直控制的平面位置及测设方法:(1)控制点的平面控制本工程控制点设4个点,采用二组方格网控制,在首层相应的控制点位置预埋200200铁杆。(2)测设方法根据首层的柱网控制在铁板埋件冲上十字点,作为上部结构垂直控制的基准点.在基准点的上方楼层留设200200的方洞。当施工至二层以上楼层时,采用J2-JD激光经纬仪,安置在相应的控制点上,严格调整仪器后,将激光光斑投放到所需的楼层上,用玻璃十字板找出相应的轴线位置,然后将楼层轴线用经纬仪展开。6、检测要求和方法测量成果的好坏直接影响到工程的质量及进度等一系列问题,为此,技术员必须严格把好

42、检测这一关,距离相对误差需高于1/5000以上,矩形直角误差应在2以内。项目工程师应对各层轴线复核,具体用50m钢尺复核距离(15kg拉力),用经纬仪复核直角坐标控制。7、楼层的平面标高及测设要求采用内控加外控的控制方法进行标高控制。内控使用激光经纬仪层层向上传递轴线并由中心向上控制每层的层高。外控:在外墙面上弹出向上的垂线,每层设置一标高线,用红漆做好标记,由此控制总高度和复核垂线到轴线的尺寸,发生偏差及时调整。8、沉降点的布置及观察根据图纸设置沉降观测点12个,待首层施工结束后,在楼层0。5m位置及时进行安装、编号、测量。在首次测量沉降点后,每完成一结构楼面时观测一次.主楼结构封顶后,每月

43、观测一次,直至竣工验收完成。沉降观察时固定测量工具(DS3水准仪一台、托尺一台),固定专业人员,每次观察采用形闭合方法当场进行检查,并应符合三等水准测量要求。当建筑物突然发生大量沉降时,逐日或几天一次连续观察及时通知有关方面。二、钢筋工程认真熟悉图纸,准确放样并填写料单。核对成品钢筋的钢号、直径、尺寸和数量等是否与料单相符.先绑扎主要钢筋,然后绑扎次要钢筋及箍筋。绑扎前在模板或楼地面上标出箍筋位置,在柱梁及墙筋上画出箍筋及分布筋位置线,以保证钢筋位置准确。在浇捣混凝土前,将柱主筋在楼面处同箍筋及水平筋用电焊点牢,以防柱筋移位。1、搭接方式梁板钢筋接头位置:对荷载自上而下作用的构件,下铁在支座,

44、上铁在跨中.对荷载自下向上作用的构件,下铁在跨中,上铁在支座.受力钢筋接头的位置应相互错开.搭接接头在搭接的任一区段和采用焊接接头时在接头处35d且不少于500mm区段内,有接头的受力钢筋面积占受力钢筋总面积的百分率应符合下述规定:受拉区中,不超过25,在受压区中有超过50。跨度大于9m的梁的钢筋接头应用焊接接头。次梁下铁应置于主梁下铁之上。在柱节点处梁柱纵筋太多时,如超过2排,则应采用对焊接头,以避免搭接时钢筋数量倍增而使混凝土振捣不密实。柱纵筋采用电渣压力焊接头。柱纵筋伸入承台不少于35d。并带不少于200mm地直钩段。柱钢筋搭接位置允许在楼层处但不宜在底层地面,当每边钢筋4根,可在同一截

45、面内搭接,当每边钢筋58根,应在两个截面搭接,当每边钢筋912根,应在三个截面搭接.搭接区箍筋间距不大于100mm,相邻接头间距,焊接500mm,搭接600mm。所有类型的焊接接头(包括电渣压力焊)必须按钢筋焊接及验收规程进行试验合格后方可使用。梁柱箍筋一律采用封闭箍,箍筋端头呈135度弯钩,直长度:梁6d(不少于50),柱10d。柱的箍筋采用焊接封闭箍,单面焊5d,吊钩钢筋一律采用级钢,不得冷拉。2、柱、墙钢筋绑扎楼地面混凝土上放线后再次校正预留插筋,位移严重时要按规范认真处理,必要时应与设计单位共同商定。墙的钢筋网绑扎同基础,钢筋有180度弯钢时,弯钩应朝向混凝土内,先绑扎2-4根立筋并画

46、好分档标志,然后与下部及齐胸处绑扎2根横筋定位,并在横筋画好分档标志,然后绑其余立筋,再后绑其余横筋,墙筋应该逐点绑扎,其搭接长度及位置要符合设计和规范要求,双排钢筋之间应绑间距支撑,外侧绑扎砂浆垫块,以保证保护层的厚度,有洞时在洞口立筋上划出标高线,洞口要按设计要求绑扎附加钢筋,门洞口上下梁两端锚入墙内长度要符合设计要求.柱墙中的竖向钢筋搭接时,角部钢筋的弯钩应于模板成45度,多边形柱为模内角的平分角,圆形柱应与模板的切线垂直,中间钢筋的弯钩应与模板成90度,如果用插入式振捣器浇筑小型截面柱时,弯钩与模板的角度不得小于15度.箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上,箍筋转角与纵向

47、钢筋交叉点均应扎牢(箍筋平直部分与纵向钢筋交叉可间隔扎牢),绑扎箍筋时绑扣相互间应成八字形.下层柱的钢筋露出楼面部分,宜用工具式柱箍将其收进一个柱箍直径,以利上层柱的钢筋搭接.当柱截面有变化时,其下层柱钢筋的露出部分,必须在绑扎梁的钢筋之前,先行收缩准确.框架梁及柱帽等钢筋,应放在柱的纵向钢筋内侧.柱钢筋的绑扎,应在模板安装前进行.3、梁与板钢筋绑扎纵向受力钢筋采用双层排列时,两排钢筋之间应垫以直径25mm时,短钢筋直径规格与纵向钢筋规格相同,以保持其设计距离。箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上,悬臂梁则箍筋接头在下,其余同柱。板的钢筋网绑扎时,在模板上弹出或画好底板钢筋的分档标志,并摆放在下层钢筋,下层钢筋绑扎时,除靠近外围两边的相交点全部绑扎外,中间部分的相交点可相隔扎牢,但必须保证受力钢筋不移位,双向受力的钢筋不得跳扣绑扎,绑扎板的负弯矩钢筋时,要防止被踩下,特别是雨蓬、挑檐、阳台等悬臂板要严格控制负筋位置。板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下,当

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
