收藏 分销(赏)

施工员应知应会考核评估试题(样题).doc

上传人:快乐****生活 文档编号:3929274 上传时间:2024-07-23 格式:DOC 页数:12 大小:67.54KB
下载 相关 举报
施工员应知应会考核评估试题(样题).doc_第1页
第1页 / 共12页
施工员应知应会考核评估试题(样题).doc_第2页
第2页 / 共12页
施工员应知应会考核评估试题(样题).doc_第3页
第3页 / 共12页
施工员应知应会考核评估试题(样题).doc_第4页
第4页 / 共12页
施工员应知应会考核评估试题(样题).doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

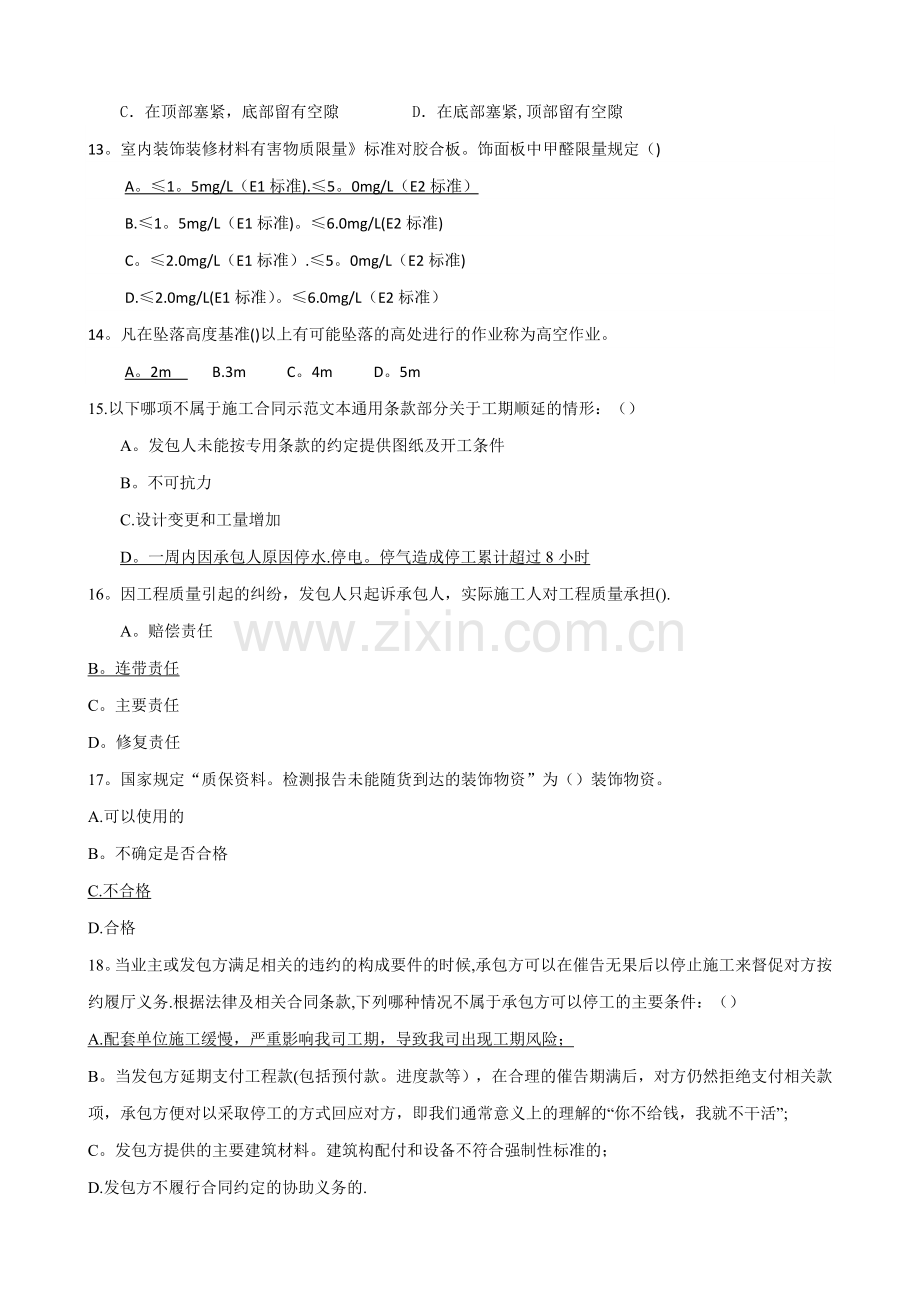

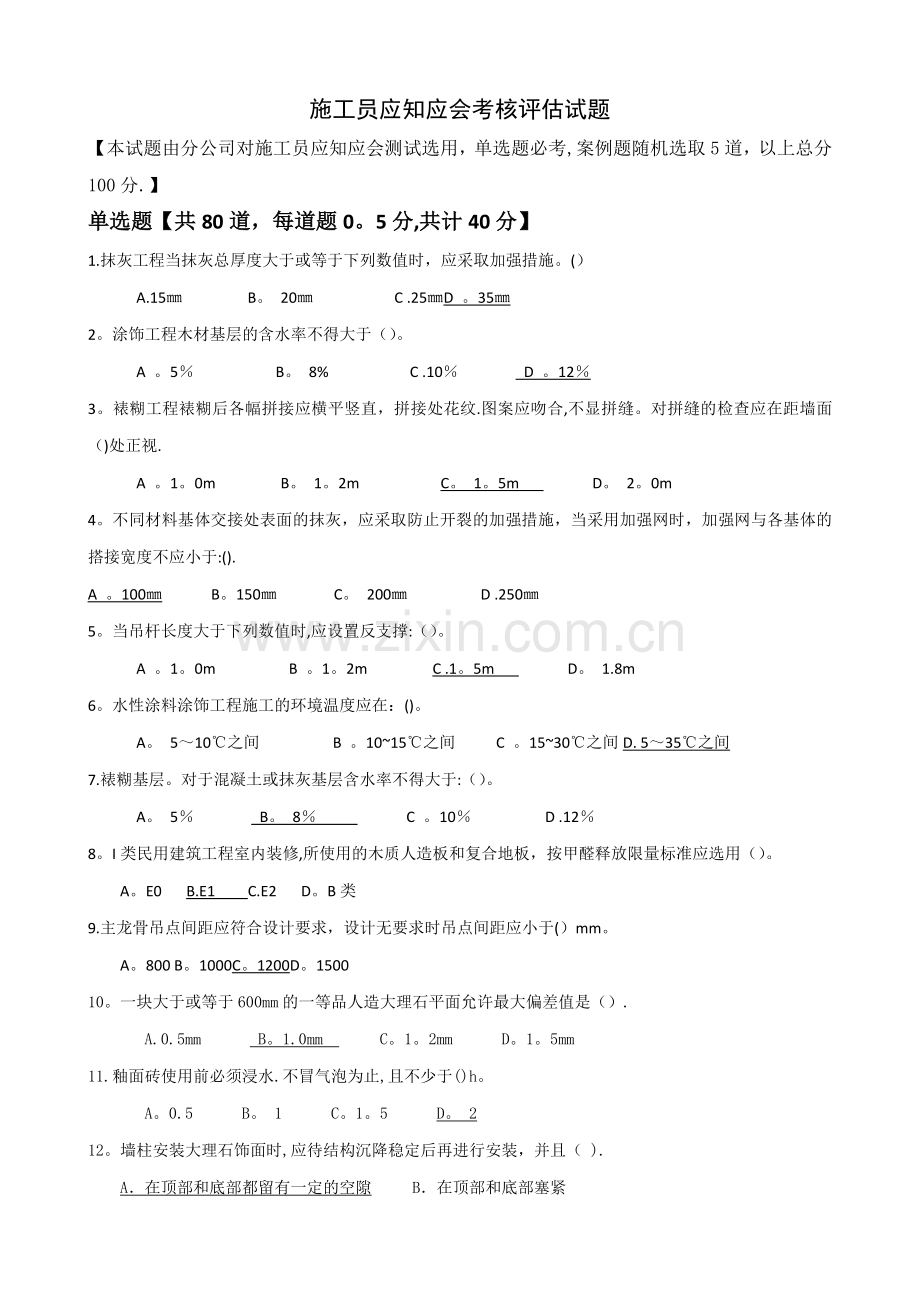

1、施工员应知应会考核评估试题【本试题由分公司对施工员应知应会测试选用,单选题必考,案例题随机选取5道,以上总分100分.】单选题【共80道,每道题0。5分,共计40分】1.抹灰工程当抹灰总厚度大于或等于下列数值时,应采取加强措施。() A.15 B。 20 C .25D 。352。涂饰工程木材基层的含水率不得大于()。 A 。5 B。 8% C .10 D 。123。裱糊工程裱糊后各幅拼接应横平竖直,拼接处花纹.图案应吻合,不显拼缝。对拼缝的检查应在距墙面()处正视. A 。1。0m B。 1。2m C。 1。5m D。 2。0m4。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用

2、加强网时,加强网与各基体的搭接宽度不应小于:().A 。100 B。150 C。 200 D .2505。当吊杆长度大于下列数值时,应设置反支撑:()。 A 。1。0m B 。1。2m C .1。5m D。 1.8m6。水性涂料涂饰工程施工的环境温度应在:()。 A。 510之间 B 。1015之间 C 。1530之间D. 535之间7.裱糊基层。对于混凝土或抹灰基层含水率不得大于:()。 A。 5 B。 8 C 。10 D .128。I类民用建筑工程室内装修,所使用的木质人造板和复合地板,按甲醛释放限量标准应选用()。A。E0 B.E1 C.E2 D。B类9.主龙骨吊点间距应符合设计要求,设

3、计无要求时吊点间距应小于()mm。A。800 B。1000C。1200D。150010。一块大于或等于600mm的一等品人造大理石平面允许最大偏差值是().A.0.5mm B。1.0mm C。1。2mmD。1。5mm11.釉面砖使用前必须浸水.不冒气泡为止,且不少于()h。A。0.5B。 1C。1。5D。 212。墙柱安装大理石饰面时,应待结构沉降稳定后再进行安装,并且( ). A在顶部和底部都留有一定的空隙 B在顶部和底部塞紧 C在顶部塞紧,底部留有空隙 D在底部塞紧,顶部留有空隙13。室内装饰装修材料有害物质限量标准对胶合板。饰面板中甲醛限量规定()A。1。5mg/L(E1标准).5。0m

4、g/L(E2标准)B.1。5mg/L(E1标准)。6.0mg/L(E2标准)C。2.0mg/L(E1标准).5。0mg/L(E2标准)D.2.0mg/L(E1标准)。6.0mg/L(E2标准)14。凡在坠落高度基准()以上有可能坠落的高处进行的作业称为高空作业。A。2m B.3m C。4m D。5m15.以下哪项不属于施工合同示范文本通用条款部分关于工期顺延的情形:()A。发包人未能按专用条款的约定提供图纸及开工条件B。不可抗力C.设计变更和工量增加D。一周内因承包人原因停水.停电。停气造成停工累计超过8小时16。因工程质量引起的纠纷,发包人只起诉承包人,实际施工人对工程质量承担().A。赔偿

5、责任B。连带责任C。主要责任D。修复责任17。国家规定“质保资料。检测报告未能随货到达的装饰物资”为()装饰物资。A.可以使用的B。不确定是否合格C.不合格D.合格18。当业主或发包方满足相关的违约的构成要件的时候,承包方可以在催告无果后以停止施工来督促对方按约履厅义务.根据法律及相关合同条款,下列哪种情况不属于承包方可以停工的主要条件:()A.配套单位施工缓慢,严重影响我司工期,导致我司出现工期风险;B。当发包方延期支付工程款(包括预付款。进度款等),在合理的催告期满后,对方仍然拒绝支付相关款项,承包方便对以采取停工的方式回应对方,即我们通常意义上的理解的“你不给钱,我就不干活”;C。发包方

6、提供的主要建筑材料。建筑构配付和设备不符合强制性标准的;D.发包方不履行合同约定的协助义务的.19.由于建设单位。其他配合单位以及施工方自身的原因都有可能导致停工事件的发生,进而产生了索赔事项.以下哪种说法不正确:()A。停工责任在发包人,由发包人承担所发生的追加合同价款,赔偿承包人由此造成的损失,相应顺延工期;B。如果停工责任在承包人,由承包人承担发生的费用,工期不予顺延.C.如果因工程师未及时作出答复,导致承包人无法复工,由发包人承担违约责任。D。由于相关配套单位引起的停工事件,我司至多只能获得工期顺延;20。承包人已经提交竣工验收报告,发包人拖延验收的,以()之日为竣工日期,切忌参加建设

7、单位在竣工后召集的工程例会,以免让对方抓住工程仍然在施工的把柄。A。实际完工B.承包人提交验收报告C。工程交付D。验收合格21。弹簧门扇安装时,如发生扇门相互“碰扇”现象,主要原因是( )。A。地坪不平 B.框的垂直度不对 C。门扇梃侧面与弹簧的顶轴和底座轴心不平行 D。门框安装得不平整22.在铺设木地板时,房间靠墙的地板因()铺设.A、 紧贴四边墙 B。紧贴左右两边墙C.紧贴前后墙体 D.离开四边墙各10mm左右23.软包墙面所用填充材料。纺织面料和龙骨。木基层板等均应进行()。A.防潮B.防腐C。防火D。防蛀24.衡量胶合板的重要指标是()。A、 粘接强度 B。强度 C。平整度 D。垂直度

8、25.吊杆主龙骨端部不得超过()mm,否则应增设吊杆,以防止主龙骨下坠。A。200 B。300 C.500 D。400 26。复合地板空鼓的主要原因是( )。A未铺地垫 B未用胶粘剂 C地板厚度不够 D铺贴前地面不平整27。木饰面挂式安装工艺要求:根据木饰面版面幅度,每块木饰面的一组对应边须为安放挂件位置,即基层木方。挂件.木饰面边三者要重合,挂件之间的档距不应大于( )。A.500 B。400 C。600 D.30028。木饰面安装完成自检合格应及时做好清洁和成品保护,包括大面成品常规保护覆膜)和阳角重点保护(护角保护)以及标高( )米下防止撞击保护,防止二次污染和损坏.A.1。2 B。0。

9、8 C.1。0 D。1.5 29.木挂件的厚度一般为912mm,长度视板面幅度而定。材料应为实木或优质多层板,按照正反方向吻合加工成( )或L型挂口。A。45度 B。50度 C。60度 D.30度30。实木挂件不得使用( ).A。定向花板 B。中纤板和刨花板 C。实木 D.优质多层板31。衣橱安装中背板与柜体连接可采用直钉或木螺丝,其每个连接点间的距离应在( )之间。A。150200 mm B。450600mm C.200300mm D.300400mm32.木制品的成品保护,哪个说法是对的( ).A、 木制品安装时,项目差不多完工,所以不需要保护;B、 在向阳的房间里,木饰面贴印有公司Log

10、o保护薄膜就可以了;C、 在安装好的木制品边上做乳胶漆施工,做完就清洗,所以可以不用保护;D、 木制品阳角用铝合金直角保护时,边口应向外折一下,以防二次破坏。33。对于做好放线工作,下面哪条说的对的( ).A、 只把墙面的完成线放在地上就行;B、 只要有1米水平线和控制线就行;C、 只要把天花线放在地上就行;D、 需要有完整的参考线,墙面完成线,墙面分割,天花造型线及综合点位等。34.聚氨酯防水涂料涂膜表干时间 ( )h不粘手;涂膜实干时间12h无粘着。A2B4C6D835.在防水施工时,对容易发生渗漏部位,应进行密封或加强处理,下列哪一项不属于容易发生渗漏部位( )。A.地漏 B.管根 C。

11、阴阳角 D。墙面36。普通卫生间地面防水要求墙面上返高度为 ( )cm。A。100 B.15 C。50 D。3037。卫生间淋浴房墙面防水层高度应不低于( )m。A。1。0B.1.2 C.1.5D。1。838。蓄水试验时,楼地面蓄水高度不应小于20mm,蓄水时间不应小于( )h。A。6B。12C。18 D。2439。防水涂料应薄涂,多遍施工,并应在前一遍涂层()后,再涂刷下一遍涂料。A。未干B。表干C。半干D。实干40.酒店在使用过程中,经常发现卫生间的渗漏水现象,下列关于卫生间防水做法不正确的是()。A.淋浴房地面石材应采用湿铺法B.JS防水适合泳池防水C.轻质隔墙下应设置砼止水坎D。浴缸侧

12、应设置砼止水坎41。防水涂料应贮存在阴凉.通风和干燥的库房内,防止雨淋和日光直接曝晒,并应杜绝火源,远离热源。贮存温度一般在535,严寒地区或低温环境下应注意防冻贮存,液体组分的贮存温度不得低于( ) 。A。0B。5C.10D.542。由于地暖地面本身温度变化较大,易产生较大的变形,因此在填缝时应采用()填缝剂,以适应基层和石板的变形,绝不可采用( )填缝剂。 A。柔性刚性 B.刚性柔性 C.刚性中性 D。柔性中性43。在酒店使用过程中,发现卫生间隔壁的墙面墙底部墙纸发霉和木地板发黑,经分析是卫生间渗水所致,本卫生间有地暖,地面带地暖的卫生间淋浴房砼止水坎设置方法().A。从结构楼面至地暖隔热

13、板底部B。地暖砼层顶部至地面石材底部C。从结构楼面到地面石材底部整体浇筑,地暖可以穿过止水坎D。从结构楼面到地面石材底部整体浇筑,地暖不可以穿过止水坎 44。在工程维修中,经常会出现玻化砖空鼓脱落现象,关于玻化砖空鼓脱落的原因分析错误的是()。A。粘结层较厚 B.背胶处理 C。采用不合格粘结剂 D.养护不当45.下面说法正确的是( ).A、 裱糊装饰时,如墙面泛碱,可用酒精溶液擦试B。裱糊装饰时,如墙面泛碱,可用二甲苯溶液擦试C。裱糊装饰时,如墙面泛碱,可用汽油溶液擦试D。裱糊装饰时,如墙面泛碱,可用醋酸溶液擦试46.填补木饰面损伤用到的主要材料是( )A.原子灰 B。云石胶 C。腻子粉 D.

14、抛光机47。整形补平的整体工序正确的是( )A。固定填充502胶水渗透-干燥-打磨-502胶水封闭-细砂精磨 B。固定-502胶水渗透-干燥填充打磨502胶水封闭细砂精磨 C.固定-502胶水渗透-填充干燥打磨502胶水封闭-细砂精磨D。固定填充502胶水渗透干燥502胶水封闭-打磨细砂精磨 48裱糊工程出现透底。咬色进行返修处理,()是错误的做法。A.基层表面颜色太深,先喷一遍清胶液 B。挖掉基层裸露铁件 C。粉饰颜色较深时,刷水起底色,再刮腻子刷底油 D.对有透底。咬色弊病的粉饰,进行局部修补,再喷12遍面漆覆盖49()容易导致油漆。涂料工程流坠。 A.涂料稠度太稠 B.漆膜太薄C.环境温

15、度过低 D。涂层间膨胀收缩率不同50涂裱工程施工质量检查的具体方法有:()七种。 A。看。摸。敲。照。量.算。套B。看。摸。敲。照。靠。量。套 C。看。摸.敲.照。算。测.套 D.看。摸。敲。算.测。靠。套51关于气动工具的安全使用规范,()的说法是错误的。 A。喷枪等工具操作时,不能直接对人,以免发生意外 B。操作工具时,身体要与工具保持一定的距离C。使用空气的压力不能小于8。0kg/cm2 D。操作时,须戴上护目镜或保护装置52()必须进行润纸处理. A。无纺墙布B。塑料壁纸 C。复合纸质壁纸 D。玻璃纤维基材壁纸53下面关于裱糊的原则说法正确的是()。 A.先垂直面后水平面 B。先大面后

16、细部 C.先短墙面后长墙面 D。垂直面是先下后上54混凝土或抹灰基层含水率得大于()木材基层的含水率不得大于()。A。8,12% B.10,12 C。8,10% D.都不是55处理施工质量问题的步骤为:(). A.检查确定质量问题的性质确定处理方案分析原因进行处理 B。检查确定质量问题的性质确定处理方案分析原因进行处理总结 C.确定处理方案进行处理总结分析原因D.检查确定质量问题的性质分析原因确定处理方案进行处理56.公司成立专门的工期风险管理协调小组,其组长为()A.总经理B。分公司总经理C.区域经理D.项目经理57.合同额20005000万的工程完工项目内审,内审时效为()A。15天B。2

17、0天C。25天D。25天58。公司材料招标小组组长为()A. 总经理 B.材供中心负责人C.副总经理D。分公司经理59.50万元以下由各子分公司及分公司组织招标或议价的材料()A. GRG。石膏制品 B.玻璃C。不锈钢制品D。铝制品60。投资为主在项目经理50/80管理体系的哪个阶段()A。0-50 B.50-80C。80-95D。95-10061。项目经理应在工程完工后()天内向财务中心报“完工工程应付款统计表A。45B.25C.30D。6062。项目竣工资料由()归口管理A.分公司B。项目部C。公司资料室D。工管中心63。负责项目印章的审刻。发放。指导使用及收回等工作是()A.分公司B.

18、法务/合约中心C.公司资料室D。工管中心64.固定总价的项目,由()负责招标文件规定的工程量复核。A。分公司B。 投标中心C.项目部D。工管中心65装饰材料的燃烧性能等级中,( )级的材料使用时不受限制。A级B1级 B2级 任何级别材料都会收到限制66。 轻钢龙骨隔墙工程中,饰面板横向接缝处不在沿地.沿顶龙骨上时,应加( )固定横撑龙骨加强龙骨附加龙骨贯穿龙骨67。 石材。地面砖面层铺设完毕后,凡单块砖边角有局部空鼓,且每自然间(标准间)不超过总数的( )可不计51015%20%68。 未( )擅自开工的,相关国家机关有权责令改正,停止施工并可以处以罚款 A任命项目经理 B。签定施工合同 C。

19、取得施工许可证 D。有业主开工69淋浴区墙面防水层不得小于( )。100mm1200mm1500mm1800mm70。装饰装修工程施工中,不得拆除的墙体有( )A 围护墙B承重墙C隔墙砖混墙71天然大理石不具有的特性是( )A 材质中硬B 质地均匀C 耐酸性好D 色差多变72。水泥砂浆地面,面层压光应在( )完成A 初凝前B 初凝后C 终凝前D 终凝后73。2015年版施工员5080图中,“50”节点表达的含义包括( )A。图纸复核。安全。成本控制。节点把控B.进度。安全。互检。成本控制C。安全.成本控制.节点把控。互检 D。工序交接。成本控制。节点把控.互检总结考评纠偏74。因工程质量引起的

20、纠纷,发包人只起诉承包人,实际施工人对工程质量承担( )A.赔偿责任 B。连带责任 C.主要责任 D。修复责任75.按现行国家的验收规范,施工合同中只能约定工程质量达到( )A.国家验收合格标准B.市优C。省优D。优良 76。签证单签字人员应该签署( ),明确自己观点,以便结算人员准确理解签字人员意见。A具体意见 B相关规定 C工程名称 D工程内容77.签证单最好一事一单,按不同( )分开,方便结算A项目 B项目专业 C专业 D内容78。下列哪项资料属于项目核算施工成本计划的编制依据?( ) A设计概算B投资估算 C合同报价书D竣工决算79。核算管控分析的内容分为事前的成本预控分析.( ).事

21、后的成本监控。 A。事中的成本分析 B。过程中的成本分析 C。日常的成本分析 D。施工中的成本分析80。施工项目成本管控工作从施工项目( )开始直到竣工验收,贯穿于全过程。A。设计阶段B.投标阶段C.施工准备阶段D。正式开工案例题【共18道,任选5道,每道12分,共60分,只要关键要点答对就可得分,漏答和错答将相应扣分,以下答案仅供参考】一、 装修公司进场前对土建工程的验收,重点有哪几个方面?1. 墙面等抹灰检查(室内顶棚的平整度;房间是否方正。阴阳角。门洞尺寸.墙面是否空鼓.卫生间结构试水)2. 混凝土地面检查(楼板平整度;地面是否裂纹.麻面.起砂;楼梯踏步地面的宽度是否设计要求)3. 装饰

22、轴线标高的移交(楼层关键轴线和标高控制线)4. 门窗工程检查(污染。划痕。密封性。开启灵活性)二、 进场后,如何按步骤布置施工场地?1. 先设置材料堆放场地及施工机具堆放场2. 现场主要出入口张贴出入制度,工程简介,安全管理等规章3. 材料分区堆放指定场所4. 设置门卫保安,施工人员佩戴胸卡5. 设置现场办公室(挑选在闲杂区域,避免影响重点施工区)6. 施工人员,工人住宿统一安排三、 干挂石材的几个施工步骤及注意事项?1. 完成石材排版图编制,现场按要求弹线放样 2.墙面钢架焊接施工,并验收合格 3。在钢基层上弹出安装石材的位置线,分割线 (线条必须吊直.套方。找规矩) 4。角钢上放置干挂架。

23、安装底层石板,从下往上 ,按预先排版的 编号按规定顺序逐层安装 (检查板缝。板面水平与垂直度,板之间的高低差)注意事项:1. 干挂板材厚度(室内 大于20MM;室外 大于25MM)2.各类紧固件(如垫片。卡件。螺栓.螺钉。螺柱。螺母等),应选用不锈钢制品,材料的性能符合国家标准规定3。石材的开槽的宽度.长度和开槽距离石材的两端部的距离符合规定(每块板材上下两边应各开两个槽长为100mm12mm,槽深不宜大于20mm的短槽,开槽宽度宜为6mm1mm或7mm1mm。两短槽距离板材两端部的距离不得小于板材厚度的3倍且不得小于85mm,也不得大于180mm)4. 石材厚度不满足常规干挂施工要求的板材,

24、应在石材反面增加背条(背条需可靠粘接;背条断面5020,单块长度不得小于300mm)5不得以云石胶替代石材干挂胶(石材AB胶)四、 卫生间防水施工注意事项?1.原结构基层清理要干净,避免有浮灰。浮浆及建筑垃圾造成找平层空鼓开裂的现象。2.排水管开洞尺寸应该比管径大46cm,分层吊模,蓄水,避免渗漏.3.找坡层施工时,找坡位置要正确,确保地漏在最低点.4。淋浴房止水坎应从结构楼面做起,水管和地暖管禁止穿过止水坎。5.防水层施工前应先对阴阳角。管道周边后先做加强层;6。防水层的厚度和高度的控制。五、 卫生间墙地砖排版原则?1.墙。地砖的面砖规格相同时,墙。地砖的砖缝应贯通,不应错缝,规格不相同可以

25、不做要求.2.面砖预排时,应尽量避免出现非整块现象,如确实无法避免应将非整块的面砖排在较隐蔽的阴角部位。3。在施工前能确定砖规格,排版设计出现非整块砖是,可建议适当变更墙体位置或门空口位置及尺寸.4.如果在一个墙。地砖确实无法出现无法避免的小于1/4块的小条条砖时,应将一块小条砖加一块整砖的尺寸平均后切成两块大于1/4的非整砖排列在两边的阴阳角部位,并且位置要对称.5.墙面砖的镶贴的平整度必须进行严格的控制,保证排版目标得以实现。6.严把材料管,镶贴前应对材料进行严格的大小筛选,区分产品整齐度或方正度,防止镶贴缝隙。六、 墙面玻化砖施工注意事项?1.首先检查玻化砖的表面是否已经打过腊,如果有需

26、要及时清理避免以后玻化砖脱落。2.由于玻化砖密度大.硬度高。材质致密。空隙少,玻化砖施工前建议做背涂处理来增加玻化砖与墙面的粘结强度而减少空鼓率。3.对基层墙面进行仔细检查,基层墙面或找平层表面需具有足够的强度,清除基层表面的油脂。浮灰。疏松物等各种不利于粘结的物质。4。填缝施工应在粘贴完成至少7天以后才可进行,填缝前应先清除缝隙里面的油脂.浮尘.疏松物等各种不利于填缝。影响粘结的杂质;可使用普通的填缝材料进行嵌缝处理,也可采用柔性填缝剂进行填缝处理。5.粘贴时根据玻化砖的规格大小合理设置接缝:玻化砖长度60cm,应设置不小于0.5mm的接缝,长度60cm,应设置不小于1mm的接缝。6.玻化砖

27、施工结束后要及时进行成品保护避免碰撞及振动而造成空鼓现象。七、 在编制进度计划时,我们需要关注那些关键节点?根据总进度计划工序安排,我们需要提取关键节点,并确保关键节点的实现;一般情况下,施工关键节点有以下几方面组成:1。现场移交;2。放线施工;3。深化.大样制作;4。基层施工;5。脚手架搭设;6。石材。木饰面等主材下单;7.脚手架落架;8.地暖施工;9.饰面安装;10.精修。保洁。移交;八、 施工交底是施工过程质量把控的一个重要环节,在施工前期阶段.中期阶段。后期阶段我们需要对那些内容进行交底?1.前期阶段交底内容包括:图纸交底。放线交底。吊顶交底.隔墙交底。水电交底.地面找平交底.抹灰交底

28、。安全质量通病交底。综合点位交底;2。中期阶段交底内容包括:隔墙封板交底。吊顶封板交底。防水交底.地砖铺贴交底。木饰面安装交底。大理石安装交底.玻璃安装交底。不锈钢安装交底。乳胶漆施工交底.墙纸施工交底.地毯施工交底。及其他安装交底;3。后期阶段交底内容包括:木饰面维修交底。大理石维修交底。打胶交底。洁具安装交底。灯具安装交底.及其他维修交底,成品保护交底。保洁交底;九、 简略叙述下作为装饰总包我们需要对水电施工中的哪些方面进行关注?水电施工一定要注意三个方面:1。安全使用,就是交付后使用过程中不能触电。漏电.漏水;2。检修,就是出现故障要能检查维修;3.规范,主要是规范中的强制性条文不能违反

29、。施工过程中,首先要做好图纸会审和图纸交底工作,不仅是本专业的,还包括与其他专业(如装饰。通风空调。消防。弱电等)的空间位置配合,特别是装饰图纸,一定要弄透弄准,如有问题,要及早发现,及早解决,及早预防。同时装饰施工时也要考虑水电施工,特别是检修问题,在前期装饰图纸会审与交底时就要考虑,深化设计时也要考虑,水电施工管理人员要提供安装尺寸,施工过程中装饰与水电要密切配合,特别是有变更的,要第一时间通知水电施工人员,避免不必要的拆改,费时费工费料。十。彩色地面砖规格为300300mm,灰缝1mm,其损耗率为1。5%,试计算100m2地面砖净用量与消耗量。地面砖净用量=100/(0。3+0。002)

30、(0.3+0.002) = 1097 块 地面砖预算量=1097/(1-0。015)= 1114 块十一。标高引进线和使用时要注意哪些问题?需要甲方.监理.土建在场签署标高线移交手续;需要和电梯.消防。空调等机电单位做好沟通工作,保证各单位完成面标高配套;项目部放线时必须安排专人放线,不得各工种自行放线,需配置精准的红外线进行放线,放线完成需复检无误后方可进行施工。十二。目前方形核心筒办公楼施工比较多,核心筒的四周回型过道放线。排版注意哪些问题?首先保持核心筒回型过道的方正;过道吊顶和地砖排版的对应;过道四个角的吊顶如果是块材如铝板或者矿棉板要考虑完整性和美观,必要时考虑定制;通常过道中间有电

31、梯厅,电梯厅宽度延长线必须和块材自然缝保持通缝;过道顶强弱电包括消防点位的强制定位.十三.办公楼装饰工程办公区域内基本为简单装修,墙面乳胶漆.地面架空地板。而顶面基本采用的是铝板吊顶。矿棉板吊顶等等.而办公楼层高。面积大的特性,往往吊顶材料的数量是最大的,并且铝板.矿棉板的材料特性为易坏类型,导致后期的材料损耗可能大大超出了预计损耗量,如何控制避免巨大的损失?解决方式: 1.顶面深化精确,对顶面开孔尺寸.强弱电。消防等定位精确.2.内部严格控制,禁止施工班组野蛮施工,预防材料破损和耗损.控制三量(预算量.发放量.库存量)。3。与机电单位密切配合,尽量减少机电单位对顶面铝板.矿棉板的拆除二次施工

32、。4安排专人检查,禁止其他施工单位随意拆除已完成的区域。5.废料的控制,有些废料可以二次利用的需归类整理.十四。目前大部分设计喜欢顶面采用20mm20mm,20mm10mm等规格凹槽,施工中要保证凹槽挺直花费人工比较大,如何处理?解决方法:采用铝型材来完成此部分施工,由于凹槽安装量大,且拼角多,安装过程需工人仔细认真。铝型材安装完成后,凹槽挺直,且层次感强,效果很好.如何是异形的也可以定制,铝条厚度控制在1。0mm以上。十五。办公楼装修中,常见有钢结构,如何处理吊杆固定问题?吊顶螺杆及隔墙与钢梁连接不能和钢梁直接电焊,否则局部高温影响钢结构强度。采用方管焊制抱箍,先用螺栓固定于钢梁之上,再把吊

33、杆或隔墙固定在抱箍上,以达到又不伤害钢结构还能固定牢吊顶及墙体。吊杆距离1.5m采用转换层,处理好签证.十六。轻钢龙骨石膏板隔墙上装门,门在开启时振动会引起石膏板接缝的开裂,如何处理?首先门四周的龙骨必须加固,竖龙骨高度大于2.7m时把加强龙骨改为46方管,另外门头拐角处加固;为避免开裂的发生,除了使用双层石膏板,在石膏板接缝处填嵌并粘贴穿孔纸带,门头石膏板留“7型;在轻钢龙骨石膏板隔墙的天地龙骨与楼板接触处垫入软性材料,以缓冲开门等振动引起的作用力,减少开裂的可能性;十七.玻璃隔断施工时注意点?玻璃与型材之间一定要留有一定的空隙,同时地面要垫一层橡胶条,然后在进行盖板的收口。这样能尽最大限度的够避免日后因建筑沉降等原因引起的玻璃爆裂等问题。如果玻璃高度4m,必须采取吊装悬挂安装玻璃.十八。吊顶铝板控制点?排版:铝板和灯具尺寸必须吻合或者成倍数关系;把灯具和消防喷淋等定位合理美观,出现非整板不能多余两块且两边均置,量大可以定制.质量:灯具和其他任何机电设备必须单独设置吊杆不允许和装饰吊顶公用;铝板厚度1。2mm,四周压条缝隙均匀,大面完成以后迎光观察调整到一致。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
