收藏 分销(赏)

新建加油站施工方案.doc

上传人:丰**** 文档编号:3927684 上传时间:2024-07-23 格式:DOC 页数:114 大小:413.54KB
下载 相关 举报
新建加油站施工方案.doc_第1页
第1页 / 共114页
新建加油站施工方案.doc_第2页
第2页 / 共114页
新建加油站施工方案.doc_第3页
第3页 / 共114页
新建加油站施工方案.doc_第4页
第4页 / 共114页
新建加油站施工方案.doc_第5页
第5页 / 共114页
点击查看更多>>
资源描述

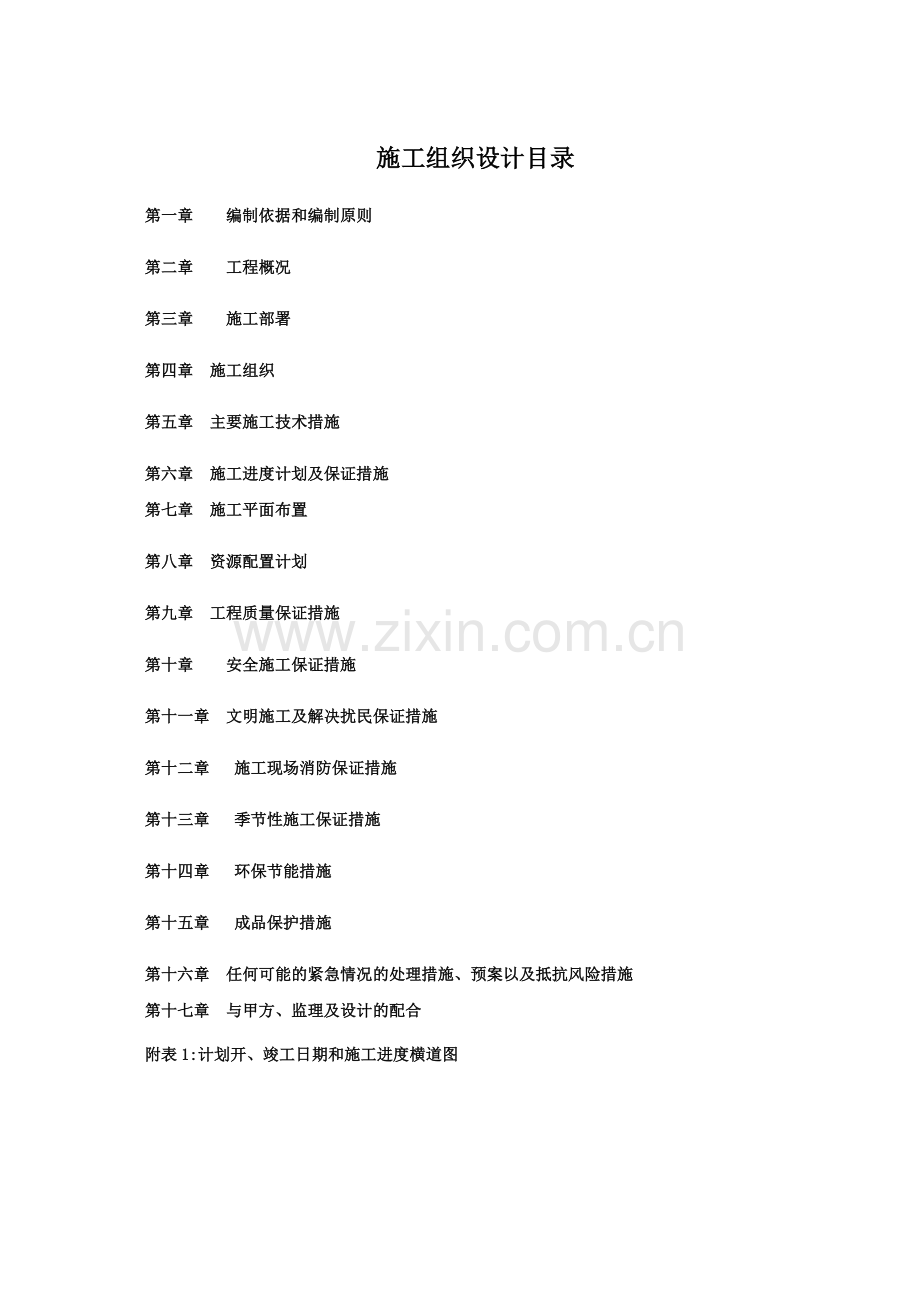

1、施工组织设计目录第一章 编制依据和编制原则第二章 工程概况第三章 施工部署第四章 施工组织第五章 主要施工技术措施第六章 施工进度计划及保证措施第七章 施工平面布置第八章 资源配置计划第九章 工程质量保证措施第十章 安全施工保证措施第十一章 文明施工及解决扰民保证措施第十二章 施工现场消防保证措施第十三章 季节性施工保证措施第十四章 环保节能措施第十五章 成品保护措施第十六章 任何可能的紧急情况的处理措施、预案以及抵抗风险措施第十七章 与甲方、监理及设计的配合附表1:计划开、竣工日期和施工进度横道图附表2:临时用地表附表3:施工总平面图附表4:拟投入本工程的主要施工设备表附表5:劳动力计划表附

2、表6:拟配备本工程的试验和检测仪器设备表第一章 编制依据和编制原则一.编制说明 诚挚感谢业主对我公司的充分信任,能够给予我公司参加本工程的竞标机会!我们深知该工程的重要性,我们将会十分珍惜此次难得的机会,以饱满的热情投入到竞标活动中去,争取能够与业主合作,为业主提供最优质的服务。在接到招标文件和设计图纸后,公司专门成立了竞标小组,多次组织工程技术人员对招标文件和施工图纸进行仔细认真的研究、讨论,并多次深入现场踏勘,针对该工程的特点、重点、难点进行反复研究和方案讨论,其目的是使施工组织设计科学、合理并更具有针对性和可操作性,使之成为今后指导施工的重要指导性文件。公司承建过许多类似的加油加气站建设

3、工程,积累了丰富的施工经验,有一套成熟先进的施工技术及管理经验。对于选派该工程的项目经理及技术人员已全部拟定,其中项目经理和主要管理人员都承担过类似的结构工程,并多次获得优良工程.组成该项目部的管理人员综合素质高、业务能力强、作风过硬,是我公司最优秀的项目管理班子之一.如果公司有幸能与业主合作,公司会积极、主动、高效的为业主服务,秉承“为您想得更多,为您做得更好”的指导思想,将业主、设计、监理、地勘、政府质量安全监督部门团结在以工程项目为中心的周围,充分发挥各方责任主体的主观能动性,使工程各方形成一个团结、协作、高效和谐的有机整体,形成合力,共同推进项目综合目标的实现.二。编制依据1。中国石油

4、四川自贡销售分公司新建自贡东环线加油加气站工程施工招标文件。2。 中国石油四川自贡销售分公司新建自贡东环线加油加气站工程施工招标文件。3。国家现行的有关法令、法规以及地区行业颁发的安全、消防、环保等管理规定。4。标准、规范的引用以设计文件及汽车加油加气站设计与施工规范GB-50156中引用标准为准。5。 质量管理体系GB/T190012000及在此标准下建立起来企业质量手册、程序文件、作业性文件.6。石油天然气工业健康、安全与环境管理体系SY/T62761997以及在此标准下建立起来的企业管理手册、程序文件、作业性文件。7.施工中执行的国家、行业、地区现行的施工技术标准和验收规范。序号标准代号

5、标准、规范名称(一)土建工程1GB502022002建筑地基基础工程施工质量验收规范2JGJ79-2002建筑地基处理技术规范3GB/T50375-2006建筑工程施工质量检验评价标准4GB50026-2007工程测量规范5GB502032011砌体工程施工质量验收规范6GB502092010建筑地面工程施工质量及验收规范7GB502042002混凝土结构工程施工质量验收规范(2011年版)8GB502052001钢结构工程施工质量验收规范9GB50207-2012屋面工程施工质量验收规范10GB501412008给水排水构筑物工程施工及验收规范11GB502432002通风与空调工程施工质量

6、验收规范12GB503002013建筑工程施工质量验收统一标准13GB503452012屋面工程技术规范GB5041l2007建筑节能工程施工质量验收规范(二)管道及钢结构工程1GB502682008给水排水管道工程施工及验收规范2GB502422002建筑给水排水及采暖工程施工质量验收规范3GB50141-2008给水排水构筑物工程施工验收规范4GB502052001钢结构工程施工质量及验收规范5SH35012002工艺管道安装规范及验收标准(三)防腐工程1GB50126-2008工业设备与管道绝热工程施工规范2GB89231988涂装前钢材表面锈蚀等级和除锈等级3SY/T04142007埋

7、地管道防腐层技术及验收规范(八)电气工程1GB 50617-2010建筑电气照明装置施工与验收规范2GB50166-2007火灾自动报警系统施工及验收规范3GB502102001建筑装饰装修工程质量验收规范三。编制原则1.保证重点、统筹安排、合理安排施工程序。2。用流水施工作业法和网络计划技术,安排施工进度计划。3。充分利用机械设备施工,减轻劳动强度,提高生产效率。4.针对工程特点,合理选择施工方案,采用先进施工技术,降低工程成本,提高工程质量。5。合理布置施工平面图,优化设置暂设工程和临时工程。6。根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是

8、经济、合理、优质、高效。第二章 工程概况一。工程名称中国石油四川自贡销售分公司新建自贡东环线加油加气站工程二.建设规模1.新建独立基础框架结构二层站房建筑面积506平方米,室内外装饰装修及水电安装.2。新建6根立柱人工挖孔灌注桩基础型钢结构加油加气罩棚1008平方米,及加油加气岛6座。3.新建4座承重防渗结构FF双层油罐,卸油管线及油气回收管线安装.4.CNG加气设备区压缩机、脱水装置等设备基础、防火堤,加气自控系统安装等。5。站区硬化地面浇筑C30混凝土地坪4600平方米.6。站区强电弱电系统线路敷设,罩棚照明灯具安装等;站区给排水系统管线安装,新建化粪池、水封井、SMC材料箅子环保沟94米

9、。7。新建2。2米高实体砖围墙182米,站区绿化面积2045平方米,减速带和地面标示划线等其他工程.三.建设地点自贡市高新区板仓工业集中区.四。建设单位中国石油天然气股份有限公司四川自贡销售分公司.五。建设工期总工期为110日历天。六.施工范围施工图纸范围内总图工程、站房工程、构筑物工程、罩棚工程、油罐区工程、加油安装工程、加气安装工程。七.工程特点和难点1.工程涉及专业面广,交叉作业多,施工中一定要合理安排工序交接。2.材料规格种类多、数量大,应注意材料、设备的接、保、检、运及现场材料标识、存放、半成品保护,预制交叉施工,要求有较严密的运输、吊装、现场材料倒运等现场施工组织.3。针对以上特点

10、和难点,我们在施工中合理安排工期,精心组织施工,细化施工步骤,挑选经验丰富的人员赴现场施工。施工作业过程中严把质量关,高标准、严要求,确保工程顺利完工.第三章 施工部署一.部署原则1.在工程施工的全过程中,自始至终坚决贯彻和执行的建筑法和建设工程质量管理条例等,主动与业主、监理、设计等单位配合,共同做好本工程. 2。按照“服务创信誉、管理上一流、质量出新品”的质量方针,竭诚为业主服务。3.坚持“百年大计,质量第一的施工方针,按建筑施工有关规范和标准,精细施工,科学管理,为业主提供优良工程。4.采用先进,特别是新技术、新工艺、新材料,加快工程进度,提高工程质量.二。施工目标1.工程质量目标:合格

11、。主体结构施工阶段,重主体,抓关键部位;装饰阶段,内外装饰工程先做样板后施工,确保外观质量;中间结构验收和竣工验收一次达到一次性合格标准.2.安全目标:杜绝重大伤亡事故,事故频率一般控制在1内,文明施工;做好安全宣传和教育,把安全措施落到实处.3。文明施工目标:搞好现场文明施工,做到三个规定,遵守“建筑业职工文明守则(八要八不准)”树立公司形象。4。工期目标:确保工程合同规定要110日历天,采取有效的抢工措施,力争提前。三.施工进度控制 为保证总体工程进度,在施工过程中应加强劳动力、机具、材料的组织调整,确保工程按期交付,整个施工进度划分二个施工段,流水拍节自行调剂,尽量做到连续均衡的施工。待

12、有工作面时及时投入施工,确保均衡、连续施工,从而加快主体工程施工进度,装饰阶段全面展开施工,做好协调工作。设备安装随土建工程进度可穿插进行预埋布管布线。四。施工工序1。总施工顺序:本工程以站房工程施工进度为主线,其他工程同步交叉施工。施工前期工作土石方工程站房工程罩棚工程-油罐区-加气设备-电气、给排水-地坪和环保沟围墙及其它零星项目-竣工验收2.土石方工程测绘-土石方开挖边坡休整处理-施工便道分部分项验收3.站房工程站房基础主体屋面工程室内外装饰装修水电安装工程分部分项验收4。钢网架施工顺序人工挖孔灌注桩基础钢立柱安装型钢结构罩棚安装-电器安装防火漆喷涂-分部分项验收5。油罐区施工顺序土石方

13、开挖基础梁安装油罐安装碎石回填工艺安装-钢筋混凝土现浇板浇筑-分部分项验收6。电气安装施工顺序刻槽预埋穿线管清补-穿线灯具电器安装调试分部分项验收7。给排水施工顺序挖槽预埋-回填试验分部分项验收8。地坪施工顺序路床碾压基层铺设碾压模板安装浇捣混凝土养护刻槽填缝分部分项验收水电安装与装修工程穿插进行,土建与安装密切配合。五.施工准备1。施工准备工作计划施工准备工作是整个施工生产的前提,根据本工程的工程内容和实际情况、工程部以及项目部共同制定施工准备计划。为工程顺利进行打下良好基础. 施工准备工作计划表序号项目内容承办及审定单位1建立施工组织机构成立项目经理部、确定各班组及组成人员公司、项目经理2

14、现场定位放线点线复核,建立平面布置和建筑物的定位和控制细部项目经理部3现场平面布置按照总平面图布置水、电及临时设施。项目经理部4主要材料进场部分急用材料进场项目经理部5劳动力进场与教育组织劳动力陆续进场,进行三级安全教育项目经理部6主要机具进场机械设备进场就位公司、项目经理7施工方案编制与交底编写详细的施工方案,并向有关人员和班组交底。项目经理部8编制施工预算计算工程量、人工、材料限额量、机械台班。项目经理部9材料计划原材料和各种半成品需用计划.应编制详细的商品砼分层需求计划及供应计划项目经理部10图纸会审全部施工图甲方、监理、质监、公司、项目经理部11砂浆、混凝土配合比各种标号的砂浆、砼配合

15、比预配设计。实验室12进度计划交底明确总进度计划安排及各部门的任务和期限项目经理部13质量、安全技术交底明确质量等级特殊要求,加强安全技术交底和劳动保护。项目经理部2。技术准备(1)熟悉图纸资料和有关文件1)组织人员进场。按施工管理架构配备有关人员,建立具有施工经验、工作效率高的工地项目班子,确保工程管理质量。2)测量放线。根据甲方提供的轴线控制点进行复测,经甲方复核后正式放线.平面主轴线网放出后,需经项目部进行复核,才能正式使用,如发现轴线与设计图有出入,必须请甲方、设计解决后才能开始施工。3)按施工要求及场地条件配置施工机械,施工前提早插入施工械安装调试工作。4)根据会审后的施工图纸编制工

16、程施工组织设计,经公司有关部门审批后,甲方批准后开工。5)关键复杂的工序需编制专门的单项施工方案。特别是在施工前必须将土建施工与安装工程相互之间的配合要求予以明确及理顺,以保证土建安装工程施工的相互协调和配合.(2)技术交底根据设计文件和施工图纸,逐级做好技术交底工作。把设计要求、施工技术要求和质量标准贯彻到基层以至现场工作人员的有效方法,是技术管理工作中的一个重要环节。它通常包括施工图纸交底、施工技术措施交底以及安全技术交底等。这项交底工作分别由高一级技术负责人、单位工程负责人、施工队长、作业班组长逐级组织进行。(3)技术保障对于施工难度大、技术要求高以及首次采用新技术、新工艺、新材料的工程

17、、项目部应根据工程特点,结合本单位的技术状况,制定相应的技术保障措施,做好技术培训工作,必要时应先行试点,取得经验并经监理单位批准后实施。凡各施工班组在施工过程中违反操作规程,不按图施工,屡教不改或发生了质量问题,项目部有权对其进行处罚,处罚形式为整改停工,罚款直到赶出本工地。凡各施班组在施工过程中,按图施工,质量优良且达到优质,项目部对其进行奖励,奖励形式为局面表扬、表彰、奖金。项目部在实施奖罚时,以平常检查、抽查、业主大检查、监理工程师评价等形式作为依据。3。物质条件生产准备本工程施工秘需的材料、构配件、施工机械品种多、数量大,保证按计划供应,对整个施工过程举足轻重,否则直接影响工期、质量

18、和成本。(1)材料准备1)本工程的主材由我方供应,项目经理部将与业主密切配合,并严格按照ISO9002质量体系中物资采购程序来操作,以保证进场材料的质量.三大工具和主要材料设备,要先落实货源,再按计划采购、供应,陆续进场。大宗材料采购实行招标制,货比三家,选择质量与信誉均最好的材料供应商。2)主要周转材料准备3)本工程主要周转工具采用:现浇钢筋砼墙柱梁板模板采用木方为龙骨、面板为覆膜木工板;模板支撑体系采用扣件式钢管及微调螺丝杆,外脚手架采用钢管扣件脚手脚.并按规范及相应的技术标准做好施工前的检验工作,着重做好钢材、水泥、实心红砖、空心机制砖的复检工作。4)各种材料的入库,保管和出库制订完善的

19、管理办法,同时加强防盗、防火的管理.(2)构配件加工准备1)据施工进度计划和施工预算所提供的各种构配件,提前做好加工翻样工作,并编制相应的需用量计划.2)提前做好预制、预埋件的加工工作.3)组织制定模板的需求计划和定型模板的加工工作。筹备足量的模板和夹具料,以便周转使用.(3)施工机械准备工程施工需要大量的机械设备和运输车辆,公司根据现有装备的数量、质量情况。做了详细周密的计划,分期分批地组织进场。其中需要维修、租赁和购置的,除按施工进度计划落实外,并适当留有余地,以保证施工的需要。4。施工现场准备(1)首先完成施工现场的拆除、土石方工作和施工现场循环道路、夜间道路照明线路布设及道路排水等工作

20、。 (2)设置测量控制网点及基准点,对工程进行定位放线。 (3)做好设备、构件存放场地的平整夯实及排水、消防工作. (4)做好存放场地的平整夯实及排水、消防工作。 (5)办公用房新建板房,搭设砂浆搅拌棚、工作棚及各种材料仓库等临时设施。(6)施工、生活用水由建设单位提供的水源点接引临时管线。(7)施工总电源严格按临时用电安全措施执行。第四章 施工组织一.项目管理组织机构组织机构见下图项目经理安全员预算员施工员质检员材料员土建施工组罩棚安装组工艺安装组水电安装组门卫、电工仓库保管安全负责人技术负责人二。项目管理机构配备情况职务配备人数(人)主要职责项目经理1主持全面工作技术负责人1 质量管理、技

21、术管理安全员1施工现场安全文明质检员1质量监督及管理施工员1施工主管测量员1测量主管预算员1工程预决算资料员1收集、整理资料三。项目部主要人员职责1。项目经理(1)负责项目部管理机构的构成、人员配备、规章制度的制定,明确有关人员的职责,组织项目部开展工作;(2)负责制定承建项目工程建设成功的管理总目标、阶段目标,进行目标分解,制定总体控制措施;(3)全面负责管理本项目的施工运行,确保项目顺利建设(4)负责项目日常施工生产的协调平衡工作,改善项目质量体系运行条件;(5)决定项目资源配备,明确职能部门的管理职能;(6)控制工程成本,合理管理项目资金运转;(7)选择和评审分包商和材料供应商,审核其资

22、质并签定分包合同;(8)做好项目管理人员的人事管理工作.2.技术负责人(1)全面负责项目技术质量日常管理,具体协调施工技术管理工作;(2)负责施工过程中的全面质量监控,加强施工过程监控;(3)负责文件有效版本的管理;(4)负责项目技术交底与培训;(5)负责项目工程的图纸会审,质量计划编制、发布及执行情况评价工作;(6)负责组织按计划或进度编制施工方案和施工组织设计,并进行审核和审批;(7)负责落实设计变更,不合格品评审;(8)组织制定纠正、预防措施,并对实施结果进行检查;(9)定期和不定期组织对交工文件检查,同时对文件执行情况进行评审;(10)负责工程新材料、新工艺的推广和应用;(11)负责项

23、目工程交工文件的审核与归档.3。施工员(1)在项目经理的领导下,具体指挥工程施工。(2)参加编制与贯彻单位工程施工组织设计或施工方案,做好现场施工前的准备工作。(3)参加图纸会审,组织班组学习图纸并按分部分项工程进行技术安全交底,及时解决施工生产中的一般技术问题.(4)负责检查测量、抄平、放线和标高定位工作。(5)负责办理现场技术经济签证资料,组织隐蔽工程验收和分部分项工程质量检查.(6)掌握劳动力、机具、材料的合理使用,注意节约材料、能源、努力降低工程成本。(7)合理安排工序,做好成品保护工作,加强施工安全检查,搞好现场平面管理,做到文明施工,杜绝伤亡事故。(8)及时协调与建设单位及其它施工

24、单位在现场的关系,保证施工顺利进行,参加交工验收工作。4。质检员(1)认真贯彻执行质量管理条例,掌握各种检查验收规范及标准,执行质量一票否决制度。(2)参加隐蔽工程验收及复核工作,参加工程验槽、基础、主体和竣工验收.(3)及时对分部、分项工程进行检查评定,搞好日检、旬检、月检工作。(4)对不合格品要及时下返工通知书,做到不合格的部位不隐蔽、不漏检,并重新评定等级.(5)有权按项目部规定对出现不合格品的作业人员进行罚款,确保每个分部分项工程质量.(6)及时向项目部领导汇报质量情况,负责监督砂浆,混凝土试块的制作及养护,送检工作。5.安全员(1)在项目经理部和公司的领导下,督促职工认真贯彻执行国家

25、颁布的安全法律法规以及公司制定的安全规章制度,发现问题及时纠正和向领导及时汇报。(2)组织开展群众性的安全生产活动和定期安全检查,清除事故隐患,抓好现场各类安全事故的防范工作。(3)参加本单位承担工程的安全技术措施制定及向班组逐条进行安全技术交底,验收,与有关部门共同抓好新工人、特殊工种人员的安全技术培训、考核,并履行签字手续。(4)对违反操作规程应予以制止、纠正并进行教育,有权制止一切违章指挥和违章作业及冒险作业。(5)进行工伤事故统计、分析和报告,发生工伤事故,要协助保护好现场,及时填表上报,认真参与故事工伤事故的调查,不隐瞒事故情节,真实地向有关领导汇报情况。(6)认真作好现场安全生产管

26、理的基础资料。6.材料员(1)建立健全现场料具管理制度。(2)加强现场平面布置的管理,保持道路畅通,减少二次转运。(3)随时掌握施工进度及用料信息,搞好平衡调剂,保证施工需要。(4)认真执行材料的验收、保管、发料、退料、回收等手续制度,建立健全原始记录和各种台帐。(5)严格执行限额领料制度.(6)严格执行收料“三验制,即验数量、验质量、验规格品种。(7)负责文明施工中现场材料的达标管理.7。预算员(1)编制工程预决算,登记预算台帐,参与编制投标标书。(2)提出工程直接消耗材料、构件加工需用计划。(3)收集、督促整理各项工程技术经济资料归档。(4)参与现场收方测量,登记审核收方工程量,登记收方台

27、帐。(5)编制建安产值报表、进度计划报表,登记报表工程量台帐。第五章 主要施工技术措施一.施工测量方案1。放线依据0.00标高的引测依据:施测前由业主提供原水准点。建筑物的定位依据:规划设计部门提供的建筑红线和施测前由业主方指定的放测基点及建筑总平面图。2。测量施工前的技术工具准备(1)测量仪器准备DJ2经纬仪一台,激光铅垂仪一台,DS3水准仪一台,50m钢卷尺两把,5m塔尺一把,测钎若干,各施测仪器均应在检校期内。(2)技术准备1)组织一支测量小组,由项目总工程师牵头,测量员主测,测量结果至少检测校核一遍,并绘制施测记录。2)施测人员应全面熟悉总平面布置图和本工程各楼层结构平面布置图,弄清轴

28、线尺寸和楼层标高及拟建建筑物与原有建筑物间的相关尺寸与建筑规划用地红线的关系,并根据现场条件制定各阶段的施测操作方案。3。建筑物、构筑物的轴线定位测量(1)建筑物定位的施测顺序由业主方提供的放测基准线施工直角坐标系的建立单位工程矩形控制网的建立建立轴线控制桩。(2)施工直角坐标系的建立1)建立首级测量控制网根据甲方提供的测量定位点,结合本工程的特点,确定本建筑物的首级测量控制网。首级控制网以主轴线作为主要控制轴线,在建筑物周边坚固位置作好标记,作为校核依据。控制点的设置考虑在场内不易破坏和通视条件较好的位置。为保证测量时视线的畅通无阻,在平行各主轴1.5m的位置建立控制线。为了方便地上工程的施

29、工测量,轴线控制点布置在基坑外的平面上,并保护好各控制点不被破坏,做好明显标记,定期检查。每次放线时,将激光经纬仪架设在控制点上,后视另一相应的控制点,这样依次投出全部主控制线,然后依据主控轴线,用50m钢尺,按照施工图纸,分出各条轴线位置及墙柱梁位置,每跨轴线误差控制在1mm以内.施工时由下到上进行层层放线.2)建立二级测量控制网在实际施工过程中,将根据各施工阶段的具体情况建立二级测量控制网,拟建立的二级测量控制网主要有基础承台施工阶段测量控制网及主体结构施工阶段测量控制网。a.放线定桩位及高程基坑开挖完成后,依据建筑物测量控制网资料和桩基平面布置图,测定桩位轴线方格网和高程基准点。确定好桩

30、位中心,以中心为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周.撒石灰线作为桩孔开挖尺寸线。桩位线定好后,必须经有关部门进行复查,办好预检手续后开挖。b。楼层施工测量放线方法楼层施工测量放线采用内控法,用激光铅直仪进行垂直方向的传递.根据首级测量控制网,用激光经纬仪精密测定出四个激光测控点于首层楼面上,同时在远处建筑物上分别作好后视点。采用一台激光铅直仪来进行内控。在每一施工层激光控点位置,预留200200mm的激光束通道口,在预留口放置一块250250mm刻有坐标的有机玻璃激光靶将激光点打在激光靶上,并依据此激光点分投楼层各控制轴线.3)建筑物高程控制a。高程控制网的建立对甲方移

31、交的标高控制点进行现场确认和标测,办理移交手续,并进行妥善保护,在此基础上建立工程标高控制网.即在现场外周边选择坚固、安全、通视条件好的地方,测设出A、B、C三个水准点,其闭合差fn(n)1/2.b。标高测量方法基础施工阶段,采用水准仪将标高控制点引测至基坑内,在承台、基础梁结构施工均进行校核后,作为引测点.上部结构施工阶段,将0。000标高引测到电梯井或混凝土柱上,并确定+0。500m标高点,用钢卷尺向上竖直引测,作为楼层水准点.二.独立基础施工方案(1)基础施工基础混凝土采用C30。1)工艺流程:测量放线钢筋绑扎支模板浇筑砼养护2)钢筋施工a基础施工前,应将垫层表面的杂物、浮土、积水清除干

32、净,并复核轴线标高,作好放线工作。b钢筋必须具有出厂合格证经送实验检验合格方可按图纸下料制作。钢筋绑扎前应先划线确定钢筋的间距,根据所划线,摆好钢筋,钢筋的交叉点应采用扎丝绑扎牢固,受力钢筋机械连接扎接头应相互错开,基础底部钢筋弯钩应朝上,绑扎好后应进行检查,并作好记录.3)模板施工基础模板采用定型组合钢模板,用48的脚手架钢管作为背枋。用48钢管支撑牢固。a工艺流程测量放线安底阶模安底阶支撑安上阶模安上阶模围箍及支撑搭设模板吊架检查校正b操作要点模板安装前,应复核基础纵横线及水平标高.不合模数之处用木模拼装.为便于施工采用木板拼钉,拼钉时,用直板拼钉,不宜用横板,以免拔出时困难.模板支撑要求

33、严密、牢固、不漏浆。模板安装前,应复核基础纵横轴线及水平标高。模板支撑要求严密、牢固、不漏浆。模板用短钢管加木垫板支撑在土壁上,模板内部应加钢筋内撑撑牢。模板支好后,应检查、验正,并做好记录。4)砼浇筑a泵车能到达的地方,直接用泵车下料浇筑,泵车不能到达的地方,采用手推车运输到浇筑位置。b施工工艺应做到分层浇筑,分层捣实,上下层必须结合良好,砼浇筑要连续施工。c混凝土自搅拌车(机)中卸出后,应及时运到浇筑地点,延续时间不能超过初凝时间.在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象.d混凝土自斗口下落的自由倾落高度不得超过2米,如超过2m时必须采取加串筒等措施。e浇筑

34、混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短。并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间一般不超过3小时,否则应按施工缝处理。f浇筑混凝土时应派专人经常观察模板、钢筋、等有无位移变形或堵塞情况,发现问题应立即停止浇灌,并应在已浇筑的混凝土上初凝前修整完毕。 5)0。00以下的砌体待主体结构一层拆除模板及其支撑系统后砌筑,砌筑完并及时组织验收,以便尽快进入下道工序。设备基础施工参照混凝土基础施工.a钢筋原材料:钢筋原材进场必需须见证取样送检且必须符合国家混凝土结构工程施工质量及验收规范GB50204-2002(2011年版)。 b进入本工程的钢筋应有出厂质量证明书、试验

35、报告单、钢筋表面或每捆(盘)钢筋均应有标志。进场时按炉罐(批)号及直径分批检查,检验内容包括查对标志、外观检查,并按现行国家有关标准的规定抽取试样作为力学性能试验和复量偏差,合格后方可使用。c钢筋的外观检查.检查内容:直径、标牌、外形、长度、劈裂、弯曲、裂痕、锈蚀等项目,如发现有异常时(包括在加工过程中有脆断、焊接性能不良或力学性能显著不正常时)应拒绝使用。d钢筋试验的力学性能中,屈服点(强度)、抗拉强度、伸长率、冷弯四项指标均应符合现行国家标准的规定。(2)钢筋加工 1)在加工过程中,发现机械性能有明显不正常的,不予使用; 2)虽有出厂力学性能指标,但外观质量缺陷严重的,不予使用; 3)钢筋

36、应平直,无局部曲折. 4)调直钢筋时,HPB300钢筋的冷拉率不宜大于长度的4;HRB400钢筋的冷拉率不宜大于1。5)受力钢筋HPB300钢筋末端需作180弯钩,其园弧弯曲直径D不应小于钢筋直径d的2。5倍;HRB400钢筋末端需作90或135弯折时,弯曲直径D不宜小于钢筋直径d的4倍。 6)钢筋焊接前必须先试焊,合格后方可施焊;焊工必须持有效焊工考试合格证,并按规范规定进行焊接操作。7)所有箍筋除注明为焊接箍外,其余均为封闭式箍筋,其末端应弯成135带有平直部分的园钩,平直长度不小于10d;施工图中多肢箍的设置及组成形式除现行的施工规范要求外,还应满足设计图纸中的具体要求。(3)钢筋制作工

37、艺流程1)钢筋制作工艺流程如下:钢筋检验和试验,保证符合物理性能和化学性能要求的钢筋用于制作钢筋除锈,保证钢筋平直、保证加工尺寸准确,使钢筋在砼内配料单复核,保证钢筋下料准确,满足设计要求钢筋切割,保证断面长度准确钢筋弯曲成型保证达到设计图样,尺寸形状准确无误分类、编号堆码,成型后的钢筋按所用部位或大小规格分类编号堆码2)钢筋绑扎施工工艺流程(3)钢筋连接方案设计施工图要求采用机械连接,现场由专职质安员认真负责外观检查,并随机取样,按规范要求分规格确定组数,做力学性能检验。(4)板上层负钢筋支承为确保板上层负钢筋的位置准确,对上层钢筋均设钢支撑,以确保钢筋绑扎和浇筑过程中其位置的准确,底板采用

38、铁板凳支撑上部板筋.绑扎钢筋时,先排支撑处的下排筋,必要时点焊交接处,这样支撑之间的钢筋可通过横筋架于纵筋之上。(5)钢筋制作安装1)梁筋制作原则a梁筋制作按下部筋在支座处,上部筋在跨中1/3范围内接长接头采用采用机械连接与窄间隙连接相结合.b主梁与次梁相交时,应顺主筋加筋.c当两梁断面相同首先保证主梁箍筋尺寸,将次梁架于主梁筋之上。2)梁筋绑扎原则a绑扎顺序:纵横梁下部筋穿入梁箍筋纵横梁下筋按序穿入柱子筋后按设计数量放柱箍筋绑柱箍筋绑梁下部筋及一排筋梁上部筋穿入梁箍后绑扎。b当柱箍筋在梁纵横交错处密集设置有困难时,在征得设计同意前提下,采用开口箍贯入柱内后采用单面焊接.(7)板筋制作安装1)

39、在有利施工的前提下,现浇板配筋尽可能按连续板配置,这样既减少弯钩投入,也有利结构安全.2)当板筋为双向配置时,其长向筋应置于短向筋之上。(8)钢筋施工措施1)对进场的钢筋,严格地把好质量关,并经现场抽样检验合格后,方能进行使用,对不合格的钢材必须退场.2)钢筋在储运堆放时,必须保留标牌,并按级别,品种分规格堆放整齐,钢筋必须搭架堆放,离地面20cm以上,并设检验合格与否标识。3)进场的每批钢筋,钢筋工长、试验人员必须在统计台帐注明该批钢筋所用楼层的部位,确保工程质量。4)采用冷拉法调盘元,应尽量降低冷拉速度,冷拉率不大于4%。5)施工前认真学习图纸,了解设计意图,结合规范放制钢筋大样。放样后,

40、必须严格按照规范,施工图纸进行审核,试制无误后,方可批量生产,减少返工浪费,确保工程质量。6)钢筋制作必须按照钢筋牌上的规格、数量、形状进行,其制作工艺和质量满足砼结构工程施工质量验收规范GB502042002(2011年版)的有关规定.制作好的成型钢筋要分规格、分部位进行挂牌堆放。(9)钢筋的搭接和定位锚固钢筋搭接:HPB300,HRB400钢筋采用机械连接。现浇板:上部钢筋锚固长度30d,下部钢筋在支座处锚固长度200.构造柱:主筋在楼层处搭接,搭接长度为371.41。5;构造柱主筋锚入梁内为35d,顶至屋顶女儿墙压顶。构造柱与梁的连接按西南G701中标准作法施工;屋面女儿墙间距371.0

41、5左右设置女儿墙构造柱,作法按西南G701中标准作法施工。1)钢筋交叉点应采用铅丝扎牢。2)板的钢筋网,双向受力钢筋必须全部扎牢。3)梁中如遇双排钢筋时,为保证梁筋正确位置,需在梁筋之间加短钢筋252000进行支座隔离.4)钢筋绑扎完毕,通过自检、互检、交接检后,会同质监部门到场抽检合格办理隐蔽验收记录后,方能浇砼.钢筋代换应经设计单位认可。钢筋在接头区段内的允许面积:绑扎接头25,焊接接头50%。5)各部位钢筋的保护层采用砼强度等级相同的砼预制垫块,按6001000mm的间距绑扎于钢筋上,不允许采用碎砖和卵石垫钢筋。6)浇筑砼时,必须搭设马道严禁操作人员踩踏钢筋,特别对悬挑结构部位。同时,设

42、专人负责钢筋的保修工作。7)经质监验收符合设计要求,办理隐蔽验收签证后,方能进行下道工序.三。模板工程(1)模板选择根据本工程平面形式及结构主要为框架特点,均采用单块就位组装。其具体使用部位如下:1)方形框架柱:选用普通胶木板模,模板间用U形卡连接,沿柱的高度竖向错拼.2)方柱模板支撑采用扣件钢管做柱箍,梁柱节点范围则采用专用型钢柱箍。加固型钢柱箍间距底部不大于300mm,柱子上中下三道钢管柱箍与梁板支架或操作架拉结成一体. (2)模板的构造要求模板除应保证工程结构各部份形状和几何尺寸、位置正确外,支撑并应具有足够的承载力、刚度和稳定性,能可靠地承受新浇砼的自重和侧压力以及施工荷载。(3)模板

43、的制作要求根据柱断面尺寸,柱模板制作时基本宽度为300mm,以利重复使用,并考虑柱施工中易出现的上部缩颈现象,柱模应一次配至梁板底,并分两段制作,梁柱接头处模板在柱拆模时不拆除.(4)模板安装顺序各种模板安装施工顺序如下:1)柱模板放线设置定位基准抹1:3水泥砂浆支撑面单片模板吊装就位安装支撑邻侧模板吊装就位连接两片模板第二片模板支撑安装第三、四片模板及支撑调直纠偏安装柱箍全面检查校正柱模表面固定.2)梁模板放线搭设支撑架安装梁底模梁模起拱绑扎钢筋与垫块安装两侧模板安装梁柱节点模板检查校正相邻梁模固定.3)板模板复核板底标高搭设支撑架安放木枋安放模板安柱、梁板节头模板安预埋件及预留孔模板检查校

44、正。(5)模板安装1)柱模板首先放线抄平后,对模板下口与楼面高差大于5mm时,应用砂浆找平后再安装模板,以防止柱脚漏浆而“烂根”。并在距柱脚和柱200处,纵横两个方向焊12钢筋撑,长度同柱断面,以利模板就位和控制柱断面尺寸及钢筋位置,柱箍竖向间距500.2)梁板模板梁板模板安装前,应用483.5钢管搭设支撑架,架顶必须严格找平,后再铺模板和木枋等。梁高700以内,立柱间距不大于900。板支撑立柱间距为:板厚120mm以内,立柱间距不大于1000;板厚200时,立柱间距不大于800。为加速模板的周转使用,并在支撑架中加设早拆支撑体系,梁板起拱按规范要求进行,但梁跨度4m时,起拱高度为1/1000

45、3/1000,悬臂梁起拱高度为1/10003/1000,起拱高度不小于20mm.梁高超过700时,梁高中部应加12对拉螺栓,纵向间距不大于1000,梁宽大于400时,梁底应加支顶,间距同支撑立柱。(6)模板支撑体系1)柱子模板支撑采用扣件钢管做柱箍,梁柱节点范围则采用专用型钢柱箍。普通的钢筋砼柱断面大于800时,则设置控制断面。普通柱箍间距500,另外双向设-403500的对拉片,柱子上中下三道钢管柱箍与梁板支架或操作架拉结成一体.2)梁板模板支撑梁板采用钢管架支撑体系,并配合使用SP70早拆体系。钢管架立杆间距按纵横900mm布置,早拆除支点设置按沿梁每1。8m左右设一点,在每块井字楼板中间设一点,模板在支点留空,以使后拆支杆的上顶板直接接触砼表面。a早折体系施工工艺:楼板模板设计备料按模板图弹线确定立杆位置立钢管架立杆并安装横杆安装早拆头调节器调整早拆支点上顶板高度、背楞托架高度、U型托高度尺寸铺架顶水平杆摆放50100mm木枋铺楼板模板绑扎钢筋浇砼养护、砼强度达到50早折模板要

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
