收藏 分销(赏)

河道清淤施工方案新.doc

上传人:人****来 文档编号:3927157 上传时间:2024-07-23 格式:DOC 页数:11 大小:60.04KB
下载 相关 举报
河道清淤施工方案新.doc_第1页
第1页 / 共11页
河道清淤施工方案新.doc_第2页
第2页 / 共11页
河道清淤施工方案新.doc_第3页
第3页 / 共11页
河道清淤施工方案新.doc_第4页
第4页 / 共11页
河道清淤施工方案新.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

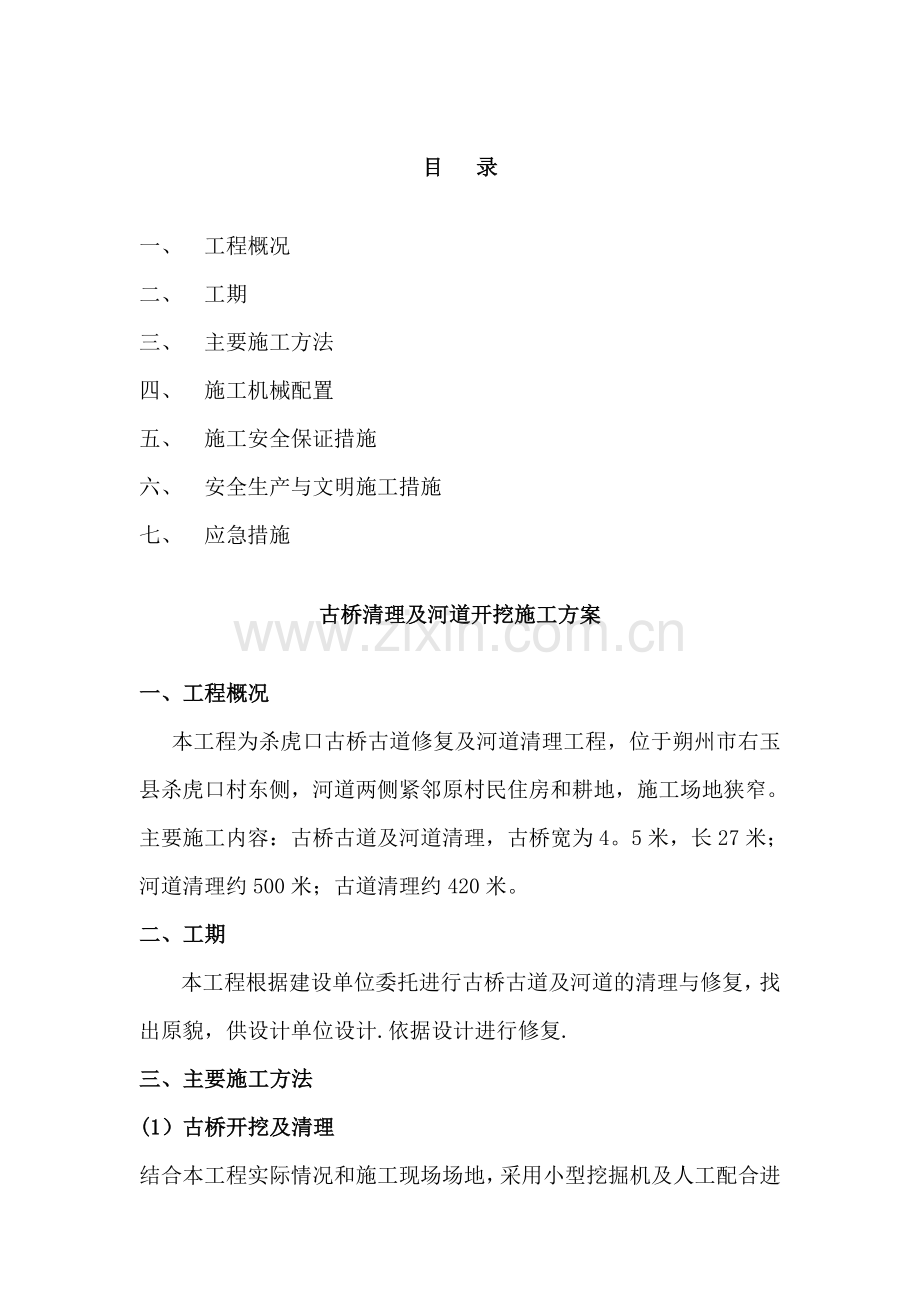

1、杀虎口古桥古道及河道清理施工方案施工单位:朔州市宏宇工程建设有限公司日 期:2014年9月25日 目 录一、 工程概况二、 工期三、 主要施工方法四、 施工机械配置五、 施工安全保证措施六、 安全生产与文明施工措施七、 应急措施古桥清理及河道开挖施工方案一、工程概况 本工程为杀虎口古桥古道修复及河道清理工程,位于朔州市右玉县杀虎口村东侧,河道两侧紧邻原村民住房和耕地,施工场地狭窄。主要施工内容:古桥古道及河道清理,古桥宽为4。5米,长27米;河道清理约500米;古道清理约420米。二、工期本工程根据建设单位委托进行古桥古道及河道的清理与修复,找出原貌,供设计单位设计.依据设计进行修复.三、主要

2、施工方法(1)古桥开挖及清理结合本工程实际情况和施工现场场地,采用小型挖掘机及人工配合进行古桥周围清理杂草淤泥、河卵石等。为了保证不扰动古桥,先辅以人工探明古桥古道原结构-找准位置,划分区域机械挖掘人工捡石条-清理余石机械装运。(2)河道河卵石清理及运输 由于施工场地狭窄,地势崎岖,拟采用挖掘机、装载机、自卸车、人工修建临时运输道路,运输至建设单位指定的弃土场地,并用装载机排土。根据施工场地和古桥的清理深度,建议采用小型挖掘机及人工配合,将桥底淤泥、河卵石挖掘倒运至古桥西侧河槽堆放,待挖掘河槽,采用350型挖掘机同时装车运至建设单位指定的弃土场地.清理过程中发现原古石条时,机械立即停止施工,先

3、辅以人工倒运石条至安全位置,机械方可后续施工。清理过程中如发现文物时,项目部立即停止施工,妥善保护施工现场,上报建设单位,待通知方可后续施工。根据建设单位提供的地下管线资料,清理至河道下埋设自来水管道时,项目部专门派人指挥,挖至距离自来水管道8001000 cm处,利用人工清理。(3)瓮城场地清理及土方外运瓮城紧邻现有行人及车辆通行道路,地势狭窄,不便大型工程机械车辆进出。拟采用小型挖掘机清理成堆,在清理过程中,保证原城墙结构,距离原城墙1.52m处采用人工清理。用50型装载机倒运至瓮城南城墙南侧,然后用自卸车运至建设单位指定的弃土场地。机械清理过程中,保证不破坏原状土,留置20-30cm人工

4、清理。对南城门通往古桥的原石条路段拟采用小型挖掘机挖松,人工全部清理成堆,自卸车运至建设单位指定的弃土场地。(4)河道两侧杂土外运河道北侧现有高压电线及通信光纤,机械装运不便。为保证施工安全高度,拟采用小型挖掘机清理成堆,装载机倒运至安全位置,自卸车运至建设单位指定的弃土场地。清理过程中发现的原石条、原路石利用人工装车,小三轮车运至石条堆积场地。(5)善后处理与施工场地卫生 施工中做好日常清洁工作,淤泥杂土按指定地点弃放,不污染堆土场的环境,运输淤泥及河卵石过程中,采取有效的措施,防止出现“滴、洒、漏现象.四、施工机械配置详见下表拟投入主要施工机械设备一览表工程名称:杀虎口古桥清理及河道开挖工

5、程序号机械设备名称型号规格数量国别或产地制造年份斗容量(m)1挖掘机Xe-3351部日本20121.52挖掘机Zx-2001部中国20110。83自卸车15t3辆中国2011224测量设备Ds31套中国20125装载机50型2台中国20122。5五、施工安全保证措施:1、土石方施工基本安全措施(1)土石方清理施工前,工程技术部应依据工程地质、水文地质、气象条件、环境因素等资料,结合现场的实际情况,制定具体的专项施工方案。施工中应遵循各项安全技术规程和标准,严格按照施工方案组织施工,在施工过程中注重加强对人、机、物、料、环境因素的安全控制,搞好工序穿插,提高工效和施工速度,遇到较大的暴风雨天气应

6、停止施工,确保作业人员、设备的安全.(2)清理施工前,应根据建设单位提供的文件复查地下构造物(光缆、电缆、管道等)的埋设位置和走向,并采取防护措施或避让措施。施工中如发现危险物品及其它可疑物品时,应立即停止开挖,报请项目部相关部门处理。(3)清理程序应遵循自上而下的原则,并采取有效的安全措施合理安排施工工序,确定清理边坡坡比,边坡清理每一梯段完成后,应进行一次安全处理,并由工程技术部及时制定边坡支护方案。(4)土石方清理时,应防止周边临近的建筑和构筑物、道路管线等发生下沉和变形,必要时与设计甲方协商采取防护措施,并在施工中加强观测;相关轴线引桩、标准水准点等要注意防护,清运河卵石时不得碰撞,以

7、免影响测量精度。(5)施工中若发现文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。(6)加强对各类人员的培训教育,加强雨季安全施工常识的学习,提高自我防范能力和应急反应能力.(7)严格遵守施工时间,尽可能夜间不施工,减小噪声污染,若需夜间连续作业,需办好夜间施工许可证。(8)在电杆附近挖土时,对于不能取消的拉线地垄及杆身,应留出土台.土台半径:电杆为115m,拉线1525m,并视土质决定边坡坡度;土台周围应插标杆示警。2、施工机械安全措施(1)大型机械进场前,应查清所通过道路、桥梁的净宽和承载力是否足够,否则应先予拓宽和加固.(2)机械在危险地段作业时,必须设明显的安全

8、警告标志,并应设专人站在操作人员能看清的地方指挥,驾机人员只能接受指挥人员发出的规定信号。(3)机械在边坡、边沟作业时,应与边缘保持必要的安全距离,使轮胎(履带)压在坚实的地面上.(4)配合机械作业的清底、平地、修坡等辅助工作应与机械作业交替进行,机上、机下人员必须密切配合,协同作业,若必须在机械作业范围内同时进行辅助工作时,应停止机械运转后,辅助人员方可进入.(5)施工机械一切服从指挥,人员尽量远离机械,如有必要先通知操作人员后方可接近。在挖土机工作范围内,不许进行其它作业。挖掘机和载重车辆的停机点必须留有足够的安全距离,杜绝坡道停机、停车,坡道挖掘应由专人指挥.(6)机械挖土与人工清底要采

9、用轮换工作面作业,确保配合施工安全。挖机回转范围内不得站人,尤其是土方施工配合人员; 3、雨季施工安全措施(1)雨季施工领导小组土方清理期间成立雨季施工领导小组,制定夜间值班制度,确保本工程在雨季施工安全、优质、按期进行。进入雨季施工要注意及时收集天气变化和天气预报信息,提前做好防范措施,做好雨施物资、设施的准备工作,大雨过后做好现场检查,减少雨后损失。(2)雨季施工安全技术措施土方工程受雨水影响较大,如不采取有关防范措施,将可能对施工安全及建筑物质量产生严重影响,因此在雨期施工时注意以下几点:1)清理前要在沿渠边坡顶部设挡水埂、排水沟等截水排水设施及防洪和排水机械设备,减少边坡汇水,防止边坡

10、被雨水冲塌及基坑(槽)进水泡槽。土方清理宜从上到下分层分段依次进行,同时做成一定坡势,以利集水外排;清理成型时宜在基层同时做好排水沟、集水井等抽排系统,下雨时及时排除落雨。2)如有需要,河道上口四周做20cm高挡水墙,往外做好排水坡度,保证排水畅通,防止地表水流入河道内或大量渗入坑边土体影响边坡的稳定。3)雨期施工的工作面不宜过大,应逐段、逐片的分期完成,雨量大时,应停止大面积的土方施工;4)弃渣场应在四周做好防止雨水冲刷的措施,根据地理条件在渣场周围设置排水沟,以阻止土方被雨水冲刷导致水土流失或覆盖农田。六、安全生产与文明施工措施(1)加强安全检查,及时发现问题。对各小型机械的防雨棚以及临时

11、设施、安全标志牌进行经常性检查,及时发现问题及时排除,对破损处及时修复。(2)加强对现场施工人员的安全、文明施工的宣传教育,提高其安全文明施工及自身保护意识,施工现场和交叉路口的醒目位置设置安全警示牌和交通指引牌。(3)清理过程中应充分重视地质条件的变化,遇到不良地质构造和存在事故隐患的部位应及时采取防范措施,并设置必要的安全围栏和警示标志,基坑挖好后对周边用防护栏杆围护,且用警示牌示警,夜间做好安全值班工作。(4)主干渠清理现场必须安排安全生产管理人员否则不许施工,项目部专职安全员随时巡视,发现隐患及时处理不能立即处理的或隐患较大时应上报项目部研究制定相应的安全措施,避免事故的发生。(5)清

12、除杂物路障,保持道路畅通、平整;适时平整、压实道路和洒水,减少灰尘对周围环境的污染,严格控制粉尘。(6)专人负责现场安全值班,加强对沿渠已清理的视,特别是河道较深形成汇水坑的段面要设置警示牌,并派专人值守,防止坠落、溺水事故发生。(7)进入现场正确戴好安全帽,施工现场要设有围栏、隔离墙,加强消防管理,杜绝安全事故发生。(8)运输车辆:装运建筑材料、土石方、建筑垃圾及工程渣土的车辆,应采取有效措施,杜绝运输中泥浆、散体、流体物料撒漏,保证行驶途中不污染道路和环境。(9)严格遵守项目部文明施工管理办法,争创文明工地。七、应急措施做好突发事故的应急准备,加固各种防护措施,对临时设施等采取有效的加强措

13、施,确保抢险救灾物资人员到位,发生险情立即启动应急预案.(1)在施工期间,项目部应建立应急小组。组长:赵美恒(电话:13934948498)副 组 长:孟永亮(电话:18334960924)郭新勇(电话:15235070456)组员:吕雪峰(电话:18334956130)李向阳(电话:13653523027)工程施工期间执行工程施工快报、登记、监督、验收和告示制度,如有险情或事故发生,由李向阳负责向有关部门汇报、沟通。(2)现场应准备好木桩及砂袋,以防止河道塌方及河底涌起;施工过程中应经常检查边坡的情况,如发现河道底部或周围土体出现可能导致剪切破坏的迹象或其它可能影响安全的征兆,如塌方、涌土、隆起、陷落等,应马上用木桩及砂袋进行临时加固,并及时将现场情况上报建设单位。3、河道清理中如发现支护系统质量有严重缺陷或有渗水、涌砂从护壁、边坡中出现时,要立即查明原因采取措施,及时修补或堵截;上述现象制止后方可继续挖土.4、如施工过程中发现涌水量过大,查明原因,并增加潜水泵进行抽水。施工进度计划表序号 横道图项目名称9月10月262728293001020304050607080910111213141501施 工 准 备02淤泥杂草清理03古桥桥底挖掘04河道挖掘注:表内工期均为有效工期,大风、雨、自然灾害等不可抗力因素则工期顺延。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
