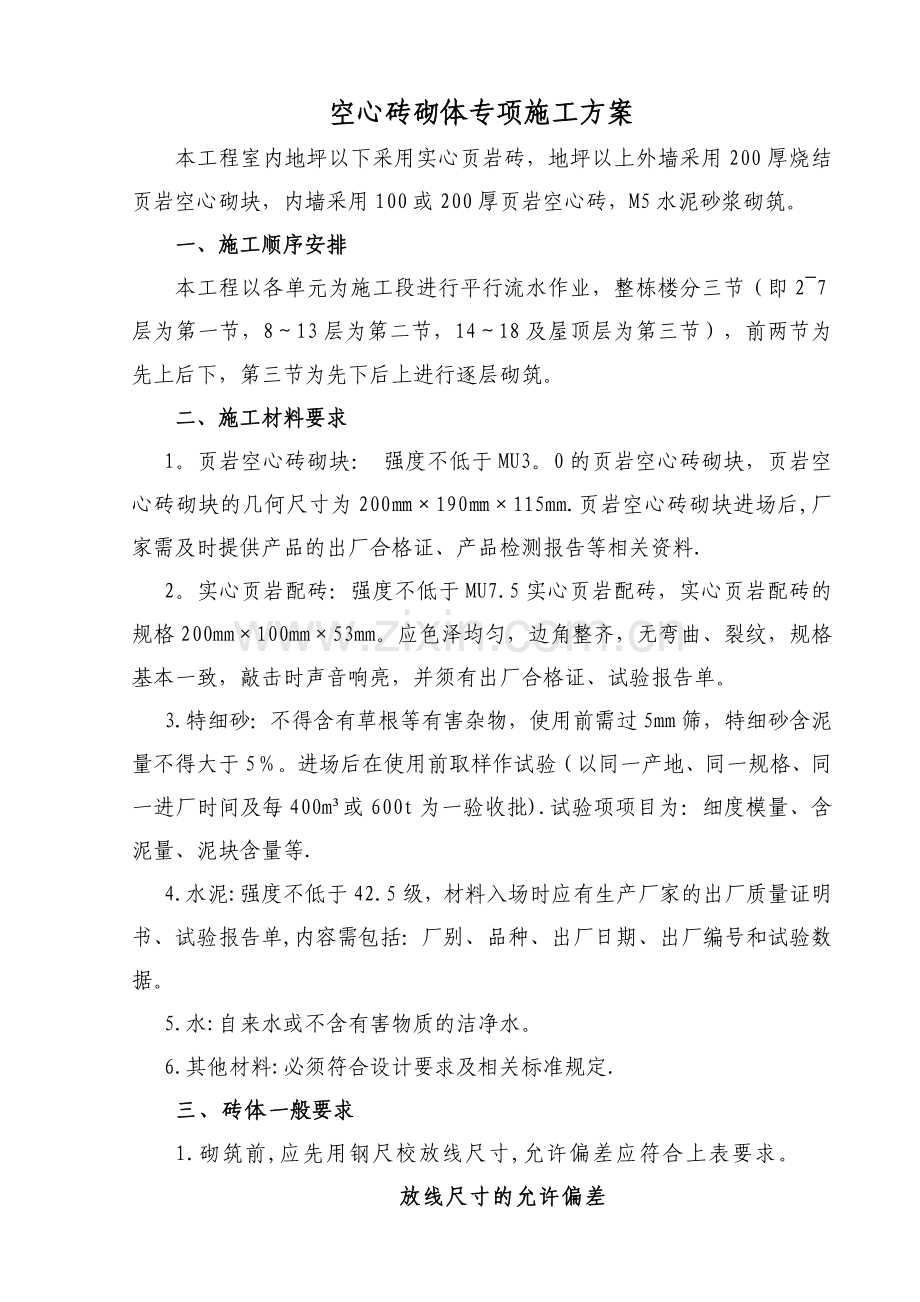

1、空心砖砌体专项施工方案本工程室内地坪以下采用实心页岩砖,地坪以上外墙采用200厚烧结页岩空心砌块,内墙采用100或200厚页岩空心砖,M5水泥砂浆砌筑。一、施工顺序安排本工程以各单元为施工段进行平行流水作业,整栋楼分三节(即27层为第一节,813层为第二节,1418及屋顶层为第三节),前两节为先上后下,第三节为先下后上进行逐层砌筑。二、施工材料要求1。页岩空心砖砌块: 强度不低于MU3。0的页岩空心砖砌块,页岩空心砖砌块的几何尺寸为200190115mm.页岩空心砖砌块进场后,厂家需及时提供产品的出厂合格证、产品检测报告等相关资料.2。实心页岩配砖:强度不低于MU7.5实心页岩配砖,实心页岩配
2、砖的规格200mm100mm53mm。应色泽均匀,边角整齐,无弯曲、裂纹,规格基本一致,敲击时声音响亮,并须有出厂合格证、试验报告单。3.特细砂:不得含有草根等有害杂物,使用前需过5mm筛,特细砂含泥量不得大于5。进场后在使用前取样作试验(以同一产地、同一规格、同一进厂时间及每400m或600t为一验收批).试验项项目为:细度模量、含泥量、泥块含量等.4.水泥:强度不低于42.5级,材料入场时应有生产厂家的出厂质量证明书、试验报告单,内容需包括:厂别、品种、出厂日期、出厂编号和试验数据。5.水:自来水或不含有害物质的洁净水。6.其他材料:必须符合设计要求及相关标准规定.三、砖体一般要求1.砌筑

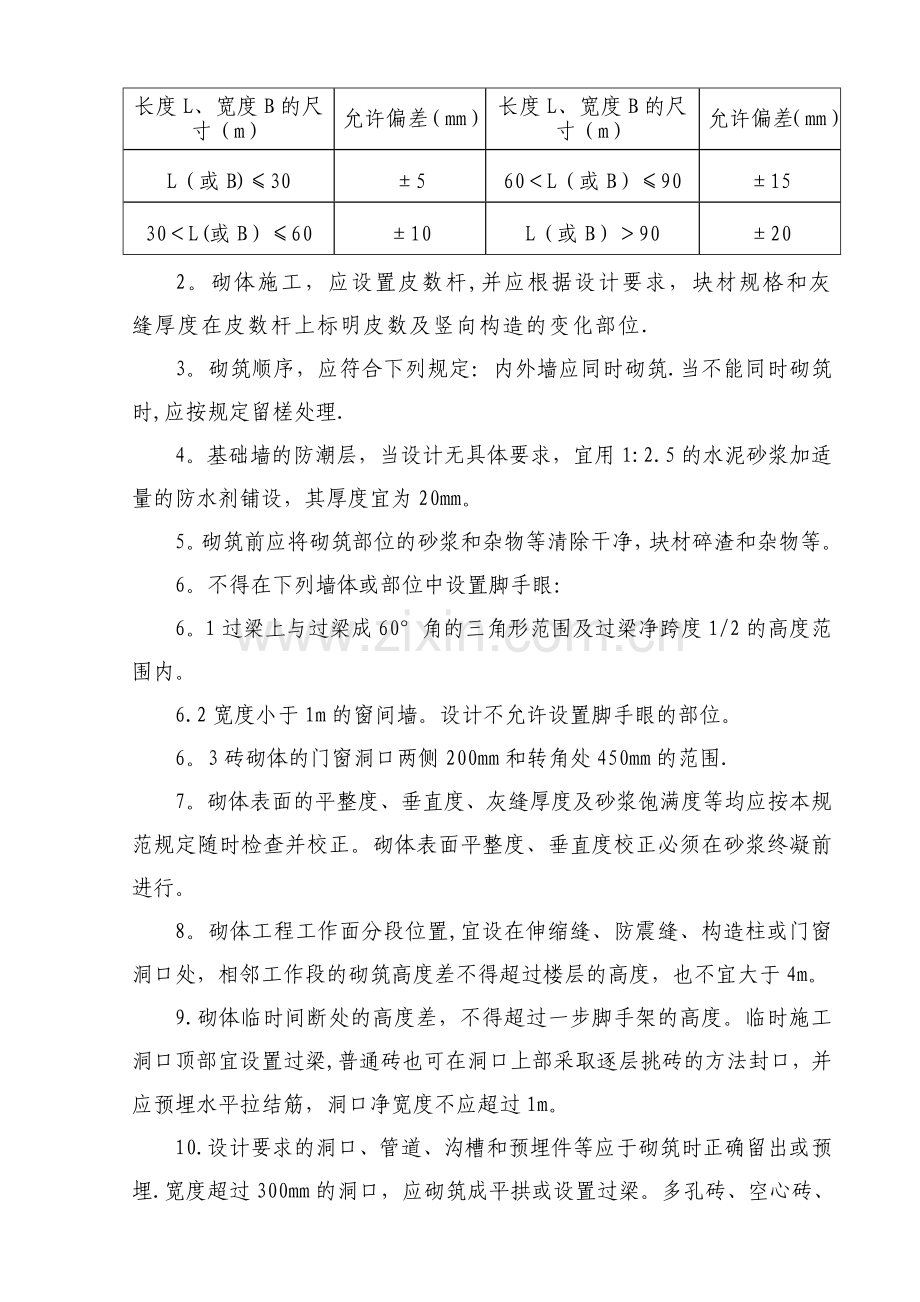

3、前,应先用钢尺校放线尺寸,允许偏差应符合上表要求。放线尺寸的允许偏差长度L、宽度B的尺寸(m)允许偏差(mm)长度L、宽度B的尺寸(m)允许偏差(mm)L(或B)30560L(或B)901530L(或B)6010L(或B)90202。砌体施工,应设置皮数杆,并应根据设计要求,块材规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位.3。砌筑顺序,应符合下列规定:内外墙应同时砌筑.当不能同时砌筑时,应按规定留槎处理.4。基础墙的防潮层,当设计无具体要求,宜用1:2.5的水泥砂浆加适量的防水剂铺设,其厚度宜为20mm。5。砌筑前应将砌筑部位的砂浆和杂物等清除干净,块材碎渣和杂物等。6。不得在下列墙
4、体或部位中设置脚手眼:6。1过梁上与过梁成60角的三角形范围及过梁净跨度1/2的高度范围内。6.2宽度小于1m的窗间墙。设计不允许设置脚手眼的部位。6。3砖砌体的门窗洞口两侧200mm和转角处450mm的范围.7。砌体表面的平整度、垂直度、灰缝厚度及砂浆饱满度等均应按本规范规定随时检查并校正。砌体表面平整度、垂直度校正必须在砂浆终凝前进行。8。砌体工程工作面分段位置,宜设在伸缩缝、防震缝、构造柱或门窗洞口处,相邻工作段的砌筑高度差不得超过楼层的高度,也不宜大于4m。9.砌体临时间断处的高度差,不得超过一步脚手架的高度。临时施工洞口顶部宜设置过梁,普通砖也可在洞口上部采取逐层挑砖的方法封口,并应
5、预埋水平拉结筋,洞口净宽度不应超过1m。10.设计要求的洞口、管道、沟槽和预埋件等应于砌筑时正确留出或预埋.宽度超过300mm的洞口,应砌筑成平拱或设置过梁。多孔砖、空心砖、小砌块表面不得留置水平沟槽。11.通气道、垃圾道等采用水泥制品时,接缝处外侧宜带有槽口,安装时除座浆外,尚应采用1:2水泥砂浆将槽口填封密实。12.砌筑完每一楼层后,应校核砌体的轴线和标高,在允许偏差范围内,其偏差可在基础顶面或楼面上校正。标高偏差宜通过调整上部灰缝厚度逐步校正。13.砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。施工层进料口楼板下,宜采取临时加撑措施。14。搁置预制梁、板的砌体顶面应找平,并应在安装
6、时座浆。15。雨期施工应防止雨水冲刷砂浆,砂浆稠度应适当减小,每日砌筑高度不宜超过1。2m。收工时,应采用防雨材料覆盖新砌砌体的表面.四、砂浆拌制使用1.砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间应符合以下列规定。1.1水泥砂浆和水泥混合砂浆,不得少于2min。1.2水泥粉煤灰砂浆和掺用外加剂的砂浆,不得少于3min。2。施工中当水泥砂浆代替水泥混合砂浆时,应按现行国家标准砌体结构设计规范GBJ3的有关规定,考虑砌体强度降低的影响,重新确定砂浆强度等级,并以此设计配合比。3.掺用有机塑化剂的砂浆,必须采用机械搅拌.搅拌时间,自投料完算起为35min。4.砂浆拌成后和使用时,均应盛入贮灰槽中
7、。如砂浆出现泌水现象,应在砌筑前再次拌合。5.砂浆应随拌随用。水泥砂浆和水泥混合砂浆必须分别在拌成后3h和4h内使用完毕;当施工期间最高气温超过30时,必须分别在拌成后2h和3h内使用完毕.6.有特殊性能要求的砂浆,应符合相应标准并满足施工要求。7。砌筑砂浆的稠度,宜按下表要求。砌筑浆的稠度砌体种类砂浆稠度(mm)烧结普通砖砌体7090轻骨料砼小型空心砌块砌体6090烧结多孔砖砌体、空心砖砌体6080烧结普通砖平拱式过梁5070空斗墙、筒拱普通砼小型空心砌块砌体加气砼砌块砌体石砌体3050五、围护砌体要点围护砌体施工程序:清扫楼板分墨弹线角点砌砖-竖皮数杆-分步砌筑-水电预埋搭架砌筑安置过梁顶
8、砌斜砖浇构造柱检查验收清场转层。注:“”表示两道工序同时进行。1.砌筑砖砌体时,砖应提前12d浇水湿润,页岩砖含水率宜为1015。砖砌体的灰缝应横平竖直、厚薄均匀,并应填砂浆。墙厚370 mm及以上的砌体宜采用双面挂线砌筑。2。砌砖工程宜采用“三一”砌筑法。当采用铺浆法砌筑时,铺浆长度不得超过750mm;施工期间气温超过30时,铺浆长度不得超过500mm。注:“三一”砌筑法即为一铲灰、一块砖、一揉压的砌筑方法.3。砖砌体的尺寸和位置的允许偏差,不应超过下表的规定。砖砌体的尺寸和位置的允许伪偏差项 目允许偏差(mm)检验方法基础墙柱轴线位移101010用经纬仪复查基础顶面和楼面标高151515用
9、水平仪复查墙面垂直度每层-55用2m线板检查全高10m1010用吊线和楔形塞尺检查10m2020表面平整度清水墙55用2m用直尺和楔形塞尺检查混水墙88水平灰缝平直度清水墙-7拉10m线和尺检查混水墙10-水平灰缝厚度(10皮砖累计数)8-与皮数杆比较,用尺检查外墙上下窗口偏移-20用经纬仪检查 门窗洞口宽度(后塞口)5-用尺检查4。埋入砖砌体中的拉结筋,应设置正确、平直,其外露部分在施工中不得任意弯折。非直角砌体的角砖宜采用无齿锯加工制作。5。砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工.对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎。烧结普通通砖砌体的斜槎长度不应小
10、于高度的2/3。多孔砖砌体的斜槎长高比应按砖的规格尺寸做适当调整。6.施工中不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎,并应加设拉结钢筋。拉结筋的数量为每120mm墙厚放置1根直径6。5mm的钢筋:间距沿墙高不得超过500mm;埋入从墙的留槎处算起,每边均不应小于1000mm;末端应有90弯钩。7.抗震设防地区建筑物的砌砖工程不得留直槎。8。在砖墙中设有钢筋砼构造柱时,在砌筑前应先将构造柱的位置弹出,并把构造柱插筋处理顺直。砌砖墙时与构造柱联结处,砌成马牙槎,每一马牙槎沿高度方向的尺寸不宜超过300mm,如下图所示。砖墙与构造柱之间应沿墙高每500mm设置两根直径为6mm的水平拉结
11、筋,每边伸入墙内不应少于1000mm。 构造柱及马牙槎高度示意图9。隔墙与墙或柱不能同时砌筑而又不留成斜槎时,可于墙或柱中引出凸槎。对抗震设防区,灰缝中还应预埋拉结筋,其构造应符合规范规定,且每道墙不得少于2根.10.砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。11。砖砌体应上、下错缝,内外搭砌.实心砌体宜采用一顺一丁的砌筑形式。砖柱不得采用包心砌法.12。砌体水平灰缝的砂浆饱度不得小于80,竖缝宜采用挤浆或加浆方法,不得出现透明缝,严禁用水冲浆灌缝。13.砌体的水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm。六、砌块施工方法1。
12、空心砌块工序流程: 先期工作基层处理砌空心砖砌块与梁底或楼板底联接检查验收。2.先期工作:存放场地夯实、平整、不积水,堆码应整齐,应尽量减少二次转运。基层处理:将砌筑空心砌块墙根部位基面清扫干净,用砂浆找平,然后砌三线实心砖。3. 空心砌块墙砌筑前根部先砌200mm高实心砖。门窗洞口周边用普通页岩砖砌筑。砌墙前一天,应将空心砌块墙与结构相接的部位洒水湿润,保证砌体粘结牢固。在结构墙柱上按0。5m标高线分别划出砌块的层数,安排好灰缝的厚度以及拉结筋位置,在结构墙柱上弹好墙的立面边线。4.按照设计要求预先在结构墙、暗柱上埋好预留拉结筋.砌空心砌块时按墙宽尺寸、砌块的规格尺寸、图纸设计尺寸进行排列摆
13、块。遇有穿墙管线,应预留洞口,减少事后剔凿,损害墙体。砌块墙与结构墙柱联接处,必须按要求将预埋设的26。5拉结筋理直平铺在水平灰缝内,两端伸入墙内不小于1000mm.5。砌块与楼板(或梁底)的连接应在楼板底(梁底)斜砌挤紧,砖倾斜度为600左右,砂浆应饱满,以保证空心砌块墙体顶部稳定,牢固。七、质量保证措施质量保证项目:1.使用的原材料和空心砖的品种、规格、强度必须符合设计要求,质量应符合标准规定的各项技术性能指标,并有出厂合格证及试验报告单。2。砌筑砂浆应严格按照配合比拌制。砂浆试样应在搅拌机出料口随机取样、制作。砂浆的品种,强度等级必须符合设计要求,砌块接缝砂浆必须饱满,并按规定制作砂浆试
14、块。3。空心砖墙要上、下皮错缝砌筑,不得有通缝,在墙的转角、门洞口等部位,用多孔砖匹配砌转角处必须同时砌筑,严禁留直槎,交接处应留斜槎。4。不得使用破损严重的空心砖砌筑。接槎处砂浆密实,缝砖平直,接槎处水平灰缝小于8mm或有不超过5个的透亮缺陷。 5。拉结筋、构造柱、现浇钢筋混凝土带均符合设计要求.质量主控项目:1.使用的原材料和空心砌块品种,强度必须符合设计要求,质量应符合轻集料砼小型空心砌块(GBT152292002)标准规定的各项技术性能指标,并有出厂质保资料等。2.砖和砌块的取样和数量:同一产地、同一规格的砖,烧结砖15万块、多孔砖5万块、灰砂砖及粉煤灰砖10万块为一验收批。每一验收批
15、取样一组,数量为10块。3.砂浆的品种,强度等级必须符合设计要求,砌块接缝砂浆必须饱满,并按规定制作砂浆试块.砌筑砂浆取样和数量:同一砂浆品种、强度等级、同一配合比、同种原材料为一取样单位,砌体超过250m3为一取样单位。每一取样单位留置组数不得少于一组(每组六块)。质量一般项目: 1.接槎:砂浆要密实,砌块要平顺,接槎部位严实。空心砌块墙的上下层竖缝应错开13砌块长度。砂浆饱满,灰缝均匀一致。2。拉结筋:间距、位置、长度及配筋的规格、根数符合设计要求,位置间距的偏差不得超过一皮砌块。3.成品保护:砌块在装运过程中,轻装轻放,计算好各房间的用量,分别码放整齐。落地砂浆及时清除,以免与地面粘结,
16、影响下道工序施工.4。设备槽孔以预留为主,尽量减少剔凿,不得乱剔硬凿。可划准尺寸,用切割机镂划。如造成墙体砌块松动,必须进行补强处理. 5。注意质量问题:5.1不得随意用破碎空心砌块砌墙,影响墙体的强度。拉结筋按要求留置,保证砌体稳定。砌筑前应适量浇水。5.2应根据墙体尺寸及砌块规格进行安排,将皮数、灰缝作出标记,拉通线砌筑,作到灰缝一致,墙面平整,灰缝饱满。八、成品保护措施1.砌块在装运过程中,轻装轻放,计算好各房间的用量,分别码放整齐。落地砂浆及时清除,以免与地面粘结,影响下道工序施工。2.设备槽孔以预留为主,尽量减少剔凿,不得乱剔硬凿。可划准尺寸用切割机镂划。如造成墙体砌块松动,必须进行
17、补强处理.3.外露或预埋在墙体里的各种管线及其他预埋件,应注意保护,不得碰撞损坏.应加强对抗震构造柱预留钢筋和拉结筋的保护,不得随意碰撞损坏.砂浆稠度应适宜,砌体操作时应防止砂浆流淌弄脏墙面。 4。墙过梁底部的模板,应在灰缝砂浆强度达到设计规定的50以上时,方可拆除.预留有脚手眼的墙面,应用与原墙相同规格和色泽的砖嵌严实,保护墙面洁净. I5。在垂直运输施工电梯进料口周围,应用塑料纺织布或木板等遮盖,保护墙面洁净。砌块在装运过程中,应轻放轻装,计算好各房间及各层间数量按规格分别堆放整齐。6。搭拆脚手架时应防止碰坏已砌筑完成的墙体和门窗洞口棱角。墙体砌筑完成后,如需增加预留孔洞或槽坑,开凿后墙体
18、有松动或砌块不完整时,必须立即进处理补强。7.落地砂浆应及时清除,保持施工场地清净,以免影响下道工序施工,门框安装后应将门口框两侧从地面起300600mm高度范围钉临时木板保护,防止推车时撞损。8.在砌筑围护工程中,水电专业及时配合预埋管线,以避免后期剔凿对结构质量造成隐患。在构造柱、圈、梁、模板支设时,严禁在砖砌体上硬撑、硬拉。 九、安全施工措施 1。建立安全施工保证体系,落实安全施工岗位责任制。特殊工种人员必须持证上岗。 2。现场设施定期检查,保证临电接地、漏电保护器、开关齐备有效。作业面施工时,必须注意现场临电的设置、使用,不得随意拉设电线、电箱。加强“四口五临边”的防护,严禁任意拆除。
19、 3.砌块堆放场地必须坚实,码放整齐,堆放高度不超过1。6m。施工人员必须戴好安全帽。在使用脚手架砌筑时,施工人员必须系好安全带,穿防滑胶底鞋.4。手持电动工具使用前,必须做空载检查,运转正常后方可使用。所有用电设备在拆修或移动时必须断电后方可进行5。大于或等于4m的高墙体砌筑时,应搭设双排架,并设置好安全网.十、文明施工措施1.加强施工现场、垃圾站的管理,做好剩余材料的分拣、回收工作.2。施工完毕后,剩余材料及时收集整理,严禁随意乱扔。3.现场废料及加工厂木屑等,应按照指定地点堆放,然后由专用车辆运至场外废弃场。4.现场场容实行责任区包干制度,定期检查评比.5。临时道路每天洒水清扫,防止扬尘。出场车辆应进行清扫处理,防止沿途遗撤。6。班组长必须对班组作业区的现场文明施工负责,落实到人.7。合理安排施工工序,尽量降低噪声。
