收藏 分销(赏)

二级建造师水利抢分试卷三.doc

上传人:快乐****生活 文档编号:3925047 上传时间:2024-07-23 格式:DOC 页数:35 大小:55.54KB
下载 相关 举报
二级建造师水利抢分试卷三.doc_第1页
第1页 / 共35页
二级建造师水利抢分试卷三.doc_第2页
第2页 / 共35页
二级建造师水利抢分试卷三.doc_第3页
第3页 / 共35页
二级建造师水利抢分试卷三.doc_第4页
第4页 / 共35页
二级建造师水利抢分试卷三.doc_第5页
第5页 / 共35页
点击查看更多>>
资源描述

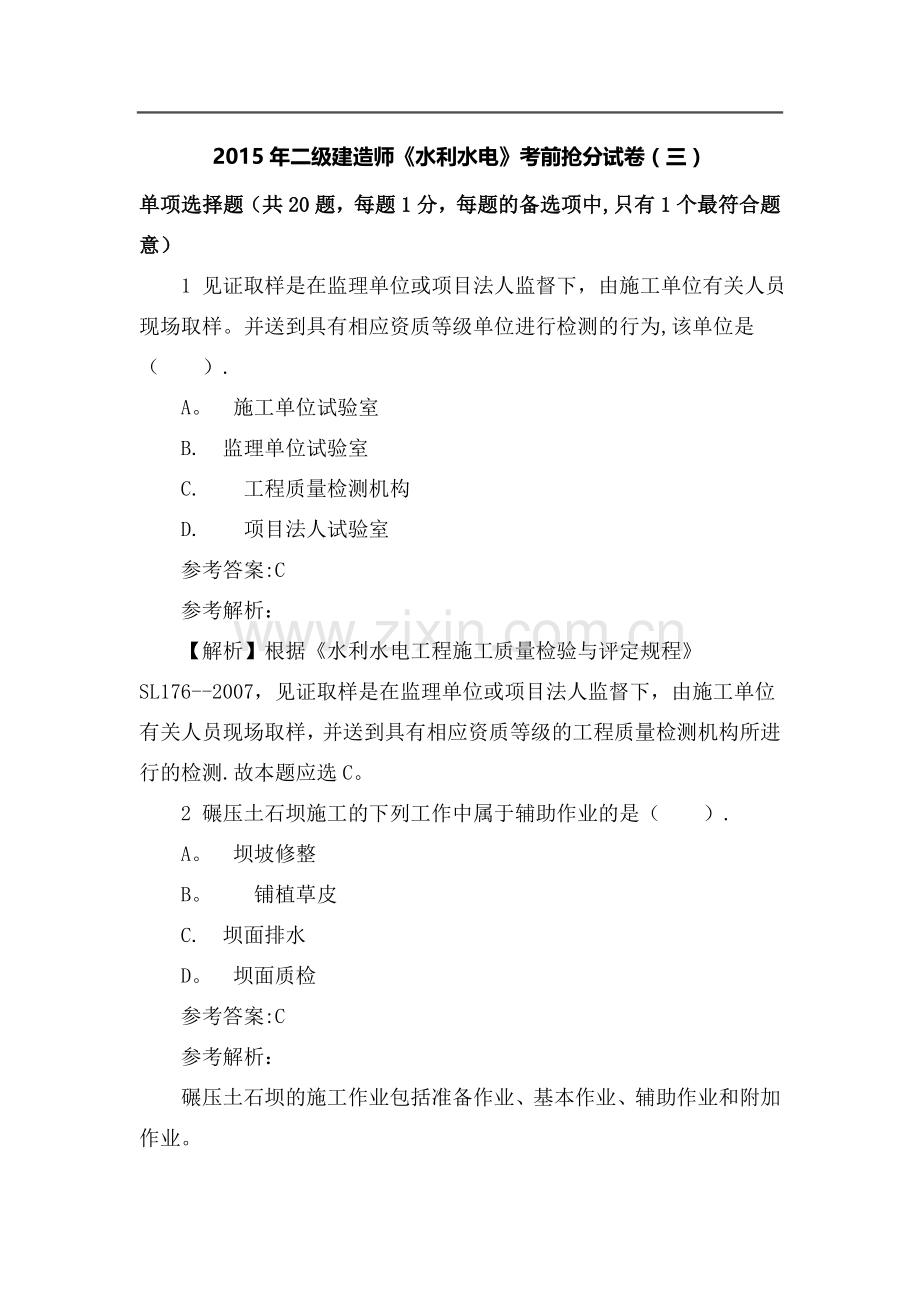

1、2015年二级建造师水利水电考前抢分试卷(三)单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1 见证取样是在监理单位或项目法人监督下,由施工单位有关人员现场取样。并送到具有相应资质等级单位进行检测的行为,该单位是().A。施工单位试验室B.监理单位试验室C.工程质量检测机构D.项目法人试验室参考答案:C参考解析:【解析】根据水利水电工程施工质量检验与评定规程SL176-2007,见证取样是在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级的工程质量检测机构所进行的检测.故本题应选C。2 碾压土石坝施工的下列工作中属于辅助作业的是().A。坝坡修

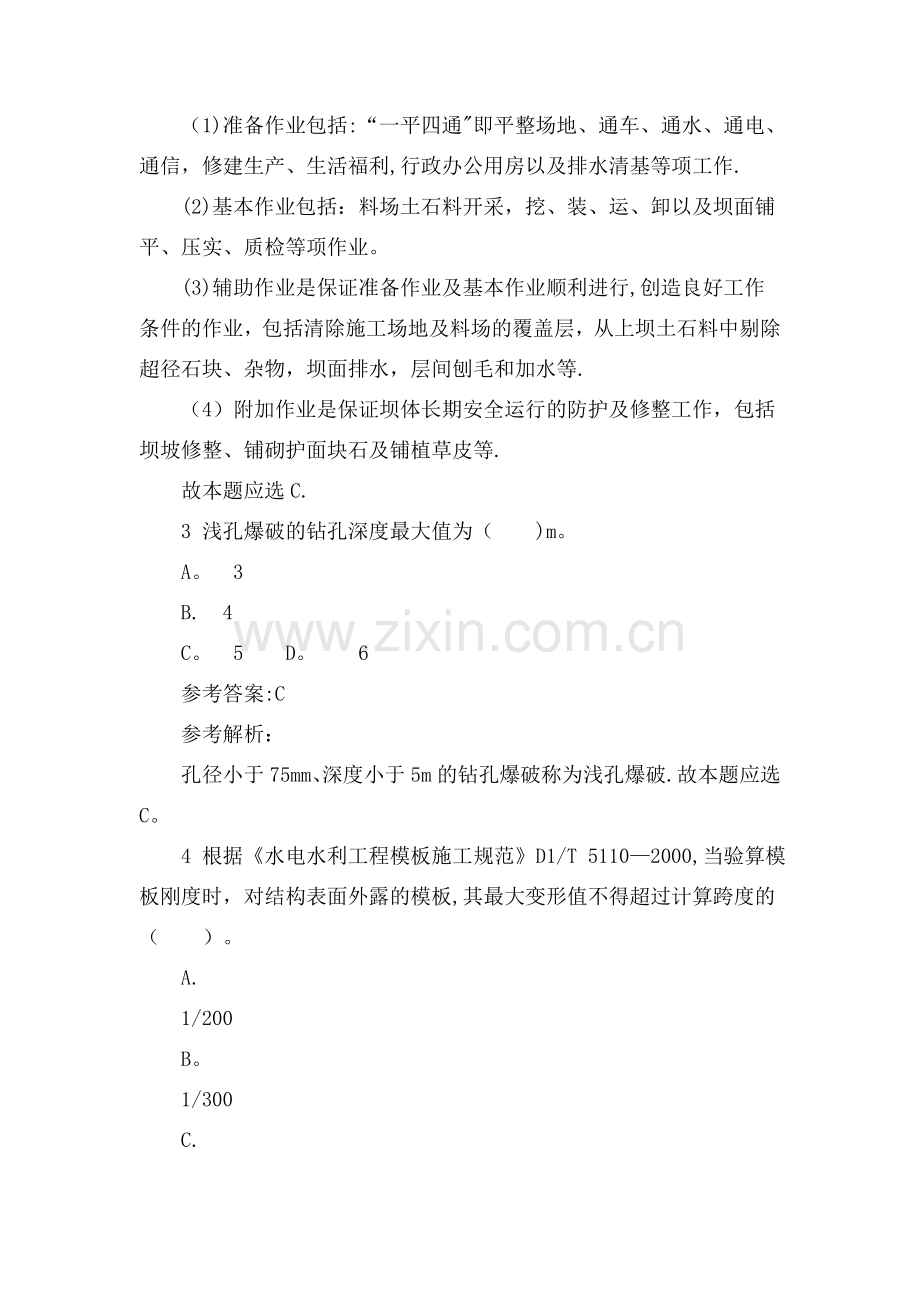

2、整B。铺植草皮C.坝面排水D。坝面质检参考答案:C参考解析:碾压土石坝的施工作业包括准备作业、基本作业、辅助作业和附加作业。(1)准备作业包括:“一平四通即平整场地、通车、通水、通电、通信,修建生产、生活福利,行政办公用房以及排水清基等项工作.(2)基本作业包括:料场土石料开采,挖、装、运、卸以及坝面铺平、压实、质检等项作业。(3)辅助作业是保证准备作业及基本作业顺利进行,创造良好工作条件的作业,包括清除施工场地及料场的覆盖层,从上坝土石料中剔除超径石块、杂物,坝面排水,层间刨毛和加水等.(4)附加作业是保证坝体长期安全运行的防护及修整工作,包括坝坡修整、铺砌护面块石及铺植草皮等.故本题应选C

3、.3 浅孔爆破的钻孔深度最大值为()m。A。3B.4C。5D。6参考答案:C参考解析:孔径小于75mm、深度小于5m的钻孔爆破称为浅孔爆破.故本题应选C。4 根据水电水利工程模板施工规范D1/T 51102000,当验算模板刚度时,对结构表面外露的模板,其最大变形值不得超过计算跨度的()。A.1/200B。1/300C.1/400D。1/500参考答案:C参考解析:水电水利工程模板施工规范D1/T 5110-2000第6.0。6条规定:当验算模板刚度时,其最大变形值不得超过下列允许值:对结构表面外露的模板,为模板构件计算跨度的1/400.故本题应选C。5 水利水电工程施工中,钢筋的下料长度计算

4、公式正确的是().A.钢筋的下料长度=外包长度+端头弯钩长度度量差值B。钢筋的下料长度=外包长度端头弯钩长度-度量差值C。钢筋的下料长度=外包长度+端头弯钩长度+度量差值D.钢筋的下料长度=外包长度+端头弯钩长度参考答案:A参考解析:钢筋的下料长度=外包尺寸+端头弯钩长度量度差值。故本题应选A。6 下列单元工程中,属于重要隐蔽单元工程的是().A。钢筋制安B.混凝土垫层C。涵侧填土D.地基开挖参考答案:D参考解析:根据水利水电工程施工质量检验与评定规程SL 176-2007,重要隐蔽单元工程是指主要建筑物的地基开挖、地下洞室开挖、地基防渗、加固处理和排水等隐蔽工程中,对工程安全或使用功能有严重

5、影响的单元工程.故本题应选D。7 根据水利水电建设工程蓄水安全鉴定暂行办法(水建管1999177号),负责组织实施蓄水安全鉴定的单位是().A.设计单位B.主管部门C.项目法人D。质量监督机构参考答案:C参考解析:【解析】水利水电建设工程蓄水安全鉴定暂行办法(水建管1999177号),该办法规定,蓄水安全鉴定由项目法人负责组织实施。故本题应选C。8 根据水利工程建设项目档案管理规定(水办2005480号),项目法人向有关单位进行档案移交应在竣工验收后()个月内完成。A。3B.4C。5D。6参考答案:A参考解析:【解析】水利工程建设项目档案管理规定(水办2005480号),工程档案的归档时间,可

6、由项目法人根据实际情况确定.可分阶段在单位工程或单项工程完工后向项目法人归档,也可在主体工程全部完工后向项目法人归档。整个项目的归档工作和项目法人向有关单位的档案移交工作,应在工程竣工验收后三个月内完成.故本题应选A。9 根据小型水电站建设工程验收规程SL1682012,小水电工程验收工作按验收主持单位可分为法人验收和政府验收.政府验收包括()。A.分部工程验收B。单位工程验收C。中间机组启动验收D。专项验收参考答案:D参考解析:【解析】小水电工程验收工作按验收主持单位可分为法人验收和政府验收,法人验收应包括分部工程验收、单位工程验收、合同工程完工验收及中间机组启动验收等;政府验收应包括阶段验

7、收(含首末台机组启动验收)、专项验收、竣工验收等。故本题应选D.10 根据水利水电工程施工质量检验与评定规程SL176-2007,工程质量优良的分部工程的重要隐蔽单元工程的最小优良率为()。A.50B.70%C。90D。100参考答案:C参考解析:根据水利水电工程施工质量检验与评定规程SL1762007,分部工程施工质量优良标准:(1)所含单元工程质量全部合格,其中70以上达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率达90以上,且未发生过质量事故。(2)中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格)。原材料质量、金

8、属结构及启闭机制造质量合格,机电产品质量合格。故本题应选C。11 根据水利水电工程施工质量检验与评定规程SL176-2007,工程质量优良的单位工程外观最小得分率应为()。A。50B.70C.85D.90参考答案:C参考解析:根据水利水电工程施工质量检验与评定规程SL1762007,单位工程施工质量优良标准:(1)所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故。(2)质量事故已按要求进行处理。(3)外观质量得分率达到85以上。(4)单位工程施工质量检验与评定资料齐全.(5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业

9、技术标准以及合同约定的标准要求。故本题应选C.12 水库遇下游保护对象的设计洪水时在坝前达到的最高水位称为()。A。校核洪水位B。设计洪水位C。防洪高水位D。防洪限制水位参考答案:C参考解析:校核洪水位为水库遇大坝的校核洪水时在坝前达到的最高水位;设计洪水位为水库遏大坝的设计洪水时在坝前达到的最高水位;防洪高水位为水库遇下游保护对象的设计洪水时在坝前达到的最高水位;防洪限制水位(汛前限制水位)为水库在汛期允许兴利的上限水位.也是水库汛期防洪运用时的起调水位。故本题应选C.13 下列坝高的重力坝中属于中坝的是().A.75mB.55mC。25mD。15m参考答案:B参考解析:重力坝按坝体高度分为

10、高坝、中坝和低坝。坝高大于70m的为高坝。小于30m的为低坝,介于两者之间的为中坝。故本题应选B。14 当水位达到设防水位后继续上升到某一水位时,防洪堤随时可能出险,防汛人员必须迅速开赴防汛前线,准备抢险,这一水位称()。A.设防水位B。防汛水位C。警戒水位D。保证水位参考答案:C参考解析:堤防工程特征水位(1)设防(防汛)水位。开始组织人员防汛的水位.(2)警戒水位。当水位达到设防水位后继续上升到某一水位时.防洪堤随时可能出险,防汛人员必须迅速开赴防汛前线.准备抢险。这一水位称警戒水位.(3)保证水位.即堤防的设计洪水位。河流遇堤防的设计洪水时在堤前达到的最高水位.故本题应选C.15 当堤坝

11、临水坡出现漏洞口多而小,且范围又较大的险情时,宜采用的抢护方法是()。A。塞堵法B.盖堵法C.戗堤法D.反滤围井法参考答案:C参考解析:当漏洞少而大且分散时宜采用塞堵;当洞口较多且较为集中,逐个堵塞费时且易扩展成大洞时,宜采用盖堵;当堤坝临水坡漏洞口多而小,且范围又较大时,宜采用戗堤;反滤围井法属于管涌抢护方法。故本题应选C。16 在潮湿和易触及带电体场所的照明电源电压最高为()V.A。12B.24C。36D。48参考答案:B参考解析:在潮湿和易触及带电体场所的照明电源电压不得大于24V.故本题应选8.17 水利工程造价组成中,现场经费包括()。A.夜问施工增加费B.冬雨期施工增加费C.临时设

12、施费D。办公费参考答案:C参考解析:现场经费包括临时设施费和现场管理费.故本题应选C。18 固结灌浆施工的程序依次是().A。钻孔压水试验灌浆封孔质量检查B。钻孔灌浆压水试验封孔质量检查C。钻孔灌浆压水试验质量检查封孔D。钻孔压水试验灌浆质量检查封孔参考答案:A参考解析:固结灌浆施工程序依次是钻孔、压水试验、灌浆(分序施工)、封孔和质量检查等.故本题应选A。19 根据水利水电建设工程验收规程SL223-2008,需要对竣工检测的项目、内容、数量进行核定的单位是()。A。项目法人B.质量监督单位C。监理单位D。竣工验收主持单位参考答案:D参考解析:根据水利水电建设工程验收规程SL223-2008

13、,根据竣工验收主持单位的要求和项目的具体情况,项目法人应负责提出工程质量抽样检测的项目、内容和数量,经质量监督机构审核后报竣工验收主持单位核定。故本题应选D.20 竣工验收合格的工程建设项目即可以从基本建设转入()。A.生产B.保修期C。移交D.缺陷期参考答案:A参考解析:根据水利工程建设项目管理规定(水建1995128号),竣工验收合格的工程建设项目即可以从基本建设转入生产(运行)。故本题应选A。多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0。5分)21 堆石坝坝体材料分区主要有()。A.垫层区B。上游堆石

14、区C.过渡区D。主堆石区E。下游堆石区参考答案:A,C,D,E参考解析:堆石坝坝体材料分区主要有垫层区、过渡区、主堆石区、下游堆石区(次堆石料区)等。故本题应选A、C、D、E。22 帷幕灌浆的主要参数有()等。A.灌浆孔排数B.深度C.灌浆压力D.厚度E.抗冻标准参考答案:A,B,C,D参考解析:帷幕灌浆主要参数有防渗标准、深度、厚度、灌浆孔排数和灌浆压力等。故本题应选A、B、C、D。23 采用导爆管爆破作业时,禁止采用()等操作方法。A.用木棒装药B。导爆管打结C。导爆管在炸药上缠绕D。用竹棒装药E.用铜棒装药参考答案:B,C,D参考解析:装药和堵塞应使用木、竹制做的炮棍。严禁使用金属棍棒装

15、填.导爆管起爆时,禁止导爆管打结,禁止在药包上缠绕,故本题应选B、C、D。24 下列土石坝防渗处理方法中,可用于上游防渗处理的方法有()法。A。排渗沟B.贴坡排水C.灌浆D。导渗沟E.放淤参考答案:C,E参考解析:【解析】土石坝上游防渗处理的方法包括黏土斜墙法、抛土和放淤法、灌浆法、防渗墙法、截水墙(槽)法等;土石坝下游防渗处理的方法包括导渗沟法、贴坡排水法、排渗沟法等。故本题应选C、E。25 水利工程施工采用抛投块料截流,按抛投合龙方法可分为()。A。塞堵B。平堵C。立堵D.盖堵E。混合堵参考答案:B,C,E参考解析:【解析】塞堵和盖堵是漏洞的险情的抢护方法;采用抛投块料截流,按不同的抛投合

16、龙方法可分为平堵、立堵、混合堵三种。故本题应选B、C、E.26 根据水利水电工程标准施工招标文件(2009年版),水利工程评标办法包括()。A。经评审的最低投标价法B.最低价法C.合理低价法D.平均价法E。综合评估法参考答案:A,E参考解析:根据水利水电工程标准施工招标文件(2009年版),水利工程评标办法,分为经评审的最低投标价法和综合评估法两种,供招标人根据招标项目具体特点和实际需要选择使用.故本题应选A、E。27 反映钢筋塑性性能的基本指标有()。A。屈服强度B。伸长率C.极限强度D。冷弯性能E。冷拉性能参考答案:B,D参考解析:屈服强度、极限强度、伸长率和冷弯性能是有物理屈服点钢筋进行

17、质量检验的四项主要指标,其中反映钢筋塑性性能的基本指标是伸长率和冷弯性能.故本题应选B、D。28 土石坝设置棱体排水的作用有()等。A。增加上游坝坡的稳定性B.减少通过坝基的渗流量C。降低浸润线D。防止坝坡冻胀和渗透变形E.保护下游坝脚不受尾水淘刷参考答案:C,D,E参考解析:【解析】棱体排水可降低浸润线,防止坝坡冻胀和渗透变形,保护下游坝脚不受尾水淘刷,多用于河床部分(有水)的下游坝脚处。故本题应选C、D、E。29 土体渗透变形的类型有()等。A.接触冲刷B。流土C。蠕动变形D。管涌E。接触管涌参考答案:B,D,E参考解析:【解析】渗透变形又称为渗透破坏,是指在渗透水流的作用下,土体遭受变形

18、或破坏的现象。一般可分为管涌、流土、接触冲刷、接触管涌或接触流土等类型;而蠕动变形是边坡变形破坏的类型之一。故本题应选A、B、D、E.30 土石坝施工料场规划的基本内容包括()规划.A。空间B.时间C.质量D。工期E。储量参考答案:A,B,C,E参考解析:料场规划的基本内容包括空间规划、时间规划和料场质与量的规划.故本题应选A、B、C、E.案例分析题31背景资料:某平原区拦河闸工程,设计流量860m3/s,校核流量1050m3/s,闸室结构如下图所示。本工程施工采用全段围堰法导流,上、下游围堰为均质土围堰,闸基为轻粉质砂壤土,基坑采用深井降水。施工过程中突然发现上游围堰后(基坑侧)有大面积管涌

19、群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随着上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的闸室底板、下游消能防冲设施被冲毁,造成直接经济损失100万元.事故发生后,施工单位按“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大.问题:1。说明该拦河闸工程的等别及闸室和围堰的级别;指出图中建筑物部位1和2的名称。2。本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。3.根据水利工程质量事故处理暂行规定,水利工程质量事故一般分为哪几类?并指出本工程质量

20、事故类别.4.根据水利部关于贯彻质量发展纲要、提升水利工程质量的实施意见(水建管2012581号),说明背景材料中“四不放过原则”的具体内容。参考解析:1。【参考答案】工程等别为等;闸室级别为2级;围堰级别为4级。图中:1为铺盖、2为消力池。【考点解析】此题考察考生对水利水电工程等级划分及水闸工程布置的掌握情况。根据水利水电工程等级划分及洪水标准SL252-2000和水闸设计规范SL265-2001的规定,本工程等别为等;闸室级别为2级;围堰级别为4级。图中铺盖、消力池为水闸工程布置的常识。2。【参考答案】施工单位采用黏性土对管涌群进行封堵不妥.管涌的抢护原则是:制止涌水带砂,而留有渗水出路.

21、本工程的正确抢护措施:用透水性较好的砂、石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。【考点解析】此题考察水利工程险情处理的有关要求,考核考生对管涌处理的掌握情况.上述管涌的抢护原则和抢护措施是水利工程防汛抢险的一般常识。3.【参考答案】水利工程质量事故分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。本工程质量事故类别为较大质量事故。【考点解析】此题考察水利工程质量事故处理管理规定在水利工程建设中的应用,考核考生对水利工程质量事故分类的掌握情况。根据水利工程质量事故处理暂行规定,工程质量事故按直接经济损失的大小,检壹、处理事故对工期的影响时间长短和对工程正常使用的影响,分为一

22、般质量事故、较大质量事故、重大质量事故、特大质量事故.其中:一般质量事故指对工程造成一定经济损失,经处理后不影响正常使用并不影响使用寿命的事故。较大质量事故指对工程造成较大经济损失或延误较短工期。经处理后不影响正常使用但对工程使用寿命有一定影响的事故.重大质量事故指对工程造成重大经济损失或较长时间延误工期,经处理后不影响正常使用但对工程使用寿命有较大影响的事故。特大质量事故指对工程造成特大经济损失或长时间延误工期。经处理仍对正常使用和工程使用寿命有较大影响的事故。本工程刚浇筑的闸室底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故处理后不影响工程正常使用。对工程使用寿命影响不大.事

23、故等级应定为较大质量事故.4.【参考答案】事故原因不查清楚不放过。主要事故责任者和职工未受到教育不放过。补救和防范措施不落实不放过,责任人员未受到处理不放过。【考点解析】此题考察水利工程质量事故处理管理规定在水利工程建设中的应用.考核考生对水利工程质量事处理要求的掌握情况。根据水利部关于贯彻质量发展纲要、提升水利工程质量的实施意见(水建管2012 581号)。水利工程质量事故处理必须坚持“事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过的四不放过原则。32背景资料:某招标人就一河道疏浚工程进行公开招标。招标公告分别在中国采购与招

24、标网()和该省水行政主管部门指定的某网站刊登。在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在中国采购与招标网刊登的招标公告无此条要求。招标文件的合同条款按照水利水电工程标准施工招标文件(2009年版)和堤防和疏浚工程施工合同范本编制,并约定如下内容:(1)本工程保修期为1年,自工程通过合同完工验收之日起计算。(2)疏浚土方的工程量增加超过15%视为变更。超出部分相应结算单价减少10.共有A、B、C、D、E五家投标人参加开标会议。投标人A的委托代理人因临时有事,在递交投标文件后离开开标会场。投标人B认为投标人A的委托代理人未参加开标会议,应按废标处理。招标人认为投标人A已

25、递交投标文件,虽然其授委托代理人未参加开标会议并签字确认其投标报价等关键唱标要素。但应视为投标人A默认唱标要素,未按废标处理。评标委员会在评标过程中发现投标人C的投标文件报价清单中,某一项关键项目的单价与工程量的乘积较其相应总价多10万元。评标委员会经集体讨论后决定,为避免因修改投标人C的投标报价使得其他投标人的报价得分和顺序发生变化,向投标人C发出澄清通知,要求其确认投标总报价不变。修改其关键项目的单价.评标委员会在评标过程中发现投标人D的投标文件中,投标函中投标报价与工程量清单中的投标报价不一致;而招标文件约定,投标人修改投标报价应相应修改工程量清单中的单价与相应合价,否则按废标处理.评标

26、委员会经集体讨论决定,投标人D的投标文件按废标处理,而某一评委认为,投标人D的投标报价应按算术错误进行修正,故拒绝在评标报告上签字。最终,评标委员会推荐投标人E为第一中标候选人。招标人确定投标人E为中标人,并与之签署施工承包合同.施工过程中,投标人E首先进行充填区围堰清基。清基完成后,投标人E未通知监理人到场验收即进行后续施工.监理人在其施工几日后,要求投标人E 进行局部开挖,以检查清基工作质量。经检查,监理人确认投标人E的清基质量合格.该月投标人提出如下结算单,并要求工期顺延1天.问题:1。上述招标程序和评标过程有何不要之处?说明理由。2。如上述明细表有关项目的工程量经监理人确认无误,单价为

27、投标文件中载明的有关单价,请计算应支付给投标人E的结算款(不计预付款扣回和工程质量保证金扣回)。3。监理人如在监理过程中发现局部工程需要进行修补和返工,应由谁进行修补和返工,相应费用由谁承担?参考解析:1.【参考答案】不妥之处如下:(1)招标人发布招标公告的方法不妥。在各个媒介发布的招标公告应一致。(2)招标文件约定保修期不妥。疏浚工程无保修期。(3)投标人A的投标文件未废标不妥。法定代表人或委托代理人未参加开标会应由评标委员会按废标处理(投标人A的投标文件应按废标处理).(4)对投标人C的投标文件中算术错误处理不妥。应按关键项目的单价和工程量的乘积修正其合价及相应投标总报价.并向投标人C发出

28、澄清通知要求其确认。(5)某评标委员会成员如对评标委员会的决定持不同意见,应在评标报告上写明不同意见并签字。而不应拒绝签字。【考点解析】关于(1)的解析:根据水利工程建设项目招标投标管理规定(水利部14号令),采用公开招标方式的项目,招标人应当在国家发展计划委员会指定的媒介(指中国日报、中国经济导报、中国建设报、中国采购与招标网:http:,/www.chinabidding。com。cn)发布招标公告。在各个媒介发布的招标公告应一致.关于(2)的解析:堤防和疏浚工程施工合同范本承包人义务第8款规定,工程未移交发包人前,承包人应负责管理维护;移交后承包人应承担保修期内的缺陷修复工作.疏浚工程无

29、保修期,承包人对已完工验收的疏浚工程不承担保修责任。关于(3)的解析:根据水利工程建设项目招标投标管理规定(水利部14号令),投标人的法定代表人或委托代理人必须参加开标会.否则主持人可宣布其弃权。投标人的法定代表人或委托代理人参加开标会时。应持有本人身份证件及法定代表人或委托代理人证明文件.关于(4)的解析:根据水利工程建设项目招标投标管理规定(水利部14号令),评标过程中。评标委员会以书面形式要求投标人对所提交的投标文件中不明的内容进行书面澄清或说明.或者对细微偏差进行补正时。投标人澄清和补正投标文件应遵守下述规定:投标人不得主动提出澄清、说明或补正。澄清、说明和补正不得改变投标文件的实质性

30、内容(算术性错误修正的除外)。投标人的书面澄清、说明和补正属于投标文件的组成部分。评标委员会对投标人提交的澄清、说明或补正有疑问,要求投标人进一步澄清、说明或补正的,投标人应予配合。关于(5)的解析:根据评标和评标委员会管理暂行办法,评标委员会成员如对评标委员会的决定持不同意见,应在评标报告上写明不同意见并签字,而不应拒绝签字。拒绝签字的视为同意评标结论.2.【参考答案】结算款=230004.2+110000(1+0.15)7.6+(150000110001。15)7。6(10.1)=96600+961400+160740=1218740元。【考点解析】投标人E未通知监理人进行围堰清基检验,无

31、论检查结果是否合格,投标人均应承担因检验增加的费用和工期延误,故监理人不应确认此项费用和相应工期延误。土方疏浚实际工程量超过招标投标时相应工程量15%,对超过15部分,单价应相应降低10.水利水电工程标准施工招标文件(2009年版)对于变更有如下规定:工程变更包括设计变更、进度计划变更、施工条件变更以及原招标文件和工程量清单中未包括的新增工程.在履行合同中发生以下情形之一,应进行变更:(1)取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施;(2)改变合同中任何一项工作的质量或其他特性;(3)改变合同工程的基线、标高、位置或尺寸;(4)改变合同中任何一项工作的施工时间或改变已批准

32、的施工工艺或顺序;(5)为完成工程需要追加的额外工作;(6)增加或减少专用合同条款中约定的关键项目工程量超过其工程总量的一定数量百分比。上述变更内容引起工程施工组织和进度计划发生实质性变动和影响其原定的价格时,才予调整该项目的单价。第(6)条情形下单价调整方式在专用合同条款中约定。3。【参考答案】投标人E应负责进行修补和返工,因投标人E原因引起的修补和返工由投标人E承担,除此之外应由招标人承担费用。【考点解析】水利水电工程标准施工招标文件(2009年版)对于隐蔽部位覆盖前的检查有如下规定:(1)通知监理人检查经承包人自检确认的工程隐蔽部位具备覆盖条件后,承包人应通知监理人在约定的期限内检查.承

33、包人的通知应附有自检记录和必要的检查资料。监理人应按时到场检查。经监理人检查确认质量符合隐蔽要求。并在检查记录上签字后,承包人才能进行覆盖。监理人检查确认质量不合格的,承包人应在监理人指示的时间内修整返工后,由监理人重新检查。(2)监理人未到场检查监理人未按约定的时间进行检查的,除监理人另有指示外,承包人可自行完成覆盖工作。并作相应记录报送监理人,监理人应签字确认。监理人事后对检查记录有疑问的,可重新检查。(3)监理人重新检查承包人覆盖工程隐蔽部位后,监理人对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检验,承包人应遵照执行,并在检验后重新覆盖恢复原状.经检验证明工程质量符合

34、合同要求的,由发包人承担由此增加的费用和(或)工期延误。并支付承包人合理利润;经检验证明工程质量不符合合同要求的。由此增加的费用和(或)工期延误由承包人承担。(4)承包人私自覆盖承包人未通知监理人到场检查.私自将工程隐蔽部位覆盖的,监理人有权指示承包人钻孔探测或揭开检查,由此增加的费用和(或)工期延误由承包人承担。33 背景资料:某新建排灌结合的泵站工程.共安装6台机组,设计流量51。0m3/s,总装机功率7200kW.泵站采用肘型进水流道。平直管出水流道,下部为块基型墩墙式结构,上部为排架式结构,施工过程中有如下事件:事件一:施工单位为加强施工安全管理,项目部成立了安全管理领导小组,并配备了

35、专职安全员:确定了旖工安全管理目标,部分内容如下:(1)扬尘、噪声、职业危害作业点合格率95;(2)特种没备操作人员三级安全教育率98;(3)特种作业人员持证上岗率100。事件二:项目部编制了施工组织设计,其部分内容如下:(1)施工用电由系统电网接入,现场安装变压器一台;(2)泵室基坑采用1:2坡比明挖施工。基坑深度7。5m;(3)泵室底板、墩墙施工采用钢管脚手架支撑,中间设施工通道;(4)混凝土浇筑采用塔式起重机进行垂直运输。事件三:施工单位为防止泵站底板、流道及墩墙开裂,组织制定了减少混凝土发热量、降低混凝土人仓温度、加速混凝土散热等温控措施。问题:1。根据泵站设计规范GB 5026520

36、10,说明本泵站工程等别、规模及主要建筑物级别。2。事件一中,操作人员“三级安全教育”是指哪三级?指出施工安全管理目标中的不妥之处,并改正。3.在事件二明确的工程部位中。哪些部位应设置安全警示标志?4.事件三中,施工单位可采用哪些方法减少混凝土发热量?参考解析:1。【参考答案】工程等别为等;工程规模为大(2)型;主要建筑物级别为2级。【考点解析】此题考察考生对水利水电工程等级划分的掌握情况。根据水利水电工程等级划分及洪水标准SL2522000和泵站设计规范GB50265-2010的规定,本工程等别为等;工程规模为大(2)型;主要建筑物级别为2级。2。【参考答案】三级安全教育是指公司、项目部和作

37、业班组。作业点合格率95%不妥,应为100;三级安全教育率98%不要,应为100%。【考点解析】这是一道施工安全管理方面的题,考核考生对操作人员三级安全教育和施工安全管理目标的掌握情况。根据建筑工程施工安全管理有关规定,操作人员三级安全教育指公司、项目部、作业班组三级.扬尘、噪声、职业危害作业点合格率、操作人员三级安全教育率及特种作业人员持证上岗率均为100。这是建设工程项目施工管理有关知识在水利水电工程建设中的应用。3.【参考答案】事件二明确的工程部位中应设置安全警示标志的有:临时用电设施(变压器)、施工起重机械(塔式起重机)、脚手架、施工通道口、基坑边沿等。【考点解析】此题考察水利工程施工

38、现场安全管理方面的应用。考核考生对具体工程条件下安全警示标志设置的理解和把握.根据建设工程安全生产管理条例.工程施工的临时用电设施、施工起重机械、脚手架、施工通道口、基坑边沿、炸药库、油库等部位应设置安全警示标志。本案例事件二中:(1)施工用电由系统电网接入,现场安装变压器一台:(2)泵室基坑采用1:2坡比明挖施工.基坑深度7。5m;(3)泵室底板、墩墙施工采用钢管脚手架支撑.中间设施工通道;(4)混凝土浇筑采用塔式起重机进行垂直运输。因此,结合本工程具体条件,事件二明确的工程部位中应设置安全警示标志的有:临时用电设施(变压器)、施工起重机械(塔式起重机)、脚手架、施工通道口、基坑边沿等。4。

39、【参考答案】减少混凝土发热量的方法有:改善骨料级配,增大骨料粒径;掺粉煤灰、高效减水剂;采用低发热量的水泥;采用低流态混凝土;在流道混凝土合适部位抛填块石或砌筑块石砌体。【考点解析】此题考察混凝土温控防裂在水利工程中的应用,考核考生对减少混凝土发热量方法的掌握情况.由于混凝土的抗压强度远高于抗拉强度,在温度压应力作用下不致破坏的混凝土,当受到温度拉应力作用时,常因抗拉强度不足而产生裂缝.大体积混凝土温度裂缝有表面裂缝、贯穿裂缝和深层裂缝。大体积混凝土紧靠基础产生的贯穿裂缝,无论对建筑物的整体受力还是防渗效果的影响比之浅层表面裂缝的危害都大得多。表面裂缝也可能成为深层裂缝的诱发因素,对建筑物的抗

40、风化能力和耐久性有一定影响。因此,对大体积混凝土应做好温度控制。大体积混凝土温控措施主要有减少混凝土的发热量、降低混凝土的入仓温度、加速混凝土散热等。其中结合本案例施工条件.减少混凝土发热量的方法有:改善骨料级配。增大骨料粒径;掺粉煤灰、高效减水剂;采用低发热量的水泥;采用低流态混凝土;在流道混凝土合适部位抛填块石或砌筑块石砌体.34 背景资料:某水闸共10孔,每孔净宽10.0m,底板厚116m,闸室总宽112。8m,顺水流长16。0m;闸室及翼墙底板基础采用水泥土搅拌桩处理。其主要工程内容有:地基与基础;闸室段(土建);上游联接段;下游联接段;消能防冲段;交通桥(工作桥);金属结构及启闭机安

41、装;启闭机房和桥头堡.事件一:水泥土搅拌桩在施工前进行了2根工艺性试验桩,确定了施工参数。事件二:水泥土搅拌桩施工完成后,施工单位对基坑进行了开挖,按规范要求对水泥土搅拌桩进行了检测。检测合格后,施工单位组织项目法人、监理单位、设计、质量监督、运行管理等单位组成联合小组,共同检查核定其质量等级并填写签证表。事件三:水闸闸墩施工正值高温季节,为此,施工单位采取了多项温控措施保证混凝土施工质量。事件四:闸室段分部工程完成后,施工单位对闸室段分部工程混凝土试件抗压强度结果进行了统计分析,其中C20混凝土取样30组,最小强度为23.5,强度保证率为96%,离差系数为0。14。事件五:本工程共划分为1个单位工程,单位工程完成后,监理单位组织项目法人、设计、施工、运行管理、质量监督等单位组成外观质量评定小组,现场进行工程外观质量检验评定,并将评定结论报工程质量监督机构核备.问题:1。事件一中的做法是否妥当?说明理由。2。事件二中有何不妥之处?说明理由.3。根据水闸施工规范SL2791,事件三中应采取哪些温控措施保证混凝土高温季节施工质量?4.根据事件四中的混凝土强度统计结果,确定闸室段分部工程C20混凝土试件抗压强度质量等级,并说明理由。该分部工程验收应具备哪些条件?5.事件五中有何不妥之处?说明理由.若外观质量得

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
