收藏 分销(赏)

人工挖孔桩施工方案修改.doc

上传人:w****g 文档编号:3924438 上传时间:2024-07-23 格式:DOC 页数:38 大小:67.04KB
下载 相关 举报
人工挖孔桩施工方案修改.doc_第1页
第1页 / 共38页
人工挖孔桩施工方案修改.doc_第2页
第2页 / 共38页
人工挖孔桩施工方案修改.doc_第3页
第3页 / 共38页
人工挖孔桩施工方案修改.doc_第4页
第4页 / 共38页
人工挖孔桩施工方案修改.doc_第5页
第5页 / 共38页
点击查看更多>>
资源描述

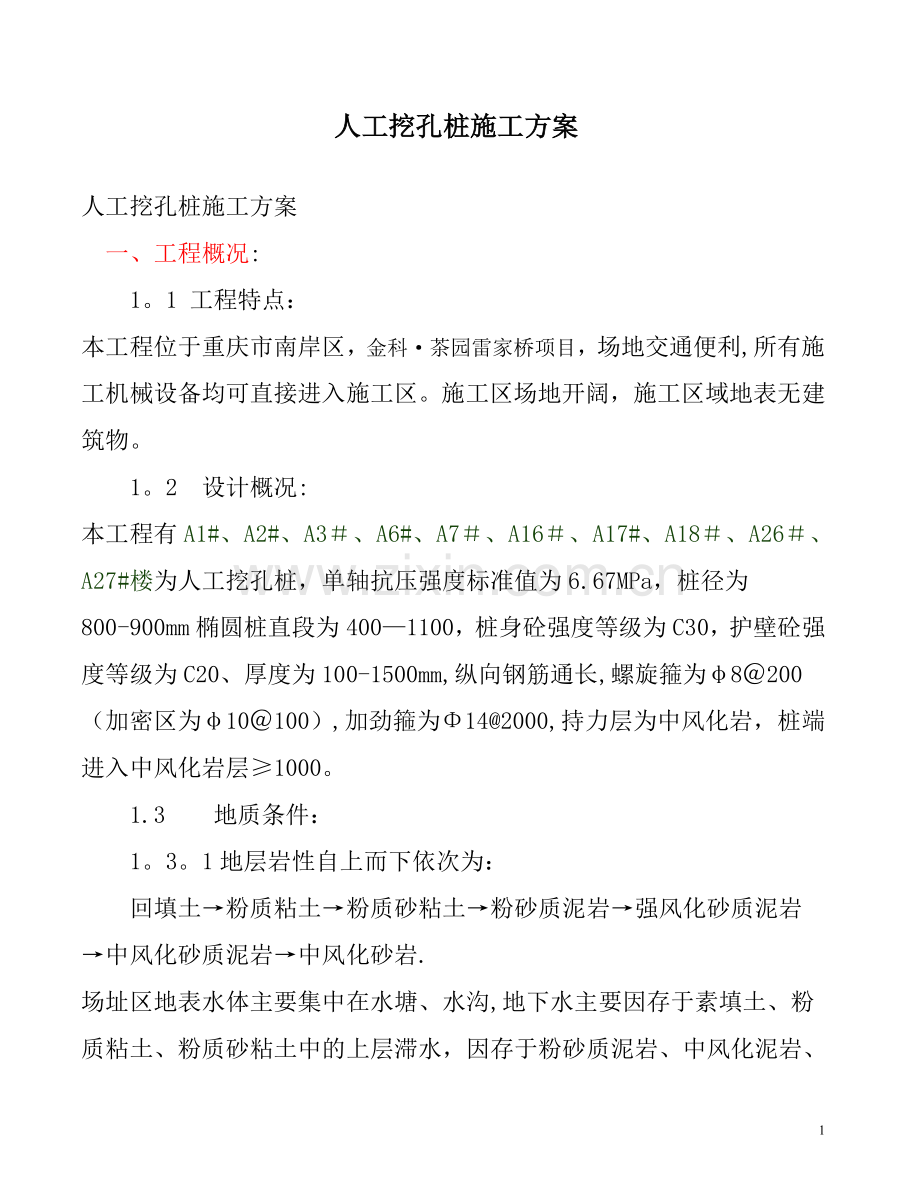

1、人工挖孔桩施工方案人工挖孔桩施工方案 一、工程概况: 1。1 工程特点:本工程位于重庆市南岸区,金科茶园雷家桥项目,场地交通便利,所有施工机械设备均可直接进入施工区。施工区场地开阔,施工区域地表无建筑物。 1。2设计概况:本工程有A1#、A2#、A3、A6#、A7、A16、A17#、A18、A26、A27#楼为人工挖孔桩,单轴抗压强度标准值为6.67MPa,桩径为800-900mm椭圆桩直段为4001100,桩身砼强度等级为C30,护壁砼强度等级为C20、厚度为100-1500mm,纵向钢筋通长,螺旋箍为8200(加密区为10100),加劲箍为142000,持力层为中风化岩,桩端进入中风化岩层

2、1000。 1.3 地质条件: 1。3。1地层岩性自上而下依次为:回填土粉质粘土粉质砂粘土粉砂质泥岩强风化砂质泥岩中风化砂质泥岩中风化砂岩.场址区地表水体主要集中在水塘、水沟,地下水主要因存于素填土、粉质粘土、粉质砂粘土中的上层滞水,因存于粉砂质泥岩、中风化泥岩、强风化泥岩中的孔隙型潜水,岩体中有少量基岩裂隙水,其中风化泥岩及强风化岩层中地下水相对较少。1.3。2 地质状况分析:本工程地质条件极为复杂,施工难度极大,主要表现如以下方面: 场地高低,地下水位较高,回填土较深,局部孔位有淤泥质土,造成塌孔或成孔困难。清孔难度较高。人工挖孔较难,因回填土较深、中风化岩岩石较硬,抗压强度达20Mpa,

3、1.4 本工程特点、难点及应对措施 本工程工作量大,工期紧应对措施:成井组织50组(100人)民工同时开挖,可同时开挖约100个桩井,灌注设备上两套(备用一套),电为接通同时准备120Kw、250Kw柴油发电机组二台,可24小时组织施工。 周转场地和进场道路为新填土区,且正处于雨季应对措施:进场道路和砼搅拌站及钢筋材料库和制作车间、路面、地面必须硬化,该工作一定要抓紧进行。 本工程地质条件极为复杂,施工难度主要表现在,场地高低,地下水位较高,回填土较深,单井涌水量大。应对措施:采用井点降水,降低地下水位。加快入岩进度。 临时工房条件较差,人员密度大,卫生保健工作难度大。应对措施:工地配置专职卫

4、生清扫员,搞好环境卫生,房间开窗通风,定期消毒,象防非典一样防流感,工地上配备充足的常用急救物品和药物。 本工程施工处于雨季,且前期气温较低,空气湿度大,成井施工人员每天从里到外衣服都是湿的,每天都得洗澡换衣,而衣服在自然条件下很难干,此事看来是小事,但直接影响到工人健康和施工进度。应对措施:工地配备热水锅炉,配备脱水和烘干机,安排专人负责为民工烘干衣服,保持战斗力。 二、 施工方案2.1施工部署 2。1。1施工管理目标:施工部署原则:项目实行目标管理,利用先进技术,精心组织,精心施工,优质、高速、低耗完成本桩基工程。质量目标:确保本桩基工程质量优良。工期目标:确保120天人工挖孔桩全部竣工。

5、安全生产目标:杜绝重大伤亡、设备隐患、火灾事故,把各种安全隐患消除在萌芽状态。文明施工目标:执行现场标准化管理,创一流文明施工现场。服务目标:与各方密切配合,使业主满意. 2.1。2施工准备:熟悉图纸、会审施工图,领会施工组织设计意图。提出主要材料、施工机具规格和需用量计划,并逐步落实供货单位及下工序班组进场时间。对业主提供的坐标和水准点进行复核,做好轴线控制桩位和半永久性水准点,作出放线测量报告并及时与建设方会签。搭设施工临时设施,敷设现场临时水电供应管线.确定设备设置位置,按顺序组织设备就位安装. 2。1。3 施工协调:积极参与包括业主、监理、设计、地质、施工等各方参加的协调会议,及时解决

6、施工过程中出现的问题,确保施工顺利进行。服从公安、城管、环卫等政府部门的安排,认真处理好与周边单位的关系,减少外来干扰,把主要精力投入施工,决不能因外界矛盾而影响施工.及时协调各班组之间可能出现的矛盾,做到人尽其能、物尽其用。 2。2 施工工艺 2.2。1人工挖孔桩工艺流程图(图1): 2。2.2测量放样:本工程设计比较特殊,桩孔较多,且各轴线夹角特殊,桩位座标用传统的方法计算较繁琐,容易出错,最好由设计单位提供桩孔座标,用全站仪放出桩位。如设计院不提供座标,则可利用计算机计算,首先在Auto CAD软件中画出桩基平面图(如果设计院能提供图纸电子文档则可省略此步骤),然后将CAD的座标系换成大

7、地座标系或施工测量的相对座标系,将桩基平面图上定位点按设计座标移至新座标系中对应座标,各桩位的座标即可从图上直接读出。再利用全站仪依次放出各桩位,并进行闭合校正.此法方便简捷,非常直观,而且具有可视化,我公司已在施工中多次应用,效率很高。桩位经施工人员、监理单位测量人员、建设单位在开挖前检验合格,用砼固定钉铁钉作标记,放样完毕即可进行下一道工序. 2.2。3 桩孔中心点的控制:为防止杂物在开挖时落入孔中,便于第一节砼护壁施工,防止地表水渗入井内,开挖前应以桩中心点为中心,按相应的桩径加大50cm用砖砌一圈,宽度为200mm,高出井周围地面150200mm,砖砌筑周围顶部浇筑C20砼50Cm厚,

8、同时通过桩中心引两条垂直直径线与井圈相交得四点,在这四点处设置四个钢钉,或用油漆在这四点作标记,作为控制中心点及施工中控制垂直度的依据。要求每模都进行吊中,拆模后进行复检,及时修正,做到中心偏差在10mm以内。 2。2.4 施工降水本工程场地地质条件极为复杂,施工难度主要表现在,场地高低,地下水位较高,回填土较深,而且渗透系数大,涌水量也较大.由于场地内有较多工程勘察孔,两个含水层必定已连通,因此降水主要只考虑下层潜水。考虑采用工程井作为降水井,但要采用沉井工艺,成孔工期较长,导致工期延误,将工程施工拖入雨季,给施工造成更大的困难,因此拟采用抽水机排水,根据现场考虑十台。抽水采用扬程25米,出

9、水量20t/h潜水电泵,引水管采用50mm胶管。管井井点运转后,配专人值班,保持昼夜连续运转并定期检查水泵及管路运转情况。 2.2。5桩井开挖掘进(图2):土层、砂卵石采用短镐、锄头类工具挖掘,遇坚硬状障碍物或岩层时,改为风镐掘进。弃土采用吊桶装载,用人力绞架垂直提升到井口,弃土于离井口1。5米以外或指定地点。为了保证卵石层顺利掘进,并减少流砂现象的发生,在采用井点降水的情况下,再视具体情况在场地内布置几个降水井(可先将几个桩孔快速掘进作为降水井),降低地下水位,保证含水层开挖时无水或水量较小。桩井开挖进入持力层,如遇坚硬的中风化泥岩(抗压强度达20MPa), 应采风镐极难掘进,应采用水钻掘进

10、.成孔采用手持式风动凿岩机,并仔细检查风钻的风管及管路是否连接牢固,钻机的风眼、水眼是否畅通,水钻成孔由一人操作,双手持凿岩机及水钻机对正位置,使钻钎及水钻机与钻孔中心在一条直线上。钻时先开小风门,待钻入岩石,能控制方向方开大风门。钻孔应根据岩层性质、最小抵抗线等因素合理布置并严格掌握钻眼方向、深度及间距。2.2.6 孔内排水(图3):孔内少量泥水可在桩孔内挖小集水坑,随挖随用吊桶随弃土吊出;如大量渗水,可在桩孔内先挖较深集水井,设小型潜水泵将地下水排出桩孔外,随挖随加深集水井水涌出可采用潜水泵排入场内临时排水沟;涌水量很大时,可将一桩超前开挖,将附近桩孔地下水位降低。 2。2。7 护壁支模:

11、每掘进1。0米时必须护壁,护壁定型组合钢模装好,然后根据桩孔中心点校正模板,保证护壁厚度、桩孔尺寸和垂直度,按设计配护壁钢筋,然后浇注护壁砼,上下护壁间应搭接50mm,且用钢筋插实以保证护壁砼的密实度,应四周均匀浇注,以保证中心点位置的正确。当砼达到一定强度(一般为24小时)后拆模,拆模后进行校正,对不合格部分进行修正,直至合格。 2。2.8 成孔考虑方案 思想重视、管理到位、精选劳动力仔细研究工程勘察资料,仔细调查了解场地周围水文、地质情况,详实掌握第一手资料,不打无准备之战.组织具有类似工程施工经验的施工管理机构,层层将管理职责落实到位,将技术和方法贯彻落实到每一个施工人员的具体行动中,做

12、好后勤保障指导工作.劳动力是生产力的第一要素,一支技术好、能吃苦、经验丰富、服从指挥的民工队伍是本工程顺利完工的重要保障,而我公司通过多年的桩基施工,已培养出几支这样的队伍。 2。2.9扩大头施工,清底验收:当桩孔挖至设计标高时,则停止掘进,通知建设方(或监理单位)会同设计、勘察、质监等单位共同鉴定,满足要求后迅速扩大桩头,清理孔底及时验收.验收后用稍高于设计标号的砼封底100mm,防止岩石风化。 成井质量要求标准:深度和持力层达到要求; 桩径、扩底几何尺寸不小于设计值; 垂直度0.4,桩平面偏差3cm; 井底沉渣厚度为零.2。2。10钢筋笼的制作、吊放:钢筋经试验合格后,再用交流电焊机采用J

13、506焊条焊接螺纹钢,J422焊条焊接圆钢,采用单面焊,搭接长度10d,要求焊缝表面完整,高度不低于母材,并与母材圆滑过度,焊缝宽度超出坡口23mm,主筋焊接必须在同一中心线上,同一断面焊接点数不超过50。由于桩孔不是很深,钢筋笼制作可一次成型,经验收合格后临时堆放。钢筋笼成型要求:钢筋笼长度: 50mm 钢筋笼直径:10mm主筋间距: 10mm 箍筋间距: 20mm钢筋笼需检验合格后方可下井,大钢筋笼用吊车吊放,小钢筋笼用扒杆吊放,安装时应慢吊慢放,防止碰撞井壁,垂直下放到位后,检查钢筋笼中心与桩孔中心是否重合,钢筋笼与井壁间垫砼垫块,以确保保护层的厚度均等。 2.2.11桩芯砼灌注采用C3

14、0砼灌注.灌注前应先对桩孔进行清理,抽干积水,下井清理沉渣,保证清底干净。灌注前应做砼配比试验,为保证商砼的质量合格,坍落度控制在16-18cm,砼连续灌注不得中断。为保证砼密实度,采用振动棒分层捣实,每段灌注高度小于1。5米。振动棒操作做到“快插慢拔”,在振捣过程中宜将振动棒上下略作抽动,以使上下振捣均匀.每点振捣时间一般以30秒60秒为宜,但还应视表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆为准。分层浇注振捣,振动棒应插入下层5cm左右,以清除两层之间接缝。砼灌注完毕,应按要求留置试块,桩顶覆盖草袋养护并经常湿水或蓄水养护。当孔内渗水量较大,孔底积水深度大于100mm时,应采用水下灌

15、注砼,以钻机或洛阳铲作为提升机械。水下灌注主要技术要求如下:砼坍落度控制在1618cm之间,在现场进行坍落度测定,保证其流动性、和易性。导浆管连接处必须密封,导管离井底3040cm,在灌注时,要注意探测砼面和导管埋深情况.首次灌注量应保证埋管,拆管时不得将导管提离砼面。保证凿除浮浆后桩顶砼质量,超灌0。5m以上。砼试配:砼配合比由实验室提供,可按配比进行砼浇灌。 二、施工进度计划.1.1 施工准备工作: 进行10天.1。2 进行降水井点施工,工期约5天。1。3 桩孔定位:与施工准备、降水井同时进行,根据施工平面图及建设方提供的平面坐标点,用全站仪放出各桩位,并砌好井圈,工期10天。1。4 成孔

16、工期:根据工期,所有桩分六批开挖,第一批A3,第二批A1、A2,第三批A27,第四批A6、A7,第五批A18、A26,第六批A16、A17桩中可能会有较难成孔的桩,一部分将使用水钻掘进可能拖延而占用开挖工期。距离较近的桩孔要实行跳挖,每组2人,根据实际情况每组人每批挖12个桩孔,平均每天每桩可完成1米进尺,桩孔预计孔深约3。515米,按前一批桩孔完成后即陆续开挖下一批桩孔,考虑到特殊情况,成孔总工期120天。1。5 钢筋笼制作:开孔10天内开始,配合挖桩,做到挖完当天就下钢筋笼, 考虑特殊情况,最后一批桩挖完后2天内下完所有钢筋笼。1。6 灌注砼:为了防止桩孔被水长时间浸泡,桩孔完成后尽量当天

17、就下钢筋笼,当天灌注,考虑特殊情况,下完钢筋笼后3天内灌完所有桩孔砼。1。7 具体详见施工进度计划横道图及网络图。2、 施工进度保证措施,建立完善的计划保证体系2。1建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的一个关键环节。本项目的计划体系将以日、周、月和总控计划构成工期计划为主线,并由此派生出技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,在各项工作中做到未雨绸缪,使进度计划管理形成层次分明、深入全面、贯彻始终的特色. 2.2人、财、物的保障 在签订合同后,依施工组织设计中的人员、设备、材料进场计划按时到达工地,

18、并作好开工准备,劳动力、主要材料、构件用量计划、主要机具使用计划详见本施工组织设计七-九部分。2。3技术工艺的保障 2.3。1编制有针对性的施工组织设计、施工方案和技术交底。本工程将按照方案编制计划,制定详细的、有针对性和可操作性的施工方案,从而实现在管理层和操作层对施工工艺、质量标准的熟悉和掌握,使工程施工有条不懈的按期保质地完成。施工方案覆盖面要全面,内容要详细,配以图表,做到生动、形象,调动操作层学习施工方案的积极性。2。3。2采用小流水施工项目根据工程工期要求和阶段目标要求,根据总进度计划安排,采用小流水施工方式进行组织施工。节拍均衡流水施工方式是一种科学的施工组织方法,其思路是使用先

19、进的施工技术和施工工艺,压缩或调整各工序在一个流水段上的持续时间,实现节拍的均衡流水,在实际施工中,我司将根据各阶段施工内容、工程量以及季节的不同,采用增加资源投入,加强协调管理等措施满足流水节拍均衡的需要。2。3。3广泛采用新技术、新材料、新工艺、新设备先进的施工工艺、材料和技术是进度计划成功的保证。我司将针对工程特点和难点采用先进的施工技术和材料,提高施工速度,缩短施工工期,从而保证各工期目标和总体工期目标。2。3.4采用计算机管理根据我们近年来对项目管理的高科技投入及使用,积累了许多的经验,收到了良好的效果,提高了项目和企业的综合管理水平.我司将全面建立项目管理信息系统,以项目局域计算机

20、网络为基础,建立项目管理信息网络,实现高效、迅速并且条理清晰的信息沟通和传递。信息系统是提供项目决策依据的信息服务,可以为项目管理领导者提供丰富的决策依据,使项目管理领导者快速、准确、果断地进行决策,提高现场生产效率和管理水平。2。4施工管理的保障2.4。1发挥综合协调管理的优势,对各专业施工队进行有效的组织、管理、协调和控制,我们将以合约为控制手段,以总控计划为依据,发挥综合协调管理优势,调动各施工队的积极性,使各专业施工队密切合作和相互配合、相互支持,尤其是交叉施工的合理有效衔接.利用我们长期以来所形成的分包管理手册对各专业承包商进行组织、协调、管理和控制,在计划、工期、质量、安全、文明施

21、工、成品保护、物资管理、技术管理、资料管理、合约管理、工程款支付等方面建立了一整套管理规定,我们将全面协调、组织、控制所有施工队伍施工,调整、规范各施工队的行为,极其高效地实现了让设计、监理工程师、尤其是让业主满意的工程目标。我公司落实现场制度如:工期奖罚制度,工序交接检制度,施工样板制度,大型施工机械设备使用申请和平衡制度,材料堆放申请制度,总平面管理制度,日作业计划和材料日进场平衡制度等.2。4.2建立例会制度,保证各项计划的落实计划管理是项目管理最为重要的手段,我们将建立如下的会议制度。每星期日下午5:00召开有施工队共同参加的生产例会,总结计划完成情况,协调内部管理事务,发布次日计划;

22、通过例会制度,使施工各方信息交流渠道通畅,问题解决及时。制定四级控制计划,通过日计划保证周计划,通过周计划保证月计划,通过月计划保证总进度计划。2.4。3根据不同阶段加强现场平面管理 我公司将根据施工的不同阶段的特点和需求设计现场平面布置图,平面图涉及现场道路的布置、各阶段大型机械的布置、各阶段材料堆场等方面的布置。各阶段的现场平面布置图和物资采购、设备订货、资源配备等辅助计划相配合,对现场进行宏观调控,在施工紧张的情况下,保持现场秩序井然。现场秩序井然是施工顺利进行和保证工期的重要保证之一.2。4.4加强与业主、监理、设计方的合作与协调,积极主动地为业主服务。我公司将从工程大局出发,积极协助

23、业主的工作,包括处理好与政府部门工程各方的配合与协调,使现场发生的任何问题能够及时快捷地解决,为工程创造出良好的环境和条件。2。4。5以质量保进度,加强技术管理,防止返工损失.加强原材料质量管理,和设计院、业主、监理工程师加强联系,防止施工差错造成返工损失,同时做好成品保护以防止损坏返工。搞好安全生产,避免由于发生事故而影响施工进度。 三、施工现场平面布置原则1。1现场平面布置随着工程施工进度进行调整。1。2在平面布置中,应充分考虑好施工机械设备、办公、道路、现场出入口、临时堆放场地的优化合理布置.1。3施工材料堆放应尽量设在靠近使用位置的地方,以减少发生二次搬运为原则。1。4中小型机械的布置

24、,要处于安全环境中,要避开高空物体打击的范围.1。5临电电源、电线敷设要避开人员流量大,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式或外套套管.1.6本工程应着重加强现场安全管理力度,严格按照我公司的项目安全管理手册的要求进行管理。1.7本工程要重点加强环境保护和文明施工管理力度,使工程现场始终保持整洁、卫生、有序合理的状态。1.8执行IS014001国际环境标准,布置控制粉尘的设施、排污、废弃物处理及噪声控制设施。1.9设置便于大型运输车通行的现场道路并保证其可靠性。1。10现场设钢筋加工场、配电室、办公室、住宿区、厕所、食堂、仓库等。2、平面布置出入口设于现场东侧,入口处设门卫,一图

25、四板设置于围墙上。在现场布置钢筋加工车间、砂石堆放区、砼搅拌站及混凝土输送泵、周转材料堆放区。现场的南侧安排工人生活区及仓库。厕所位于生活区的西北角,设专人打扫。办公区及管理人员生活区设在现场北向,办公室布置项目经理、部门办公室、会议室等。办公室按公司企业文化标准进行粉刷和内部装修。施工用电从施工现场配电室接入,根据平面布置要求埋地设置。水源由现场水井供水,由水井抽水到水池再送至各用水点。其它未尽部分详见施工平面布置图.3、临时用水设计方案根据业主提供的现有施工现场情况及有关临时用水要求,参照相应的施工规范,做好本工程临时用水布置。3。1 生产生活给水系统生产生活给水系统管道采用100焊接钢管

26、,按平面布置图埋设,在施工现场各用水点预留施工生产用水甩口。3.2排水系统按照有关现场施工卫生设施的设置要求,设计相应的排水管道。现场硬化地面向道路找坡,道路统一向现场入口处找坡。入口处设排水沟(上盖箅子),现场雨水及其他地表水排入施工现场排水沟汇入沉淀池,经沉淀处理后再排入北向的市政管网。4。4现场临时用电设计方案用电量计算:用电高峰的使用情况考虑。根据机具使用计划,所有机具总功率约为970Kw,考虑到所有机械不可能同时使用,故业业主需提供800KVA的电源,以满足现场搅拌站、材料场加工机械、作业面上操作机械、室内外照明使用。现场根据各路负荷配置电缆,其中搅拌站及砼输送泵采用专用供电,不得与

27、其他机械混用.电缆的埋设尽量采用暗敷,埋设管路周围砌砖保护或沿围墙顶的内侧铺设,外套套管加以保护.现场临电系统设专人进行维护检修。在该工程项目上,我们的质量目标是:确保优良,一类桩达90,绝不出现三类桩。为了工程质量目标的实现,我公司将在本工程中建立科学全面的质量保证体系、加大技术力量和机械设备的投入、采用切实可行的技术措施确保该工程质量目标的实现。、组织保证措施1。1建立质量管理保证体系:我公司已建立了一套严谨、完整、行之有效的质量管理体系程序,我公司在本工程中将确保质量管理体系有效运行,以优秀的工作质量确保工程质量。1.2成立以公司总经理为指挥长,总工程师、项目经理为副指挥长,项目部施工、

28、技术、质安等部门人员为成员的质量管理体系.成立湖南省株洲市体育中心体育场桩基工程项目经理部,建立质量保证体系组织机构,并对项目部领导及职能部门按质量体系要素进行分工,在本工程项目部设项目经理、项目技术负责人、技术组、质安组、生产经营组、劳资组、材料设备组、办公室等质量体系组织机构。按照质量体系程序,建立岗位责任制,健全各项规章制度.1.3成立以项目经理为组长的全面质量领导小组,严格贯彻我公司质量方针,形成行政上支持、技术上把关的良性循环,并负责工程总体质量控制.同时配备充足的质检员,具体实施工程的质量管理和数据检测,形成第二级监督体系.全面质量领导小组认真做好宣传教育工作,不断强化质量管理意识

29、,广泛开展QC小组活动,通过PDCA循环方式控制工序全过程,确保工序质量,以实现工程项目总目标。1.4各专业班组由施工员任组长、各作业班组负责人任副组长,成立质量自检小组,把握好质量自检关,形成第一级监督体系。项目部经常开展质量动态分析,根据工程特点针对质量通病和施工薄弱环节,编制合理的施工方案,提出质量控制要点,组织技术人员预先攻关,采取有效的预防措施,从根本上消除质量隐患,达到“防患于未然”.1.5更新管理方式.项目部配置计算机,采用计算机管理各类检测数据,对各类数据进行统计分析,并根据计算成果得出保证质量最优的施工方法。工程施工通过计算机对钢材、水泥等原材料质量、使用情况进行跟踪,制定详

30、细月、旬、周滚动计划并跟踪管理,严格控制施工进度与施工预算,充分发挥微机在工程管理中的应用。2、人员资源保证措施:2。1选择专业水平高,技术好、管理能力强的工程技术人员和管理人员负责本工程的施工管理.要求项目经理为有类似工程施工经验的国家一级项目经理资质,项目技术负责人为具有高级职称且具有类似工程施工经验的技术人员.2.2项目经理安排有协调组织能力的专业技术人员任各组组长,并安排工作能力强和工作实践经验丰富、敢于坚持原则、廉洁奉公、不徇私情、事业心强、工作责任感强、热爱质量管理工作的人员任质量监督员,施工现场设专职质量监督员,对施工全过程进行严格监控。2。3依照本公司质量保证手册及质量体系程序

31、文件,设专人负责情报信息、资料档案管理工作,及时搜集、传递、整理、分类与归档,保证施工规范、标准的有效性与技术资料的完整性,确保工程质量。2.4重要岗位安排专人持证上岗,并保证人员相对稳定,项目部对特种作业人员建立台帐,实行动态管理。2。5 我公司有一批跟随多年的专业技术较强的劳务队伍,我们将尽量使其从事的施工项目单一化、专业化,以此提高生产技术水平和稳定施工质量,并在进场时组织他们学习技术规范,树立质量第一,确保工程质量达到优良评定标准。2.6 所有进入施工现场的人员,由技术负责人组织统一学习公司质量手册,并进行考核,考核成绩不合格者不得上岗工作,将质量手册及质量意识深入到每一位参战人员的心

32、中,并落实到具体工作中。3、机械设备及检测仪器资源保证措施:3.1采用技术先进、性能稳定可靠的设备、仪器进行本项目施工,项目部建立设备及运行情况跟踪台帐,让各设备的运行情况一目了然,并配备修理人员跟班作业,出现故障及时抢修,使工程设备处于最佳运行状态.3。2施工现场配备足量的,能满足本项目精度要求的、经周期检查合格的测量仪器,定期检查、校正仪器,避免由于仪器的误差影响工程质量,主要仪器有:托普康全站仪一台,3级水准仪二台,试验工具,混凝土搅拌场地设电子计量装置一套,四套质量检查工具。各种原材料抽样检验按监理指定送当地经技术监督部门检测认证并具备资质的试验室检测。4、材料资源保证措施:4。1材料

33、质量控制,项目部进行工程需要的物资采购,供货方必须是经我公司评审合格的物资分供方,提供的产品必须有出厂合格证和原材料检验报告。物资入库执行物资贮存、保管、发放程序,物资保管做到”三相符。4.2对钢筋、水泥、砂石、管材等原材料、半成品,项目部试验室按规定取样送检合格后方可使用,未经检验及检验不合格的材料不得使用本工程中。4.3对钢材、水泥等原材料及半成品等,项目部建立材料使用跟踪台帐,做到材料质量、数量、使用部位,一目了然,有效地控制工程质量,并具有可追溯性.、技术保证措施:5。1对业主提供的轴线控制桩、标高原始点,由项目技术负责人组织有关人员验证并办理移交手续,作好工程测量控制网。在施测前,编

34、写好测量作业指导书,并经技术负责人审批后,由有测量上岗证的测量员按测量作业指导书和测量操作规程负责实施现场的测量工作,作好测量成果记录并报监理签字认可归档。5。2 项目部建立标准化养护室,由监理工程师和项目部试验员及时对原材料产品质量检查验证,并按现行见证取样制度抽样试验,掌握试验数据并及时报送施工过程中的抽样试验结果和工程完工后的检查试验资料。对所有试验资料进行数理统计和分析整理,建立好工程全过程的试验资料档案,确保技术资料的完整与真实性。5。3 加强施工过程的混凝土的施工管理。砼在现场用砼搅拌站拌和,进量采用电子计量,混凝土的质量应严格控制,施工技术人员全过程旁站和抽查混凝土质量,随时调整

35、混凝土的施工情况。5。4施工过程中,施工员对每道工序进行技术交底,并组织操作班组对每道工序进行自检、互检、交接检,质检员进行专检并验收评定质量等级,符合设计图纸要求和验评标准后,按规定报验同意后方可进入下道工序。隐蔽工程必须经设计、质监、建设、监理方验收合格方可进行隐蔽,并及时作好隐蔽工程验收记录.5.5 对施工过程中出现不合格品进行评审,应调查分析,找出原因,制定纠正和预防措施,消除产生不合格品的因素,防止同类问题再次发生.为了贯彻我国“安全第一、预防为主”的工作方针,按照建设部颁布的建筑施工安全检查标准(JGJ5999)和工程建设标准强制性条文的要求,我公司将针对本工程施工特点,结合我公司

36、多年来的安全生产经验,建立安全保证体系,落实安全生产责任制,确保本工程的安全生产.安全组织管理措施1。1我公司在多年的施工过程中,建立了完整的安全保证体系,明确规定公司经理是企业安全生产第一责任人,从公司到项目部,逐级建立了安全管理机构,并建立了各级安全管理制度。在本工程的施工过程中,将充分发挥各级职能部门的作用。1.2成立以项目经理为组长,专职安全员为副组长,各相关职能部门负责人为组员的安全领导小组,每天领导小组各成员开一次碰头会,对当天施工中所应注意的安全事项进行交底,每星期召开一次有各班组负责人参加的安全生产会议,总结过去一周安全生产工作,并对将要陆续展开的工作进行技术交底和布置.1。3

37、 制定安全生产管理目标,建立安全生产责任制。在本工程施工过程中项目部制定安全管理目标(伤亡控制指标和安全达标、文明施工目标),并对安全责任目标分解和落实。建立安全生产责任制,按照谁主管,谁负责与管生产必须管安全”的原则,明确规定项目部各领导、各职能部门和各类人员在生产活动中应负的安全职责,在公司与项目经理部、项目经理部与各施工班组签定的经济承包合同中,明确规定安全生产职责和安全生产指标,视安全生产工作的好坏,做到赏罚分明。1。4 项目部应配齐国家、省、市及公司内部关于安全管理的规范、规程、标准和制度、文件,保证国家和地方政府法规以及公司内部管理规定在安全管理中得以贯彻落实,使得安全管理有法可依

38、、有章可循。1。5 严格执行专职安全员及特殊工种持证上岗制度。本工程严格按省、市安监部门要求配备足量的安全员,对特殊工种加强管理,特殊工种必须经培训考核合格,持证上岗。1。6 由项目经理牵头,专职安全员具体实施组织,用精神和物质相结合的鼓励办法,开展经常性的、内容丰富的、 形式多样的安全活动。我公司人员进场后,项目部及时展开安全技术革新活动和安全合理化建议活动,对于建议被采纳者予以奖励。1。7 建立并保存在建筑施工中所开展的安全性评价与风险性分析、技术安全交底、安全教育培训、安全检查、劳动安全监察通知书、事故调查处理报告等与安全管理有关的活动记录,为纠正不合理措施和改进安全管理方式、方法提供重

39、要信息。2.安全检查措施2.1建立并执行安全检查制度,定期组织各职能部门对工地进行安全检查,对本工程进行全面性和考核性的检查;项目部每半月对工地进行一次安全大检查,由项目经理牵头,专职安全员组织各相关部门对工地进行隐患清查,公司质安部门每月组织一次安全大检查,各种检查中发现问题要定人、定措施、定整改期限,整改后由相应安全机构复检验证.2。2专业性检查:由公司安全、设备部门定期组织专业技术人员对电器设备等进行单项检查,对存在的隐患及时整改.2。3安全员做好日常巡回安全检查,并做好安全检查记录;施工员在检查生产时检查安全;各班组应经常进行自检、互检和交接检查;为防止施工人员上下班时间、节前、节后纪

40、律松懈,思想麻痹产生安全隐患,应加强安全检查活动;充分做到层层设防,级级把关,搞好安全工作。3.安全教育措施3。1建立安全教育制度,明确项目经理、技术负责人、专职安全员、施工员、各专业操作班组负责人等相关人员在安全教育中所应承担的职责,定期组织人员进行安全教育培训,以安全生产的政策、法令、法规、标准、规范和安全操作规程为主,并结合本项目的实际安全生产情况和对有代表性的典型事故案例进行讲解,事故是血写的教训,通过有针对性、生动鲜明的教育,使受教育的员工印象深刻,牢记不忘。3。2做好新入场工人及变换工种工人的三级安全教育工作。三级安全教育由技术、安全和劳资部门配合组织进行,从公司、项目到班组层层进

41、行教育培训,考核合格者方许进入生产岗位,同时建立员工安全生产教育卡,将员工的三级安全教育工作存档备案。3。3详细制订各专业工种的安全技术操作规程,如机械工、电工、钢筋工、掘井工等工种的操作规程;安全技术教育的内容应主要体现在技术操作规程上,写明要领,指出安全习惯和关键问题,并尽可能把操作步骤表达清楚。建立班前活动制度,各分项工程施工前各班组负责人应做好本班组的安全教育工作,并对班前安全活动进行记录。3。4施工员、专职安全员在各分项工程施工前,要进行详细可靠的安全技术交底,交底内容要包括:3。4。1常规操作要求、施工规范要求.3.4。2 根据施工内容需采取的安全技术措施.3。4。3 按有关施工安

42、全操作的要求,对关键工程实行的有针对性的安全技术交底。如施工现场临时施工用电、施工机具安全使用等。3.5 冬、雨季施工时应组织现场员工进行冬、雨季施工安全和消防的宣传教育,制定安全生产、防水、防潮、防滑、防火、防爆、防中毒等各项规章制度,并教育员工严格遵守. 4。 安全技术措施根据建筑施工安全检查标准(JGJ59-99)中的统计分析,表明安全事故主要集中在井口坠落、触电、物体打击、机械伤害、护壁坍塌事故这五个方面,故在本工程施工中应特别对这些方面予以高度的重视,重点设防.4.1现场环境要求及”三宝利用4.1。1施工现场四处张挂好醒目的安全标志、安全宣传牌,警示、提醒每个进入现场的施工人员注意安

43、全。作业环境合理采用不同的色彩,尽量 减轻作业人员眼睛及全身的疲劳,降低事故频率.4.1.2施工人员进入施工现场必须按要求配戴好安全帽,高处作业系好安全带,凡衣冠不整、穿拖鞋者一律不许进场,对发现违规者予以罚款处理,屡教不改严禁进入施工现场,安全帽、安全网、安全带必须经试验合格后才能使用。4.1.3 做好防暑、防雨措施及季节性施工准备,搞好茶水供应以及劳保用品的分发工作。对于不能满足作业照明要求的场地应及时架设灯具。4。2临时用电安全防护4.2。1根据临时用电布置图,铺设好用电线路。4.2。2现场采用三相五线制,三级配电两级保护.4.2。3各种机械设备做好接地接零,保证一机一箱一闸一漏电保护器

44、,并在配电箱内标明用电设备名称。4.2。4 架空线采用绝缘铜线或绝缘铝线,严禁随意架放上,架空线路与邻近线路或设施必须保持6m的距离。4。2。5配电箱统一采用铁制配电箱,箱中导线的进线口和出线口设在箱体的下底面.严禁箱体的上顶面、侧面、后面或箱门处有进出线路,进出线分路成束加护套并做防水弯,导线束不得与箱门口直接接触,并注意其防雨。配电箱要上锁,钥匙由现场电工保管,箱内不允许放置任何杂物,并应保持清洁。在每个配电箱上安装漏电保护器。现场设二级漏电保护装置,实行分级保护,形成完整的保护系统。4.2。6电器设备的安装、拆卸、修理由电工专人负责,任何人不许乱动.4。2.7桩孔深度在5米以内时,井上照

45、明代替井下照明,5米以外时,在井下用安全防护灯照明,且电压不得高于36伏。4.2.8施工时,注意水泵是否有破皮、断头现象。4.2。9随时检查电缆电线等是否漏电,漏电水泵在修好之前一律不准使用。4。3施工机具安全措施 4.3。1执行机械设备验收制度,机械设备按规定安装后,必须进行调试运转,办理验收手续后才能投入使用,各种机械实行专人专机,持证上岗,没有上岗证的不准操作机械。4。3。2钢筋机械、电焊机等做好保护接零,有漏电保护器,无人操作时,切断电源。手持电动工具保护接零,类手持电动机具按规定穿戴绝缘用品。4.3.3经常检查井架、井绳、吊钩等是否牢固,发现问题及时修理或更换;井下人员在作业时,孔口

46、必须有人监视、防护。严禁向井内丢杂物,井下人员必须戴安全帽,与施工无关人员严禁进入施工现场。4.4主要工序施工安全技术措施4.4。1在进行成孔施工时,事先做好安全方案,特别是处理流砂时应注意护壁的完好情况,同时加强成孔时的现场监督,防止塌孔。4。4.2爆破安全措施爆破注意事项:爆破材料贮存爆破材料的贮存仓库应干燥、通风良好,库内应保持一定的温度和湿度。库内应有消防措施,炸药和雷管须分开贮存,不得将批号混乱,不同性质的炸药不能共库存放,对仓库要设专人警卫,并应严格执行保管、消防等有关制度,严防破坏或发生意外事故.爆破材料箱盒堆放必须平放,不得倒放,不准抛掷、拖拉、推送、敲打、碰撞,亦不得在仓库内

47、开药箱。仓库内严格出入制度,严禁穿钉鞋、带武器、持敞口灯、带火种及其他易燃品进入库内。库房内严禁吸烟。严格遵守爆破材料的领、退、用的制度,库内只准用安全照明设施,雷管库内只准用带绝缘外壳的手电筒。炸药及雷管应在有效期内使用,过期的或对其质量有怀疑的爆破材料,经过检验定性符合质量要求后,方可出库或使用。爆破材料的运输爆破材料的装卸均应轻拿轻放,不得有磨擦、振动、撞击、抛掷、转倒、坠落发生。爆破材料应使用专车或专船运输,不得使用自卸汽车、拖车等不合要求的车辆运输。爆破的安全距离爆破时应严格注意安全,严格控制装药量,要正确计算安全距离,当遇大风天,顺风方向安全距离还应加大。爆破时还应对孔口及临近设施、设备进行防护、覆盖。爆破施工组织与管理爆破施工应有严格的组织性和计划性,经报上级有关部门审批后方准执行.对参加爆破的人员应进行专门的安全技术培训和考核,进行详细的安全技术交底,并履行严格的交底手续和填写交底记录,制定安全检查制度。施爆前,应对要周边的环境进行严格的检查与了解,周围应有特别的警戒,不允许无关人员进入现场。各种联络信号必须统一,不得与其他信号相干扰或混淆。爆破

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
