资源描述

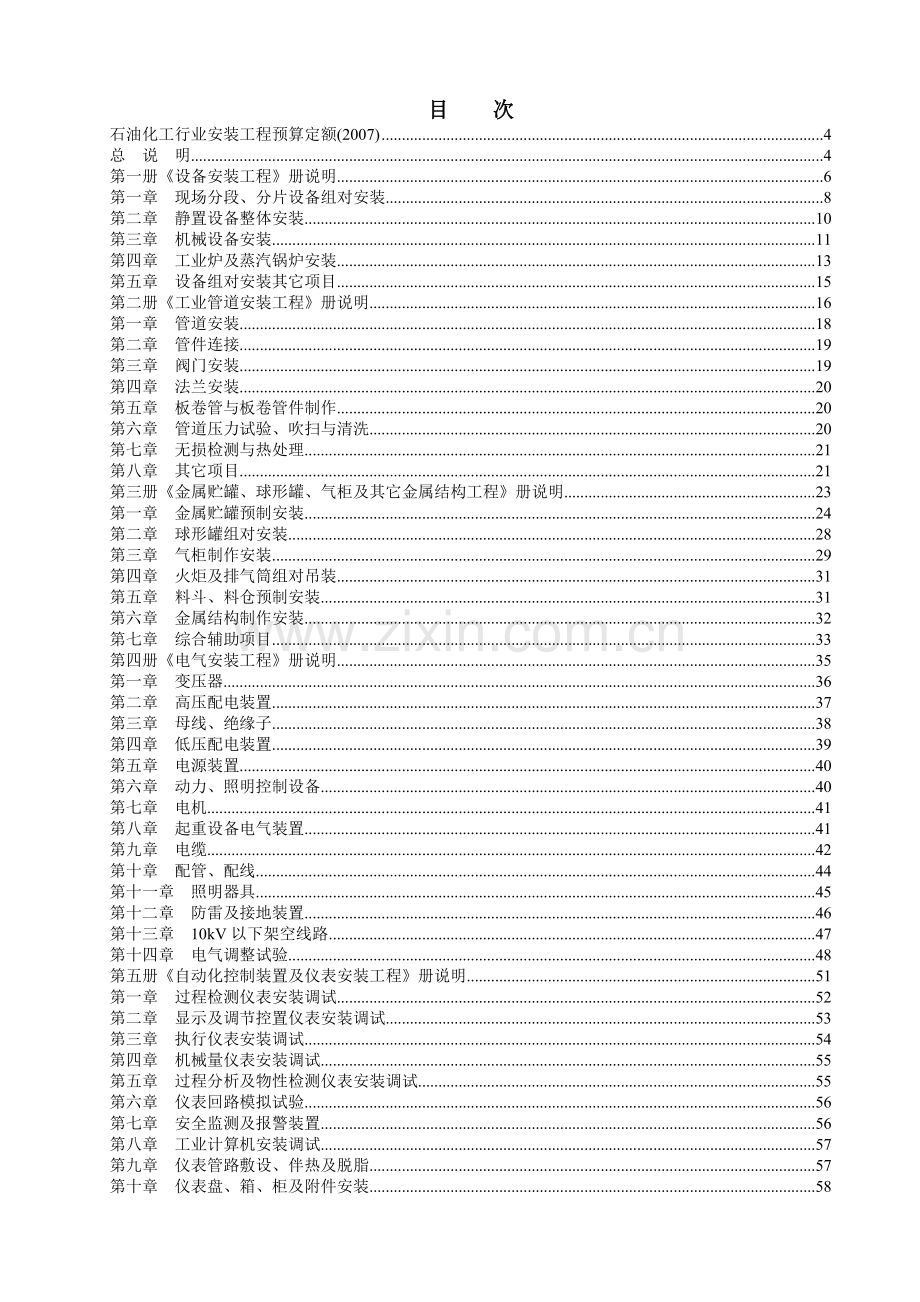

1、中国石油化工集团公司石油化工行业安装工程预算定额说明(2007)版中国石化集团上海工程有限公司二零零七年目 次石油化工行业安装工程预算定额(2007)4总 说 明4第一册设备安装工程册说明6第一章 现场分段、分片设备组对安装8第二章 静置设备整体安装10第三章 机械设备安装11第四章 工业炉及蒸汽锅炉安装13第五章 设备组对安装其它项目15第二册工业管道安装工程册说明16第一章 管道安装18第二章 管件连接19第三章 阀门安装19第四章 法兰安装20第五章 板卷管与板卷管件制作20第六章 管道压力试验、吹扫与清洗20第七章 无损检测与热处理21第八章 其它项目21第三册金属贮罐、球形罐、气柜及

2、其它金属结构工程册说明23第一章 金属贮罐预制安装24第二章 球形罐组对安装28第三章 气柜制作安装29第四章 火炬及排气筒组对吊装31第五章 料斗、料仓预制安装31第六章 金属结构制作安装32第七章 综合辅助项目33第四册电气安装工程册说明35第一章 变压器36第二章 高压配电装置37第三章 母线、绝缘子38第四章 低压配电装置39第五章 电源装置40第六章 动力、照明控制设备40第七章 电机41第八章 起重设备电气装置41第九章 电缆42第十章 配管、配线44第十一章 照明器具45第十二章 防雷及接地装置46第十三章 10kV以下架空线路47第十四章 电气调整试验48第五册自动化控制装置及

3、仪表安装工程册说明51第一章 过程检测仪表安装调试52第二章 显示及调节控置仪表安装调试53第三章 执行仪表安装调试54第四章 机械量仪表安装调试55第五章 过程分析及物性检测仪表安装调试55第六章 仪表回路模拟试验56第七章 安全监测及报警装置56第八章 工业计算机安装调试57第九章 仪表管路敷设、伴热及脱脂57第十章 仪表盘、箱、柜及附件安装58第十一章 仪表附件制作安装58第六册工业炉窑砌筑工程册说明60第一章 炉窑砌筑61第二章 不定形耐火材料62第三章 耐火纤维63第四章 辅助项目64第七册给排水、采暖及消防安装工程册说明65第一章 管道安装66第二章 阀门、法兰、伸缩器及标尺安装6

4、7第三章 低压器具、水表组成与安装68第四章 卫生器具制作安装68第五章 供暖器具安装69第六章 消防系统安装69第七章 小型容器制作安装71第八册通风、空调安装工程册说明72第一章 薄钢板通风管道制作安装73第二章 调节阀制作安装74第三章 风口制作安装74第四章 风帽制作安装75第五章 罩类制作安装75第六章 消声器制作安装75第七章 空调部件及设备支架制作安装75第八章 通风空调设备安装76第九章 净化通风管道及部件制作安装76第十章 不锈钢板通风管道及部件制作安装77第十一章 铝板通风管道及部件制作安装77第十二章 塑料通风管道及部件制作安装78第十三章 玻璃钢通风管道及部件安装78第

5、十四章 复合型风管制作安装79第九册刷油、绝热、防腐蚀工程册说明80第一章 除锈工程81第二章 刷油工程82第三章 绝热工程82第四章 防腐蚀涂料工程84第五章 玻璃钢衬里工程84第六章 橡胶板及塑料板衬里工程85第七章 衬铅、搪铅及喷镀工程85第八章 耐酸砖、板衬里工程86第九章 阴极保护工程86第十册电信安装工程册说明88第一章 通信系统89第二章 扩音对讲系统90第三章 工业电视监控系统90第四章 工厂信息网络系统90第五章 有线电视系统91第六章 火灾报警控制系统91第七章 电信线路92石油化工行业安装工程预算定额(2007)总 说 明 一、石油化工安装工程预算定额(以下简称本定额)共

6、分为十册,包括: 第一册 设备安装工程; 第二册 工业管道安装工程; 第三册 金属贮罐、球形罐、气柜及其它金属结构工程; 第四册 电气安装工程; 第五册 自动化控制装置及仪表安装工程; 第六册 工业炉窑砌筑工程; 第七册 给排水、采暖及消防安装工程; 第八册 通风、空调安装工程; 第九册 刷油、绝热、防腐蚀工程; 第十册 电信安装工程。 二、本定额适用于石油化工工程建设项目的新建、改扩建安装工程,其他煤化工、天然气化工项目可根据建设特点参照执行;本定额是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预(结)算的依据,是实行工程招投标时编制标底和报价的依据,

7、是实行工程量清单计价的参考依据,也是编制概算指标的基础。 本定额与石油化工安装工程费用定额配套执行。 三、本定额依据国家和石油化工行业现行的有关产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制。 四、本定额按照目前石油化工行业内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织及劳动效率综合取定,除各册另有说明外,均不得因上述因素有差异而对定额进行调整。 五、本定额按下列正常的施工条件进行编制 设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。 安装工程和土建工程之间的交叉作业正常。 安装地点、建筑

8、物、设备基础、预留孔洞等均符合安装要求。 水、电供应均满足安装施工正常使用。 正常的气侯、地理条件和施工环境。 六、本定额适用于海拔高程2000米以下,地震烈度七度以下的地区,超过上述情况时,可结合具体情况按中国石油化工集团公司暨股份公司或省、市、自治区的有关规定执行。 七、定额人工费 定额中的人工不分列工种和技术等级,一律以综合工日表示,综合工日包括基本用工、超运距用工和人工幅度差;每个综合工日按8小时工作制考虑。 定额人工费单价按石油化工安装工程费用定额中生产工人人工费单价39.81元工日执行,其中包括:基本工资、辅助工资、劳动保护费和职工福利费。 八、材料费 定额中的材料包括直接消耗在安

9、装工作内容中构成工程实体的主要材料、辅助材料和零星材料等;材料消耗量包括直接消耗在安装工作内容中的使用量、摊销量和规定的损耗量。 材料损耗包括:从工地仓库、现场集中堆放地点或现场加工地点到安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。 定额中未注明单价的材料为主要材料,基价中不包括其价格,应根据所列用量按实际价格计算。 用量很少,对基价影响很小的零星材料合并为其他材料费,以“元”为单位计算列入材料费内。 定额中已计价材料的单价按北京市2006年现行建设工程材料预算价格计算。 九、施工机械使用费 定额中施工机械使用费以机械台班使用量表示。 定额中施工机械是按照正常合理的机械配备和大多数施工

10、企业的机械化装备程度综合取定,实际与定额不符时,除大型施工机械外,均不作调整。 大型施工机械是指吊装能力150吨以上的吊装机械和载重能力60吨以上的运输机械。 凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的工具、用具不进入定额,但其所消耗的燃料、动力费用已计入材料费。 定额中施工机械台班单价按全国统一施工机械台班费用编制规则(2001年版)计算,并包括按北京市现行规定计算的养路费、车船使用税等。 十、施工仪器仪表使用费 定额中施工仪器仪表使用费以仪器仪表台班使用量表示。 定额中施工仪器仪表是按照大多数施工企业的现场校验仪器仪表配备情况综合取定,实际与定额不符时,除定额中另有说

11、明外,均不作调整。 凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的施工仪器仪表不进入定额,但其所消耗的动力费用已计入材料费。 定额中施工仪器仪表台班单价按全国统一安装工程施工仪器仪表台班费用定额(GFD-201-1999)计算。 十一、本定额除各册另有说明外,均包括下列各项内容: 施工准备。 设备、材料、成品、半成品、工器具的场内运输。 场内运输是指自安装现场指定堆放地点或施工单位现场仓库至安装地点的运输。 设备场内运输取定为100米;材料、成品、半成品场内运输取定为300米;设备、材料、成品、半成品场内运输实际运距与定额取定不符时均不得调整。 临时移动水、电源。 各工种间交

12、叉作业配合。 配合质量检查。 单机试车(不包括大机组等关键设备)。 十二、本定额除各册另有说明外,均不包括下列各项内容: 配合大机组等关键设备的单机试车费。 单机试车所需要的电力、蒸汽、工业水、循环水、脱盐水、仪表风、工业风、氮气、燃料气、润滑油(脂)、物料等。 配合联动试车费。 改扩建工程系统连接措施费。 改扩建工程系统连接措施费是指改扩建工程与原生产装置系统连接时,为保证施工生产的安全,所采取的技术措施费。 设备、材料、成品、半成品的场外运输。 场外运输是指从预制加工厂至安装现场的运输。 超规范增加的人工、材料、机械费用。 各种铸件、锻件、机加工件的制作与加工。 设备、构件等不符合设计要求

13、的修理工作。 大型机械进出场费、使用及停滞台班费。 特殊技术措施费。 十三、有关费用说明 安装与生产同时进行施工降效增加费 安装与生产同时进行施工降效增加费是指改扩建工程在生产车间或装置内施工,因生产安全要求或操作、生产条件限制,影响了安装工作正常进行而增加的降效费用;不包括为了保证安全生产和施工所采取的措施费用。 在有害身体健康环境中施工降效增加费 在有害身体健康环境中施工降效增加费是指在民法规则有关规定允许的前提下,改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准,以致影响身体健康而增加的降效费用;不包括按有关规定应享受的工种保健费。 十四、本定额中注有“XX以内”或“XX

14、以下”字样者,均包括“XX”本身;注有“XX以外”或“XX以上”字样者,均不包括“XX”本身。 十五、本说明未尽事宜,详见各册、章说明。第一册设备安装工程册说明 一、第一册设备安装工程(以下简称本册定额)适用于石油化工工程建设的新建、改扩建安装工程项目中分段分片设备现场组对安装、静置设备整体安装、传动设备安装、炉类设备制作安装。 二、本册定额编制依据 定额依据1. 石油化工行业安装工程预算定额(1999年版)第一册设备安装工程;2. 全国统一安装工程预算定额第一册 机械设备安装工程(GYD-201-2000);第五册 静置设备与工艺金属结构制作安装工程(GYD-205-2000)。3. 全国统

15、一安装工程基础定额第一册 焊接(GJD201-2006);第二册 切割、坡口加工(GJD202-2006);第五册 吊装与水平运输(GJD205-2006);第七册 设备制作、组对、安装(GJD207-2006)。 标准、规范依据国家和中国石油化工集团公司以及其他行业发布的现行施工及验收规范、技术操作规程、质量评定标准、安全操作规程等相关标准。主要依据的标准、规范有:1.钢制压力容器(GB150-98);2.钢制管壳式换热器(GB151-99);3.机械设备安装工程施工及验收通用规范(GB50231-98);4.现场设备、工业管道焊接工程施工及验收规范(GB50236-98);5.连续输送设备

16、安装工程施工及验收规范(GB50270-98);6.工业锅炉安装工程施工及验收规范(GB50273-98);7.制冷设备、空气分离设备安装工程施工及验收规范(GB50274-98);8.压缩机、风机、泵安装工程施工及验收规范(GB50275-98);9.起重设备安装工程施工及验收规范(GB50278-98);10.石油化工钢制塔、容器现场组焊施工工艺标准(SH3524-1999);11.石油化工不锈钢复合钢焊接规程(SH/T3527-1999);12.石油化工换热设备施工及验收规范(SH/T3532-2005);13.催化裂化装置反应再生系统设备施工及验收规范(SH3504-2000);14.

17、管式炉安装工程施工及验收规范(SH3506-2000);15.石油化工钢结构工程施工及验收规范(SH/T35072005);16.乙烯装置裂解炉施工技术规程(SH/T3511-2000);17.石油化工设备安装工程质量检验评定标准(SH3514-2001);18.大型设备吊装工程施工工艺标准(SH/T3515-2003);19.石油化工机器设备安装工程施工及验收通用规范(SH/T35382005);20.压力容器安全技术监察规程(1999年版)。 其它资料1调研收集的基础资料;2典型的施工组织设计和施工方案;3. 相关的标准图集和技术手册。三、本册定额除各章另有说明外,均包括下列工作内容: 超

18、高作业降效增加费。 机械设备(不包括大机组等关键设备)的单机试车。 配合基础二次灌浆。四、本册定额除各章另有说明外,均不包括下列工作内容: 施工作业区域内的场地二次平整与垫层处理。 焊缝的预热、后热及热处理。 焊缝无损检测。 组装平台的铺设与拆除。五、使用说明 应执行相关册定额的项目1. 设备安装工程中焊缝的各种无损检测、酸洗钝化、预热、后热、热处理和现场组装平台的铺设与拆除、基础二次灌浆,执行第三册金属贮罐、球形罐、气柜及其它金属结构工程中相应项目;2. 设备支架、框架,附属于设备的平台、梯子、栏杆,设备衬里用金具的制作安装,执行第三册金属贮罐、球形罐、气柜及其它金属结构工程中相应项目;3.

19、 设备内部的耐火衬里、炉窑砌筑执行第六册工业炉窑砌筑工程中相应项目;4. 设备的刷油、绝热、防腐蚀执行第九册刷油、绝热、防腐蚀工程中相应项目。 与其它相关册定额执行范围的划分1. 设备管口第一片法兰以内属于设备安装范围;2. 空分装置分馏塔(冷箱)内的工艺管道属于设备安装范围;3. 随机组到货的成品管道安装属于机组安装范围;4. 工业给排水中的玻璃钢冷却塔及其风机等专用设备属于第七册给排水、采暖及消防安装工程项目范围。 本定额的设备地脚螺栓和连接设备各部件的螺栓、销钉、垫片及传动部分的润滑油料等,均按随设备配套供货考虑。 下列费用按表中规定系数计取序号项 目 名 称计算基数系数()其中人工费(

20、)1脚 手 架搭 拆 费现场分段、分片组对设备人工费2025炉类设备人工费1525整体安装静置设备、机械设备人工费6252安装与生产同时进行施工降效增加费人工费61003在有害身体健康环境中施工降效增加费人工费6100第一章 现场分段、分片设备组对安装说 明 一、本章定额适用于分段、分片到货的容器、塔器、反应器类设备的现场组对安装,不适用于散装到货螺栓连接组对的设备安装。 二、本章定额不包括以下工作内容 空气分馏塔冷箱壳体结构、平台、梯子、栏杆的制作,其它设备的平台、梯子、栏杆制作安装。 现场组装容器内的搅拌装置、塔内塔盘安装及设备填充物的充填。 聚丙烯环管反应器的焊缝内壁抛光。 吊耳制作安装

21、,临时加固件的制作安装,设备水压试验、气密试验,组装平台的铺设与拆除。三、使用定额的有关规定 设备分段组对和设备分片组装后的设备吊装就位安装,执行本册定额第二章相应项目。 分段到货设备采用分段高空组对吊装施工方法时,执行设备底段整体安装、整台设备分段组对和高空组对吊装定额项目。 容器分段组对是按一道焊口取定的,每增加一道焊口,增加定额基价的0.35;塔类设备分段组对是按两道焊口取定的,若一道焊口时按定额基价乘以系数0.75,若两道焊口以上,每增加一道焊口,增加定额基价的0.35。塔类设备分段组对适用于设备四段以内组对施工,当塔类设备实际分段数量超过四段时,执行塔类设备分多段现场组对安装项目。

22、不同材质的设备分段组对、分片组装,按下表规定系数计取:材质合金钢低温钢铝铝合金人 工 费1.151.201.701.95材 料 费1.021.121.521.55机 械 费1.121.203.003.30 备注:合金钢、低温钢设备以碳钢设备为基数; 铝、铝合金设备以不锈钢设备为基数。 复合钢材质的设备分段组对、分片组装,套用相应碳钢设备分段、分片组装项目,并按下表规定系数计取:板厚:基层复合层(mm)6+38+310+312+314+316+318+320+322+324+326+3增加不锈钢电焊条(占定额中碳钢电焊条含量的比例)58%47%45%42%37%33%30%28%26%24%22

23、%综合工日调整系数1.21.151.11.11.081.081.061.061.061.051.05电焊机调整系数1.31.251.221.221.21.21.181.181.181.151.15电焊条烘干箱调整系数1.31.251.221.221.21.21.181.181.181.151.15电焊条恒温箱调整系数1.31.251.221.221.21.21.181.181.181.151.15尼龙砂轮片调整系数3.02.82.62.62.52.52.52.52.52.42.4四、工程量计算规则 分段、分片组对或组装的容器、塔类设备,按设计图纸标明的重量以“吨”为计量单位计算。设备重量包括随

24、设备供货的内件(指内部固定件)、设备的开口件、加强板、裙座等全部金属件重量;不包括设备填充物、砌筑、衬里、内部可拆件和塔盘、外部平台、梯子、栏杆以及采用立装法施工的内件重量。塔类设备分多段现场高空组对安装时,最底段按整体塔安装执行,其余各段依据各段的设计图纸重量以“段”为计量单位执行塔类设备分多段现场高空组对安装项目。 炼油厂再生器、沉降器分片组对安装,按设计图纸标明的重量以“吨”为计量单位计算。包括设备本体、内部构件、提升管、再生斜管、待生斜管、集气室、旋风分离器、分布板、波形膨胀节、辅助燃烧室、防焦板及其所属其它各个部件的全部重量;不包括锚固件、龟甲网、再生烟道及耐磨衬里等重量。 三级旋风

25、分离器分片组对安装,按设计图纸标明的重量以“吨”为计量单位计算。包括设备本体、分离单管(左、右旋)、吊筒、上下隔板、中心管等全部金属内件的重量;不包括锚固件、龟甲网及耐磨衬里等重量。 空气分馏塔组对安装,按设计图纸标明的重量以“吨”为计量单位计算。包括冷箱结构架、壳体、平台、梯子、栏杆、冷箱内设备(上下塔、热交换器)、管道、管件、阀门、支架、吊架、连接板等冷箱内全部金属件重量;不包括内部填充物的重量。 内部填充物的充填以及冷箱外部第一个法兰以外的设备、管道、电气、仪表安装另行计算。 聚丙烯环管反应器组对安装,按设计图纸标明的重量以“吨”为计量单位计算;重量包括筒体、弯管、连接梁等全部金属重量。

26、第二章 静置设备整体安装说 明 一、本章定额适用于各类静置设备整体安装,设备水压试验和气密试验,设备清洗、脱脂。 二、本章定额不包括以下工作内容 除高压设备外,金属垫片的热处理和紧固件的冷紧、热固。 设备的平台、梯子、栏杆的制作与安装。 吊耳的制作安装与拆除。 吊装加固件的制作、安装与拆除。 电解槽隔膜的吸附处理。 60吨以上设备的场内水平运输。 试压临时管线的敷设与拆除。 设备蒸汽吹洗时使用的蒸汽。三、使用定额的有关规定 热交换器安装项目中不包括抽芯检查,如需要抽芯检查时执行相应热交换器抽芯检查定额项目。 容器类设备抽芯检查时,定额人工费、机械费乘以系数1.30。若容器为壳体与内芯分别安装时

27、,定额人工费、机械费乘以系数1.50。 塔盘安装是按各种施工方式综合取定的,无论采取立装或卧装方式均不得调整。 铝制容器、塔类设备的安装,执行相应的不锈钢容器或塔类设备安装项目,定额基价乘以系数1.30。 定额中设备压力是指设计压力;设备容积是按设计图示尺寸计算的容积,计算时不扣除设备内部部件所占体积。 常压设备如在基础上注水试漏,按试验压力1兆帕的项目,定额基价乘以系数0.60;如在道木堆上试漏,按试验压力1兆帕的项目,定额基价乘以系数0.85。 设备水压试验项目是按设备吊装就位后在基础上进行试验考虑的,如在道木堆上进行水压试验,定额基价乘以系数1.35。 设备填充项目是按一般工艺要求编制的

28、,若工艺要求必须进行密相装填时,定额基价乘以系数2.0;如工艺要求必须在无氧状态下装填,定额人工费、机械费乘以系数2.80。 容器、热交换器水压试验是按一般容器、固定管板式热交换器取定的,其它结构形式的容器、热交换器试压按下表规定系数计取:序号设备名称计算基数调整系数1带搅拌装置的容器定额基价0.902内有冷却加热及其它装置的容器定额基价1.103浮头式热交换器定额基价1.304螺旋板式热交换器定额基价0.855蛇管式、U型管式、套管式、排管式热交换器定额基价0.95 超高作业降效增加费超高作业降效增加费的计取,以设计标高正负零为准,安装高度(设备底座标高)超过定额项目设置高度范围时,以定额设

29、置最大高度项目为基数,人工费、机械费分别乘以下表规定系数:安装高度30-40m40-60m60-80m80-100m超高作业降效增加费系数0.150.200.300.40四、工程量计算规则 整体安装设备按设计图纸标明的重量以“吨”为计量单位计算。设备本体与外部结构组合整体吊装的设备,重量包括本体、附件、吊耳、绝热、内衬以及随设备吊装的外部管线、平台、梯子、栏杆等重量;不包括设备安装后立装的塔盘、填充物及其它附件的重量。设备绝热、内衬以及随设备吊装的外部管线、平台、梯子、栏杆制作安装另行计算。 带搅拌装置的容器重量,包括设备本体、内件、搅拌装置及其附属的电机、支架、防护罩等的全部重量。 带搅拌装

30、置的容器到货形式按搅拌装置与容器整体供货考虑。 塔盘安装按设计类型和规格以“层”为计量单位计算。 电解槽安装按重量以“吨”为计量单位计算。设备重量包括:1. 钢框架底座、玻璃钢盖电解槽包括底座、阴极箱、阳极板、上盖、底部绝缘磁瓶等全部结构件重量;2. 混凝土槽、底、盖电解槽包括壳体、阴极箱、阳极石墨、槽向导板(电解铜)等全部金属、非金属件重量。 工艺单元(撬块)安装根据工艺单元(撬块)安装重量和单元底座截面投影面积,以“套”为计量单位计算。工艺单元(撬块)的安装重量包括底座上设备、管道、阀门、法兰、螺栓、垫片、钢结构、电气、仪表部件等全部重量;单元底座截面面积按底座外围正投影尺寸计算。 设备水

31、压试验、气密试验按设备容积以“台”为计量单位计算。 设备填充按实填净重以“吨”为计量单位计算。 设备脱脂按脱脂的净面积以“10平方米”为计量单位计算。 填充物及其它物件脱脂按物体净重以“吨”为计量单位计算。第三章 机械设备安装说 明 一、本章定额适用于各类压缩机、汽轮机、泵、风机、起重、输送等机械设备安装。 二、本章定额不包括以下工作内容 设备的平台、梯子、栏杆、支架、防护罩以及其它金属件的制作。 电动机的抽芯检查、干燥处理。 单机试车所需要的水、电、气(汽)、燃料、润滑油、封油等。 大型设备安装所需的专用机具。 输送设备的钢制外壳、刮板、漏斗制作安装。 起重设备试运转所需重物的供应和搬运。

32、特殊阀门安装中执行机构的调校。 机体及随机配件、附属设备的酸洗。 单机试车的临时措施。三、使用定额的有关规定 带附属设备的机械设备安装项目中,已包括与设备本体联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一道法兰以内的管道安装。 活塞式(V、W、S型)、扇形及离心式压缩机安装是按单级和单轴考虑的,安装同类双级、双轴压缩机时,按相应定额人工费乘以系数1.40。 泵安装中包括泵入口过滤网、联轴节(或皮带)以及深井泵扬水管的安装;深水泵橡胶轴与扬水管的连接螺栓按随设备供货考虑。 液环泵安装执行相应单级离心泵及离心式耐腐蚀泵安装项目,定额基价乘以系数1.25。 输油臂(码头用)安装项目

33、中不包括水上运输及吊装机械费用。 轨道安装项目中,当实际采购的螺栓、压板、鱼尾板、连接板、垫板、垫块、垫圈、插片、铁片等专用配件与定额项目中取定的单价不同时,可按实进行调整。高温插板阀、掺合阀安装执行电动高温闸阀安装项目,气动阻尼阀安装执行气动蝶阀安装项目。 自动包装系统的包装系统安装包括包装机机组、计量秤、皮带(托辊)输送机、重量检测器、金属检测器、打印机、计数器及输送中的各种压袋、伺服、转向、排列、推进机构的安装;装车系统安装包括码垛机组、输送机械、升降机械、托盘输送机械的安装。四、工程量计算规则 压缩机安装按设备重量以“台”为计量单位计算;在计算设备重量时,活塞式V、W型压缩机的设备重量

34、,按同一底座上的主机、电动机、仪表盘及附件、底座等的总重量计算;立式及L型压缩机、螺杆式压缩机、离心式压缩机不包括电动机、汽轮机等动力机械的重量,电动机和汽轮机安装另执行相应定额项目;DMH型对称平衡式压缩机的重量,按主机、电动机及随主机到货的附属设备的总重量计算,不包括附属设备的安装,附属设备的安装应按相应定额项目另行计算。 泵、风机安装,按规格型号和设备重量以“台”为计量单位计算;在计算设备重量时,直联式的泵、风机,以本体、电机及底座的总重量计算;非直联式的泵、风机,以本体和底座的总重量计算,不包括电动机重量,但电动机的安装已包括在定额内;深水泵的设备重量按本体、电动机、底座及泵扬水管的总

35、重量计算。 膨胀机、干燥机、过滤机、压滤机械设备、离心机、污水处理设备、产品成型机械设备、包装机械设备、炼油厂机械设备安装,按规格型号和设备重量以“台”为计量单位计算。设备重量包括设备的本体及随本体成套供货的辅机、走台、扶梯、防护罩等全部金属重量。 特殊阀门、输油臂(码头用)安装按型号规格以“台”为计量单位计算。 起重设备安装按型号规格以“台”为计量单位计算;起重机轨道安装,按型号规格以“吨”为计量单位计算。 输送机械设备安装按型号规格以“台”为计量单位计算;刮板输送机定额是按一组驱动装置取定的,如超过一组时,将输送长度除以驱动装置组数,按定额相应的“米组”子目调整。 独立搅拌装置安装,按设计

36、图纸标明的重量以“台”为计量单位计算;包括支架、搅拌器及其附属的电机、减速器、保护罩等全部重量。 电动机及电动发电机组安装,按设备重量以“台”为计量单位计算。第四章 工业炉及蒸汽锅炉安装说 明 一、本章定额适用于石油化工工业炉、炼油厂加热炉的制作安装,中压、高压锅炉成套设备安装,燃油燃气高压蒸汽锅炉安装,20吨小时以内的通用供热低压蒸汽锅炉安装。 二、本章定额不包括以下工作内容 炉内钩钉、托盘制作安装。 炉管的焊前预热、后热及焊后热处理。 炉本体第一道法兰以外的管道工程。 烘炉及试运转所需水、电、油、汽及其它燃料。 锅炉的化学清洗、酸洗、碱洗及污水排放的临时设施。 现场组装平台的铺设与拆除,临

37、时支撑架制作、安装与拆除。 不属于制造厂供货的20吨小时以内低压蒸汽锅炉的金属构件,煤斗、连接平台、烟道、风道及烟囱的制作安装。三、使用定额的有关规定 炉窑金具制作安装执行第三册金属贮罐、球形罐、气柜及其它金属结构工程中相应项目。 除乙烯裂解炉以外的其它石油化工工业炉安装项目中,炉墙、炉底、炉顶均按成片到货,炉管按成组成排散装到货,废热系统的烟风道和烟囱按分段到货,零部件按成品或半成品到货考虑,均不包括制作工作内容。现场发生制作施工时可执行炼油厂加热炉相应制作项目。 炉管焊接中所采用的焊接材料与定额取定不同时,可按实换算焊接材料单价,消耗量不变。四、工程量计算规则炉体结构、炉管、部件的制作安装

38、按炉子类别和部件名称,以“吨”为计量单位计算,各部分重量按以下规定范围计算: 石油化工工业炉制作安装1. 裂解炉制作安装 炉体结构重量包括炉架、炉底、炉墙、炉顶结构、管箱、平台、梯子、栏杆、烟道、风道、烟囱;10万吨/台.年以上裂解炉炉体重量不包括整体到货的对流段模块重量。 炉管包括辐射段炉管和对流段炉管的重量。2. 其它石油化工工业炉安装 炉体结构重量包括炉架、炉底、炉墙、炉顶结构、管箱等金属重量; 炉管包括辐射段、对流段的管子、管件、联箱、集管箱、支吊架等全部金属重量; 烟道、风道是指炉本体的供风排烟管道,包括其本体段、弯头、附件、加固件、补偿器、支吊架、支座等金属重量; 烟囱是指炉本体上

39、的排烟通道,包括本体、孔门、附件、加固件和安装在烟囱上的爬梯重量,不包括盘梯、平台、栏杆、喷淋、消防装置的重量。 炼油厂加热炉制作安装1. 炉架包括框架(立柱、横梁)、炉底、炉体、炉顶、侧墙、对流室弯头箱框、对流顶及横梁、保护罩等金属结构重量;2. 金属烟囱包括烟囱本体、支架、风缆绳、孔门附件、加固件和安装在烟囱上的爬梯等;不包括平台、梯子、栏杆、喷淋消防装置的重量;3. 箱门、盖板包括对流箱门及炉顶盖板重量;4. 烟道包括直管、弯头、附件、加固件、补偿器及支吊架重量;5. 活动平台包括吊栏、轨道、护栏、起重索具、卷扬机及平衡装置重量;6. 排管安装重量包括对流段和辐射段排管、过热蒸汽排管及横

40、竖布置的光管及钉头管重量;7. 其它附件重量包括各类管组、法兰、定位管、吊管、管卡及支吊架等金属附件重量。 废热锅炉安装1. 合成氨装置和乙烯装置的废热锅炉本体,包括废热锅炉和汽包的重量;2. 蒸汽重整炉废热系统中钢结构安装,包括系统钢结构、平台、梯子、栏杆、燃料空气预热器、重整气废热锅炉、燃料气废热锅炉、汽包、蒸汽过热器、烟风道等全部金属重量。 中压、高压锅炉成套设备安装包括钢架、汽包、水冷系统、过热系统、再热系统、省煤器、空气预热器、本体管路、炉排、除灰装置及各种金属结构等全部金属重量。 燃油、燃气高压蒸汽锅炉安装1.炼油厂一氧化碳蒸汽锅炉安装 钢架包括立柱、横梁、钢性圈梁、斜梁、支撑以及

41、其它连接构件重量; 走台、梯子包括走台、梯子及栏杆重量; 汽包包括上、下汽包及其内部装置、吊架及导向装置重量; 对流管束包括管束及密封条重量; 水冷器包括水冷器及其联箱、降水管、蒸发管、连通管、支吊架和固定装置重量; 省煤器包括省煤器、盘管、联箱、支持构件及支持固定装置重量; 过热器及减温器包括一、二级蛇形过热器、联箱、减温器、饱和蒸汽和过热蒸汽管、支吊架和支撑装置重量; 空气预热器包括管型及板型空气预热器本体、转折罩、框架、端夹护板、伸缩节、吹灰挡板、本体烟道挡板及其操作装置重量; 除灰装置包括灰斗、分离器、珠斗、膨胀节、扩散器、升珠管、落珠管、缓冲器、收集器、喷嘴及支吊架等除灰配件重量;

42、燃烧设施包括一氧化碳燃烧器、护板、燃气喷嘴、燃油喷嘴、点火器、点火门、调风器及风箱重量; 钢板护板包括炉顶内外护板、尾部内外护板、炉底内护板及梳形板重量; 孔、门类及各种结构包括隔板、截止块、防爆门、人孔门、检查孔、测量孔及其它小型配件重量; 波纹板包括波纹板、罩壳及连接件重量。2.燃油高压蒸汽锅炉安装燃油高压蒸汽锅炉包括汽包、钢架结构、平台、梯子、栏杆、蒸发管、水冷壁管、过热器系统、回转预热器系统、烟风道、罩壳、支撑架及各种“U”形金属件重量。3.本体管路安装本体管路包括排汽管、汽水管、取样管、再循环管、反冲洗管、减温器管、消防管、高压汽水混合联箱、各种指示器、取样冷却器、阀类、管件等全部金

43、属重量。 20吨小时以内低压蒸汽锅炉安装1. 各种型号的常压(立式)锅炉、快装锅炉、组装锅炉安装以“台”为计量单位计算;2. 散装锅炉安装以“吨”为计量单位计算;重量包括钢架、汽包、水冷壁、过热器、省煤器、空气预热器、本体管路、吹灰器、平台、梯子、栏杆、链式炉排及各种小构件等全部金属重量。第五章 设备组对安装其它项目说 明一、本章定额适用于吊耳的制作安装,分段分片设备组对胎具的制作、安装与拆除,浮头式换热器试压胎具制作,设备吊装加固及设备基础二次灌浆。二、工程量计算规则 吊耳制作安装的数量以批准的施工方案为依据,按荷载能力以“个”为计量单位计算。 浮头式换热器试压胎具制作,按换热器的公称直径以“台”为计量单位计算。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 教育专区 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
