收藏 分销(赏)

耐磨地面施工方案.doc

上传人:精**** 文档编号:3889436 上传时间:2024-07-23 格式:DOC 页数:10 大小:48.54KB
下载 相关 举报
耐磨地面施工方案.doc_第1页
第1页 / 共10页
耐磨地面施工方案.doc_第2页
第2页 / 共10页
耐磨地面施工方案.doc_第3页
第3页 / 共10页
耐磨地面施工方案.doc_第4页
第4页 / 共10页
耐磨地面施工方案.doc_第5页
第5页 / 共10页
点击查看更多>>
资源描述

1、中铁建工集团第二炮兵四季青住房工程 金属耐磨地坪施工方案目 录1、工程概况2、编制依据3、施工组织部署4、施工工艺5、质量控制6、主要施工管理措施附件:1、环廊坡度布置图2、坡度节点详图3、分格缝布置图1、工程概述第二炮兵四季青住房一期工程位于北京市海淀区旱河路四季青镇西山村。工程由10栋(20户)建筑组成,本工程住宅形式为地下局部二层整体一层,采用阀板基础,地上三层,采用框架-剪力墙结构,总建筑面积27033。37,东西向约214m,南北向约110m;框架结构,主楼地下一层,车库及地下环廊地下二层,地上三层,建筑高度为12.105m,建筑耐火等级:地下室部分为一级,地上住宅部分为二级;抗震设

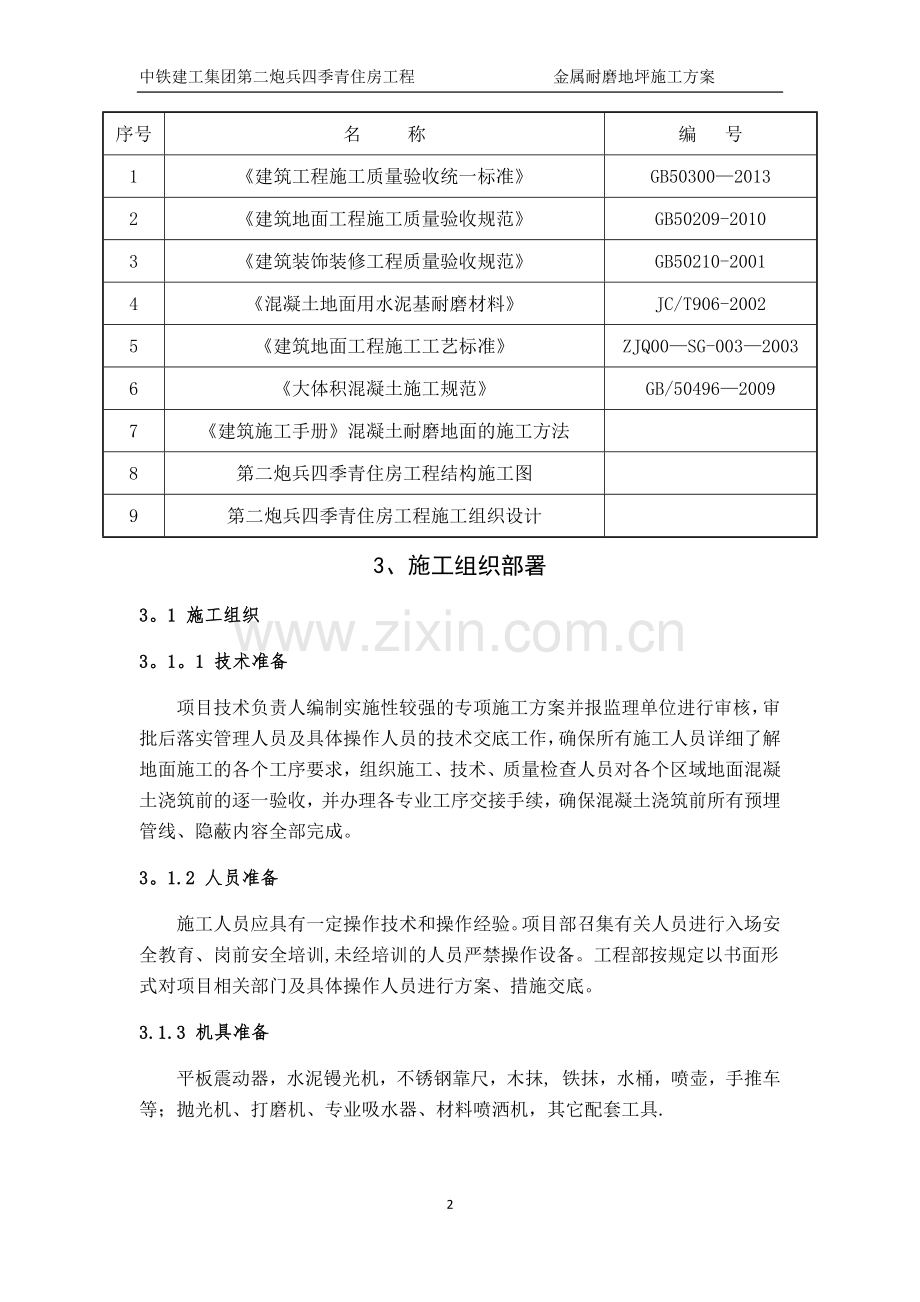

2、防烈度为8度.本工程采用金属耐磨地坪施工工艺的部位分别为地下二层环廊、地下二层户内车库以及首层户内车库.地下部分施工总面积约为7390,地上部分施工总面积约为394.面层颜色为灰色,厚度为3毫米,金刚砂使用量为5公斤/平方米。2、编制依据序号名 称编 号1建筑工程施工质量验收统一标准GB5030020132建筑地面工程施工质量验收规范GB50209-20103建筑装饰装修工程质量验收规范GB50210-20014混凝土地面用水泥基耐磨材料JC/T906-20025建筑地面工程施工工艺标准ZJQ00SG-00320036大体积混凝土施工规范GB/5049620097建筑施工手册混凝土耐磨地面的施

3、工方法8第二炮兵四季青住房工程结构施工图9第二炮兵四季青住房工程施工组织设计3、施工组织部署3。1 施工组织3。1。1 技术准备项目技术负责人编制实施性较强的专项施工方案并报监理单位进行审核,审批后落实管理人员及具体操作人员的技术交底工作,确保所有施工人员详细了解地面施工的各个工序要求,组织施工、技术、质量检查人员对各个区域地面混凝土浇筑前的逐一验收,并办理各专业工序交接手续,确保混凝土浇筑前所有预埋管线、隐蔽内容全部完成。3。1.2 人员准备施工人员应具有一定操作技术和操作经验。项目部召集有关人员进行入场安全教育、岗前安全培训,未经培训的人员严禁操作设备。工程部按规定以书面形式对项目相关部门

4、及具体操作人员进行方案、措施交底。3.1.3 机具准备平板震动器,水泥镘光机,不锈钢靠尺,木抹, 铁抹,水桶,喷壶,手推车等;抛光机、打磨机、专业吸水器、材料喷洒机,其它配套工具.4、施工工艺4。1 工艺流程混凝土基层浇筑 找平 金刚砂第一次撒布及抹平墁光 金刚砂第二次撒布及抹平墁光 表面修饰及养护 基面清理 保持洁净 基面验收 材料施工 养护4.2 基本施工条件4.2。1 金刚砂材料的施工条件(1) 施工区域有充足的照明,供电设施.(2) 分段施工时,必须保证足够的隔离区。(3) 金刚砂铺设基层混凝土标号为C30。4。2。2 水性渗透结晶硬化剂的施工条件零上4度至55度,地表干燥干净4。3

5、具体操作4.3.1 混凝土基层浇筑和找平4。3。1。1 地面清理钢筋混凝土底板由于浇筑时间较早加之过程中各专业施工造成地面存在大量灰尘及部分水泥砂浆,因此在浇筑混凝土之前必须进行全面清理,确保混凝土找平层基层干净、无杂质。并在浇筑前对周围易被污染的部位进行保护,如卷帘门、楼梯石材以及完成墙面等,防止影响其他完成面的成品保护措施。4.3.1。2 铺设钢筋网片依设计要求,地面混凝土浇筑之前应铺设6200双向单层钢筋网片,上部混凝土保护层为50mm。每块钢筋网片断开位置按分格缝设置,具体设置位置见分格缝布置图。4。3。1。3 地面打灰饼在待施工地面四周墙体上弹好500mm控制线,根据此水平线以及水准

6、仪辅助将地面灰饼做出,最终采再用水准仪进行检查,合格后进入下一道工序。墙体根部灰饼完成后,采用水准仪进行另外一侧的标高打点,最终利用两灰饼之间牵线将中间灰饼做出,依次完成所有灰饼设置.灰饼纵横间距不得大于刮杆2m间距,一般以1.5m1。5m为宜。打灰饼的地方必须提前清理干净并扫浆打底,避免后期地面于灰饼处空鼓、开裂。坡道处的灰饼必须充分考虑泛水及坡度要求,所有灰饼必须经验收合格,不合格的返工处理。4。3。1。4 临边及分区模板安装环廊及车库内部分布有沟槽及楼梯踏步,同时存在坡道处、水沟等部位的临边模板支设。坡道处的模板应根据坡度进行围挡,模板高出混凝土面不小于50mm临边围挡要求模板安装做到拼

7、缝严密,线条平直,角度垂直,横平竖直.4.3。1.5 地面冲水及扫浆地面清理干净后,于混凝土浇筑前一天浇水湿润,混凝土浇筑前30min配置0.5水灰比的水泥浆进行打底,水泥浆打底厚度以不积水为宜,使原地面基层与混凝土找平层有效结合,避免空鼓。水泥浆打底不宜一次性覆盖待浇筑地面,宜根据混凝土浇筑进度提前打底,避免过早打底造成水泥浆硬化反而影响地面质量。打底所采用的水泥必须与混凝土找平层所使用的水泥品牌及标号一致,避免因不同水泥水化热不同而造成混凝土找平层产生裂缝。4.3.1。6 混凝土浇筑及振捣地面清理干净,灰饼设置完成,同时验收合格,各专业办理移交手续后方可进行混凝土浇筑。混凝土采用商品细石混

8、凝土,强度为C30。进场的每一车混凝土都要做好坍落度记录,并做好浇筑记录(包括施工部位、施工日期、温度情况等,以便对混凝土质量进行跟踪),同时要求混凝土水灰比不得大于0。45。混凝土浇筑按由内向外进行,混凝土采用混凝土泵设置于东侧及西侧入口,浇筑顺序,分别由北环廊、中环廊、南环廊中轴线向两侧浇筑,最后浇筑东西侧坡道。每日浇筑过程中不得间断,如有特殊情况必须中断,施工缝留置在分割缝处,且施工缝应顺直。每日浇筑面积宜为800-1000.混凝土浇筑过程中保证整个混凝土表面呈塑性。混凝土下灰过程中要求施工人员要均匀布料,不得集中于一个地方堆放过多,人工根据此前设置好的灰饼及时均匀分摊于地面上,针对个别

9、部位较厚的混凝土采用平板振动器进行振捣,确保混凝土密实。混凝土浇筑时的下灰顺序必须符合磨光地面的要求,保证混凝土初凝顺序的连续性,为机械磨光创造条件。4。3。1.7 人工初次找平与局部混凝土填补混凝土均匀分摊与地面上,达到一定面积后开始由瓦工进行混凝土找平层的初次找平,采用2m或4m刮杆根据灰饼上部的方通进行找平,多出的混凝土采用斗车或人工铲至浇筑操作面,边找平边将事先放好的方通取出,人工填补平整。人工刮杆初次找平后,采用水准仪按不大于1M的测量间距进行混凝土标高检查,针对低于设计标高的部位由人工进行混凝土填补,统一填补后人工刮杆二次刮平。经刮杆二次刮平后,初凝前由人工采用搓板进行抹平及初步压

10、光,此道工序完成后即可移交专业地坪公司进行金属骨料耐磨地面施工。环廊、车库坡度设置详见附图.4。3。2 金刚砂撒布及抹平,墁光金刚砂撒布的时机随气候、温度、混凝土的配合比等因素变化而变化,撒布过早会使耐磨材料沉入混凝土而失去效果,撒布太晚混凝土已凝固,失去粘结力,使金刚砂材料无法与其结合而造成剥落。在混凝土找平层初凝时,轻步脚印深约25时,可进行提浆补平。将所需的金刚砂材料平均撒布在混凝土表面上,每平方米的用量约为5kg,墙、柱、门和模板等边线处失水较快,应优先撒布施工,以防因失水而降低效果.第一次撒布量约为单位面积总投料量的3/5,材料应均匀下落,不能用力抛而致分离,撒布后即以抹光机抹平,让

11、金刚砂吸收一定的水分。用水泥镘光机进行机械抹平,使金刚砂材料与混凝土基层土浆结合在一起,对于边角等部位机械无法抹平的,采用人工抹平,不宜过分抹压。第二遍撒料用量约为单位面积总投料量的2/5,失水较快部位加快撒布.用同样的方法进行抹平。墁光机作业时应纵横向交错进行,均匀有序,防止材料聚集,边角用木抹子处理。面层材料硬化至指头压下去稍有下陷时,墁光机的转速及角度应视硬化情况调整。面层开始初凝收浆后,进行最后一次精抹。金刚砂面施工完毕后金刚砂层厚度约为3mm.4.3。3 表面修饰及养护墁光机作业后面层仍存在抹纹,为消除抹纹采用铁抹子对表面进行有序、同向的人工压光,完成修饰工序。金刚砂面施工5-6小时

12、后可浇水、喷洒养护液或覆盖塑料薄膜来对地面进行养护。金刚砂面层施工12天后可做切割缝,以防不规则龟裂,切割缝可根据现场柱距离而定,切割前应统一弹线,以确保切割缝整齐顺直,切割深度至少为地坪厚度的1/5,填缝材料建议采用密封胶.4。3.4 地坪基面清理清理:用专用清洗机清洗地面,使地坪表面无灰尘、脏污。打磨:专用打磨机打磨地面,清除地面毛糙感。清洁:用专用吸水器吸干表面水浆.用专业吸尘器将表面浮尘、细小垃圾清除。地坪表面清洁处理。4。3.5 地坪保持洁净采用吸尘器处理干净地面。进一步干燥施工面。4.3。6 材料施工均匀倾倒地坪硬化剂材料到地面。在25度环境温度条件下完全覆盖地面并浸泡30分钟。不

13、断来回扫荡。保证充分渗入。让表层均匀发稠至干燥。材料灌施后表面平滑、洁净。4。3。7 材料施工后的养护养护期间不得重型使用.材料灌施完工后7天之内地坪不得与水接触,必要时清扫即可。4.3.8 混凝土表面控制缝的切割混凝土浇筑抹光结束后第三天(约抹光结束后72小时),在要切缝的部位弹出墨线,然后用混凝土切缝机进行切割。切缝设置为6m一道,切缝深度为地面厚度的1/3,缝宽3-5mm.地面混凝土施工区域的切缝布置图详见附图。混凝土切缝时要求由两个人进行操作,不得1个人独自作业。一个人负责控制切缝机的行走方向,保证按照所弹墨线前进,防止切缝机跑偏,一个人在后面控制操作轮进行切割。切割过程中产生的污水要

14、及时用拖布或吸水机清除干净,防止污水流入缝中形成污物,不便后期的缝隙填充处理。同时做好切缝后的覆盖保湿工作,以保证混凝土初期强度的正常增长。切缝要平直,均匀.切缝机要由熟悉机械性能的工人进行操作,操作者要用力均匀,保证切缝深度均匀一致。地面与墙、柱相结合处用10mm的泡沫板隔离留设胀缝,施工完成清理干净后胀缝内填充弹性密封材料.5、质量控制材料质量控制:每批次产品严格按照检验标准进行检验,并留样备查;不合格产品严禁出厂;并向相关部门负责人提供产品检验合格证。施工质量控制:由技术负责人全程跟踪监督,严格按照既定的施工工艺流程施工。6、主要施工管理措施6。1 安全管理措施6.1.1 用电措施:安装

15、标准配电箱,在总电源位置安装漏电保护器,防止意外漏电事故的发生;在每层用电接驳处安装与用电器相匹配的空气开关或者超负荷保护装置,防止用电器短路或者超负荷运转发生意外事故;每个用电器所使用的地拖、电缆电线等全部配备符合国家标准的材料;每个参与施工人员全部配备绝缘胶鞋;对每个参与施工人员进行严格用电培训;每天施工结束,反复检查,确保所有用电器已停止使用,电源全部关闭。6.1。2 防火措施:要求每个参与施工人员绝对不允许携带易燃、易爆、危险品进入施工现场;不乱扔烟头,在保证烟头完全熄灭的情况下,将烟头投入相应的垃圾投放点;携带火种必须绝对安全方可带人施工现场;在工地住宿,不使用蜡烛、油灯等照明。6.

16、1。3 防雨措施:在下雨天或着暴雨来临时,及时关闭窗户,保证雨水不能够进到室内;每天施工结束后,将所有门窗完全关闭后方可离开。6。2 环境管理措施6。2.1 场容、场貌:保证现场原有设施不被破坏;生活垃圾及时清理,并将其带出施工场地,投放到垃圾投放点;不随地大小便.工完场清。6。2。2 材料堆放:材料运输到场后按照要求堆放到指定位置;材料施工完毕后当天将包装物全部回收。6。2。3 排污措施:将清磨地坪后的污水,全部排放到下水管道中(为地面灰尘浮浆清磨,不会对环境有任何污染,故可安全排放),不在现场到处倾倒.6.3 安全文明施工措施(1) 每日工作班交底时,施工负责人应针对当天的工作进行安全措施交底,及时消除安全陷患.(2) 施工人员进入施工现场必须配戴好安全帽等劳保用品.(3) 涂刷现场严禁烟火,在通风不良的条件下施工时,必须采取人工通风设施和佩戴必要的劳动保护措施.(4) 施工场所应保持整洁,“工完、料尽、场地清,坚持文明施工。6。4 其它:按照合同约定管理现场如有变更,以书面形式确认为准! 7、 附件7。1 环廊坡度布置图7.2 坡度节点详图车库出入口坡度布置图环廊转角坡度布置图7.3 分格缝布置图10

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
