收藏 分销(赏)

城市道路工程监理工作总结.doc

上传人:丰**** 文档编号:3889307 上传时间:2024-07-23 格式:DOC 页数:11 大小:27.04KB
下载 相关 举报
城市道路工程监理工作总结.doc_第1页
第1页 / 共11页
城市道路工程监理工作总结.doc_第2页
第2页 / 共11页
城市道路工程监理工作总结.doc_第3页
第3页 / 共11页
城市道路工程监理工作总结.doc_第4页
第4页 / 共11页
城市道路工程监理工作总结.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

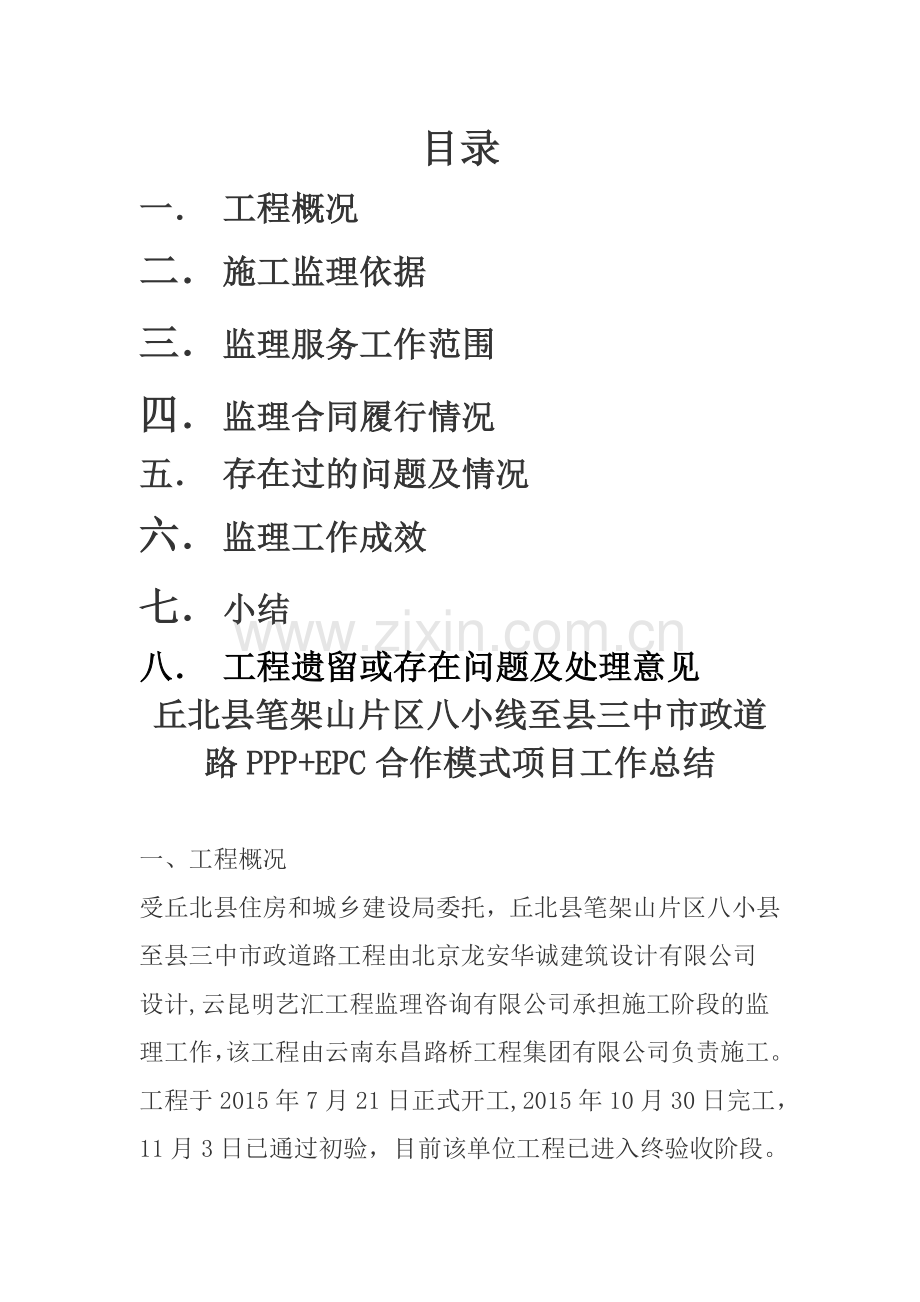

1、目录一 工程概况二 施工监理依据三 监理服务工作范围四 监理合同履行情况五 存在过的问题及情况六 监理工作成效七 小结八 工程遗留或存在问题及处理意见丘北县笔架山片区八小线至县三中市政道路PPP+EPC合作模式项目工作总结一、工程概况受丘北县住房和城乡建设局委托,丘北县笔架山片区八小县至县三中市政道路工程由北京龙安华诚建筑设计有限公司设计,云昆明艺汇工程监理咨询有限公司承担施工阶段的监理工作,该工程由云南东昌路桥工程集团有限公司负责施工。工程于2015年7月21日正式开工,2015年10月30日完工,11月3日已通过初验,目前该单位工程已进入终验收阶段。丘北县笔架山片区八小县至县三中市政道路包

2、括项目包含路基土石方工程、面层工程、给水排水管道工程、路灯及夜景照明工程、人行道工程、挡土墙工程、附属工程、7个分部工程,合同价为3524。597743万元,道路红线宽30米、长1720米、道路等级为片区次干道,为沥青混凝土路面、道路设计横断面形式:2.54.5米(人行道)+210。5(机动车道)=30米.机动车道结构为:4细粒式沥青砼AC-13C、6中粒式沥青砼AC-20、0。6、乳化沥青透层,下封层、30cm水泥稳定碎石(含水泥6)、15cm级配碎石、40cm碎石土。人行道结构为混凝土路面砖铺装、3厚M10水泥沙浆、15C20砼垫层、12级配碎石、30碎石土;电力电缆沟为砖砌(钢混)给水管

3、为球墨铸铁管、雨污排水管为二级钢筋混凝土承插管、挡土墙设计为C20现浇毛石混凝土挡土墙.起止桩号为K0+0。00 K1+720,合同工期120天;二、施工监理依据1。建设工程监理规范云南省建筑工程统一验收规程建设工程委托监理合同监理大纲监理实施细则2。招投标有关文件、设计文件、施工承包合同、监理合同;3。现行国家公路施工质量验收规范、施工规程、施工标准和规定;4.国家公路工程质量验收统一标准;5。业主的合理化建议。三、监理服务工作范围承担本工程的路基土石方工程、面层工程、给水排水管道工程、路灯及夜景照明工程、人行道工程、挡土墙工程、附属工程、7个分部工程及质保期的缺陷修复监理工作。四、监理合同

4、履行情况根据工程情况及监理合同范围,结合项目监理规划和监理细则的要求,实行了一系列监理制度,如工地会议制度、主要设备、材料见证取样、送样复试及报验制度、旁站监理制度、隐蔽工程验收制度、分项、分部工程质量检查制度、安全文明施工检查制度、工程资料审核制度等。主要分以下四要点监控:1。工程质量监控1.1路基施工监理部要求施工单在开挖前做好边坡的稳定和安全,按照设计图纸和审批的施工方案进行开挖。不得乱挖、超挖,严禁用爆破法施工或掏洞取土。路床顶标高控制,碾压施工质量按设计和规范标准严格执行。1。2路面结构层(基层、面层)施工路面结构层分为基层和面层。基层40cm碎石土,15cm级配碎石,30cm水泥稳

5、定碎石.面层为4cm细式沥青砼AC-13C,6cm中式沥青砼AC20,乳化沥青透层。主要监控要点:(1)审批承包单位上报的“施工组织计划”。主要是施工方案及其工艺、机械选型与数量、劳动力计划、原材料计划和进度安排等;(2)原材料的质量监控:所有施工原材料在进场前均上报监理部,由总监理工程师审批合格后进场;使用前,由专业监理工程师现场取样后送检.检验结果满足设计和规范要求后,方可投入使用.不合格的材料一律不得使用,并且立即退场。(3)路基层施工监控:旁站监理碎石土垫层、水泥石屑稳定层的轴线、标高测量放样、混合料摊铺、密实度检测.对基层摊铺厚度、混合料的配合比及成型后基层的强度、密实度、弯沉等技术

6、指标按照设计和规范进行验收.不合格者,经返工、加固后再进行验收。经检验合格,并且达到规定的养护时间后,可进入下道工序,并形成记录。(4)路面层施工监控:旁站监理对中式沥青、细式沥青的含油率、温度、压实度、平整度进行控制,对不合格的工序,严格要求施工单位按照设计要求整改1。3地下综合管线施工对管线施工隐蔽工程,如管线预埋,有关孔洞位置等,监理人员先审查施工单位提供的有关隐蔽工程资料,然后按图纸和规范要求到现场进行检查验收.在安装过程中,随时在现场进行检查,发现问题及时指出并进行整改.隐蔽的管线铺设深度是否符合要求,其垫层、保护层是否足够,管道的坡度检查口,回填后的压实是否按设计和规范的规定施工.

7、2.工程施工进度控制工程进度的快慢直接关系到工程建设项目能否按期竣工和投入使用问题。我项目监理部结合现场实际情况,对施工单位编制的施工进度计划进行提前审查,经与业主协商并征得同意,对施工单位不合理的工序安排提出意见,要求其合理调整,使进度计划满足实际工程需要。3.安全文明施工控制根据国务院办公厅关于切实加强安全工作有关问题的紧急通知和云南省建设工程施工安全评价管理办法等重要文件,协助承包单位建立安全生产的责任制和管理规章制度。现场切实监督承包单位执行情况。五、存在过的问题及处理情况 1.K0+120K0+650段填料粒径过大,不均匀,硬质石块堆集,且局部压实不到位.2挡土墙施工中存在挡墙模板顶

8、撑不到位。片石砼,毛石量超过规范要就。3。排水系统检查井孔洞尺寸不符合设计要求;污水井井墙及井底板未采用4级防渗漏做法;现场拌合砂浆,局部搅拌不均匀.4.雨水检查井均采用水泥砖支砌;污水检查井井圈部分采用砖砌;雨水管管道接口未采用橡胶圈密封.5.K0+140-K0+170。003段电缆沟剪力墙整段墙身出现蜂窝麻面,漏筋,浇筑厚度达不到设计要求.6。人行道局部15cmC20砼层浇筑厚度,强度达不到设计要求且拆模过早;小板平整度,线型,灌缝不到位.7。面层局部沥青砼含油率,碾压温度,接缝处理不到位.处理情况:均要求现场整改或下发整改监理通知单,整改后,基本符合设计规范要求。六、监理工作成效仔细阅读

9、施工图,审查图纸会审纪要,将施工图中的疑点、难点解决在施工之前。在主要分项、分部或主要工序施工前对施工方进行监理交底,使施工方明确在该分项、分部和该主要工序施工中应注意的质量重点控制内容,以便及早采取措施进行予控。对工程的关键和隐蔽部位,采用跟踪监理与旁站监理相结合的手段,使工程施工处于受控状态。积极协助业主抓好工程质量,对每个分部、分项的工艺从准备阶段开始控制,环环相扣,层层把关,使工程质量从整体到每个分项都符合现行国家公路施工质量验收规范、施工标准、国家公路工程质量验收统一标准及合同约定。对文明、安全施工进行检查、监督,协助施工方管理层对操作人员进行安全生产教育,实现没无伤亡、无工程质量事

10、故。七、小结 本工程监理工作的实施,得到了县住建局工程指挥部的大力支持。在工程施工过程中,工程指挥部有关领导和常驻人员,多次协同监理人员做好质量、进度监控工作.县住建局有关人员经常巡视施工现场,对一些重点部位和关键工序提出了质量控制的积极建议和要求,对保证工程质量起了重要作用。在此特向你们表示衷心感谢!监理工作情况: 在县住建局的大力支持和配合下,该项目监理工作圆满完成合同及相关要求,真正作到了为业主负责、为承包商负责、为国家和人民负责的目的,竖立了昆明艺汇监理咨询有限公司的企业形象。 在整个监理过程中,加强和规范驻地办监理的自身管理和建设工作、严格执行监理工作的十六字方针、确保工程进度和质量

11、、确保监理合同的认真执行等始终是监理工作持之以恒并坚持不懈的工作目标. 在严格监理的同时,我们针对施工方技术力量相对较弱的情况加大了“热情服务”的力度,多提合理建议、加强“事前监理”,让施工方少走弯路、消灭质量问题于萌芽状态,这些对保证该项目的顺利完成起到了巨大作用。 监理驻地办在硬件方面,配备了电脑、打印机、传真机、照相机、高档计算器、监理用车、住地电话、移动电话等办公用具;软件方面,驻地办不断完善监理各项规章制度和监理工作手段,职责、图表等也较规范的上墙,驻地建设达到有关要求。 积极配合质检站完成了所要求的各项工作,开工之初,督促施工方完善和健全了自检体系建设工作,为确保工程质量奠定了基础

12、。 监理过程,做到了隐蔽工程、首件、重点部位100%旁站,平常反复巡视,抽检达到或超过20,能够及时发现和纠正施工方施工中存在的一些质量问题. 以下是有关监理工作的主要情况介绍: (一)、工程质量管理: 1、控制点、水准点复测及加密:这是开工之初监理的工作重点之一,监理测量工程师与承包商联合复测,整个过程监理全程参与,承包商复测及加密成果监理认真审核,确保了复测及加密成果的真实性、准确性; 2、总开工报告及单项、分项开工报告的审批:监理驻地办严格按确保工期和质量、满足承包合同的条件要求审核承包商人、料、机投入,审核施工方案的合理、可行性,审核确保质量的具体措施、施工方质检体系建设情况; 3、转

13、序控制:监理转序是我们监理日常工作及控制工程施工质量的一个重点,上道工序经全面检查确实满足有关要求或经过处理后满足要求,下道工序的人、料、机及现场其它相关各方面施工准备确实具备下道工序施工条件,转序正常通过; 4、材料质量控制:也是我们监理质量控制的重点,材料的出厂质量证明书及与现场所进材料型号、规格、出厂日期等的核对,承包商的复检及监理抽检的控制,对可疑材料的调查和复试等都是我们日常材料质量控制的工作重点内容.5、首件控制:首件施工前的施工准备、施工过程中承包商相关人员及监理的全过程参与或旁站、施工后的自检和抽检、首件施工总结(书面和现场二次交底)都是我们监理保证施工质量的重要控制措施; 6

14、、监理抽检:为了尽量不因为抽检影响施工方的下道工序施工,节约时间、提高工作效率,一般情况我们驻地办都是采用的承包商自检同监理抽检同时进行,但我们不会因为施工方的同时自检而减少监理抽检具体项目的频率或项次。 7、旁站和巡视:隐蔽工程、重点部位100旁站,其它反复巡视.旁站或巡视发现的问题,现场及时口头通知要求整改,问题较严重的或承包商不很好按要求整改的下发书面工作指令或驻地办红头文件,并及时上报监理上级部门及业主,问题特别严重的上报政府监督部门。检查和旁站关键是要发现问题,并督促和落实问题的整改结果。本项目认真按此执行,避免了重大质量问题的出现,消除了质量隐患。 (二)、工程进度管理: 对施工方

15、上报的总体施工进度计划、阶段性施工计划、月度施工计划等我们驻地办会综合考虑合同工期要求,考虑对保证工程质量有利的原则,进行合理的调整性批复;针对完成计划所需要的合理人工、材料、机械投入,对施工方的保证计划完成的施工方案、保证完成计划的质量保障等,我们驻地办都会详细的审阅后进行合理的调整性批复。工期紧张时的倒排工期,强制承包商保证进度计划而加大人、财、物的投入,这些都是监理在进度控制上采用的措施和手段。排除因变更设计原因的影响,该项目进度控制满足了合同要求. (三)、工程合同管理: 开工前认真研究并熟知施工承包合同(包括图纸、投标书文件等)、施工监理合同的条款,施工中严格按合同要求执行合同.施工

16、监理过程中对施工方是否按投标文件要求投入相关人员、相关设备检查,确保了工程的顺利完成;在变更设计控制上,作到了实是求是,施工方及业主利益都得到了保障。该项目满足业主合同工期要求,承包商自检质量达到合同要求的“精品”。 (四)、计量和支付管理: 该项目的工程计量和支付管理执行了招标文件或其它相关合同要求。 (五)、其它管理: 驻地办在廉正建设、抗“非”、文明施工、安全、防洪等方面能够积极按业主及上级公司要求认真落实和执行,没有出现出现对工程造成较大影响的不利事件,确保了工程的顺利完成。 八、工程遗留或存在问题及处理意见: 由于工期紧张,工程进度快,雨污管道及检查井个别存在渗漏现象,我方要求施工单位对雨污管道及检查井逐一检查,对排查过程中发现有问题的雨污管和检查井进行修复处理。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
