收藏 分销(赏)

网架防腐施工方案.doc

上传人:精**** 文档编号:3886864 上传时间:2024-07-23 格式:DOC 页数:9 大小:43.04KB
下载 相关 举报
网架防腐施工方案.doc_第1页
第1页 / 共9页
网架防腐施工方案.doc_第2页
第2页 / 共9页
网架防腐施工方案.doc_第3页
第3页 / 共9页
网架防腐施工方案.doc_第4页
第4页 / 共9页
网架防腐施工方案.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

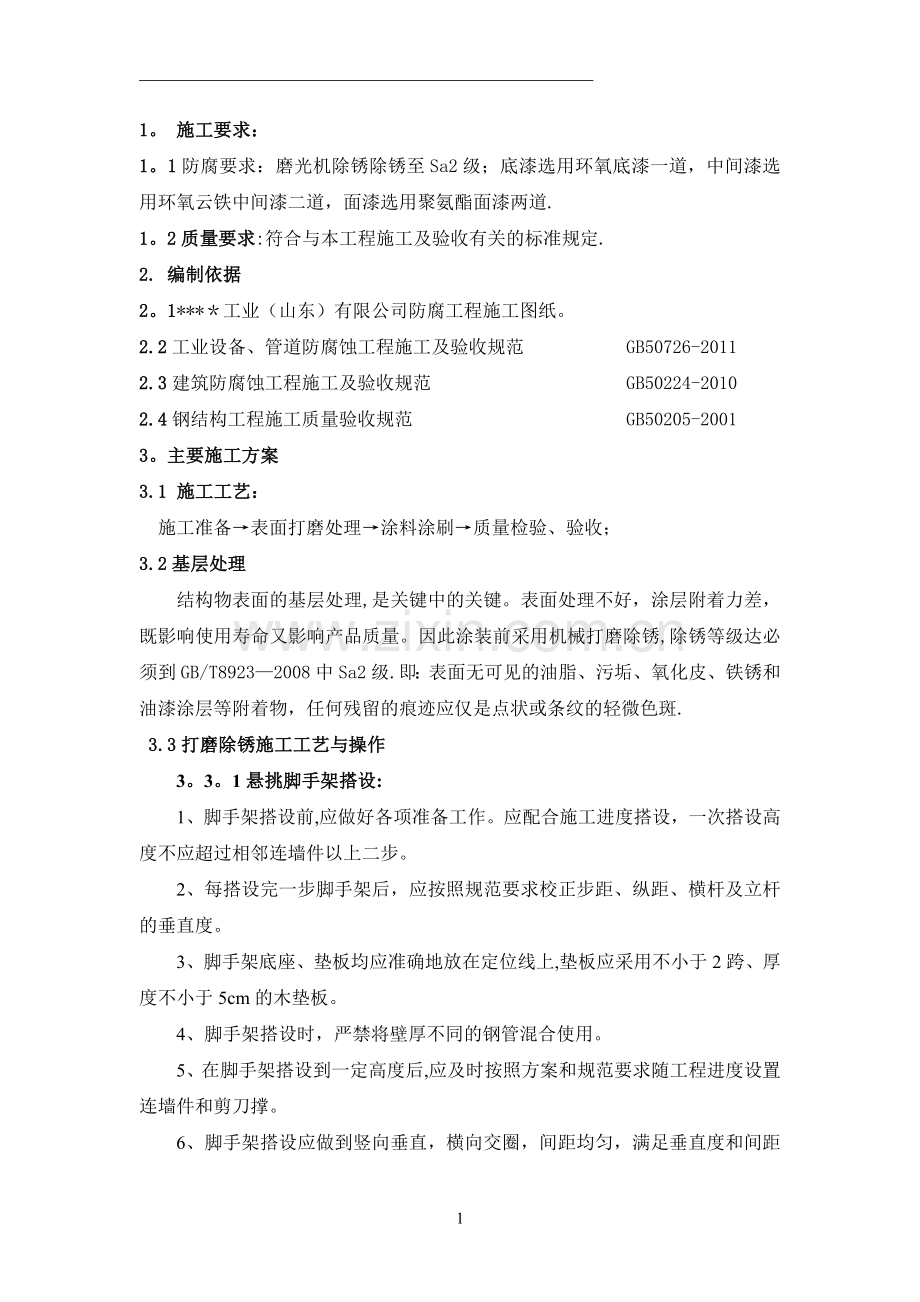

1、 *工业(山东)有限公司球型网架防腐工程 施 工 方 案 编 制:* * 审 核:* 批 准:* 江苏*建设工程有限公司 2017年3月25日 1。 施工要求:1。1防腐要求:磨光机除锈除锈至Sa2级;底漆选用环氧底漆一道,中间漆选用环氧云铁中间漆二道,面漆选用聚氨酯面漆两道.1。2质量要求:符合与本工程施工及验收有关的标准规定.2. 编制依据2。1*工业(山东)有限公司防腐工程施工图纸。2.2工业设备、管道防腐蚀工程施工及验收规范 GB50726-20112.3建筑防腐蚀工程施工及验收规范 GB50224-20102.4钢结构工程施工质量验收规范 GB50205-20013。主要施工方案3.

2、1 施工工艺: 施工准备表面打磨处理涂料涂刷质量检验、验收;3.2基层处理 结构物表面的基层处理,是关键中的关键。表面处理不好,涂层附着力差,既影响使用寿命又影响产品质量。因此涂装前采用机械打磨除锈,除锈等级达必须到GB/T89232008中Sa2级.即:表面无可见的油脂、污垢、氧化皮、铁锈和油漆涂层等附着物,任何残留的痕迹应仅是点状或条纹的轻微色斑. 3.3打磨除锈施工工艺与操作3。3。1悬挑脚手架搭设:1、脚手架搭设前,应做好各项准备工作。应配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。2、每搭设完一步脚手架后,应按照规范要求校正步距、纵距、横杆及立杆的垂直度。3、脚手架底座、

3、垫板均应准确地放在定位线上,垫板应采用不小于2跨、厚度不小于5cm的木垫板。4、脚手架搭设时,严禁将壁厚不同的钢管混合使用。5、在脚手架搭设到一定高度后,应及时按照方案和规范要求随工程进度设置连墙件和剪刀撑。6、脚手架搭设应做到竖向垂直,横向交圈,间距均匀,满足垂直度和间距尺寸要求。7、在主节点处固定水平杆、剪刀撑、横向斜撑等用的直角扣件和旋转扣件的中心点相互不应大于15cm.各杆件端头伸出扣件盖板边缘的长度不应小于10cm。8、栏杆和挡脚板均设置在外立杆的内侧,栏杆高度1.2米,挡脚板高度20cm。9、脚手板应铺满、铺稳,离开墙面8cm-15cm,脚手板探头应用直径3。2mm的镀锌钢丝固定在

4、支承杆件上。10、在拐角、斜道平台处的脚手板,应与横向水平杆可靠连接,防止滑动。11、脚手架搭设到一定高度后,应及时满挂安全网,安全网采用12铁丝固定在立杆和纵向横杆上.12、井架处的的通道口在搭设时应预留,通道口两侧立杆应有连墙件,左右剪刀撑应跨越两侧立杆。不得采取搭设完毕后再开洞的方法。13、脚手架使用中,应及时清理架体上的垃圾,安全网应及时用水冲洗干净。14、临时堆放材料不得超过脚手架设计荷载,钢管、模板及其他重量大的材料不得堆放在脚手板上。15、使用中,不得随意拆除连墙件和剪刀撑等构件。3.3。2防腐工艺要求:1、使用磨光机进行氧化皮和铁锈层的清理,在表面预处理前将基体表面的油污清理干

5、净2、 在除锈过程中,要按先易后难,先下后上的原则有序进行3、磨光机除去锈斑后,对锈蚀处打磨露出金属表面,达到中GB/T8923-2008涂覆料前钢材表面处理表面清洁度的目视评定Sa2级规定要求。4、打磨除锈注意事项:1)施工以前应仔细检查工作环境、防护用品及工具,做好准备工作,现场应设一名(具有本专业丰富经验)的吊板作业施工管理人员,负责对本单位的施工进行专门检查。2) 施工中注意防滑、防毒、放静电、防高空坠落等事项,杜绝一切事故发生.3) 、机械除锈前,应对除锈设备进行检查,防止发生安全事故。4) 、操作人员应穿戴防护用具,以保护身体不受飞溅物的伤害。5)、除锈完毕后,用高压空气或干净抹布

6、及时清理干净,涂上底漆,此过程不得过夜。3。4涂料涂刷: 楼梯及其附属设施、平台等基层除锈除尘完毕经检查合格后,为保障工程质量,防止再锈蚀,应尽量立即进行涂料涂装,间隔时间不易超过8小时。若天气干燥,表面没有出现锈蚀,也可间隔较长时间,如因天气潮湿或间隔时间过长表面有锈蚀应重新进行表面处理并除尘后再进行涂刷,施工时应确保施工质量。 (1) 涂料涂装方法:采用手工刷涂或滚涂方式进行.(2) 涂装要求:底漆选用环氧底漆一道,中间漆选用环氧云铁中间漆二道,面漆选用聚氨酯面漆两道。(3)涂刷工艺: 检查罐体内表面底漆涂刷一遍间隔16小时(20)或涂层干燥时中间漆涂刷一遍第一遍面漆涂刷间隔16小时(20

7、)或涂层干燥时第二遍面漆涂刷(4)防腐注意事项: 首先对已经打磨除锈的结构物进行检查,并对其表面进行除尘处理:表面用干燥、无水、无油的压缩空气或硬毛刷进行清扫,从上而下把粉尘刷落。 (5)涂料涂刷注意事项: 施工用涂料为双组份或单组份涂料,施工时严格执行涂料厂家规定。 基层表面应干燥洁净,基材表面温度必须高于露点温度3。施工现场严禁烟火,涂料应存放阴凉干燥处,分开堆放,远离火源. 施工人员必须穿戴防护作业,施工现场要有良好通风,照明设施。 雨、雾天气不宜露天作业施工。 边角、焊缝及复杂表面处喷涂前用手工进行预涂覆,再进行喷涂. 胶料配制时各种材料必须严格按比例准确称量并充分搅拌均匀。配好的胶料

8、一般在30min内用完,若发现胶凝现象时不得继续使用。 打底胶料应涂刷均匀,不得有漏涂、流淌等缺陷,常温下固化不得小于12小时。4.质量保证措施4.1我公司的质量方针“科学管理、精心施工、诚信服务、追求卓越4.2本项目的质量目标 目 标 合格指 标工程质量合格率100工程质量优良率90重大质量事故发生率04。3质量控制的原则(1) 预防为主、检验把关。(2) 工序质量否决制:即上一道工序不合格,坚决不允许进入下一道工序。严把施工质量关,向业主交出一个高质量的工程,以施工的高质量,确保今后生产的安全。5 。安全保证措施5。1安全总则(1)所有进入现场的人员必须进行安全知识教育。(2)强化施工现场

9、的安全防护管理,确保职工在安全环境中作业.(3)安全员坚持每天巡检,充分发挥安全监督作用.总原则:执行建设单位和我公司安全管理的制度及政府的有关法规。5。2安全教育(1) 安全教育的目的是提高职工的安全意识和自我保护的能力,避免各类事故的发生(2) 安全教育的形式 进场安全教育 未经安全培训的人员一律不得进入现场施工。 内容: 在项目经理主持下,组织全体员工进行培训:(a) 本项目的安全、规章制度、公司的安全管理制度及政府的有关工业术语,尤其是危险有害的材料,解答方面的术语。(b) 安全忠告和事故的预防。(c) 应急程序,急救方法。(d) 紧急救援设施的使用,安放地点。(e) 保密条例,识别徽

10、章和进入现场的注意事项。(f) 各种需办许可证才能施工的规定。 违章者安全教育内容:在安全监督员的支持下,重新学习建设单位的现场安全规定、制度、安全手册、公司的安全管理制度及政府的有关犯规,分析事故原因,提出防范措施。 新职工安全教育内容:在安全监督员的主持下,学习的内容同进场安全教育。(1) 每一次教育都必须纪录,记录教育的时间、地点、参加人员名单、教育的内容,进行考试的还应保存好考试成绩及试卷。(2) 安全监督员必须每周参加业主举行的安全会议。5.3安全检查(1) 安全检查是做好健康安全工作的重要手段之一,能及时发现事故隐患,及时制止“三违”(违章作业、违章指挥、违反劳动纪律)的行为发生,

11、保证各项安全管理规章制度落到实处,从而杜绝事故的发生。(2) 安全检查实行领导检查和基层自查相结合,全面检查和专业性检查相结合的原则。(3) 安全检查的内容是:查领导、查制度、查机械设备、查安全设施、查教育培训、查操作行为、查劳保用品使用、查事故处理等。(4) 季节性安全检查。春季应以防雪、解冻、跑漏、防临时建筑物倒塌为重点,夏季应已防暑降温、防触电、防台风、防汛为重点,防汛为重点,秋冬季以防火防爆.(5) 所有检查均必须按安全检查表进行,并做好纪录。(6) 基层检查均必须按安全检查表进行,并做好纪录.(7) 领导检查中发现的隐患应下达事故隐患整改通知单限期整改。(8) 所有的事故隐患必须书面

12、报告给业主,报告内容包括事故性质,发生时间、地点、原因等。5.4应急计划目的是正确、及时处理意外情况,防止事故扩大,将事故损失控制在最小范围内。(1) 应急程序 (见下图):事故发生现场急救保护现场报告上级现场医疗站寻求外援治安保卫组建设单位项目经理医 院安全监督员火警119(2) 现场每个人都应熟悉各种意外事件应急程序,熟悉各种意外事件急救方法,熟悉各种应急器材的使用方法.(3) 现场组建义务消防队,定期举行训练和演习。(4) 现场急救,对控制事故损失,防止事故扩大十分重要。例如发生火灾,应注意初起火灾的及时扑救。发生触电事故,应立即切断电源,注重在现场就地进行心肺复苏术。(5) 在现场急救

13、的同时,寻求外援。寻找外援时不要惊慌。如寻求火警救援时,应说明着火地点,着火物质,并派人在主要路口接应,引导消防车。(6) 轻微的人员伤害可在现场医疗站治疗。(7) 保护现场。6.高处作业(尽可能减少高空作业)(1) 凡在坠落高度基准面1.829米以上(含1.829米)位置进行的作业成为高处作业.(2) 高处作业前必须采取可靠的安全措施,指定专人负责,专人监护,严格执行审批手续。(3) 高处作业人员必须体检合格,凡不适应高处作业人员,不得从事高处作业.(4) 高处作业人员必须检查安全带、脚手架等安全防护措施的安全状况。(5) 高处作业人员必须检查安全带、穿软底鞋,随身携带工具、零件、材料等必须

14、装入工具带,严禁上下抛掷工具、物件。(6) 高处作业一般不应交叉进行,因工序原因必须上下同时作业时,必须采取可靠的隔离防范措施。(7) 高处作业场所临近有带电导向的,必须保持安全距离。(8) 现场洞口应加盖或下兜安全网,大的洞口及临边应设防护栏杆.需拆除安全设施施工,作业完后即复除,并派人监护。(9) 特别高的高处作业,必须适应配备对讲机、望远镜。(10) 遇有六级以上的大风、暴雨、雷电、大雾等劣气候时应停止高处作业.重新作业前,对脚手架、跳板等应检查、清扫,并采取防滑措施。7。脚手架和梯子(1) 严禁使用竹制脚手架、脚手架的材料应能承受最大预计载荷(包括自身的重量)的四倍,悬挂时脚手架的悬挂

15、绳(应是钢丝绳)及其他材料应能承受最大的载荷的6倍,脚手架的档距应符合脚手架的规定.(2) 只有具有脚手架搭设资格证的人并有监督人员监督时,才能进行脚手架搭设作业。脚手架使用前必须经安全监督员批准同意挂上标识牌,由专职人员每周检查一次,发现问题及时检修,并做好纪录。(3) 移动式脚手架的高度不应超过最小底部尺寸的4倍。(4) 当移动式脚手架上有人作业时禁止移动脚手架。(5) 脚手架的平台应架设护栏、护栏高度在0。91。1m之间,并及时清除脚手架平台上的杂物。(6) 严禁使用倾斜的脚手架,未经授权,禁止修改脚手架.(7) 脚手架应远离无绝缘层的电力电缆.(8) 严禁使用有缺陷的梯子,梯子要登记、

16、挂牌。(9) 直梯或伸缩梯应有人扶着或能牢固固定,与竖线夹角不得大于25。8。文明施工措施(1)进入施工现场的每一名职工必须着统一的公司工作服、安全帽、防护眼镜,佩戴表明名身份的胸卡,并带不同颜色的安全帽,项目经理: 白色安全帽 质量总监督: 红色安全帽安全总监督: 红色安全帽 现场施工人员: 兰色安全帽(2) 在施工现场根据需要选择竖立“单位名称牌”、“工程概况牌”、 “门卫制度牌、 “安全措施牌”、 “安全纪录牌”、 “安全宣传牌”、“现场平面图(六牌一图).(3) 在各作业场地设置“安全作业巡查牌”(黄、红、绿牌)。(4) 大型机具设备设置“岗位操作牌”。(5) 重要岗位(如焊材库、仓库)应安公司的管理规程设置材料卡、操作规程等。(6)严格按甲方批准的“施工平面图”规范用地,严禁未经批准占用和使用施工平面图上的其他场地,特别是交通要道、非本装置用地等。 (7) 施工车辆、人员、物资进场路线严格按业主的要求出入。 (8) 厂区工程的施工必须集中分类堆放材料,在占用道路时应提前向甲方提出申请,允许后按时完成作业,以免引起交通堵塞,每日作业完毕,应将零星材料、机具等收好放十指定位置,做到“日清”. (9) 施工区域内,每日施工结束后,应自动清理现场。8

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
